2018年4月12日,山东淄博青意电站接到业主通知,厂房房顶需加装窗户,由于两台逆变器安装位置与业主拟开窗户位置重叠,需要协商后拿出合理方案进行处理,随即汇报到山东区域中心。

山东区域中心主任李建洲高度重视此事,向运维员工了解情况后立即与业主进行沟通,并于当天晚上赶到青意电站进行现场查看。在对现场实际查看后,本着降低公司成本,不影响发电量及日常维护的原则,制定只需移动两台逆变器就能合理避开业主施工区域,消除业主方施工障碍的方案,并随即将此方案提交至业主方进行协商,4月19日业主方回复同意电站按此方案进行施工。电站立即组织站内员工到青意电站现场进行逆变器移机工作。

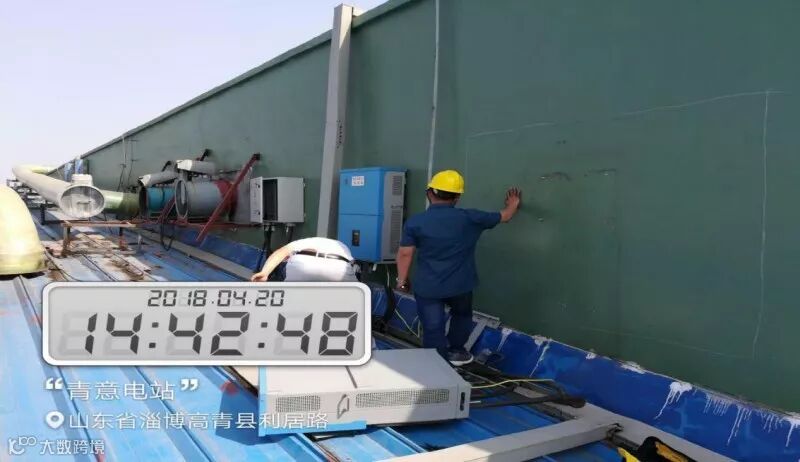

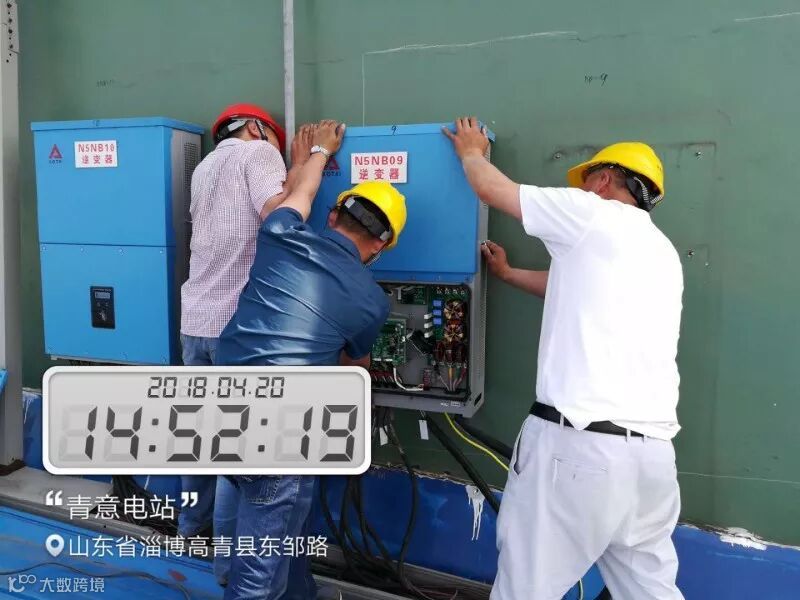

通过中午加班加点在保证质量的前提下3小时,两台机器全部移动并重新安装完毕。
山东淄博青意电站
2018年4月22日
