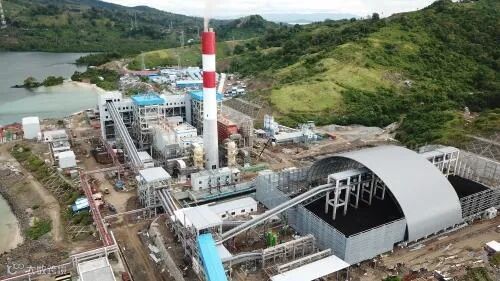

该工程项目位于印度尼西亚苏拉威西岛,为海外“绿地”项目,建设规模2台50兆瓦燃煤发电机组,年上网发电量70080万千瓦/小时,年等效可利用小时7008小时。项目建设期为融资关闭后33+3月,其中第一台机组比第二台机组提前3个月投入商业运行,项目运营期25年。该项目为IPP项目,采用“两部制”电价,实行“照付不议,煤电联动”原则,项目总投资2.25亿美元。上海电建以一定比例参股获取总承包及运维业务。

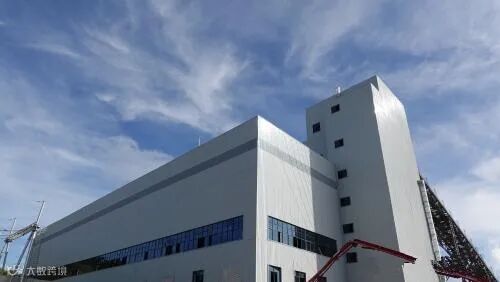

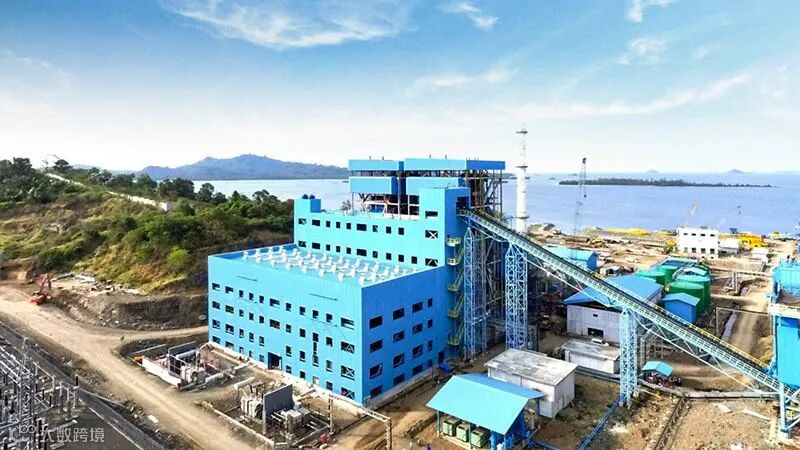

2018.10.22日由上海电建承建的印尼哥伦打洛燃煤电站工程项目,正式破土打桩
2021年3月22日完成倒送电一次成功,6月7日完成1号机组顺利冲管

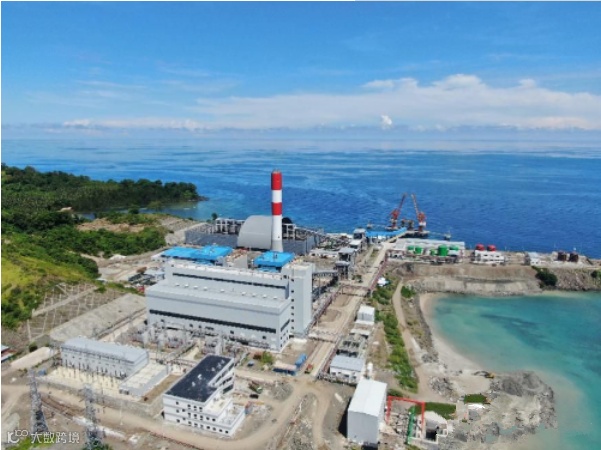

2021年07月10日,哥伦打洛2×50MW燃煤电站项目一号机组并网成功

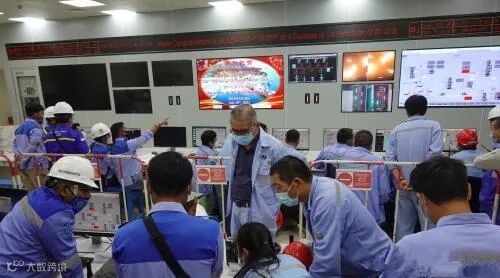

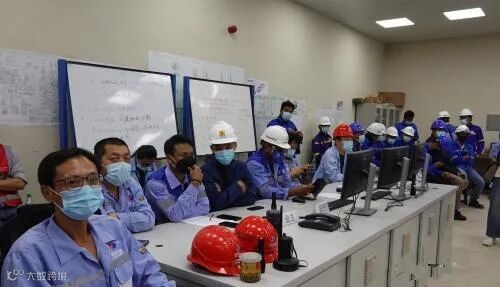

2021年12月15日8时17分,由上海电建总承包,湖北工程建设公司承建的主体建筑安装施工的哥伦打洛燃煤电站项目2号机组顺利通过96小时试运,标志着2号机组已经具备商业运行的条件。2号机组经过96小时试运于12月15日8时17分顺利通过96小时满负荷运行。
供图:飞哥
