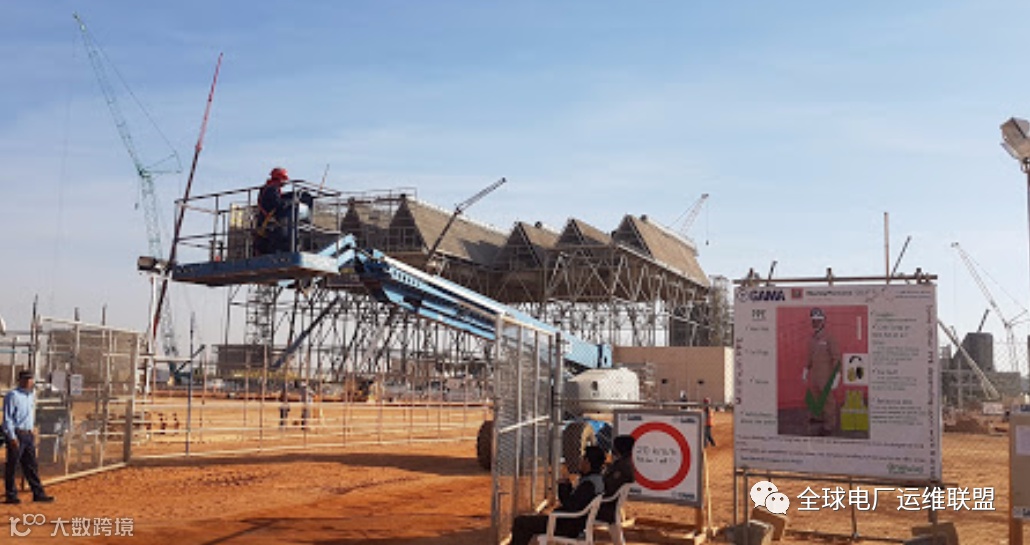

2019年12月4日,山东电建三公司与沙特电力公司SEC成功签订沙特利雅得PP13电站项目EPC合同,项目位于沙特首都利雅得西部约140公里处,机组配置为两组三拖一联合循环,主要包括六台燃汽轮机、六台余热锅炉、两台蒸汽轮机、两台空冷岛、BOP区域等,机组净出力1960兆瓦。

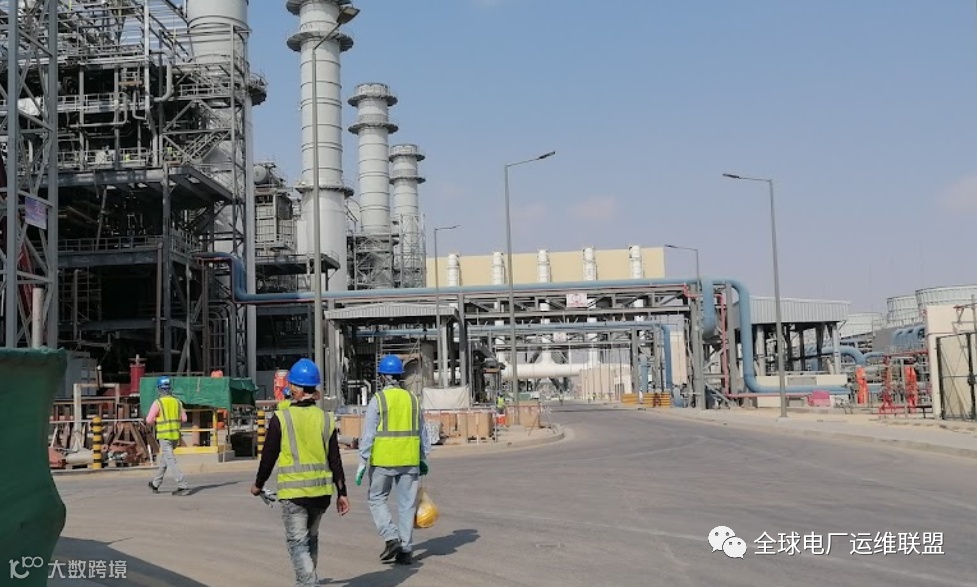

PP13项目GT23/22燃机分别于2021年5月30日13时40分及2021年6月1日13时14分首次点成功.

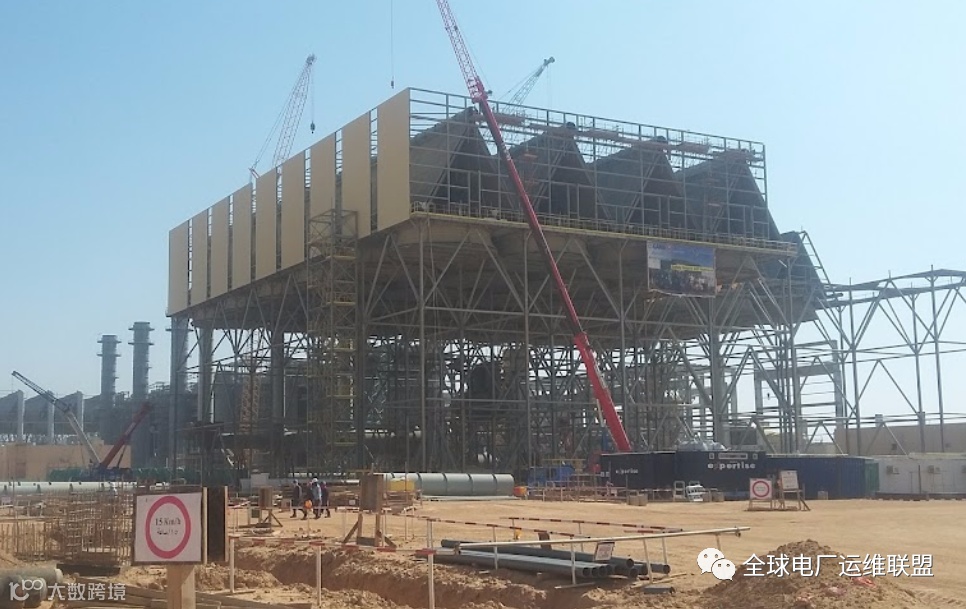

2022年8月16日,利雅得PP13项目部BLOCK10余热锅炉水压试验一次成功。至此,6台锅炉水压试验全部结束,标志着项目又一重大里程碑节点顺利完成,为后续的锅炉酸洗、吹管及调试工作奠定了坚实基础。
