世界第七大煤田-巴基斯坦塔尔煤田开始采煤啦!

世界第七大煤田-巴基斯坦塔尔煤田开始采煤啦! 中巴经济走廊资讯站
2018-07-02
1
导读:中巴经济走廊资讯公众号ID:CPEC-news关注 让阅读成为习惯,

中巴经济走廊资讯

公众号ID:CPEC-news

关注



        让阅读成为习惯,

        让价值资讯引导我们前行



2018年5月26日,国机集团所属中国机械设备工程股份有限公司(以下简称“中设集团”)与巴基斯坦Siddiqsons Energy Limited签署巴基斯坦信德省塔尔煤田II区块史迪克森1X330MW坑口燃煤电站项目的合同。

合同金额为2.625亿美元。项目范围包括建设一座330MW循环流化床锅炉超临界燃煤机组、完整的辅机设备及配套的煤场等设施。中设集团作为总承包商,以EPC总承包的方式负责地勘、设计、设备供货、土建、安装、调试、试运行、培训等工作。项目开始建设后工期为32个月。


6月21日,巴基斯坦信德省塔尔煤田II区块褐煤露天矿项目迎来重大节点,露天矿第一层煤(1-2煤)开始开采!中设集团(603018)以EPC总承包商的身份承担该项目设计、施工及设备采购等工作,计划在开工后41个月内建成这座年产380万吨的露天褐煤矿。


 塔尔煤田是世界第七大煤田

    塔尔煤田是世界第七大煤田,II区块作为首个商业开发的区块,是开发的“示范田”。

  塔尔煤矿项目,是巴国首个大型露天煤矿项目,更是中设集团首个投资带动的EPC项目。其顺利执行对中设集团在巴国的发展有重大意义,更对两国的经济互动有积极促进作用。

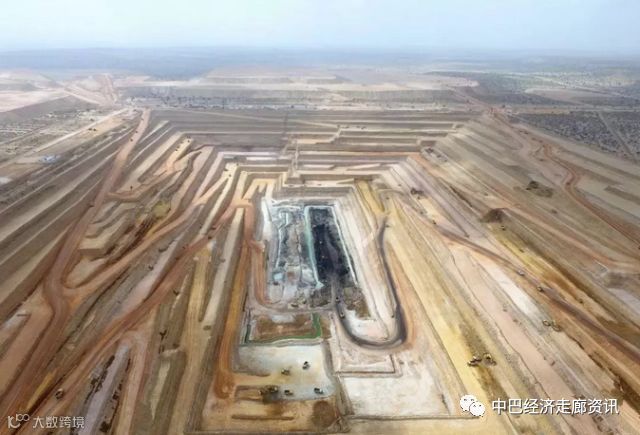

    该项目自2016年4月13日开工以来,在公司领导的运筹帷幄和鼎力支持下,项目部全体员工精诚团结,努力战斗,克服一项项困难,攻下一个个难关,历时2年零2个月,完成降深140米,控制了第二含水层涌水,完成剥离总量8600万立方米,实现矿建工期超前5个月。最终在6月21日这一天,迎来了露天矿第一层煤(1-2煤)的开采。

未经允许,不得转载

长按二维码关注


【声明】内容源于网络
0
0
中巴经济走廊资讯站
聚焦巴基斯坦工程承包信息、时事要闻、文化交流、海外投资。每天五分钟,巴基斯坦资讯一站通
内容 942
粉丝 0
中巴经济走廊资讯站 聚焦巴基斯坦工程承包信息、时事要闻、文化交流、海外投资。每天五分钟,巴基斯坦资讯一站通
总阅读668
粉丝0
内容942
