花园城国际度假中心B区一二期项目计划建造1栋61层216米与1栋63层236米超高层商业办公楼。项目位于成都南北交通枢纽天府大道南二段,由蔚蓝卡地亚集团投资建设,一建集团总承包管理。作为成都天府新区门户工程,建成后将成为成都天府新区新的地标。
底板浇筑施工难点
1、浇筑难度大、任务重

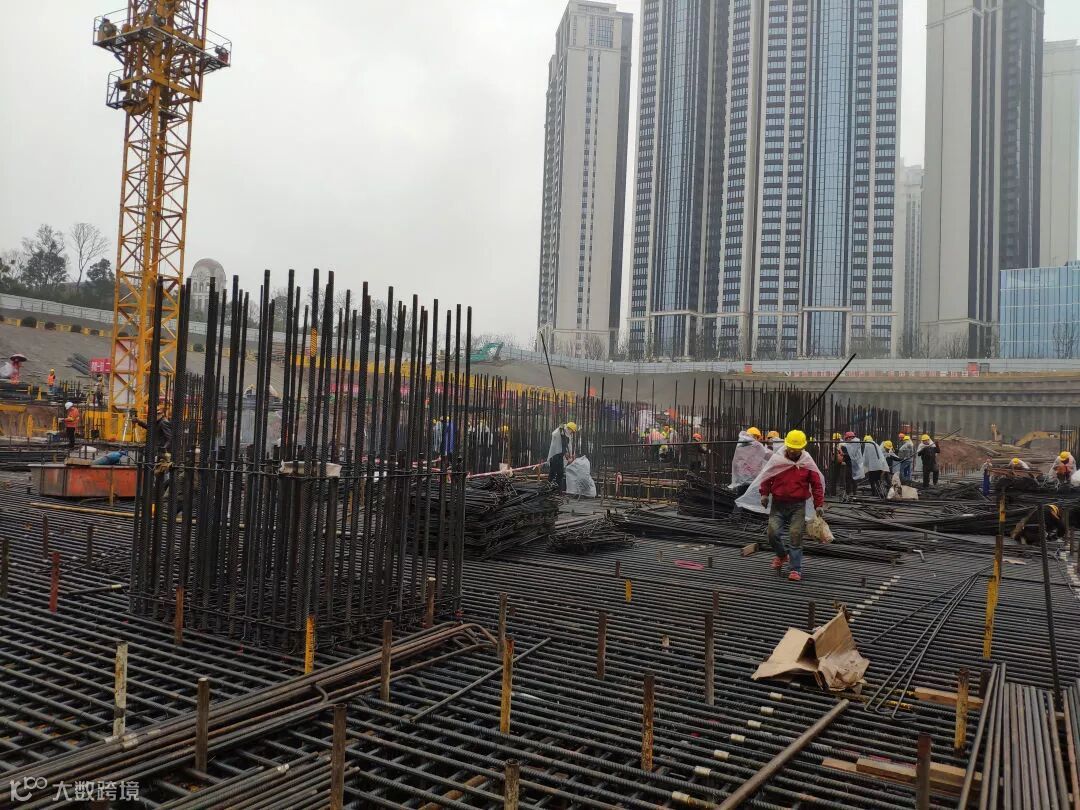

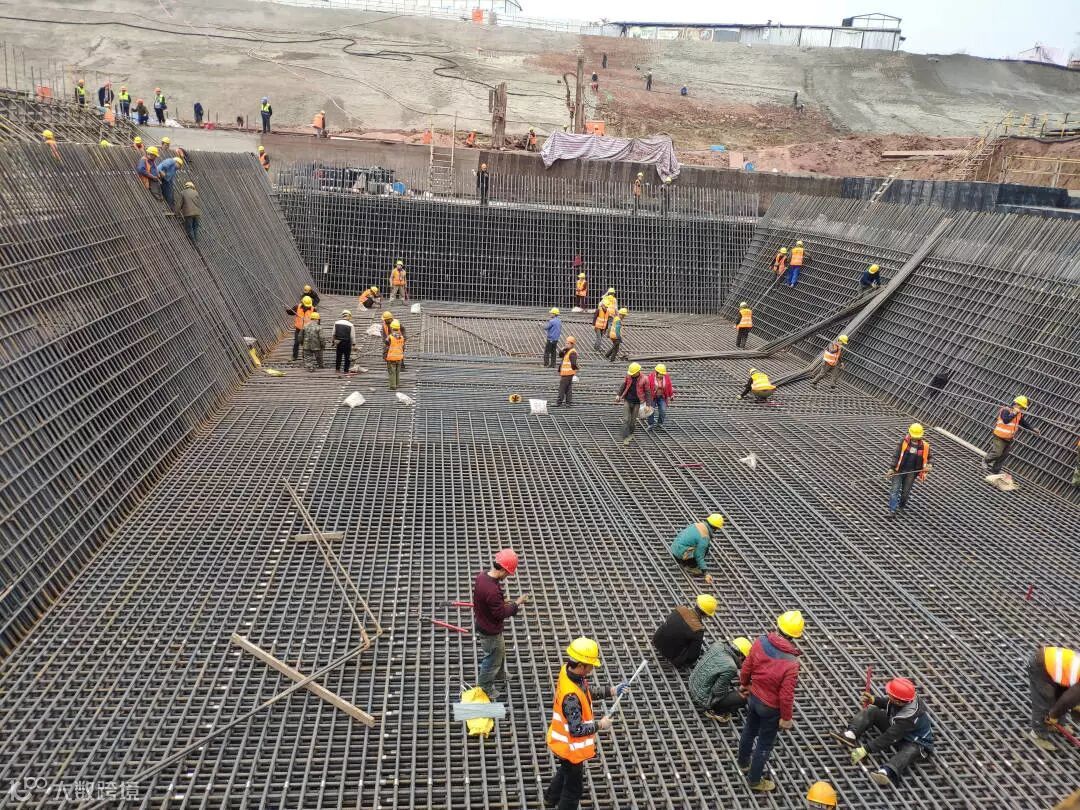

底板局部厚度高达7.4米,底板钢绑扎筋量超过2000吨,工作量大,钢筋绑扎困难,施工难度大。

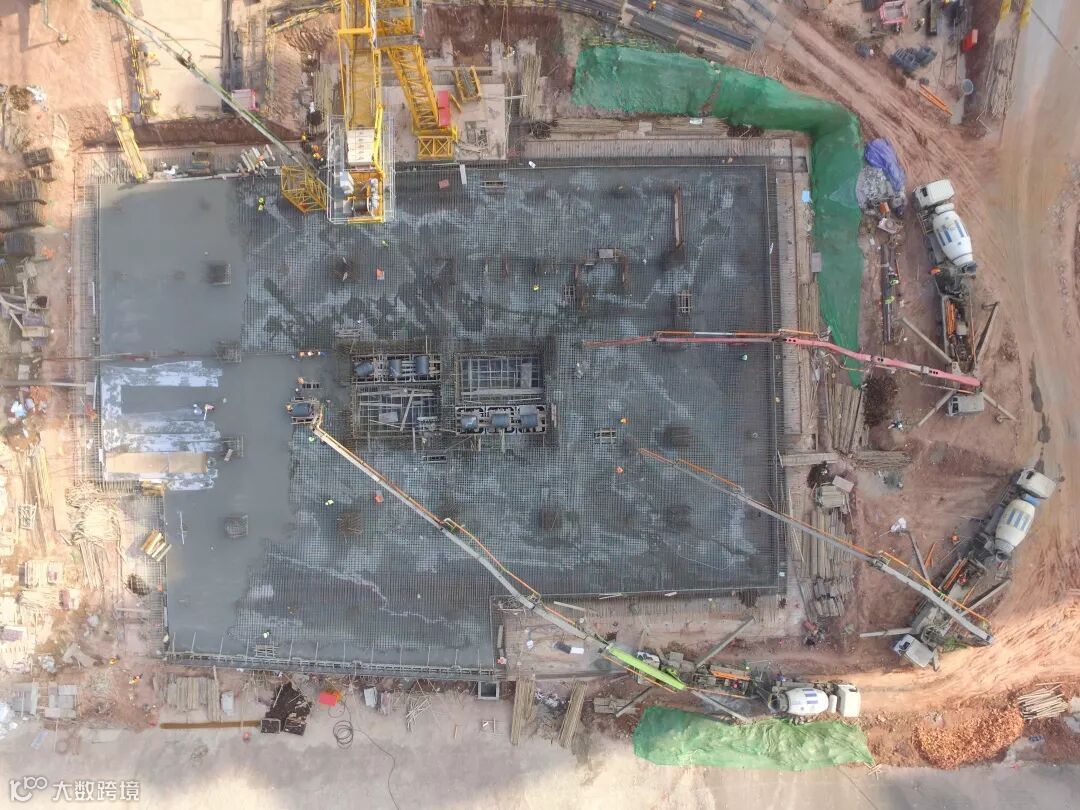

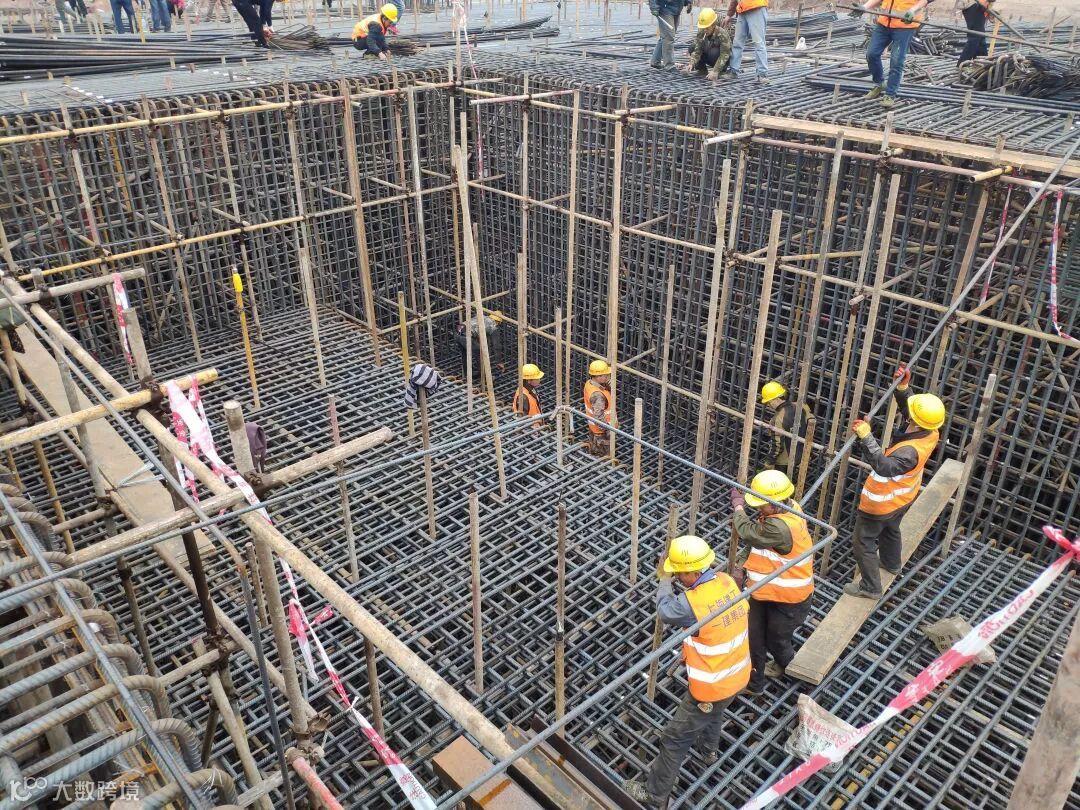

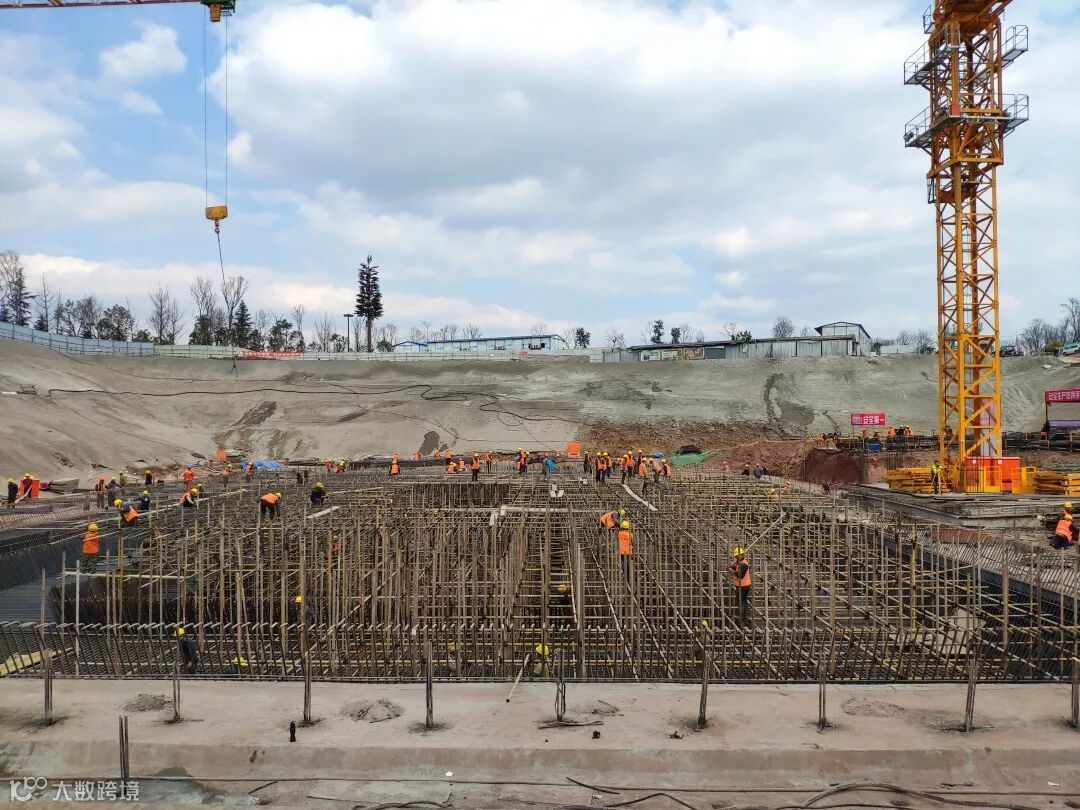

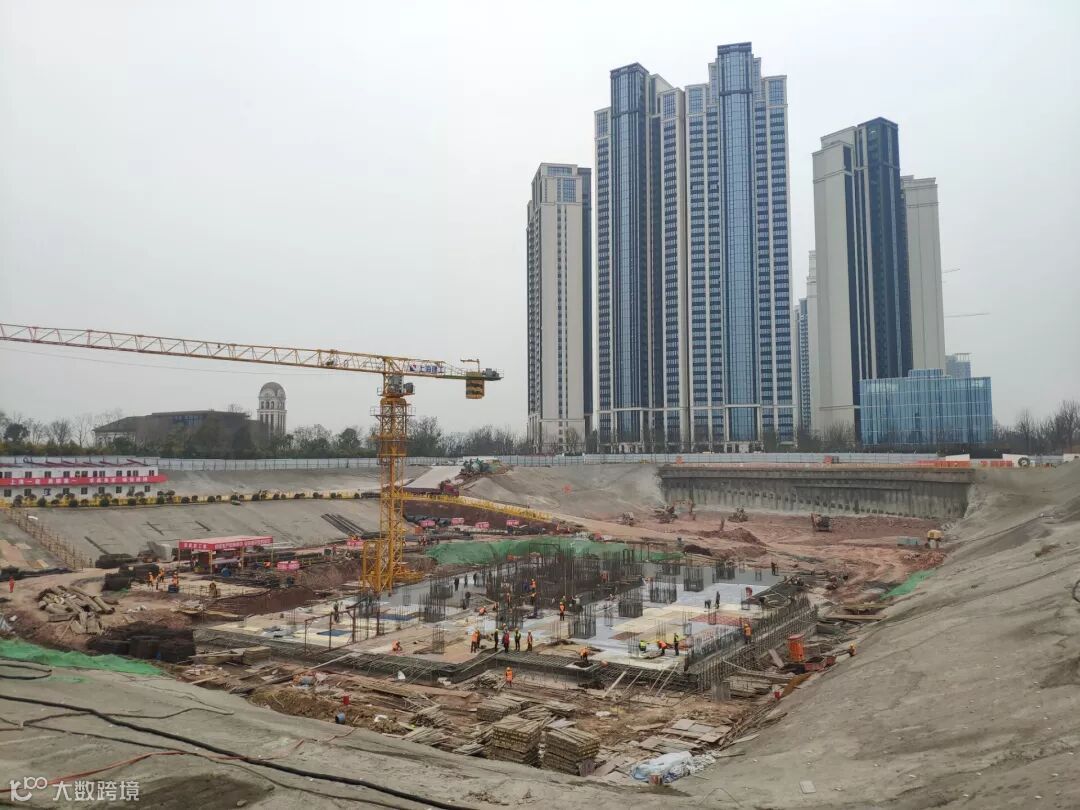

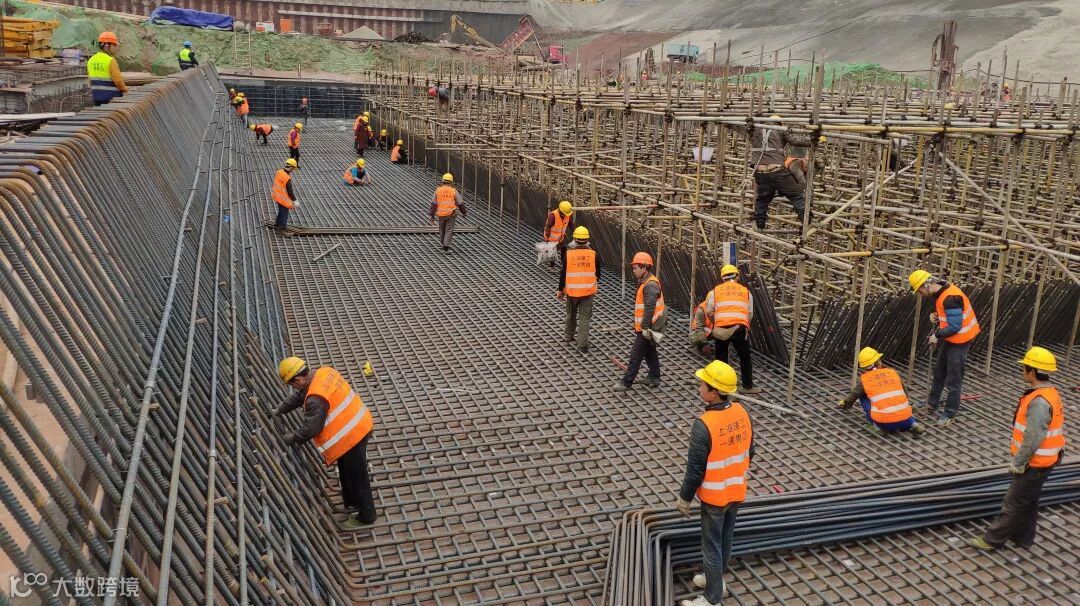

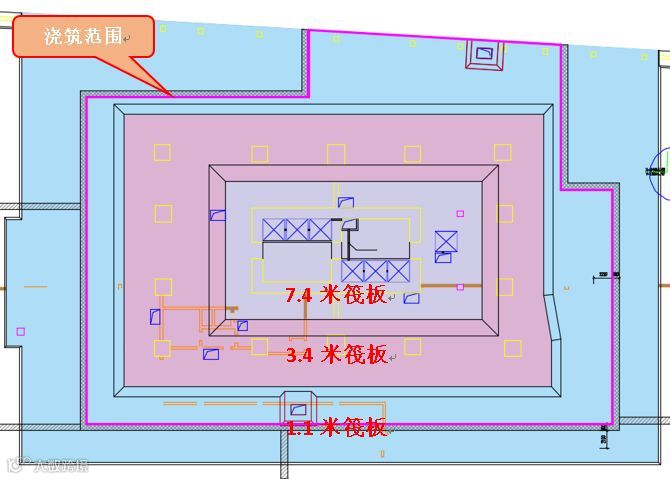

项目部通过加大人力物料投入,工人两班倒,加班绑扎底板钢筋,确保按时浇筑底板混凝土;优化底板施工工序,按底板厚度分为3个施工区域7.4米区、3.4米区与1.1米区,钢筋绑扎、防水铺贴、锚杆施工同步施工,加快底板整体施工进度;筏板上层钢筋施工先搭设钢管支撑后置换为槽钢支撑,即加快钢筋绑扎速度又保证施工安全。
2、工期紧,天气不佳
工期如此之紧,偏偏天公却不作美,连绵几日的降雨给施工带来极大的困难。基坑四面地势较高,基坑排水困难,加上边坡状况不佳,唯有加快地下室施工速度才能保障工程进度,确保基坑安全。

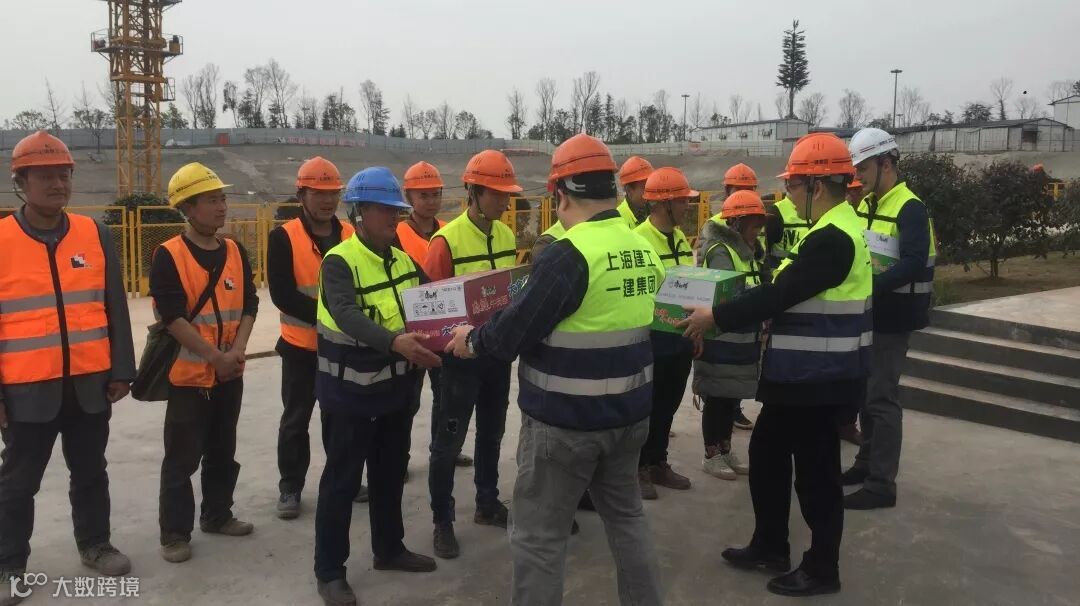

3月9日下午18时,一建集团党委书记助理、四川公司党总支书记蔡毅强携四川公司各条线分管领导、工团组织及各部门负责人前往项目部慰问全体建设者,为项目建设者加油打气。

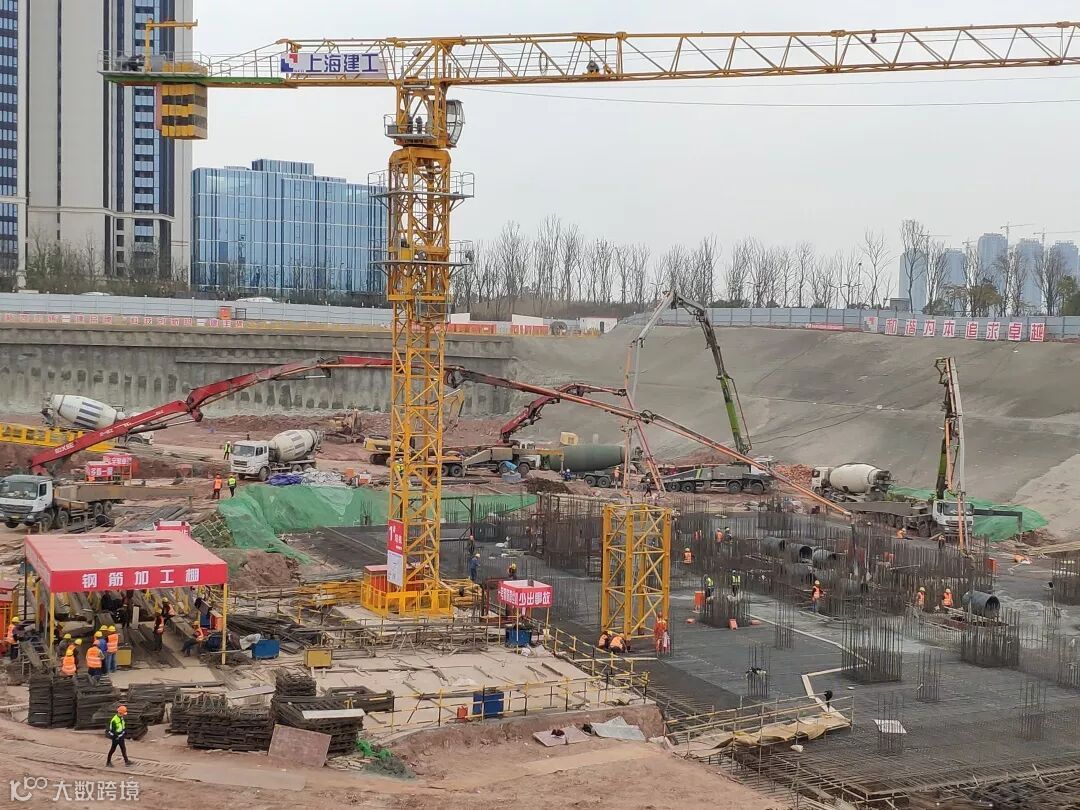

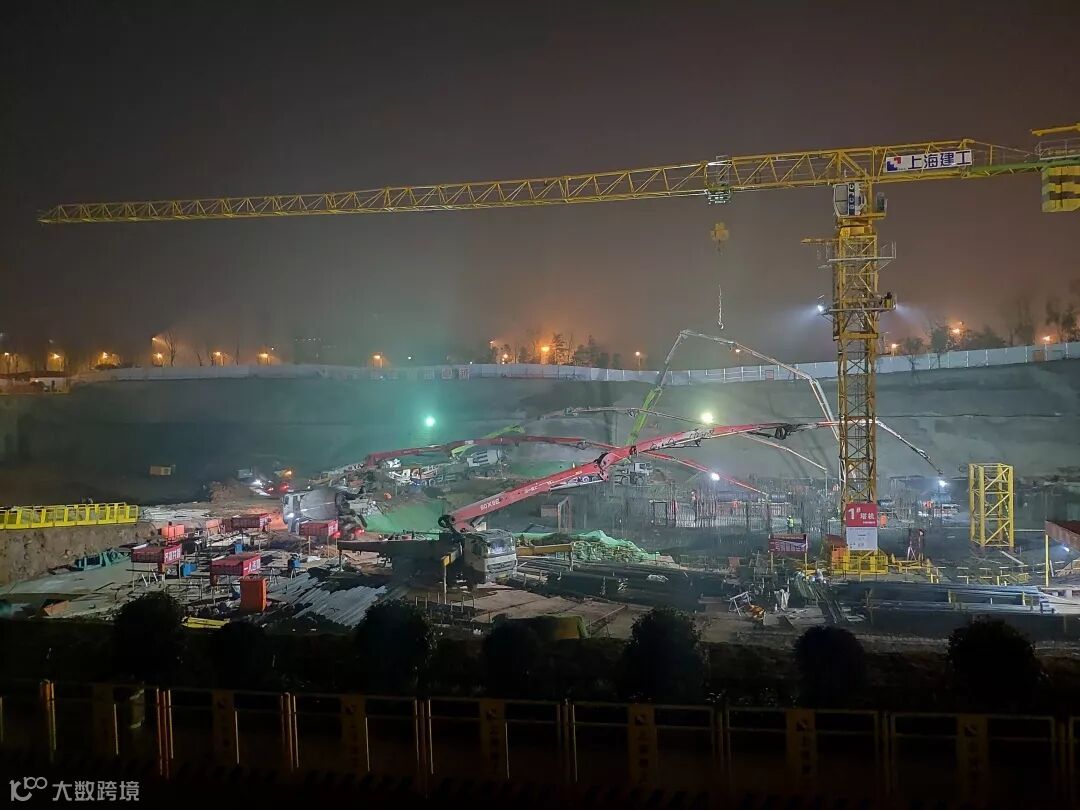

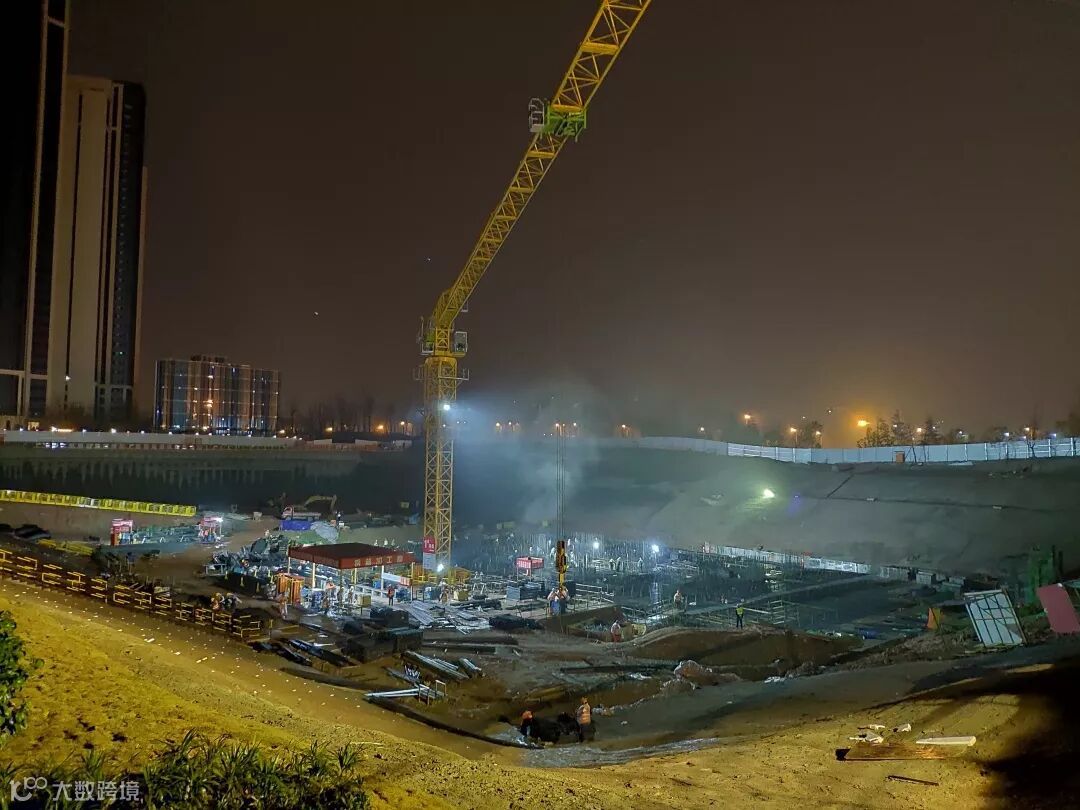

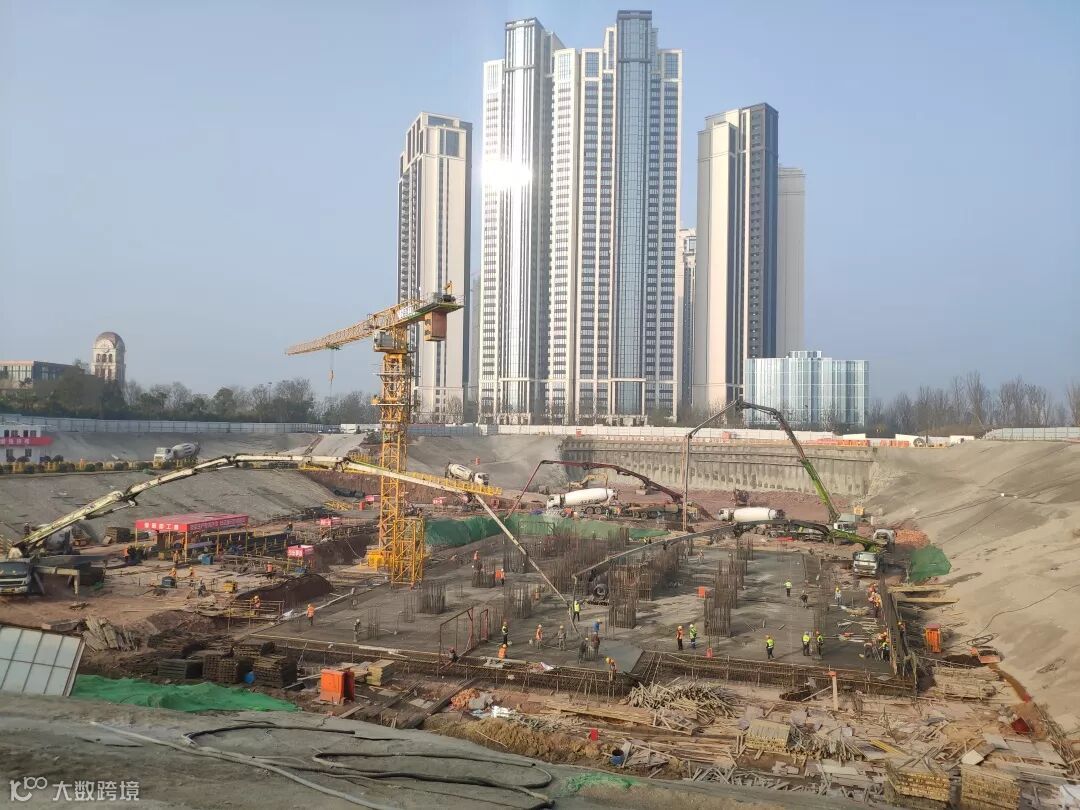

3月9日20时18分,浇筑正式开始
历时53个小时,3月12日凌晨1时浇筑顺利完成

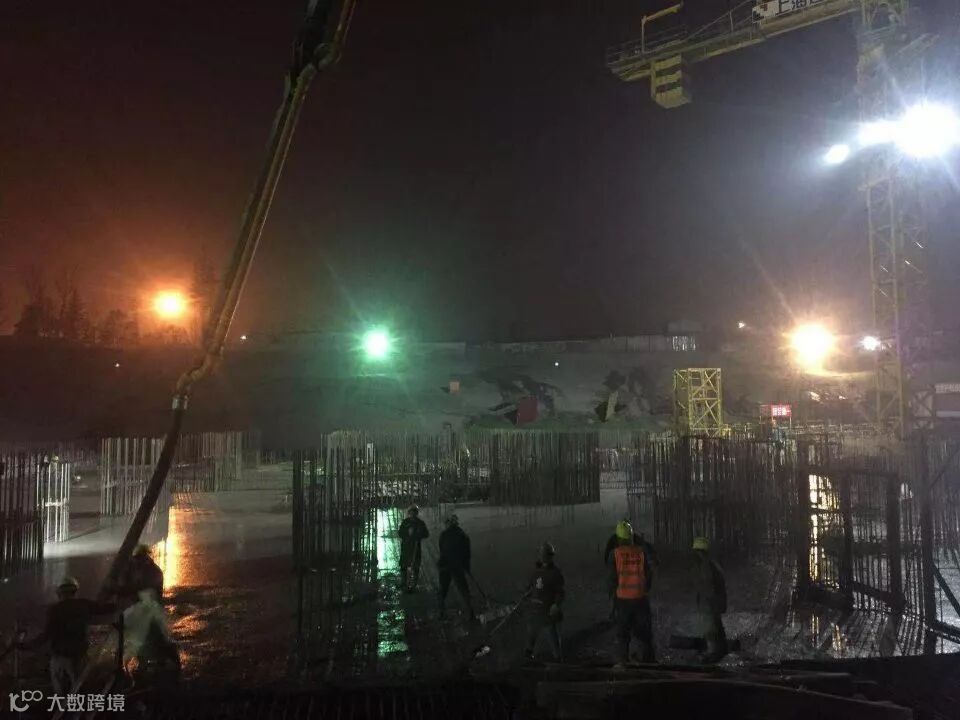

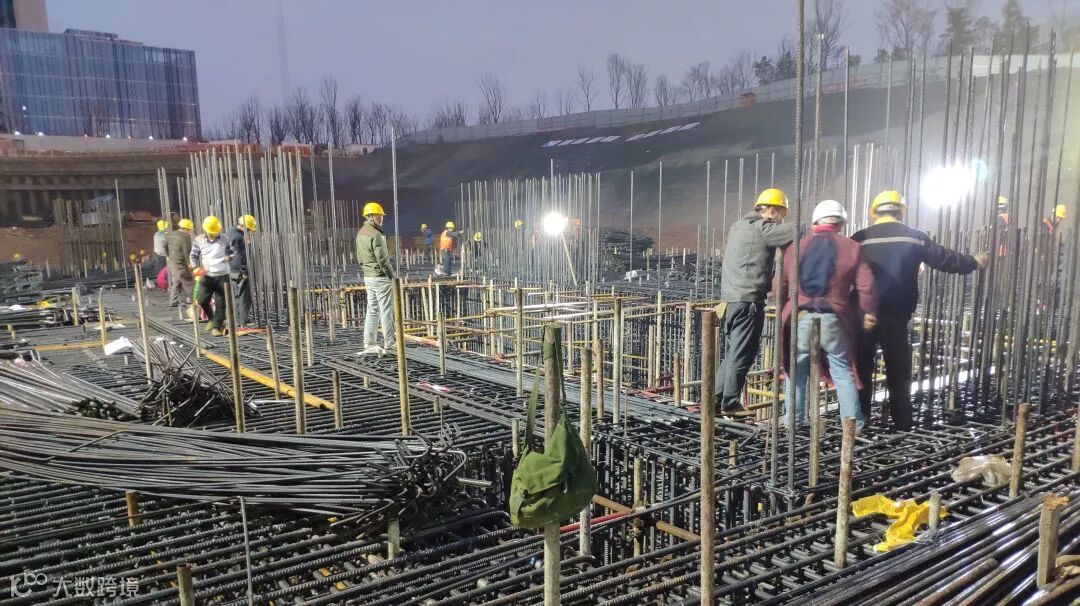

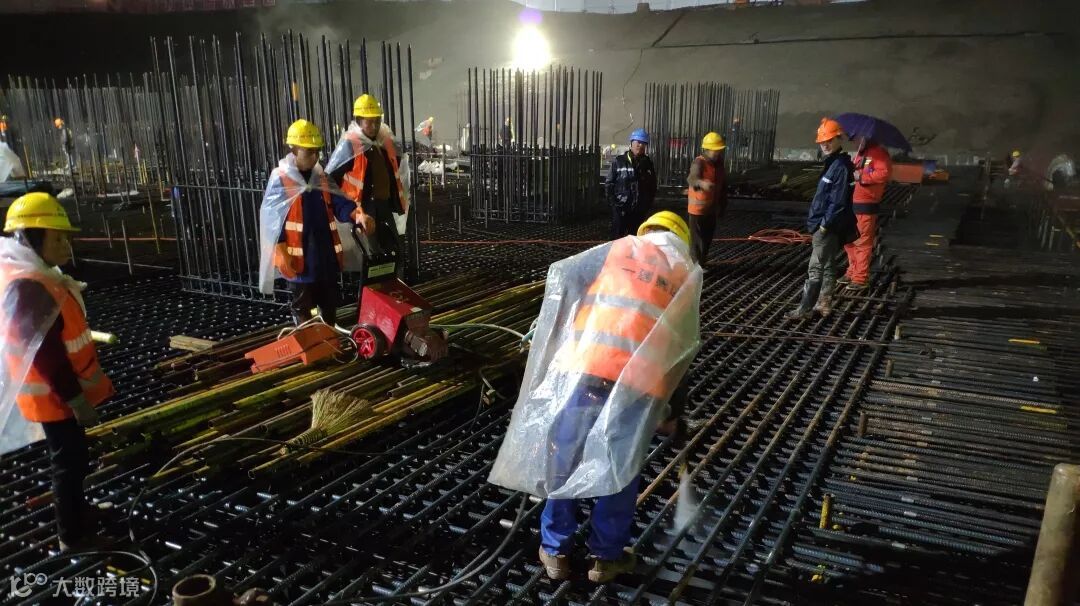

<< 滑动查看浇筑过程 >>
一分耕耘
一分收获
没有辜负日夜兼程的付出
最终实现了基础底板的顺利浇筑
现在
项目部
全力向4月30日
出±0.00节点目标冲刺
一建人,始终走在勇攀第一的路上!
