大数跨境
0
0

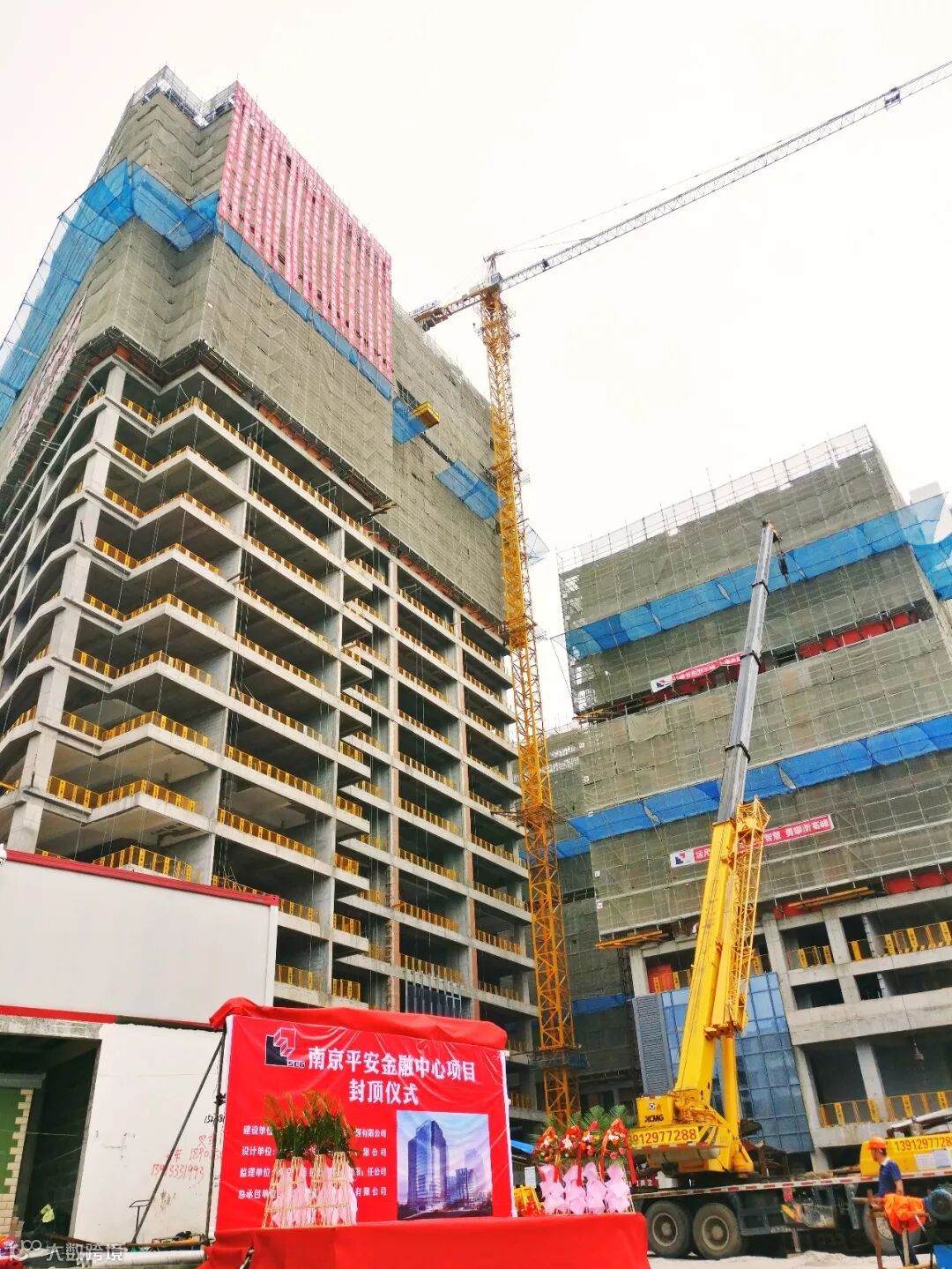

双向同步逆作法!南京平安金融中心项目完成结构封顶

双向同步逆作法!南京平安金融中心项目完成结构封顶 微来一建
2018-07-13
0

双向同步逆作法

   经过15个月的努力,南京平安金融中心项目于近日顺利完成结构封顶。项目采用双向同步逆作法,减少了混凝土支撑后期破除的浪费,同时避免了地下室土方裸露施工的时间,对于节地、节材、节水、环保有很大的帮助。

项目简介

  南京平安金融中心项目位于南京市秦淮区汉中路与汉西门大街道路交叉口,由两栋高层建筑办公楼、公寓楼以及4层地下室组成,总建筑面积约10.3万平方米,建成后将成为南京市秦淮区又一地标建筑。

逆作法:是一种利用主体地下结构的全部或部分作为支护结构,按地下结构自上而下并与基坑开挖交替施工的施工工法,是一种与顺作法顺序截然相反的施工技术。

双向同步逆作法:逆作法的上部结构的施工可以在地下结构完工后进行,也可以在下部结构施工的同时从地面向上进行,而上下部结构施工同时进行的便是双向同步逆作法。

逆作法的适用性

逆作法施工常用于以下几种情况:

1.周边环境复杂、周边保护要求极高、文明施工要求高;

2.工期要求紧;

3.地下室层数多,基坑较深;

4.周边场地紧缺、支撑布置困难、距建筑红线距离极近;

5.成本控制严格。

项目难点及对策

一、立柱桩垂直度控制要求高

  本工程地下室结构为双向同步逆作,对钢管立柱桩的垂直精度要求不超过1/600,精度要求较高,施工影响因素较多。

  逆作法挖土过程中机械设备容易碰撞到钢立柱,开挖钢立柱周边土体时容易导致钢立柱受力不均,对双向同步逆作结构的安全、质量产生很大的影响。

相应对策

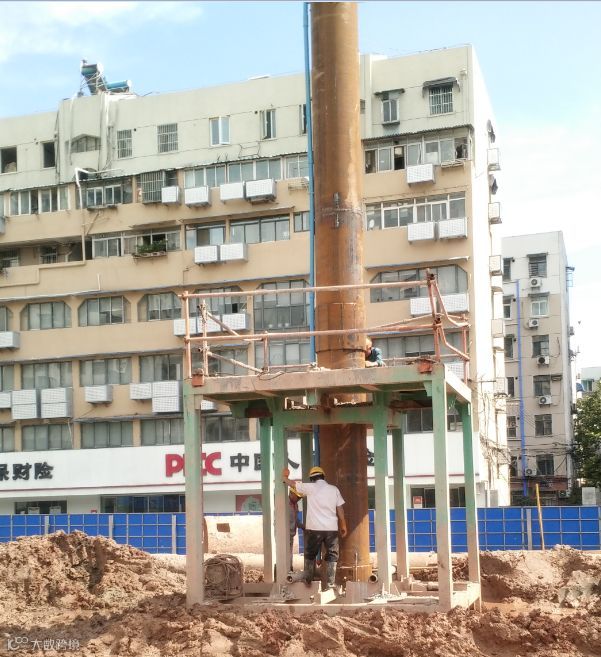

  1.严格对成孔垂直度、钢柱插入钢筋笼、钢柱调垂及固定、桩及钢柱混凝土浇筑、养护期间的保护等全工艺过程进行控制,并采用逆作法一柱一桩专用钢管柱调垂架和专利测垂技术,确保钢柱垂直度。

  2.挖土施工时,钢立柱上设置醒目标志便于施工人员识别,严禁挖机碰撞钢立柱;开挖钢立柱周边土体时,必须对称开挖,防止钢立柱受到不均匀的侧向土压力。

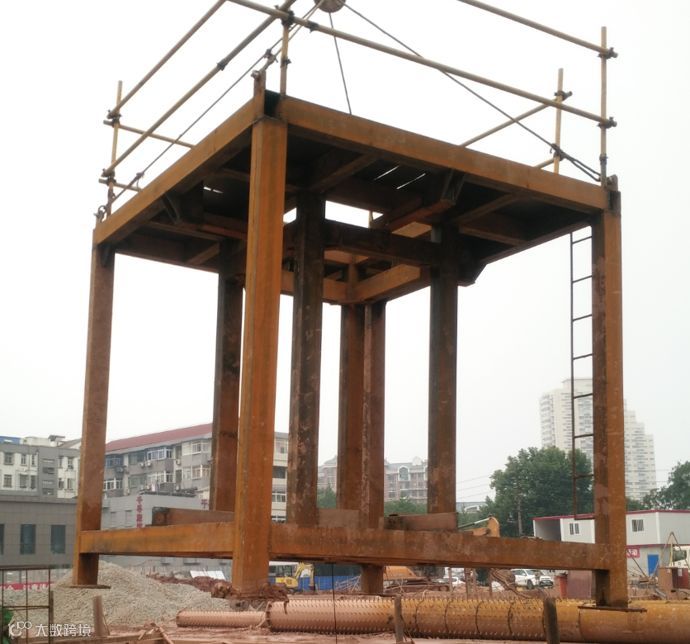

立柱桩调垂

二、差异沉降控制难度大

  逆作法施工过程中,软土地基土方开挖时,当上部结构施工的荷载不足以抵消坑底土体反弹时,将产生差异沉降,会在梁、板、柱、墙内部和连接点处产生很大内应力,导致结构出现裂缝影响到正常使用,甚至危及结构安全。而本工程的立柱桩均进入岩层,桩与岩体结合的牢固程度将直接影响差异沉降的产生。

相应对策

  1.合理分块,加快施工速度。如差异沉降过大,可采取调整分块、调整挖土顺序、加快形成结构、提前穿插钢立柱外包砼施工和顶板上局部压重加载等措施。

   2.逆作法施工阶段对地下连续墙、立柱桩的沉降进行监测,根据监测数据指导施工。

  3.留置后浇带,防止不同分块之间的差异沉降导致楼板开裂。

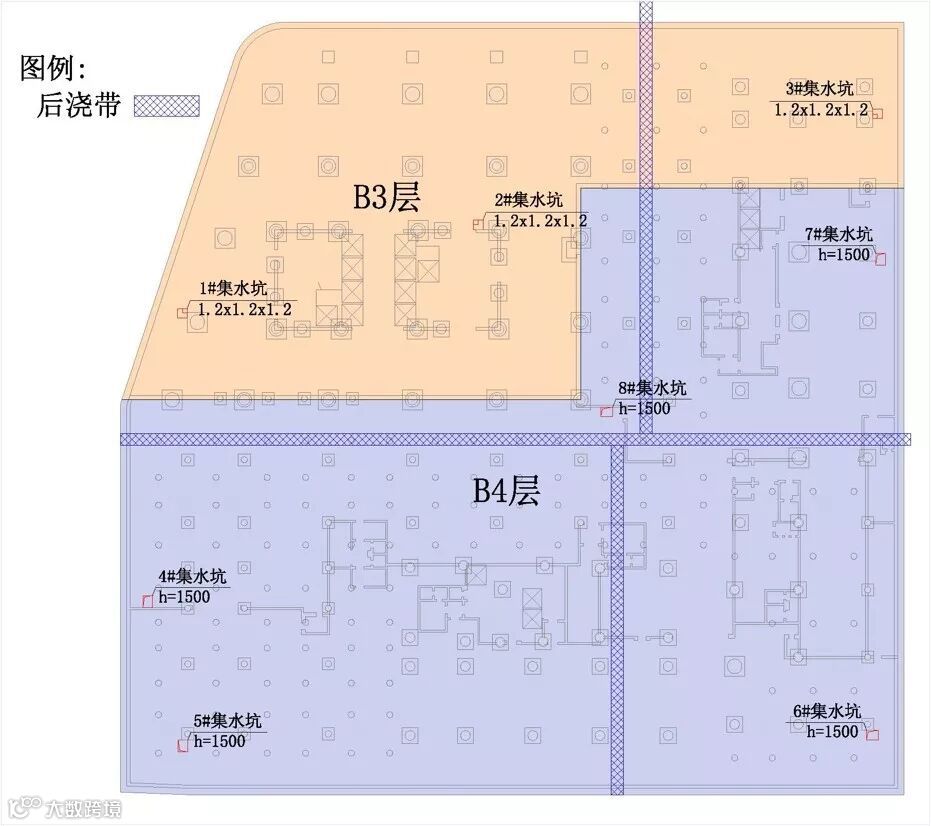

基础底板后浇带

三、周边环境复杂,保护要求高

  本工程北侧基坑边线距离地铁二号线轨道线约25m,东西两侧均有住宅小区,施工过程中对地铁线路的保护以及周边居民的维稳要求较高。

相应对策

  1.逆作法开挖采用盆式挖土的方法,减少盆边无支撑暴露的时间,加快各层逆作楼板施工速度,并在下层土方开挖前确保梁板有充分养护时间,以减小基坑变形。第四层、第五层土方更是采用从南向北开挖的形式,待南侧结构形成后才开挖北侧靠地铁保护处的土方,确保地铁的安全。

  2.对土方车辆的行驶路线合理规划,空车从汉中门大街驶入工地,满载车辆从汉西门大街离开现场,以符合地铁公司对地铁区间隧道上方路面荷载的控制要求。

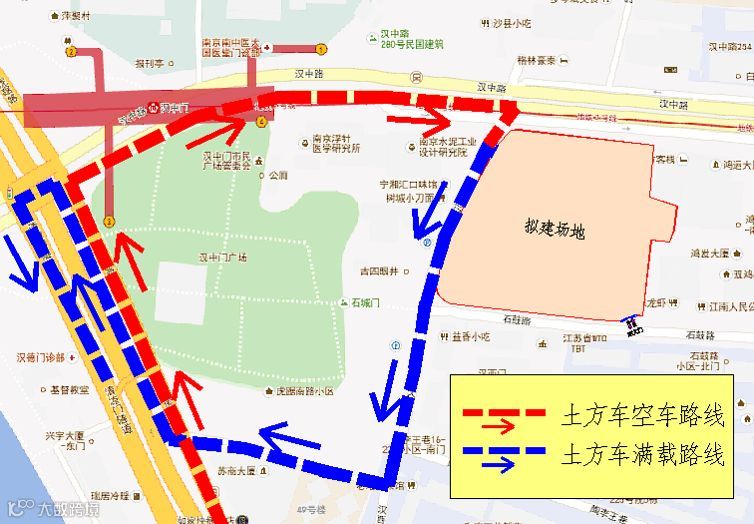

土方车路线示意图

微来一建

最后,让我们通过照片一同回顾南京平安金融中心的成长吧。

项目全景图

项目航拍图

采用集团自行研发的调垂架

使用LED灯带,明亮且有效节约能源

采用工具式标养室,便于调整位置

采用承插型盘扣式脚手架,可重复使用

采用BIM技术,减少返工

成立工地临时党支部,促进工程建设

 资料来源:南京公司

编辑:吴小勇

【声明】内容源于网络
0
0
微来一建
上海建工一建集团官方新媒体平台。
内容 560
粉丝 0
微来一建 上海建工一建集团官方新媒体平台。
总阅读0
粉丝0
内容560
