城市更新|中债登上海数据中心装修项目竣工

城市更新|中债登上海数据中心装修项目竣工 微来一建
2020-11-06
0

近年来

上海一建

不断深入开拓城市更新领域的建设

在城市更新领域硕果累累

今天

微来一建带大家

一同走近

城市更新领域又一力作

中债登上海数据中心装修项目

中央国债登记结算有限责任公司上海数据中心装修项目地处上海东北角,园区内包含2栋综合配套楼、1栋数据中心楼以及其他配套设施,占地面积22743平方米,建筑面积43928平方米,总造价逾3亿元。中债登数据中心是承担着中央登记托管结算职能的国家重要金融基础设施,工程施工标准高。项目部坚持“以匠心筑精品,以精工筑品质”,致力于打造国家一流数据中心,克服工期紧、任务重、管理严等重重困难,精心筹备、合理部署各项管理策划工作。

中债登数据中心作为承担中央登记托管结算职能的国家重要金融基础设施,业主在各方面都高标准、严要求。项目部要克服工期紧、任务重、管理严等重重困难:从环境踏勘、工程资料收集、施工方案确立、施工计划形成到管理纲要制定、工程费用分析、施工大临布局,各项管理策划工作接踵而来,项目部精心筹备、合理部署,为进入大面积施工状态打下了良好的开端。

图|项目团队开展立功竞赛中途推进会

工程亮点

1

分节吊装、精焊工艺,确保特大型蓄冷罐成功安装

作为国家最高级别A级机房,中债登数据中心采用2N+1的电力配置以及2N的制冷管路,同时,为了保证管路上的容错性,数据中心配备了冗余设备,例如蓄冷罐、UPS、柴发机组等。其中,由于蓄冷罐属特大型设备,无法整体安装,项目部采取分片进场,每台设备分成14节,在打开地下室吊装天井后,将设备依次垂直吊进地下室,并采取内壁封底焊,外侧气铇工艺,运用埋弧自动焊接工艺,一次成型,外形观感良好。对所有焊缝采取20%比例超声波探伤,合格率100%,经总体水压试验,一次成功。

01

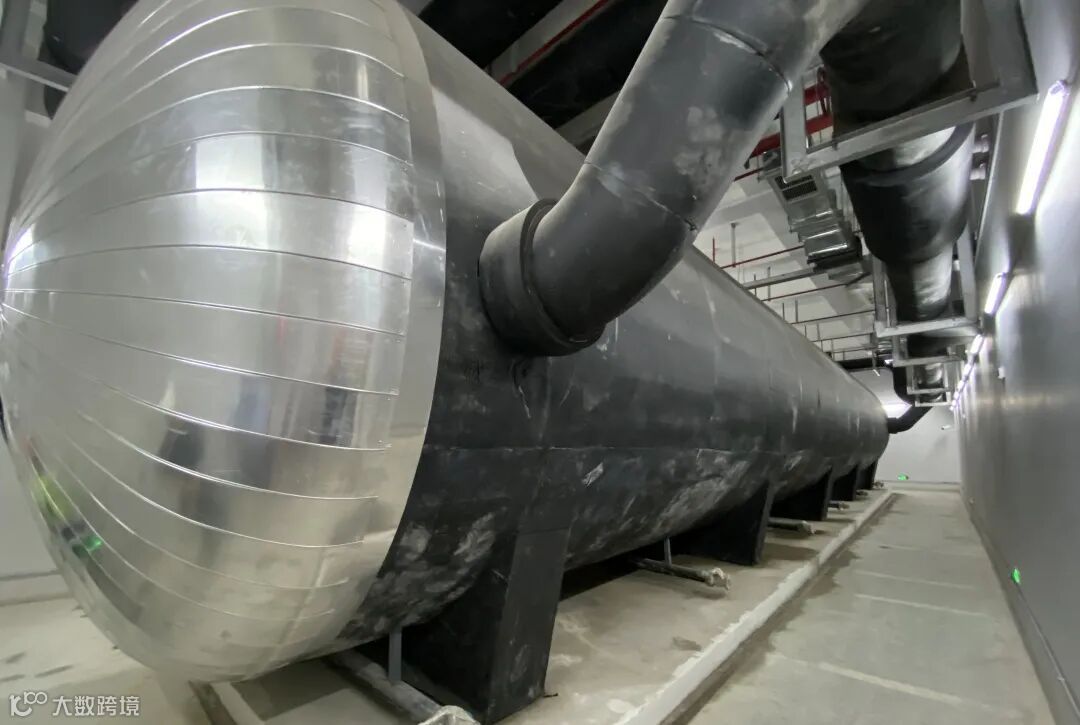

蓄冷罐

02

UPS

03

柴油发电机房

左右滑动查看更多图片

2

逐层拆卸、分解切割,确保大面积屋面整体提升

ECC指挥室

工程建设过程中,数据中心楼六层ECC指挥室整体屋面需抬高1.5米,抬高前需将原大面积屋面拆除。拆除区域长约25米,宽约17米,面积约425平方米,层高高、拆除面大。项目部联合装饰项目部在施工前严格落实拆除施工专项方案的审批,并通过了专项方案论证。在拆除大块屋顶施工前做好防护工作,设防护栏杆,做好详细施工交底,明确拆除顺序,严格按照施工方案及规范施工。在拆除结构时同时注意对原有结构的保护,从上层开始,逐层卸荷向下拆除,大板块楼板分割成小块进行切割。最后,顺利完成整体切割,并在原有屋面基础上完成了1.5米的提升。

3

分类标记、细化方案,确保机电管线拆除精准无误

因本项目的建筑单体是从一期原有整体园区分拆而来,在保证重要设施正常使用的情况下,需对原有管线进行分时间段、分区域断水断电等操作。项目部在施工前全面熟悉原有机电系统功能、部位和走向,对必须拆除、暂缓拆除和必须保留的部分进行分类,做好标记,详细编写拆除方案,经各方审批。在拆除过程中与隔壁园区做好充分的外部协商,以及各类承诺单据的撰写和确认,在各方均确认安全无误、做好各项保护措施后进行拆除,过程严格把控,最终顺利完成了各机电系统的拆除工作。

配电间

4

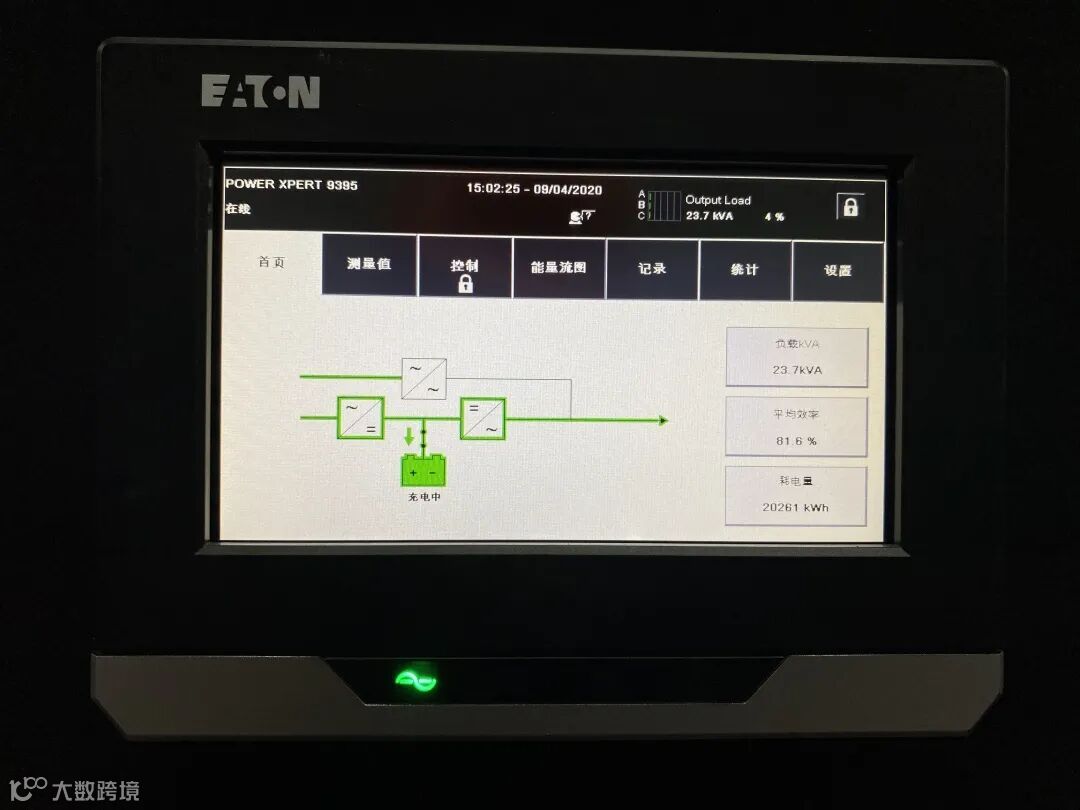

合理部署调试步骤,确保调试一次成功

为保证IT设备的稳定高效运行,数据中心的安全和可靠性要求相当高,机电系统均为双备份+冗余设备的配置,调试难度大。项目部就各个系统分别成立了专项调试小组,对各小系统分别提出针对性调试要求、合理安排调试步骤,编制可行性的联动调试方案。尤其供电系统和冷源系统作为数据中心的核心系统,对A、B两路供电的相互切换、两路市电均切断后的UPS放电以及柴发机组的启动,对A、B两路冷源系统的相互切换、蓄冷罐的放冷等调试工作,通过每天召开调试会议、调试问题确认单的形式,做到调试问题及时处理,确保各项调试工作在规定时间内符合设计和第三方的全面检测要求,确保IT设备顺利进入运营管理模式。

项 目 实 景 一 览

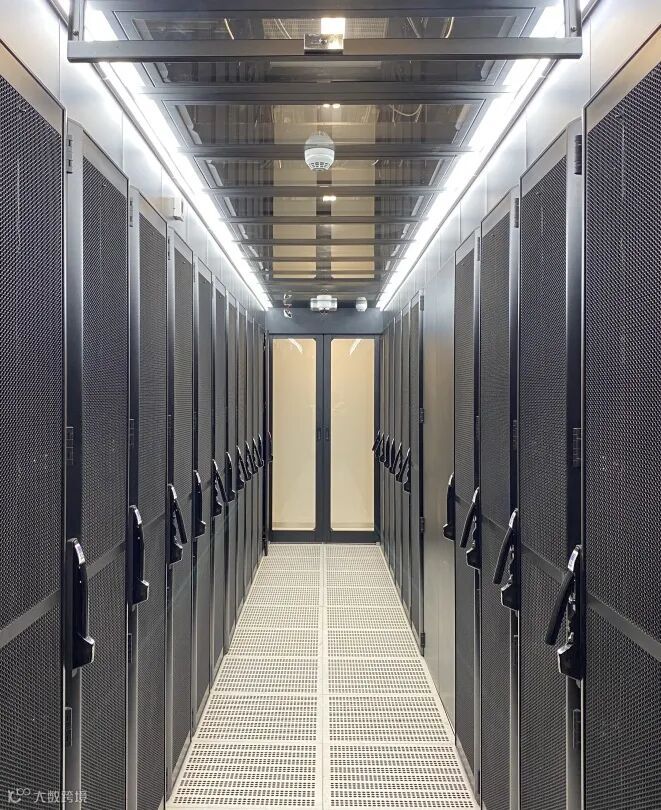

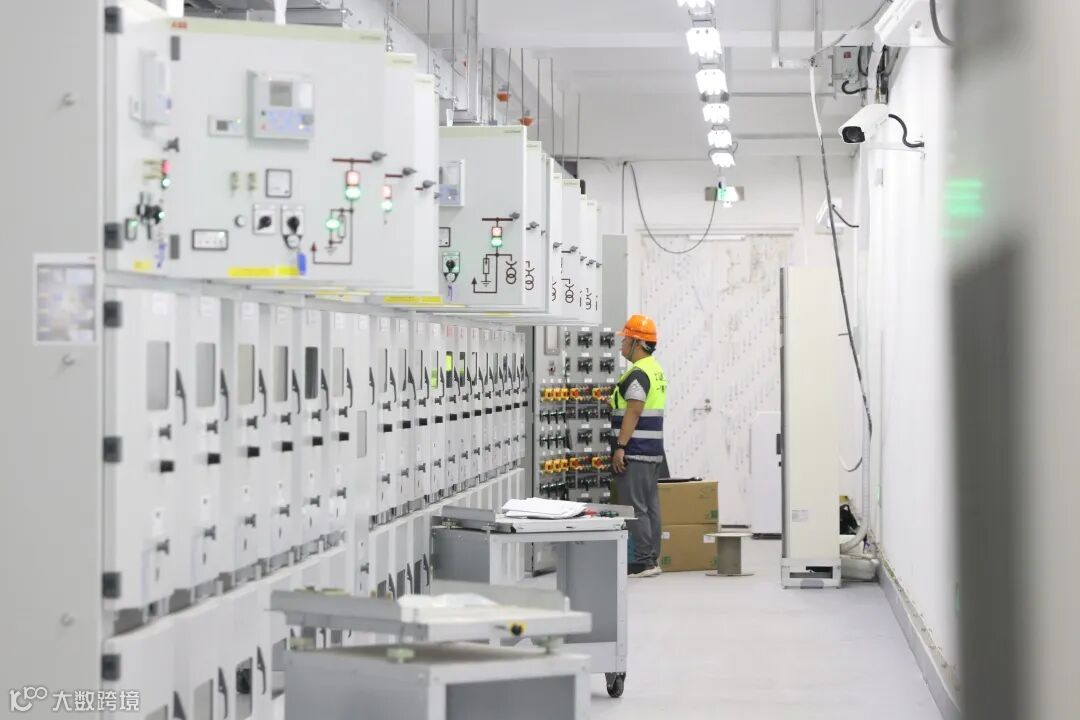

数据中心机房实景

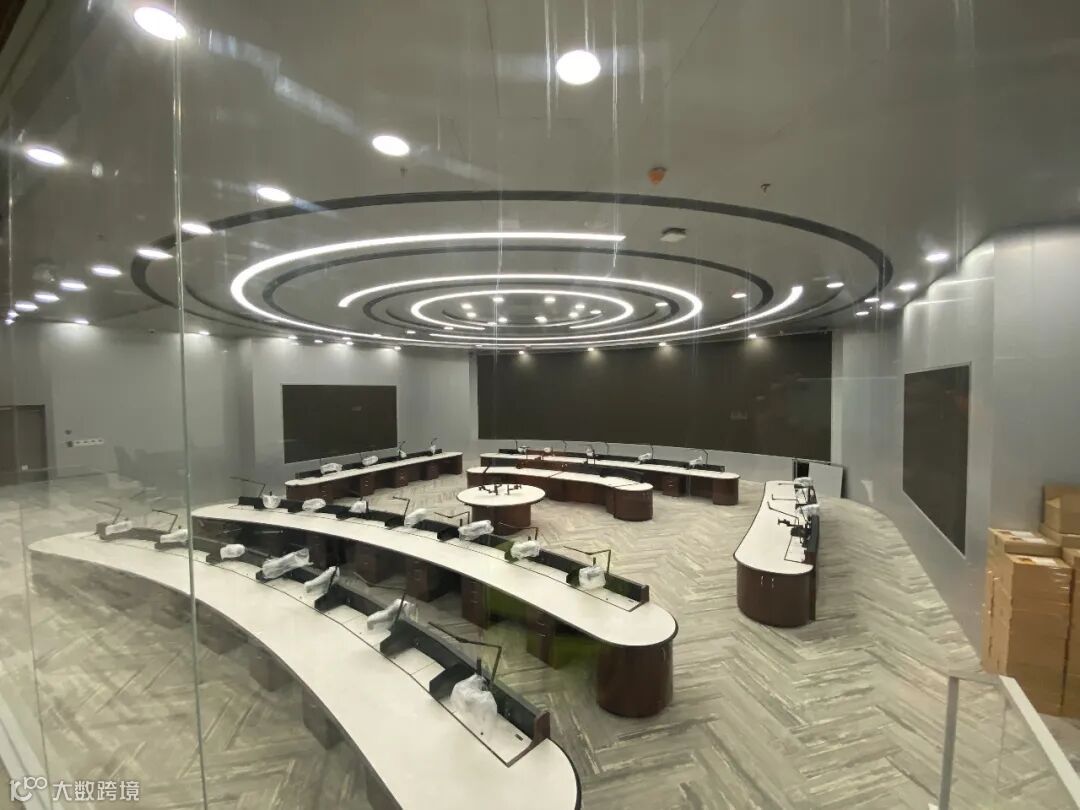

室内实景

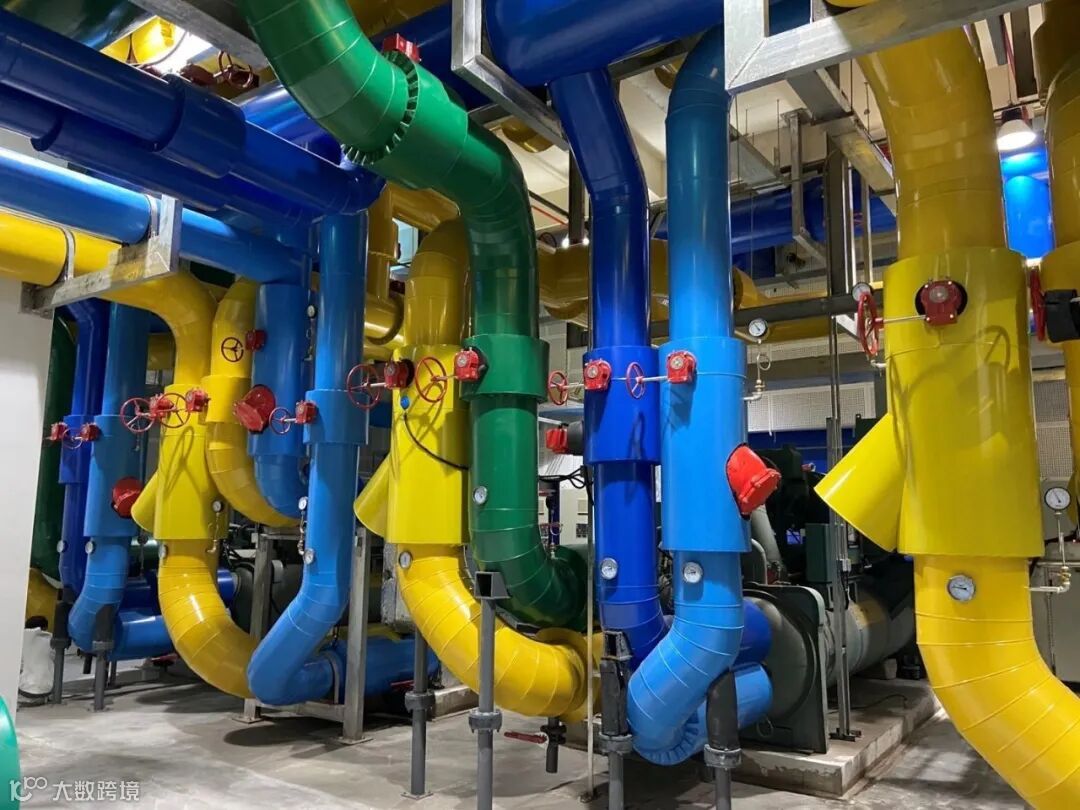

各类管线实景

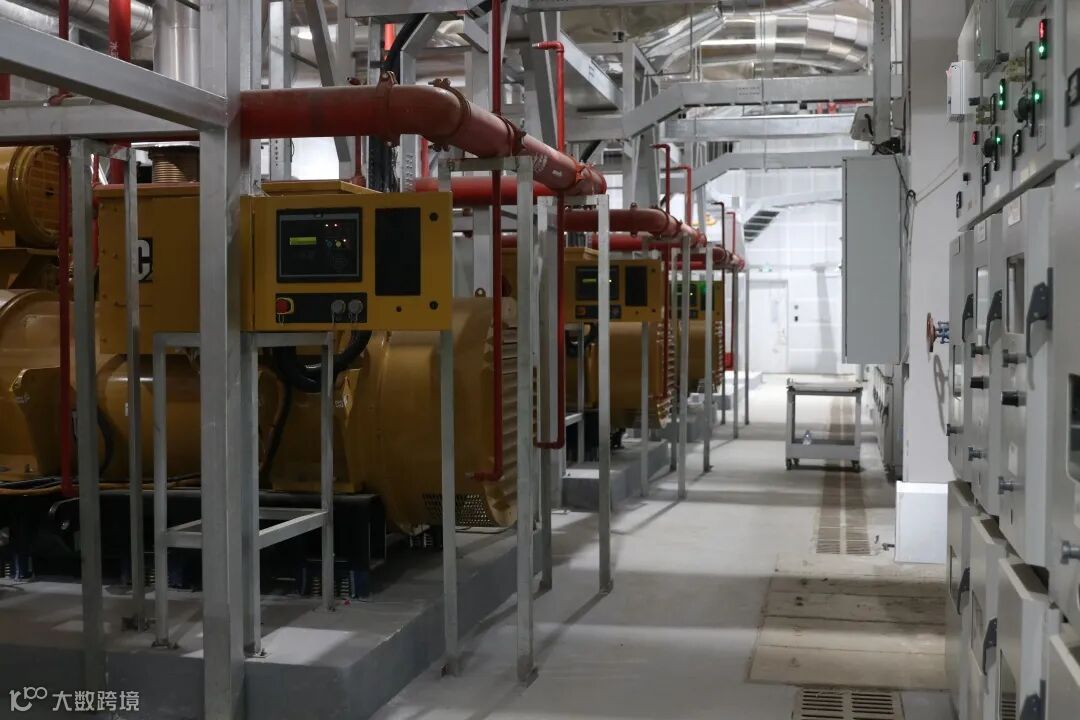

柴油发电机房实景

  中债登上海数据中心装修项目的成功实施,助力集团在城市更新领域,尤其是数据中心板块迈出了坚实的一步,为后续一建集团在城市更新领域内的深耕奠定了基础。
