近日,上海在建最高双塔之一的张江“科学之门”东塔核心筒正式出±0.000,标志着320米高的张江"科学之门"东塔核心筒正式进入上部结构施工阶段。
项目概况

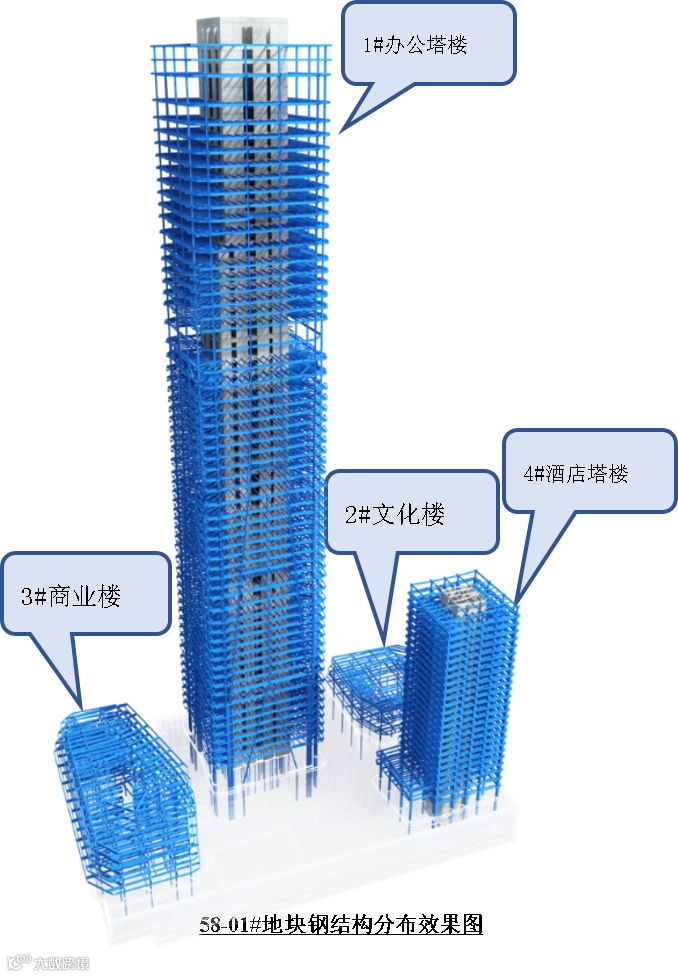

位于上海张江科学城及张江城市副中心核心区内的张江“科学之门”东塔项目(58-01地块),总建筑面积约32万平米,包含一幢59层、320米高办公塔楼,一幢25层、100米高酒店塔楼,以及1幢4层的商业裙楼、3层文化中心,整体4层地下室,是兼具办公、酒店、商业、文化等多种高端业态于一体的超高层项目,是张江科学城作为国家科学中心、长三角新兴经济增长源点、上海科技创新中心定位的核心载体,是张江面向世界、欢迎全球创业者来张江共建世界一流科学城的象征和标志。

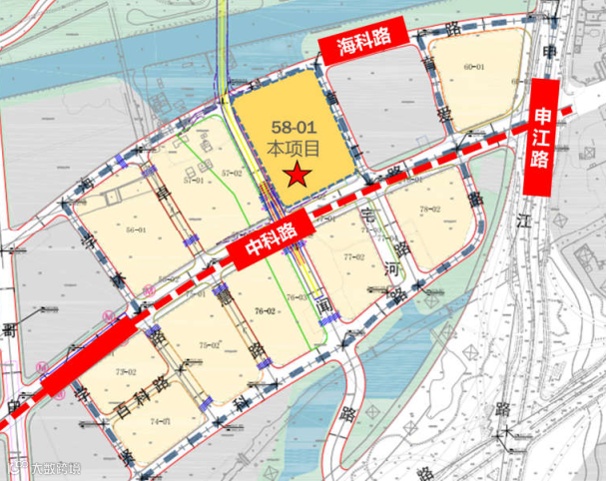

地理位置
攻坚克难
与时间赛跑,抢抓工程节点

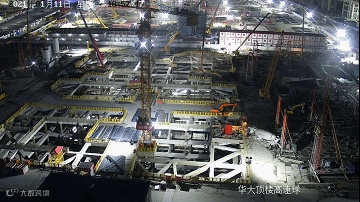

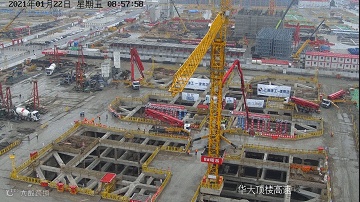

1月22日,张江“科学之门”东塔完成塔楼区2万立方混凝土大底板浇筑工作。考虑到疫情影响对节后复工不确定性,项目部大部分管理人员响应留沪就地过年的倡导,主动放弃了春节休息,认真梳理后续各项施工工序,划分工作界面,做好不同工种穿插施工作业安排,安排与计划进度相匹配的“人、材、机”投入与准备,项目部积极联系加工厂明确钢结构进场时间、联系塔吊租赁单位进场安装一台动臂式塔吊用于后续结构施工。

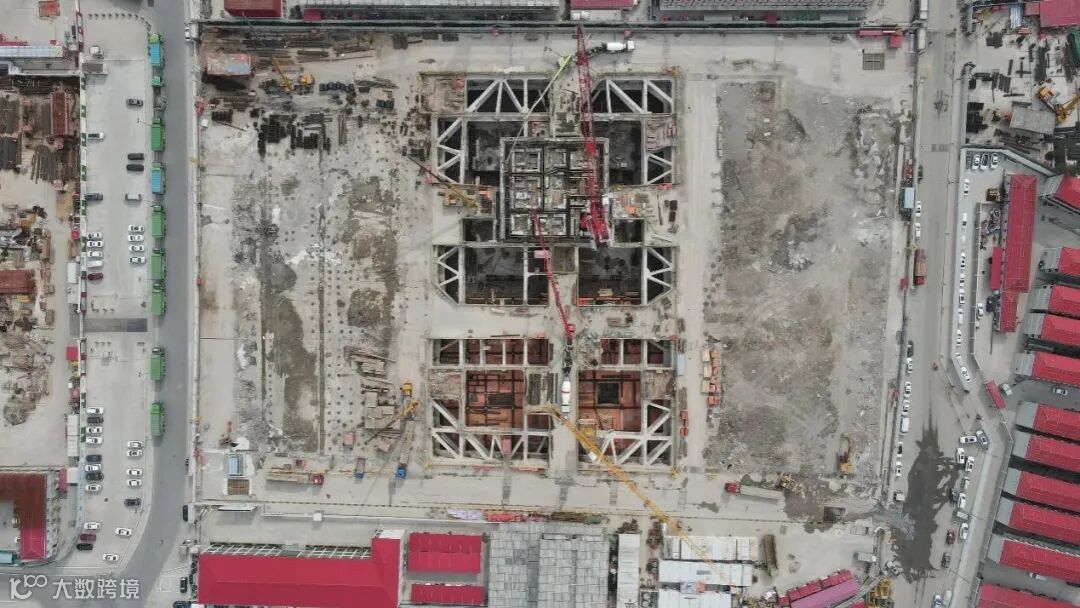

自1月22日完成塔楼区大底板混凝土浇筑后,项目团队在2个月内完成了包括第五道、第四道混凝土支撑拆除工作、塔楼区整体地下四层结构以及核心筒地下三层结构施工,将春节对本工程的影响降到最小程度,充分发挥一建集团的总承包集成优势,与时间赛跑,抢抓工程节点。
科学论证,核心筒先行施工
张江“科学之门”东塔项目原计划核心筒出±0.000时间为8月中旬,为确保主塔楼形象进度,在一建集团技术部以及工程研究院的配合下,联合项目业主方、设计方、监理方多次召开核心筒先行施工方案可行性讨论,通过分析图纸,梳理制约核心筒先行施工各项因素,采取技术措施,解决了包括支撑碰剪力墙处理措施、核心筒先行施工后与外围楼板连接措施、核心筒先行施工操作脚手问题,核心筒内支撑闷拆处理,为后续核心筒提前出±0.000提供了技术保障。

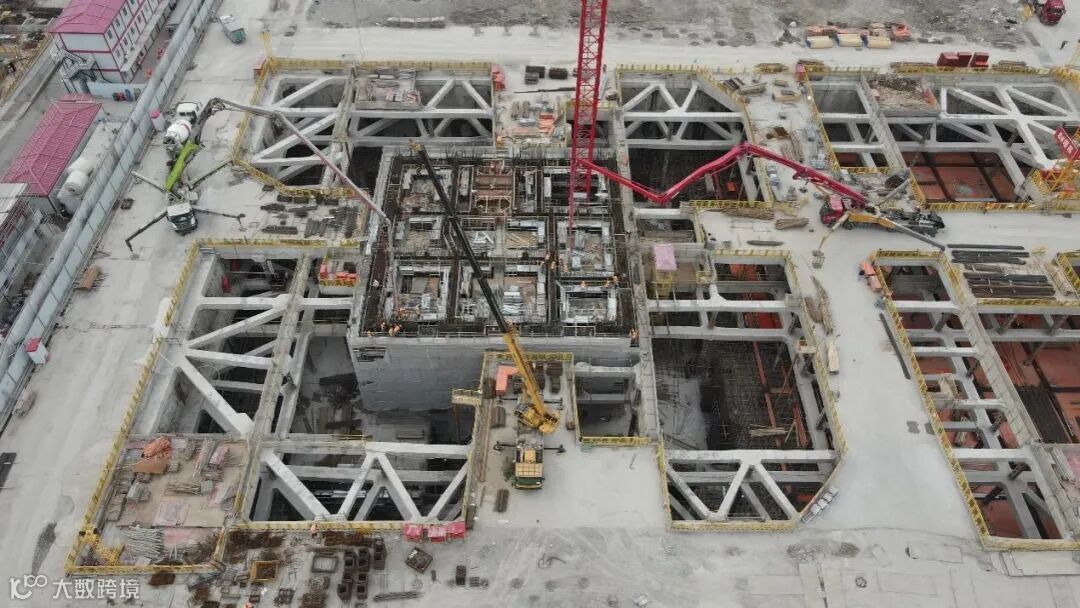

为保证核心筒先行方案的切实有效,项目部根据先行工况制定了详细的实施进度计划,划分不同工作区间,合理调配劳动力安排,分阶段优化现场总平面布置。面对复杂作业工况,采取多项安全措施,包括搭设安全通道、设置硬隔离措施等保障施工作业安全。在项目全体管理人员的共同努力,200余名建设者辛勤建设下,在塔楼大底板完成后的3个月时间内,主楼核心筒于4月25日正式出±0.000,较原计划提前近4个月时间,由此拉开了张江“科学之门”东塔项目上部结构施工的序幕,吹响了朝主楼核心筒结构封顶节点进发的号角。

张江“科学之门”东塔主体结构预计于2023年3月底封顶,塔冠上造型优美的停机坪也将成为一大看点。
结束语
张江“科学之门”东塔项目团队将继续秉承“上海一建、勇攀第一”的核心价值观,发挥一建集团在超高、超大、超深项目上的技术优势和管理优势,团结协作、攻克艰难,用“匠心”筑造上海科创中心的新名片。
