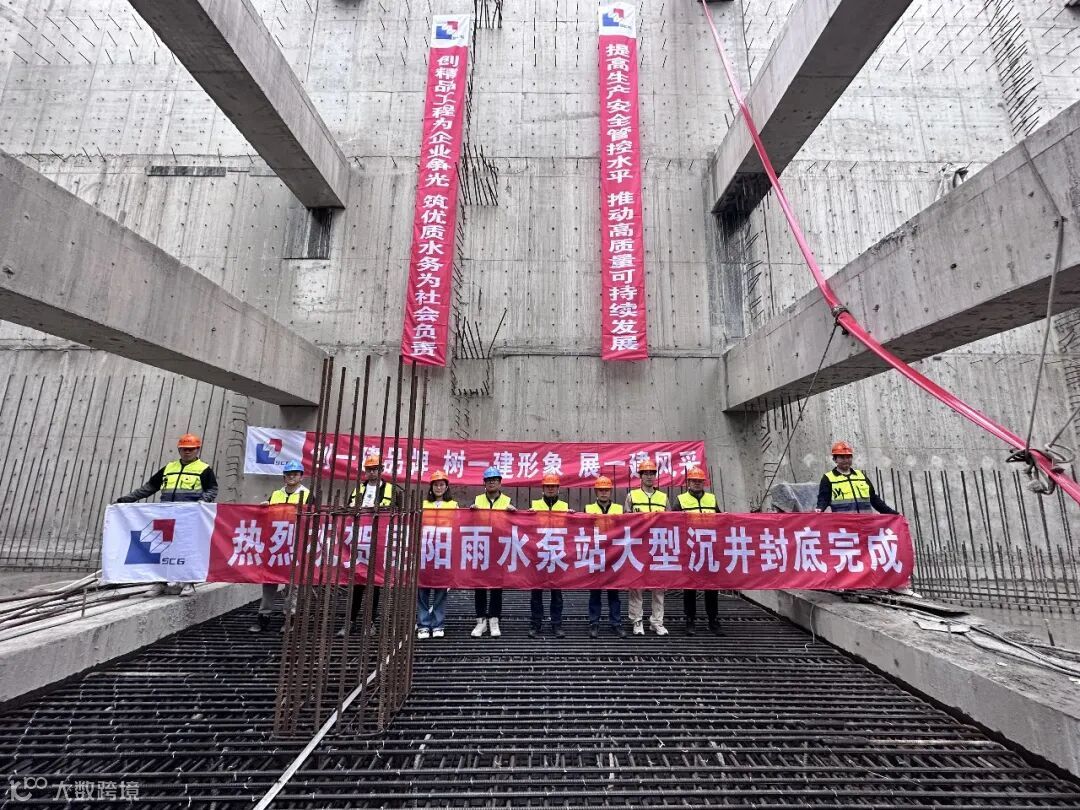

4月24日,随着目前上海在建规模最大的沉井工程——昆阳雨水泵房沉井底板浇筑完成,由一建集团总承包的闵行区昆阳雨水泵站及总管新建工程又向前推进一步。
项目概况

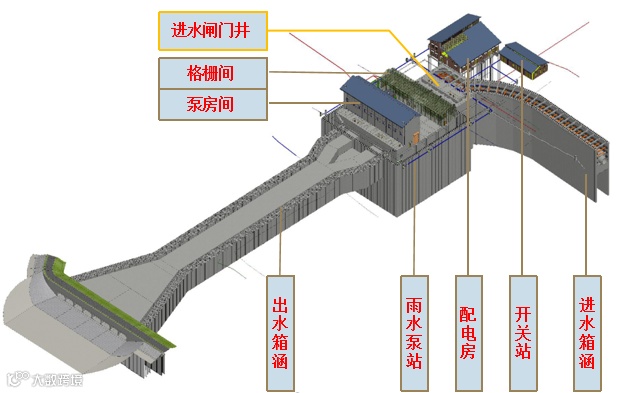

该项目泵站设计规模37.1立方米/秒,污水截流设施规模3990立方米/天,包含雨水泵站1座(含污水截流设施),设有进水闸门井、进水箱涵、雨水泵房及截污泵房、变配电间(位于雨水泵房上部)、出水箱涵及排放口、配电间及管理用房、35kV开关站等。主要服务西跃进河—剑川路—黄浦江等道路或河流所围成区域,是配合解决市重大交通工程(昆阳路越江工程)排水出路的关键节点,建成后将有效提升该区域的防汛能级,提高居民生活品质。
项目效果图

项目示意图

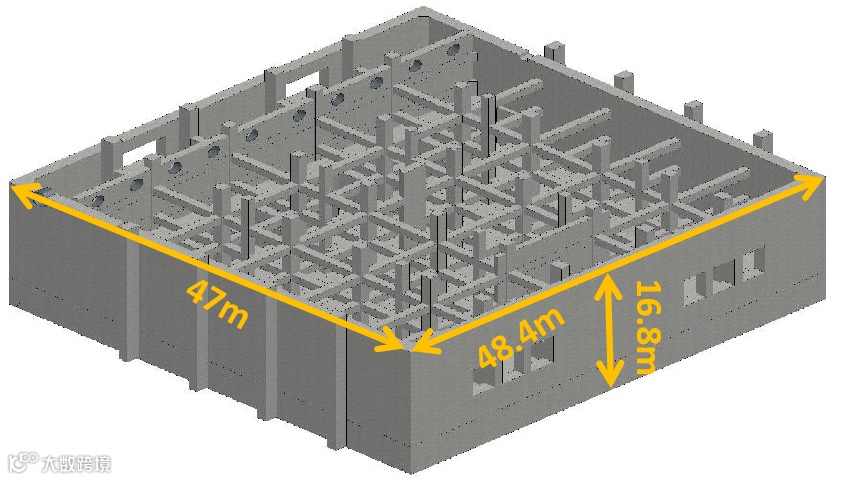

昆阳雨水泵房主体结构采用沉井下沉式施工工艺,结构形式为47.0米×48.4米多排孔矩形沉井,竖向3层框架结构,沿纵横向设置5道内撑梁,南、北侧通过预留进出水口孔洞与联通箱涵及出水箱涵连接,井壁厚1.2米,下沉深度16.8米,沉井总重量约2万吨,是目前上海在建规模最大的沉井工程。

沉井3D模型
什么是沉井?
沉井,即对于位于地下一定深度的建筑物,先在地表制作成一个井筒状结构,然后在井壁的围护下通过从井内不断挖土,使沉井在自重作用下逐渐下沉,达到预定设计标高后,再浇筑混凝土封底,最后施工内部结构。沉井具有挖土量少、对周边建筑物影响小的优点。
昆阳雨水泵房沉井施工过程中,市政工程公司项目团队针对超大型沉井施工的控制要点,详细制定对策和方案,确保沉井平稳下沉到设计标高。
沉井施工BIM动画
01
“1+1”降水措施,确保沉井施工安全
作为超大型沉井施工项目,降水措施的高效精准,是后续沉井施工各项工序安全、快速推进的关键。对此,项目团队确定了“1+1”降水施工方案。
在围护结构阶段,采用SMW工法桩进行隔水帷幕隔断地下潜水及含水层;在沉井施工阶段,采用大直径疏干井进行不间断降水。项目团队安排人员现场24小时轮流值班,高频、定时检查每根降水井的工作压力及井点使用情况等,确保土体的稳定,做好相应的记录,为后续施工保驾护航。
降水措施BIM动画
02
“双保险”实时监测,确保沉井平稳下沉
项目部通过在沉井四周设置监测点,并增设智能监测仪,形成“双保险”实时监测体系,确保其平稳下沉。
第一道监测措施,为沉井上方东南角及西北脚安装的2台智能监测仪器,这是项目团队与一建集团工程研究院专为昆阳雨水泵房项目开发的一套“高定”仪器,它能通过对基坑监测大数据的自主处理,及时发现沉井倾斜等问题并发出预警信号,第一时间安排工人进行纠偏,确保沉井的平稳下沉。

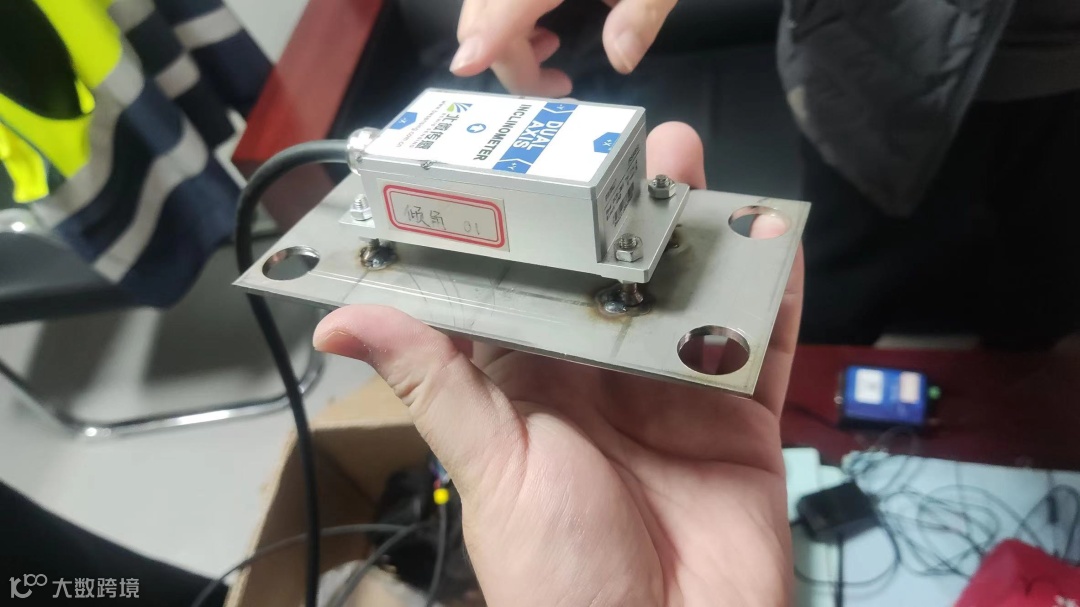

智能监测仪器
第二道监测措施,为项目团队与第三方监测单位协作布置在沉井四周的监测点,它能对地表沉降、塔吊倾斜度等数据进行全天候监控,确保沉井工程的正确性和操作性,形成对工程全过程的控制。

沉井测量标尺

第三方单位对周边环境进行监测
03
“三步走”封底策略,确保封底质量优控
在沉井下沉完毕后,需要进行封底作业。底板封底施工对于质量把控要求非常高,为防止底板渗水,项目部采用了“三步走”策略。
在施工准备阶段,组织技术人员精心编制封底作业指导书,明确了在沉井隔舱内设置A300钢管泄水孔插入透水层,插入透水层周身设置Φ40吸水管口并用土工布包裹,通过水泵将降水井内水抽出的作业方案等。

沉井制作
在施工作业前期,项目团队组织召开了交底大会,将大底板砼浇捣工程中的各工序、工艺向相关单位与作业人员进行了详细的技术交底工作,包括施工方法、操作要领、质量要求、验收标准等。
在施工过程中,项目团队又组织了多次质量综合检查,在浇捣前的钢筋绑扎及砼浇捣过程中,掌握施工生产现场的质量动态对质量状况进行统计与分析,及时发现质量问题,明确对策和方向,对工程的质量状况作出评价及详细的书面记录。

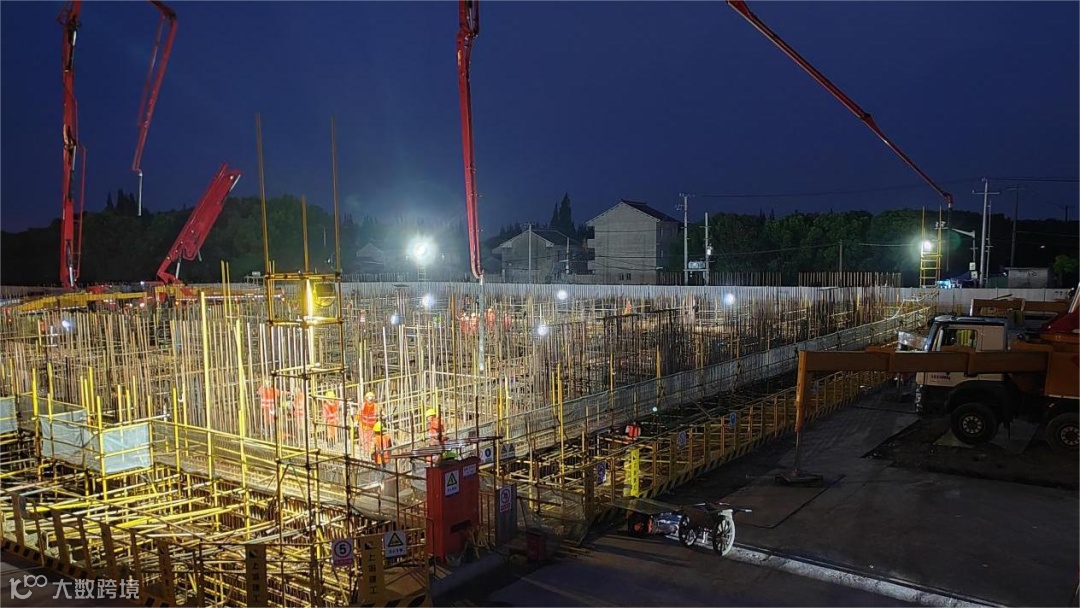

夜间浇筑混凝土
昆阳雨水泵房沉井的成功封底,有序推进了昆阳雨水泵站及总管新建工程的进程,预计明年12月完成建设。期间,项目团队将同步投入到上海市重大工程——昆阳排水泵站初雨调蓄池设施新建工程的建设,该工程将与昆阳雨水泵站及总管新建工程同址建设。调蓄池建在昆阳雨水泵站的出水箱涵下部,设计规模为16600立方米,池内底标高为-8.9米~-10.9米,通过将泵站截流的初期雨水,经潜污泵提升后排入昆阳路市政污水管,最终送至污水厂进行处理,削减初期雨水中的污染物,减少初期雨水放江对黄浦江的污染,对改善人民生活环境具有重大意义。工程预计于2024年6月建成。
一建集团将继续秉承“上海一建、勇攀第一”的核心价值观,积极投身水务板块的惠民工程、民心工程建设,为有力推进高质量现代化水利基础设施建设、大力提升居民生活质量发挥斐然作用!
