产业孵化新地标|网易杭州软件生产基地三期项目通过竣工验收

产业孵化新地标|网易杭州软件生产基地三期项目通过竣工验收 微来一建

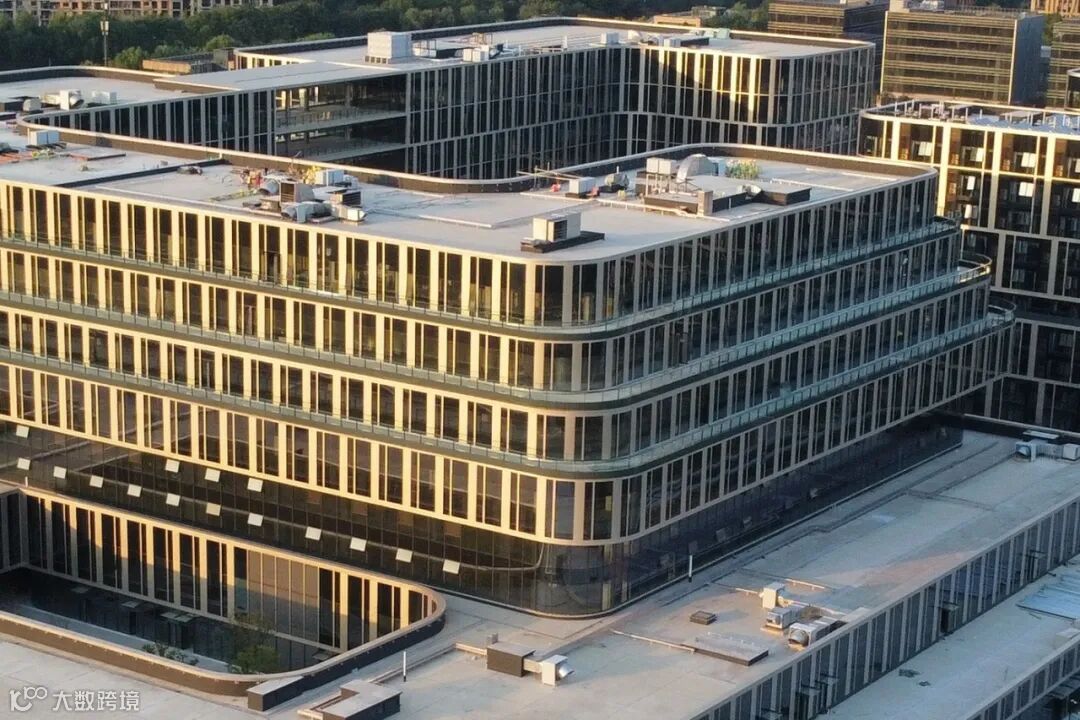

2025-11-18
2

近日,一建集团总承包的杭政工出【2021】20号网易杭州软件生产基地三期项目顺利通过竣工验收。

该项目坐落于杭州滨江区白马湖畔的生态创意城片区,总建筑面积约24万方,包含2幢软件生产用房和1幢宿舍型保障性租赁住房,地下一层(局部二层),是区内首个企业利用配套设施用地自建职工租赁房的工业用地项目,也是江南科学城标志性建筑之一。

科学组织

解决场地受限难题

项目基坑普遍挖深5.8米~9.6米,最深处-10.18米,基坑面积达7万余平方米,红线内基坑占比高达到81%,场地条件限制为现场的施工组织带来了难度。项目团队一方面合理划分施工分区,结合多种基坑围护形式严格执行分层、分段、分块开挖,有效控制基坑变形;另一方面,充分考虑基坑内材料驳运、堆料及顶板道路转换,在坑内布置材料加工及堆场,同时利用基坑外有限场地布置施工临时道路,实现了各阶段交通流线的无缝衔接,为工程稳步推进提供了有力保障。

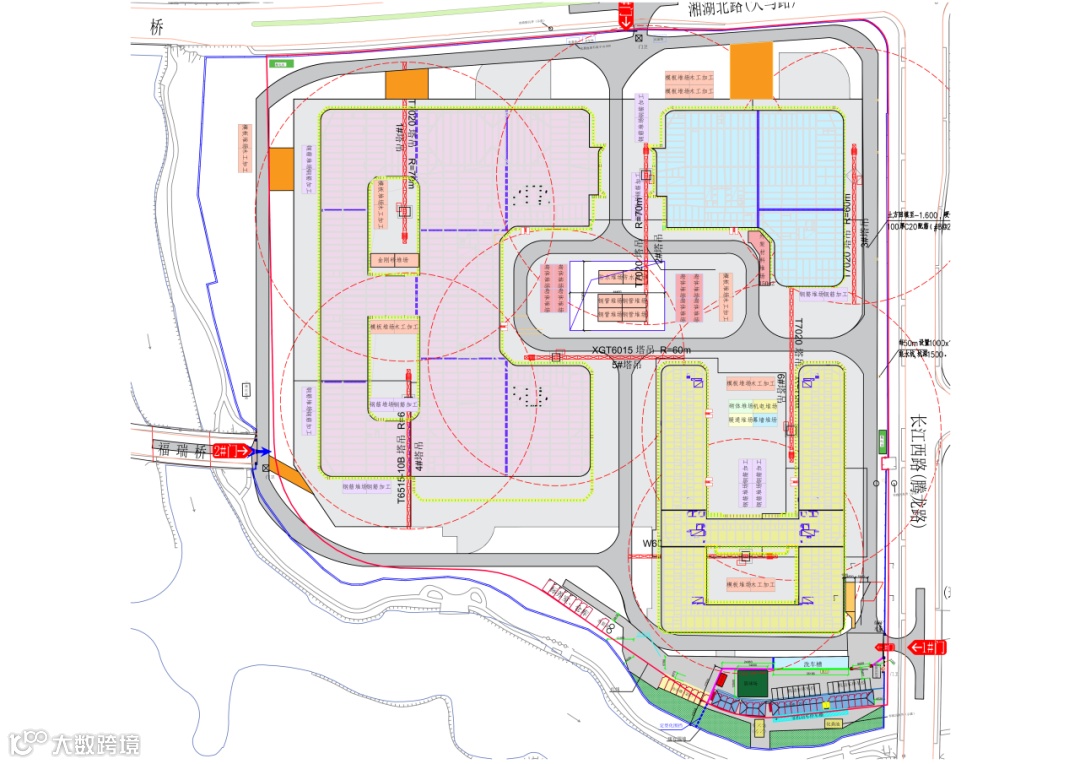

现场布置图

创新替代

简化大底板施工工序

项目基坑面积7万余平方米,底板被54根后浇带分为34个分区,数量众多的后浇带对上部结构大量预制PC楼板施工带来不利影响。对此,项目团队通过膨胀加强带、跳仓法施工相结合的方式,取代了约52%的传统后浇带,增强了结构的整体性和抗裂性,还减少了清理及安装止水钢板等施工工序,为项目整体高效建造提供了有力支撑。

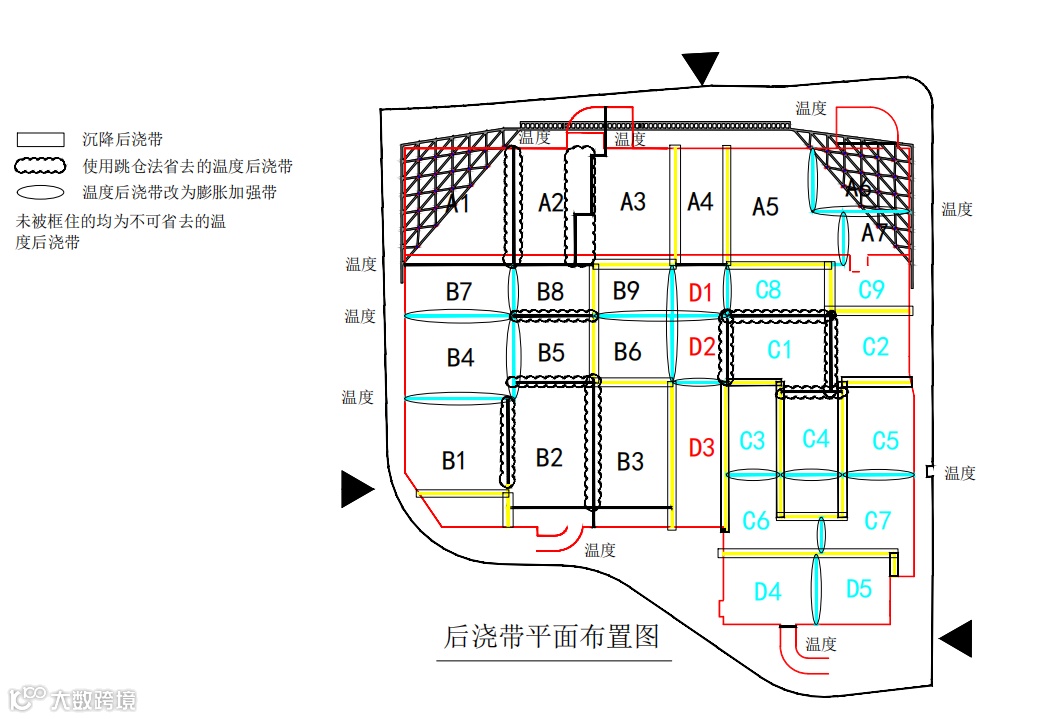

原设计后浇带布置图

优化后浇带布置图

精细协调

统筹大体量预制构件施工

本工程上部结构楼板采用装配式结构(含预制叠合板、SOM条板墙体),预制率高(1#楼装配率为60.2%,2#楼装配率为63.3%,3#楼装配率为50.1%),预制构件数量大(共计18241块)。项目团队积极协调构件供应方,按进度落实供货保障计划,在施工分块的基础上细分吊装分区,合理进行PC吊装流水组织,确保了上部结构的施工进度。

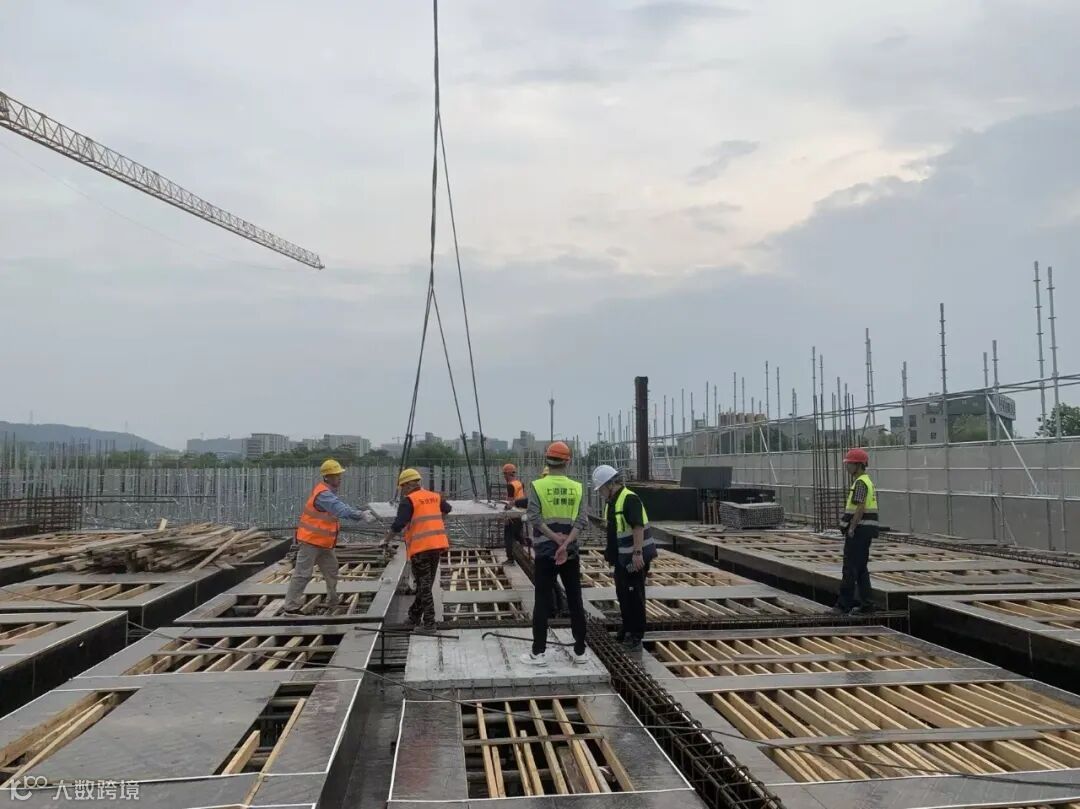

现场PC构件吊装图

工艺改进

确保转角弧形幕墙流畅效果

针对面积达4400平方米的转角弧形玻璃幕墙,项目团队采用“反弯正做”工艺,通过控制工艺参数,解决了传统弯弧玻璃易出现膜片刮伤及应力斑问题,实现玻璃弧度的精准成型,保证弧形玻璃的视觉完整性;并将原设计中的圆柱拼接方式调整为不锈钢材质密拼处理,将单根圆柱的分缝由1/4圆弧调整为1/3弧,进一步增强立体流畅感,确保现场安装精度与整体效果。

转角弧形幕墙实景图

方案优化

严控一体成型地坪质量

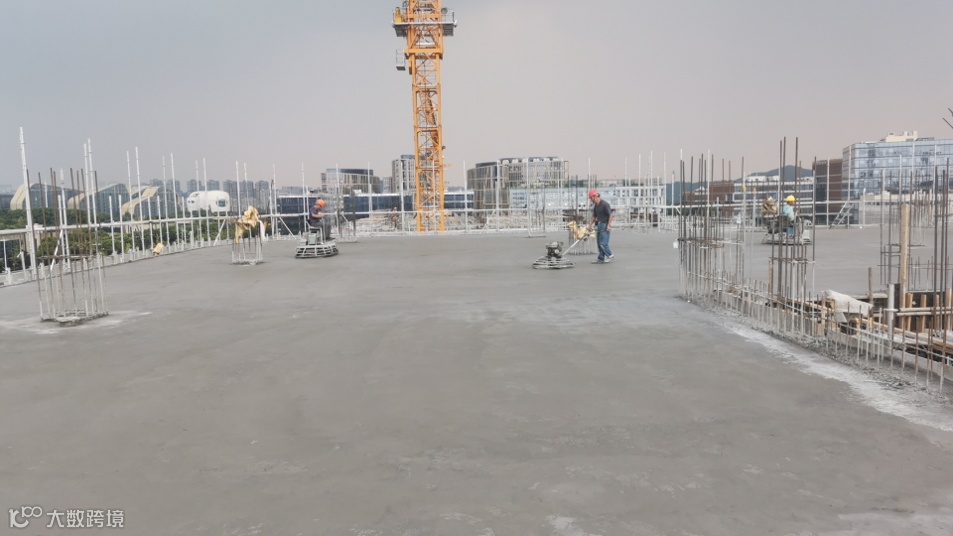

本项目楼地面采用金刚砂地坪一体成型绿色施工技术,具有美观、耐磨、耐冲击、不起砂、少开裂等优点,但受露天作业环境影响较大。项目团队通过优化叠合板的桁架筋方向与主次梁钢筋堆叠标高、根据季节和气温动态调整金刚砂施工及切缝时间、结构施工中地坪保护板全覆盖等方式,显著减小了环境对一体成型地坪的影响,保证了成型质量及美观效果。

金刚砂地坪研磨

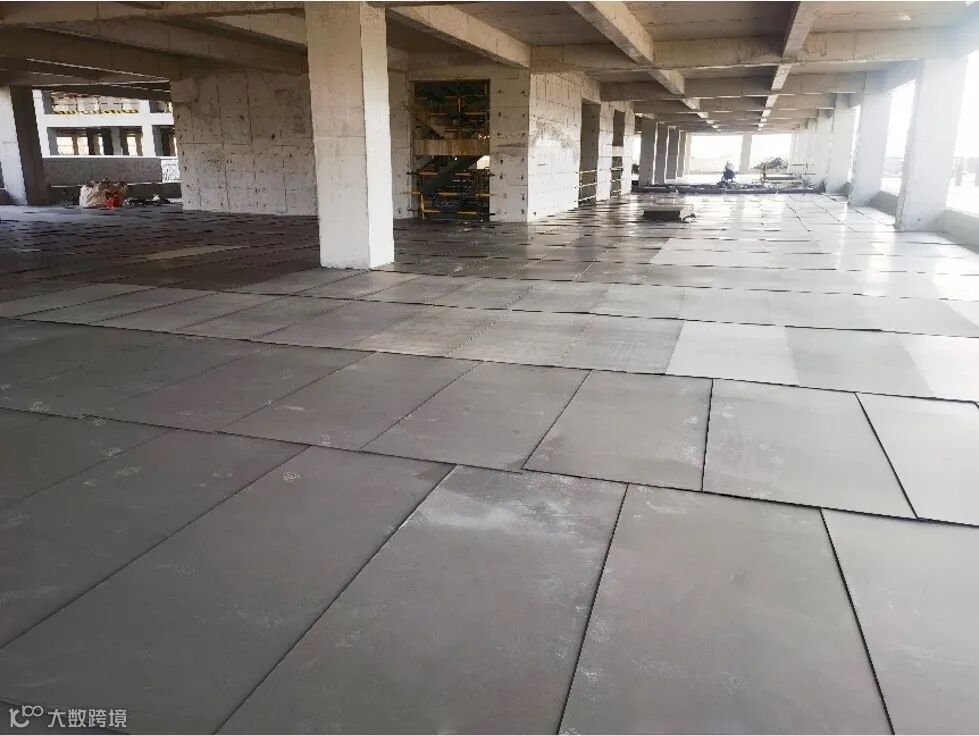

金刚砂地坪成品保护

资料来源:第三工程公司
