9月19日零时
合肥市繁华大道与集贤路互通立交工程

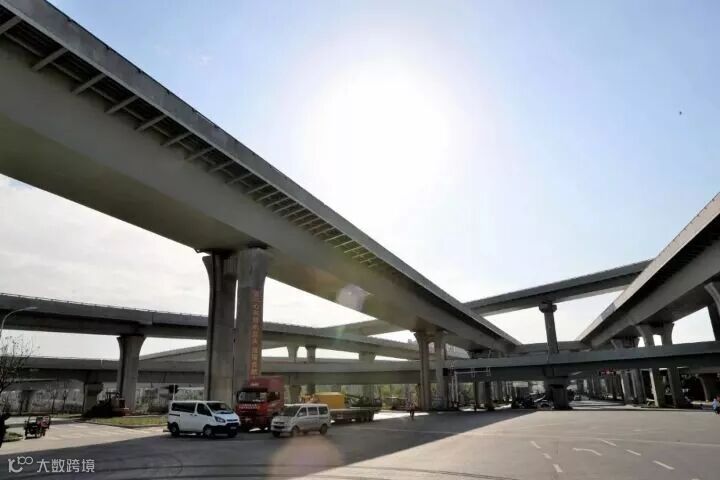

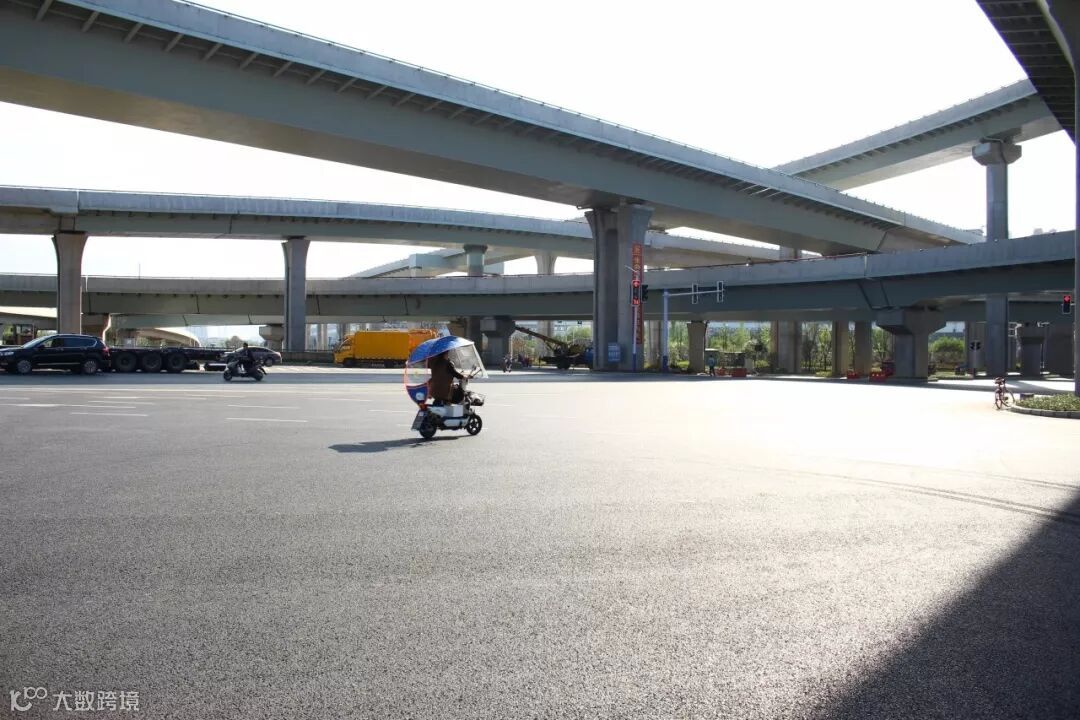

地面道路正式放行!

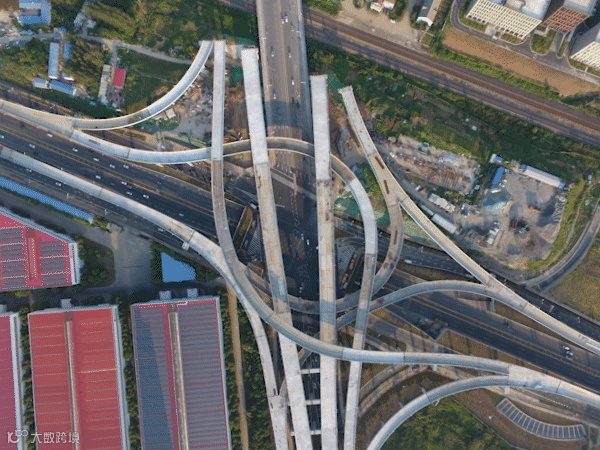

正在建设中的繁华大道集贤路互通立交工程二期工程,是合肥市域1331综合交通规划“一目”系统中重要组成部分。西起泰山路,东至云外路,全长2398.826米,地面道路全长2147米(不含一期范围)。根据施工方案,东西向繁华大道主线采用双向6车道跨线桥,自西向东依次跨越杭埠路、集贤路、合九铁路、九龙路,其中集贤路节点为互通立交(包含主线桥南北两幅,匝道8条)。是安徽省规模最大、跨度最长、梁型最多的互通立交桥梁工程之一。
2018年8月11日正式开工,2019年8月1日起,进入了路面通车的冲刺期。保安全、保质量、保进度……大家齐心协力,撸起袖子加油干!

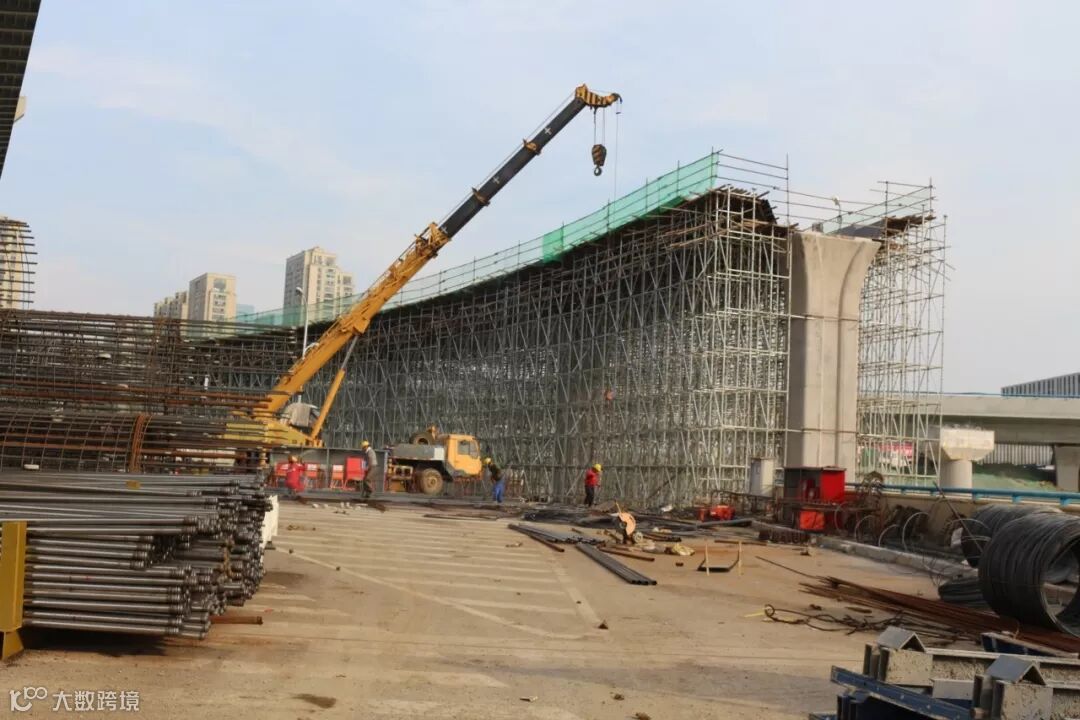

市政段8月底所有桥梁支架全部拆除完成,1个月
架设护栏978米,20天

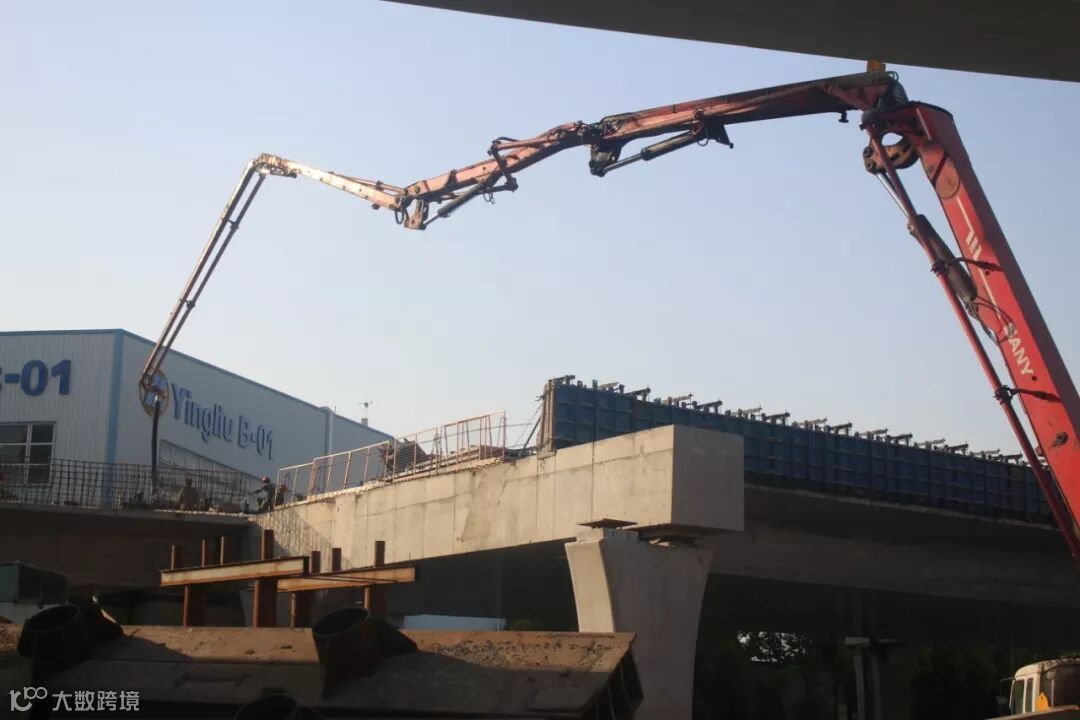

灌注连续梁5.5联,75天,至今仍在建设

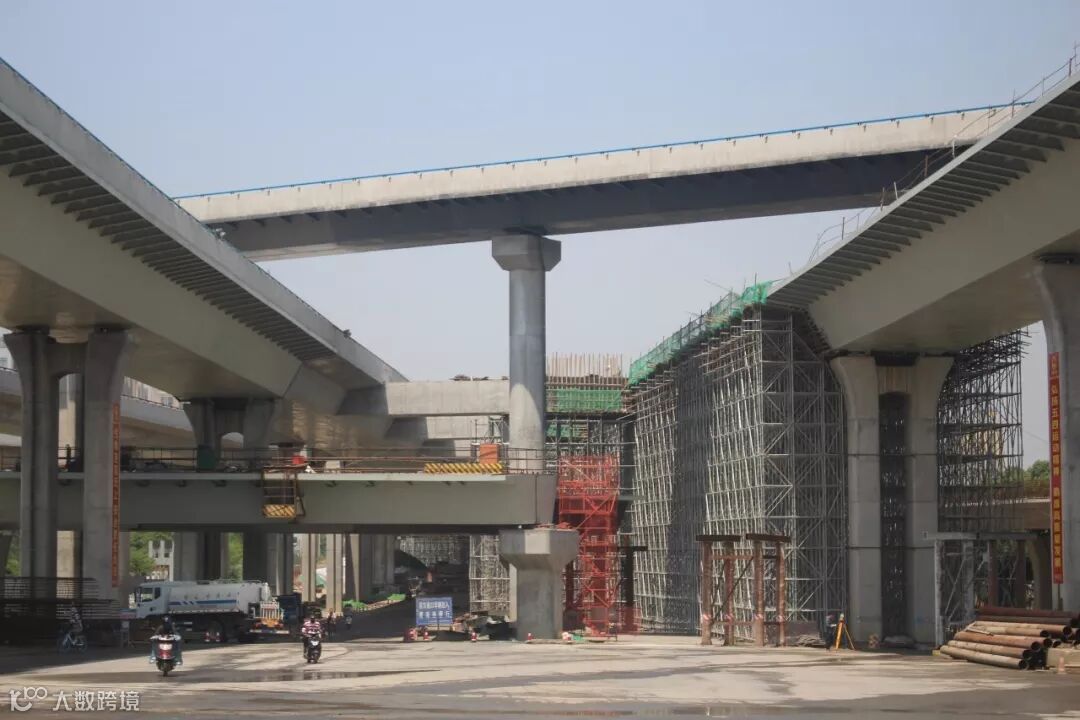

架设钢箱梁主梁及其梯道3联,30天
铺设侧石共计7228米,44天

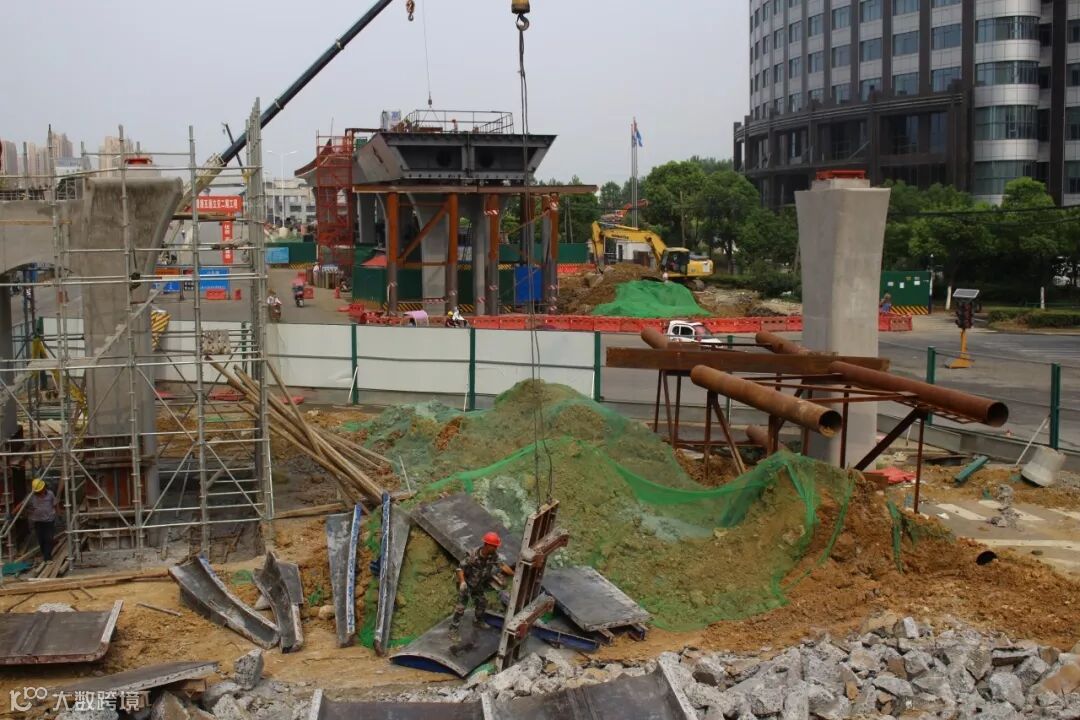

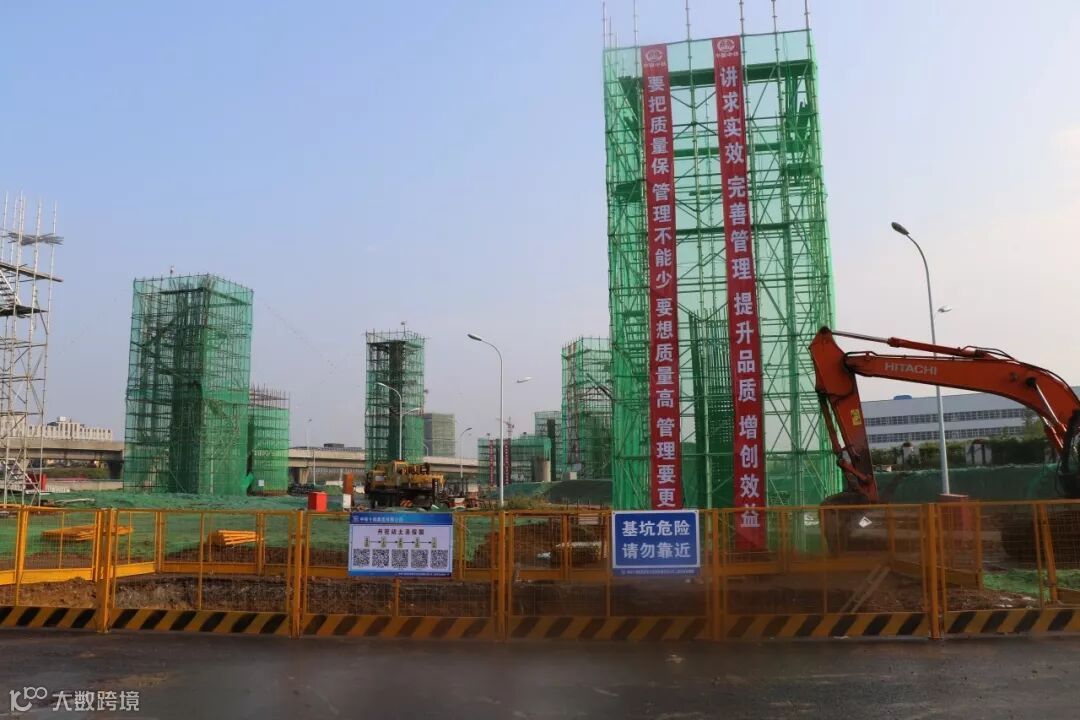

灌注墩柱15个,承台10个,20天

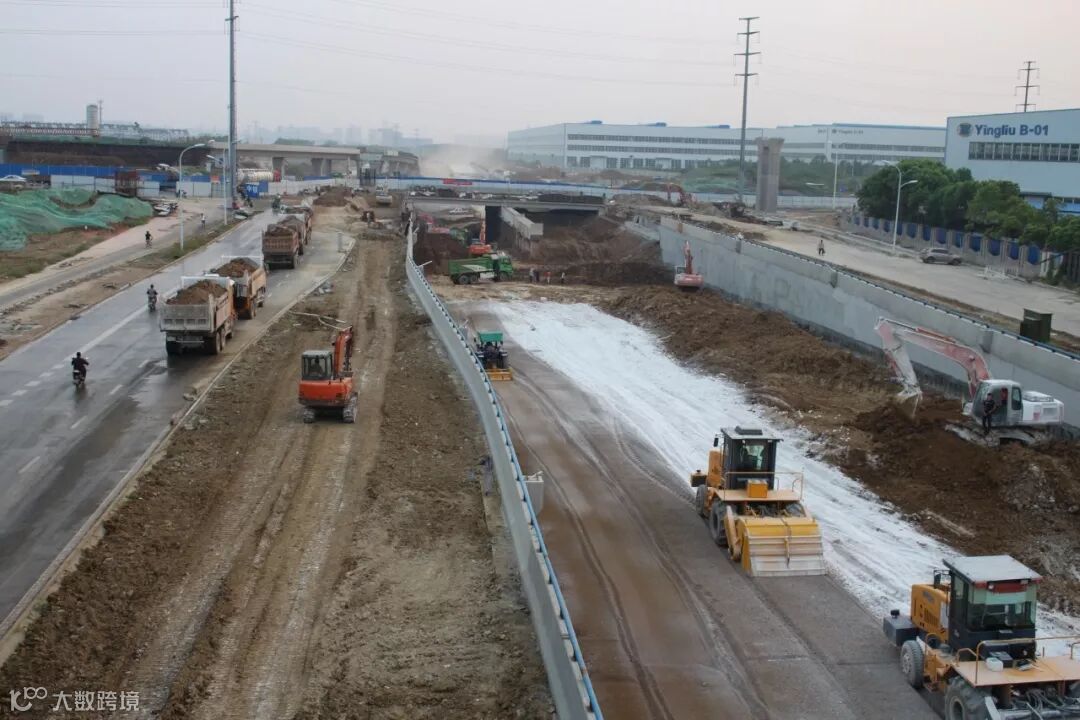

道路水稳12793m³,35天
铺设沥青133111㎡,13天
优秀的还不止这些,快快往下看:
获得公司2018年度“四好班子”
公司2018年度“青年文明号”
合肥市2018年度“工人先锋号”
合肥市2018年度“市政工程安全生产标准化示范工地”
安徽省2018年度“3A级环保施工示范工地”
安徽省2019年“建筑安全生产标准化工地”

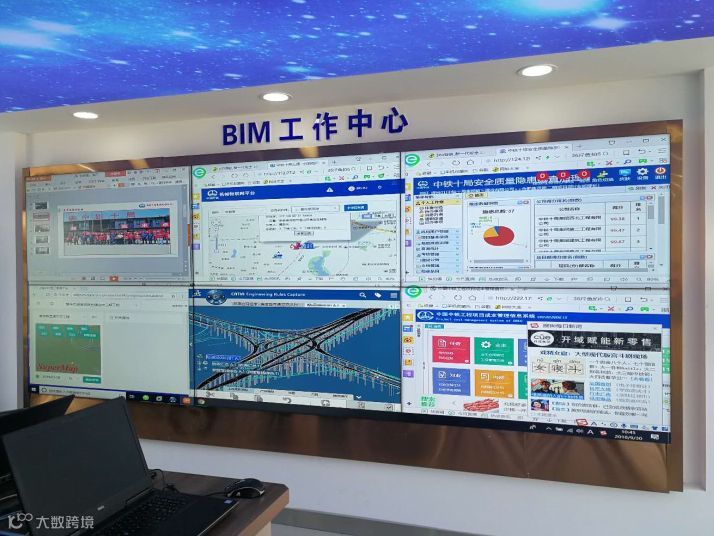

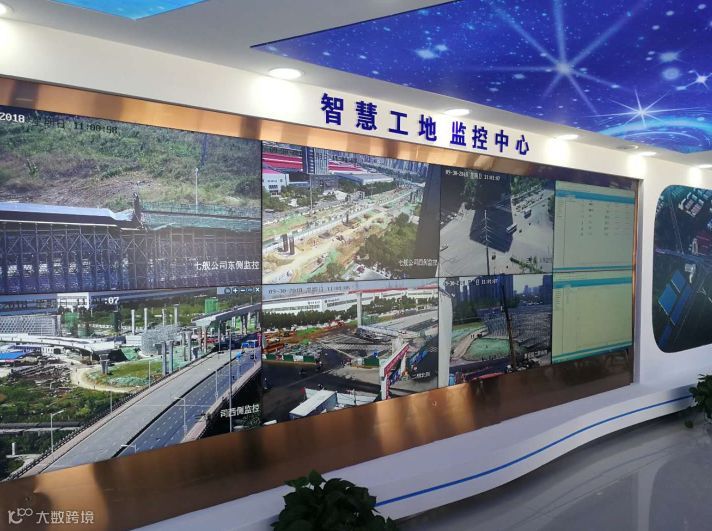

是公司第一个引进BIM技术的标准化建设工地,通过BIM技术实现更全面直观的进度管理、更精确的成本控制和隐患排查,更高效的施工管理,更低的安全质量风险。


这里有VR技术,让你感受在高架上畅行的乐趣,让你体验高空坠落的绝望,让你了解工程施工的重难点。
