大数跨境
0
0

南通轨道交通2号线一期工程全线“电通”!

南通轨道交通2号线一期工程全线“电通”! 中铁十局电务公司
2023-01-05
1

12月30日

由电务公司参建的

南通轨道交通2号线一期工程

实现全线“电通”

为后续列车热滑试验、综合联调

以及试运行提供了有力保障



南通轨道交通2号线全线“电通”仪式在永达路站举行。南通城市轨道交通有限公司党委书记、董事长王智,总经理张建辉,副总经理刘祥勇,中铁十局副总经理高峰以及华东区域总部、电务公司等相关负责同志出席“电通”仪式。

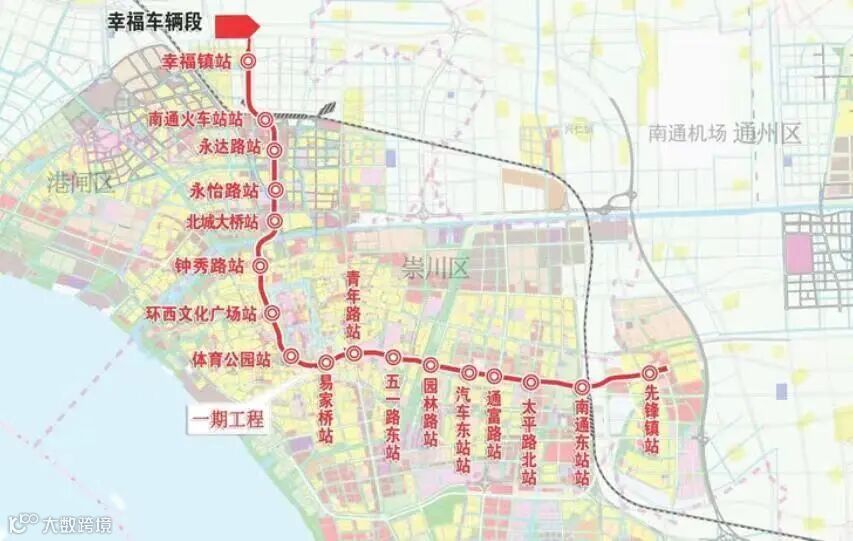

南通轨道交通2号线呈“L”型走向,线路北起自崇川区幸福站,途经崇川区、通州区,东止于通州区先锋站。一期工程全长20.4公里,共有17座车站,均为地下车站,设幸福车辆段1座。列车采用6节编组B型列车,设计时速达80公里。

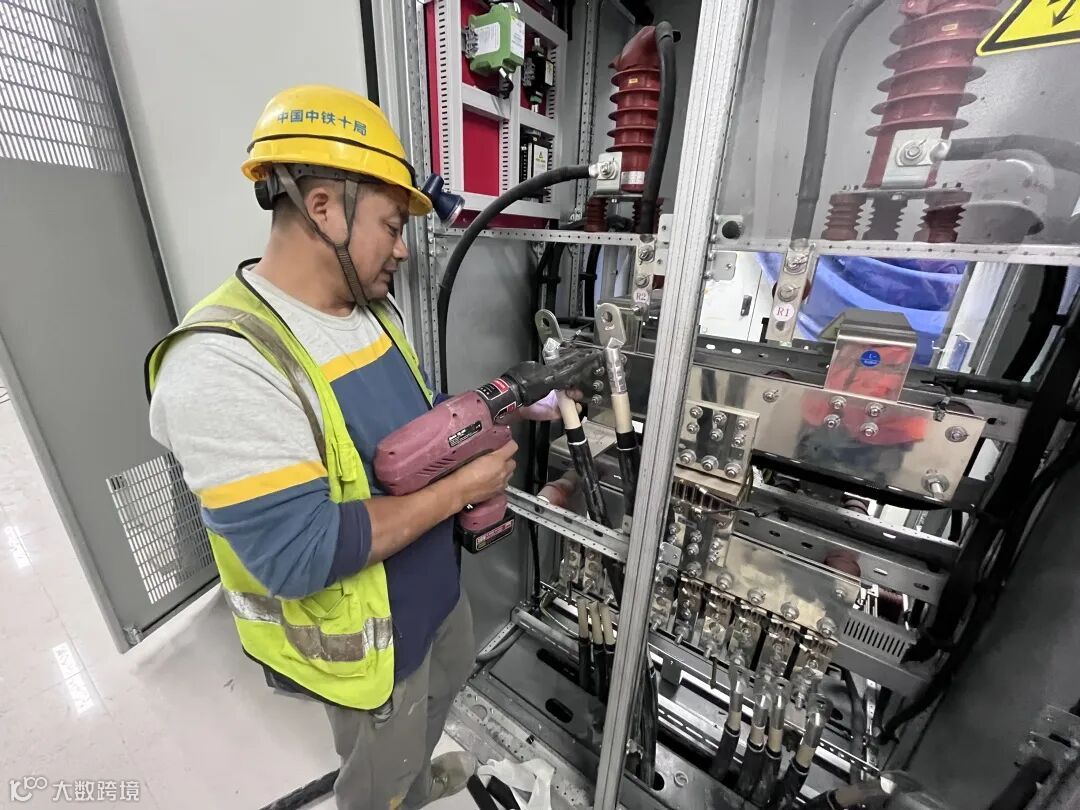

中铁十局电务公司承建了南通轨道交通2号线一期工程全线35千伏供配电系统工程,主要包含变电所安装工程、环网电缆工程、杂散电流防护工程及电力监控工程等,共计17站17区间和1个车辆段。

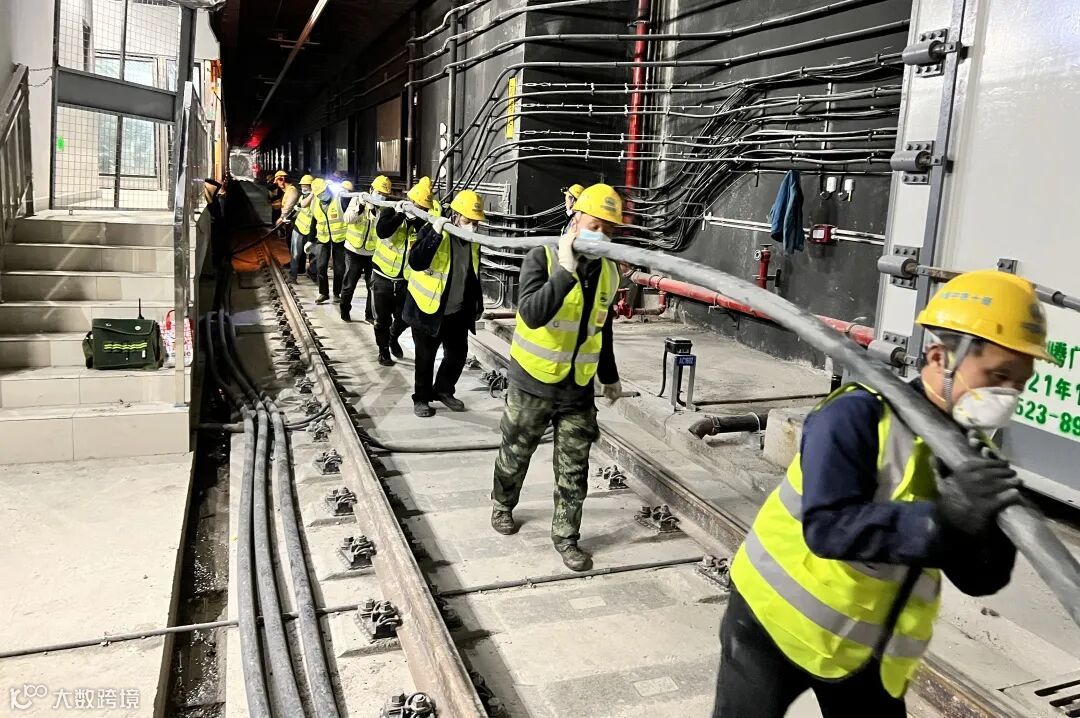

项目开工以来,全体参建人员顶住压力,迎难而上,采用“白+黑”两班倒不间断施工,迅速掀起施工热潮,全力推进工程项目进展;先后召开周生产例会42次,月度例会18次,关键节点推进会16次,累计完成高压电缆敷设315km、低压光电缆辐射186km、电缆支架安装56200套、各类设备安装990台等,高效优质的兑现了施工承诺。

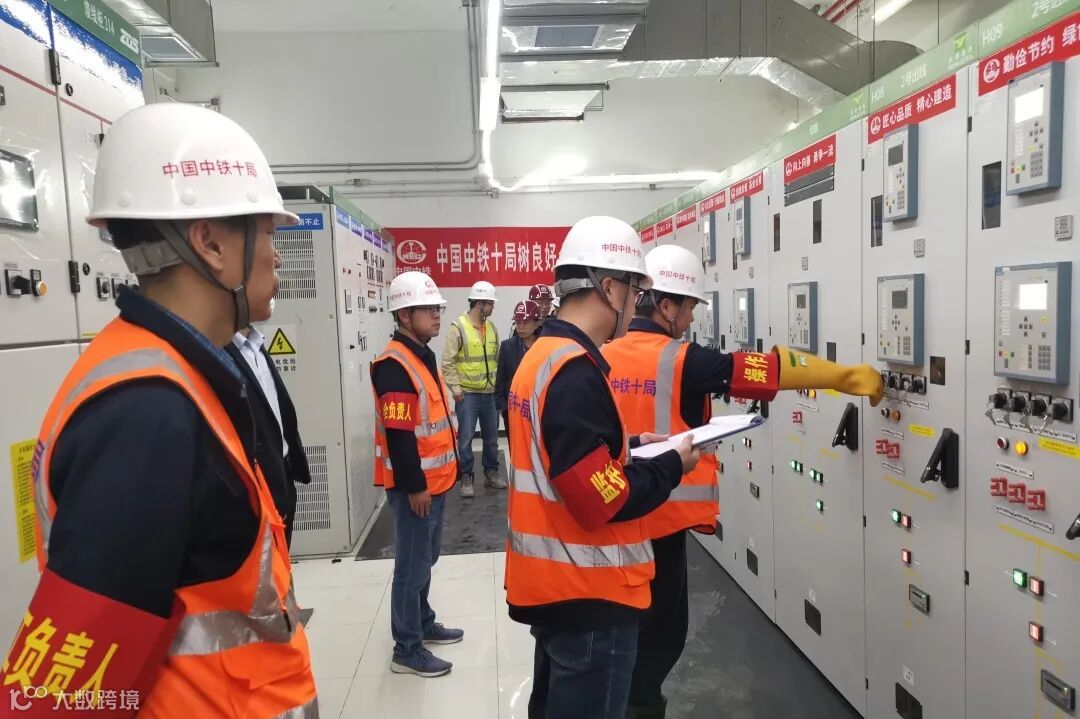

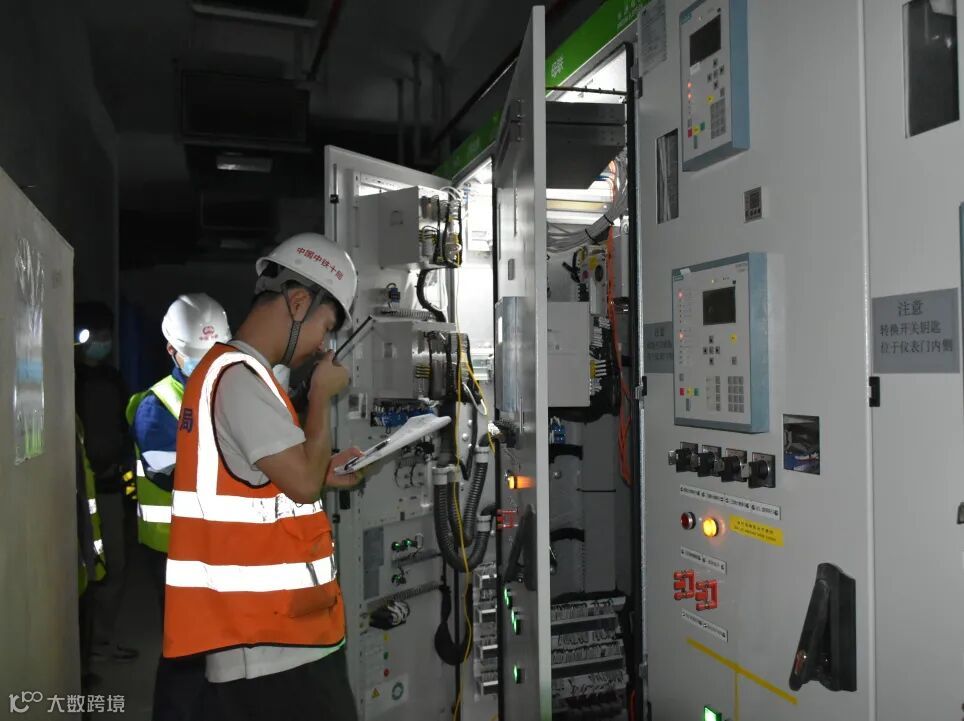

在南通地铁2号线供电专业施工过程中,电务公司南通轨道交通项目部始终将质量创优贯穿于施工全过程,形成了一套规范化、标准化的城市轨道交通供电系统工艺标准。严把原材料进场关,严格执行材料检验检测制度;所有施工工序制定相应作业指导书,明确施工工艺标准,规范作业交底程序;严格按照图纸和设计标准施工,实行样板引入和推广,工程实体做到内实外美,杜绝质量缺陷和质量通病的发生,确保施工质量,争创优质工程、精品工程。

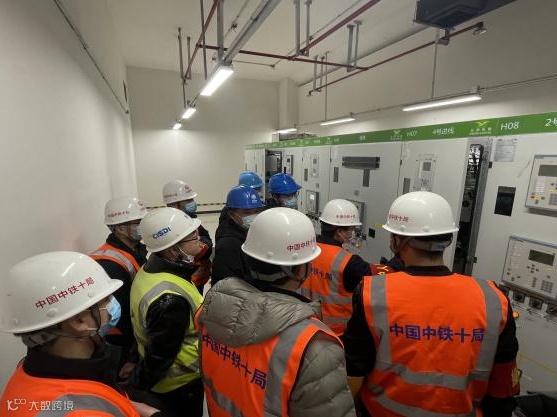

35千伏“电通”是地铁建设设备安装工程的一项重要里程碑节点,既是对供电系统安装工程质量的检验,也是设备调试的前提条件。能否按期实现“电通”至关重要。

2022.8.14

1

青年路35KV电通








2022.12.15

3

青年路至先锋镇站七站七区间及幸福车辆段35KV电通







2022.10.28

2

青年路至先锋镇站七站七区间35KV电通



4





2022.12.30

全线17个车站变电所及对应环网区间、幸福车辆段35KV受电投运


“电通”标志着轨道交通2号线一期工程建设将迈入联调联试新阶段,既为后续400V送电提供了基础,也为下一步全线接触网热滑、系统调试和列车上线动车调试等提供必备的电力保障,为最终的开通运营奠定了坚实基础。



图文:姚登科  郝振东  田  超

编辑:高文山

责编:朱纪锋

主办:中铁十局党建工作部(企业文化部)

【声明】内容源于网络
0
0
中铁十局电务公司
中铁十局电务公司官方订阅号。中铁十局电务公司是世界500强企业中国中铁骨干成员企业的全资子公司,地处山东济南,感谢您的关注。
内容 239
粉丝 0
中铁十局电务公司 中铁十局电务公司官方订阅号。中铁十局电务公司是世界500强企业中国中铁骨干成员企业的全资子公司,地处山东济南,感谢您的关注。
总阅读118
粉丝0
内容239
