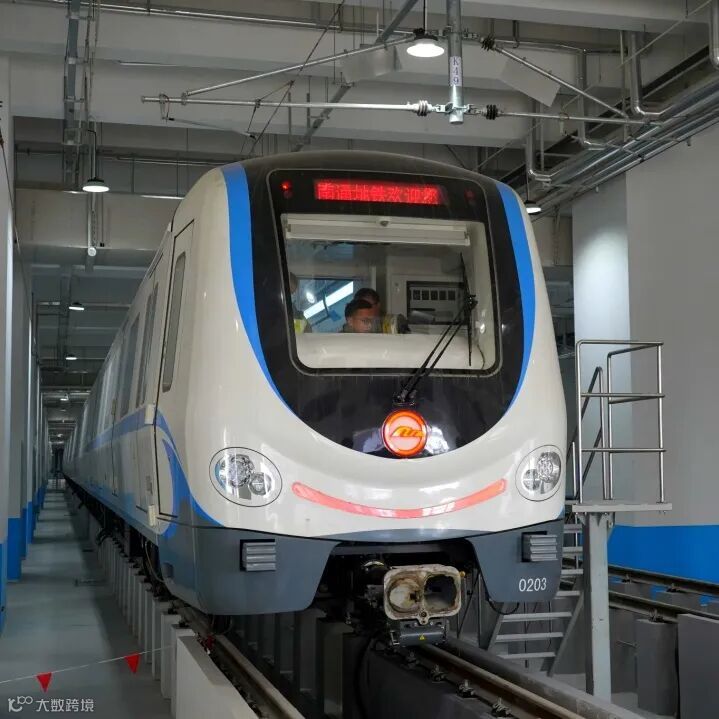

南通轨道交通2号线一期工程全线热滑成功,正式启动动车调试

南通轨道交通2号线一期工程全线热滑成功,正式启动动车调试 中铁十局电务公司
2023-03-23
0
导读:近日,南通市一辆蓝色电客车缓缓驶出幸福车辆段开往正线轨道标志由中铁十局电务公司参建的南通轨道交通2号线一期工

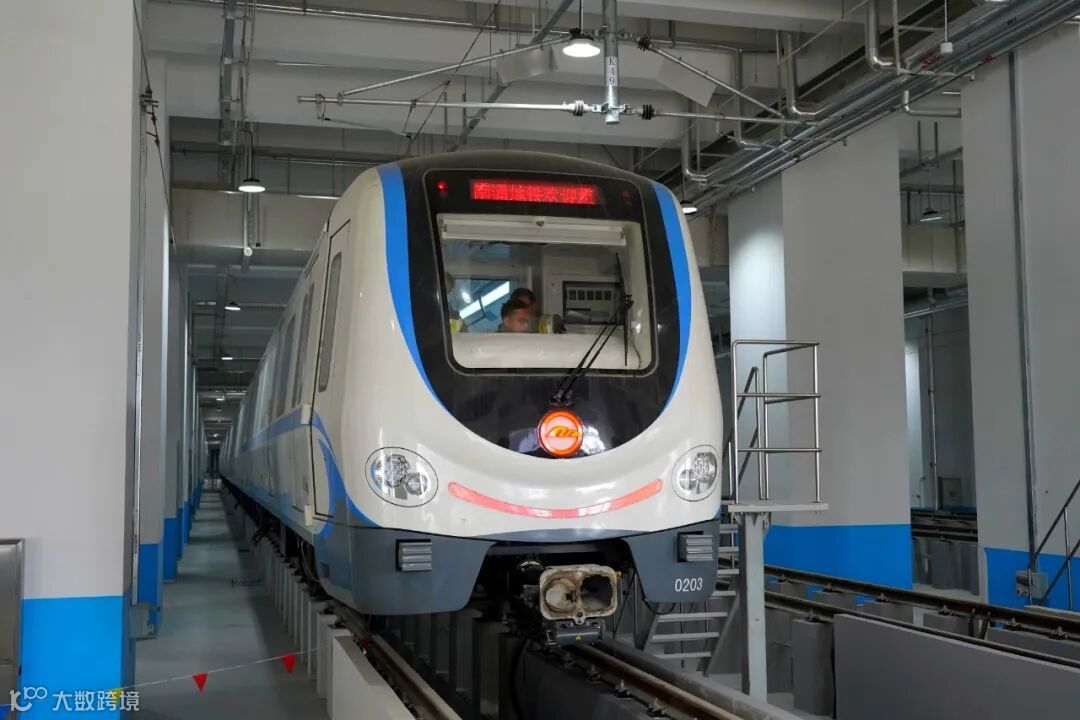

近日,南通市一辆蓝色电客车

缓缓驶出幸福车辆段开往正线轨道

标志由中铁十局电务公司参建的

南通轨道交通2号线一期工程

全线热滑试验取得圆满成功

顺利进入动车调试阶段

这是继3月11日全线“电通”后的

又一重大节点

热滑试验是在地铁运营线路送电的情况下,依靠地铁试验列车自行运行,对地铁供电、信号、通信、线路、机电等系统设备进行全面检测的一种试验方式。



经测试,热滑试验车在全线分别以低速、中速、高速往返运行,过程平稳顺畅,设备运行稳定,受电弓及接触网状态良好,各项系统参数正常,热滑试验圆满成功。

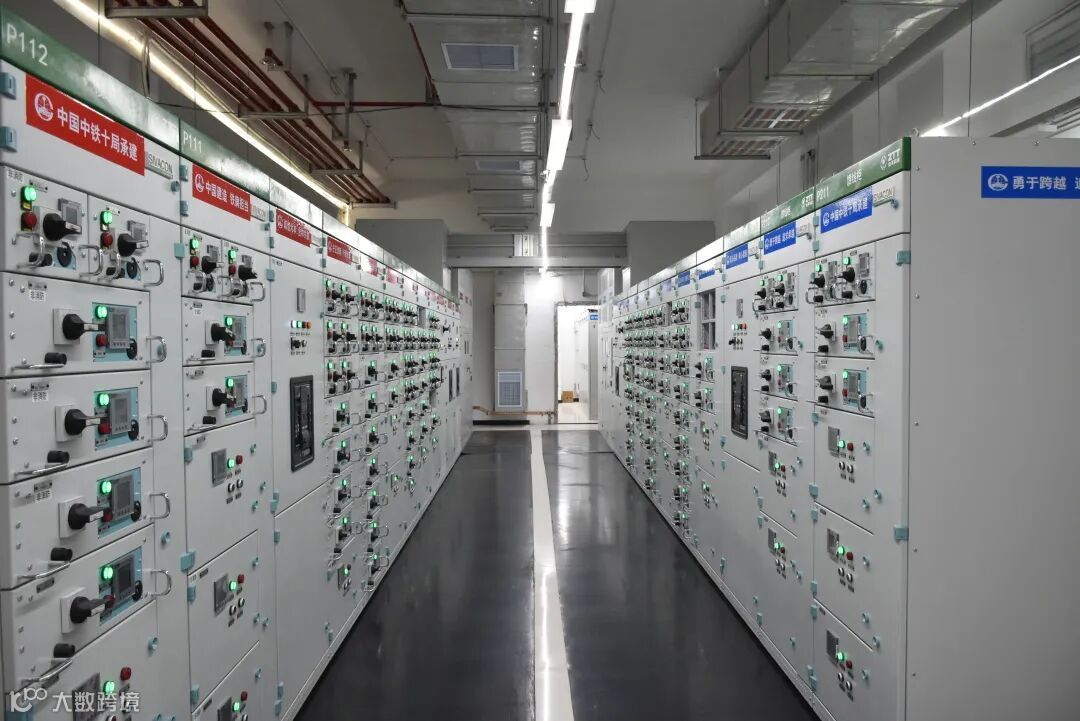

中铁十局电务公司承建了南通轨道交通2号线一期工程全线35千伏供配电系统工程,主要包含变电所安装工程、环网电缆工程、杂散电流防护工程及电力监控工程等,共计17站17区间和1个车辆段。


  起步冲刺抢开局


自开工以来,电务公司迅速行动,选派能力强、素质高、施工经验丰富的管理技术人员,组建精干高效的项目经理部,结合业主要求制定完整、详细的管理制度,完成项目前期策划、工艺标准制定、创优规划方案编制,确定了保工期、保质量、保安全、建精品工程的建设目标。




全体参建员工跑步进场,克服施工环境复杂、多专业交叉施工、安装空间狭小、疫情反复影响等不利因素,弘扬“开路先锋”精神,以“开工即决战,起步即冲刺”的奋斗姿态,顶住压力、迎难而上、打破常规、见缝插针,采用“白+黑”两班倒不间断施工,迅速掀起大干热潮,全力以赴推进项目建设进度,按时保质保量完成建设任务。


  高效推进保履约

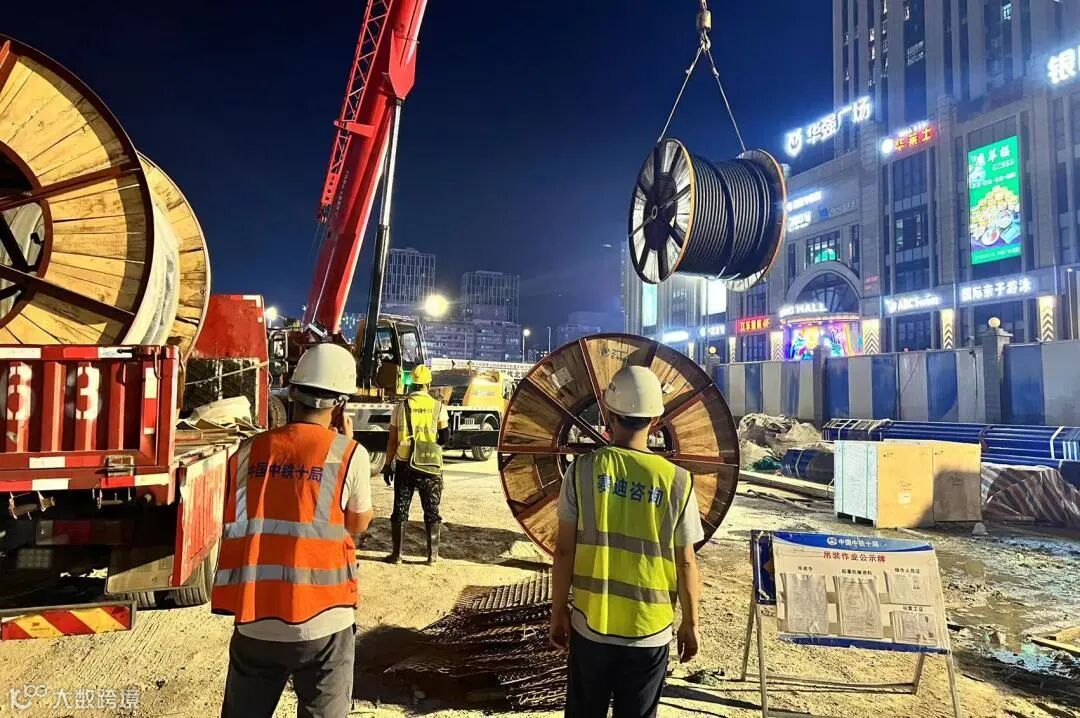

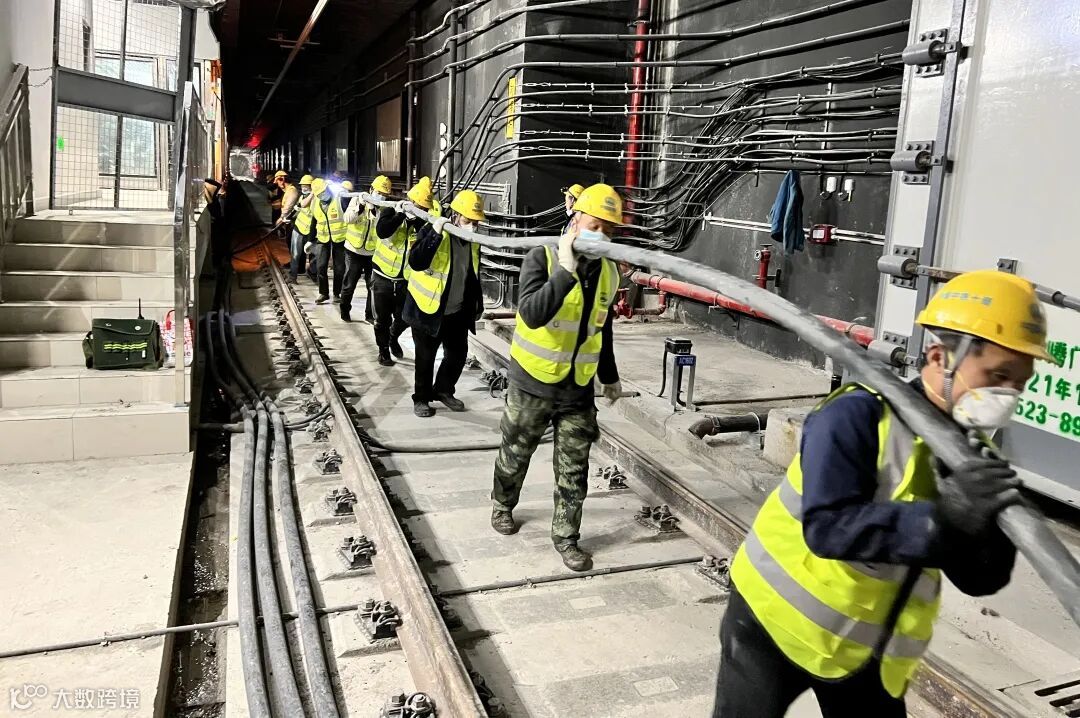

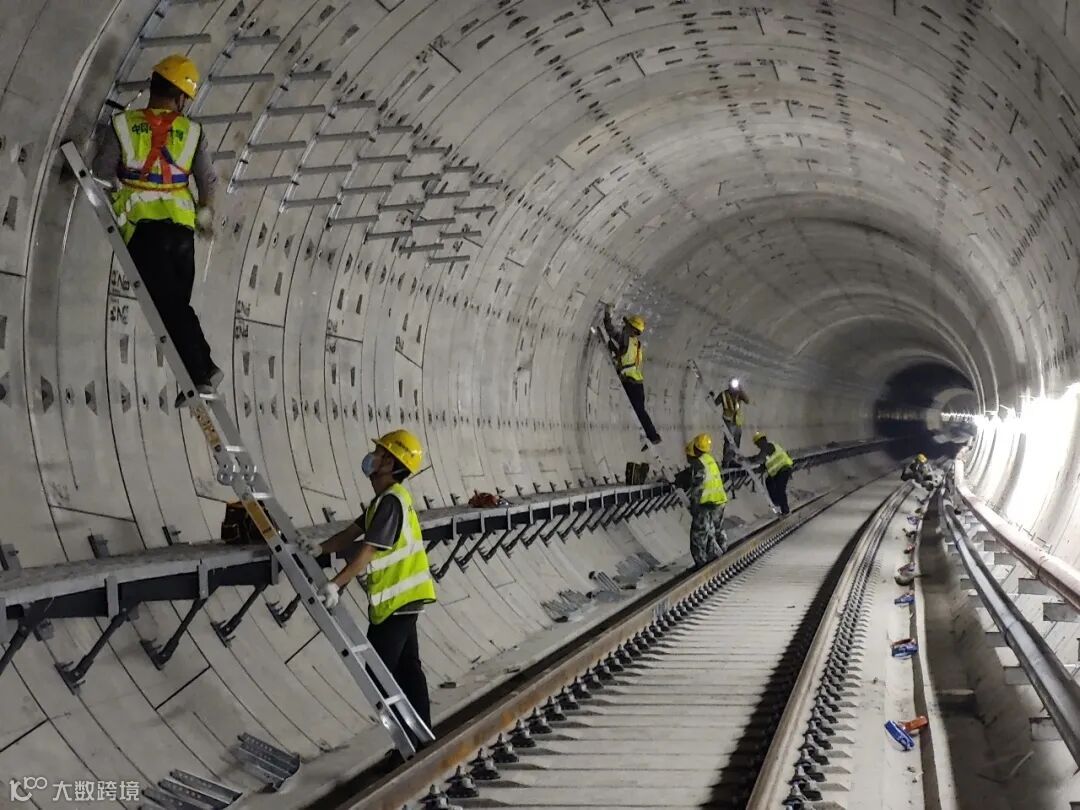

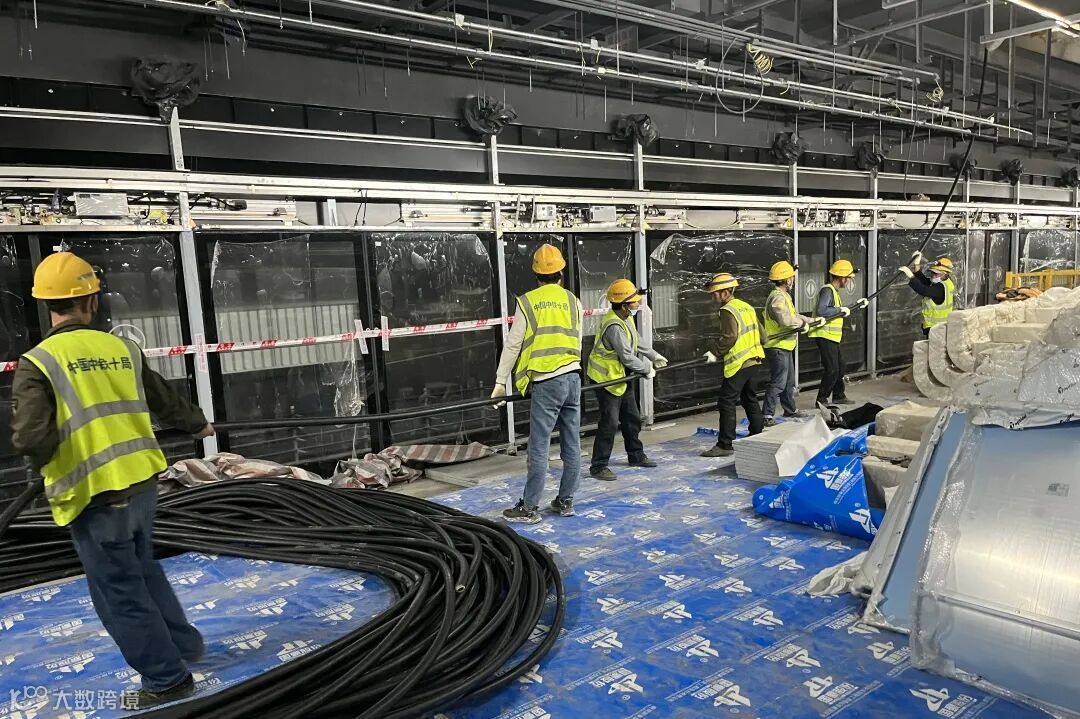

建设过程中,电务公司参建项目部精准发力,科学统筹部署,强化过程管控与考核,累计召开周生产例会68次、月度例会18次、关键节点推进会16次,提升项目执行力和履约力,保证施工生产各项工作稳步高效推进,圆满完成了高压电缆敷设315km、低压光电缆敷设186km、电缆支架安装56200套、各类设备安装990台等施工任务,高效优质兑现各项节点目标。

















2022年10月28日  实现青年路至先锋镇站七站七区间35KV电通;


2022年8月14日  实现青年路35KV电通;
























2022年12月30日  实现全线17个车站变电所及对应环网区间、幸福车辆段35KV受电投运;



2022年12月15日  实现青年路至先锋镇站七站七区间及幸福车辆段35KV电通;










2023年3月11日 完成了全线17个车站及幸福车辆段范围1500V直流送电,至此全线直流电通。



  精益求精铸精品

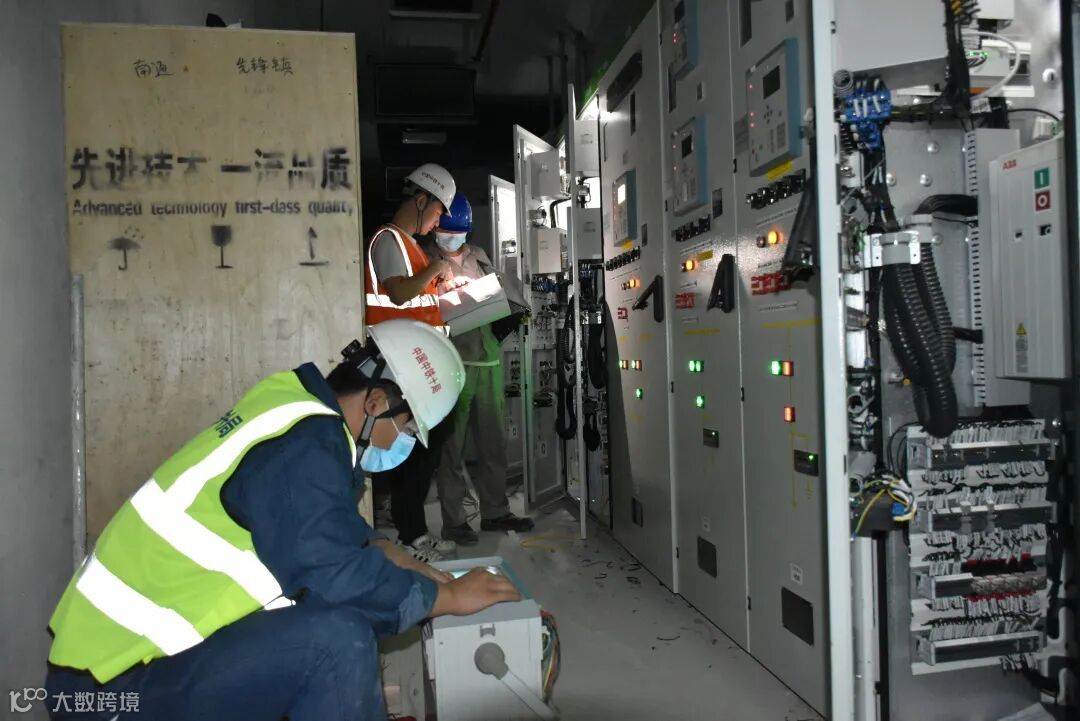

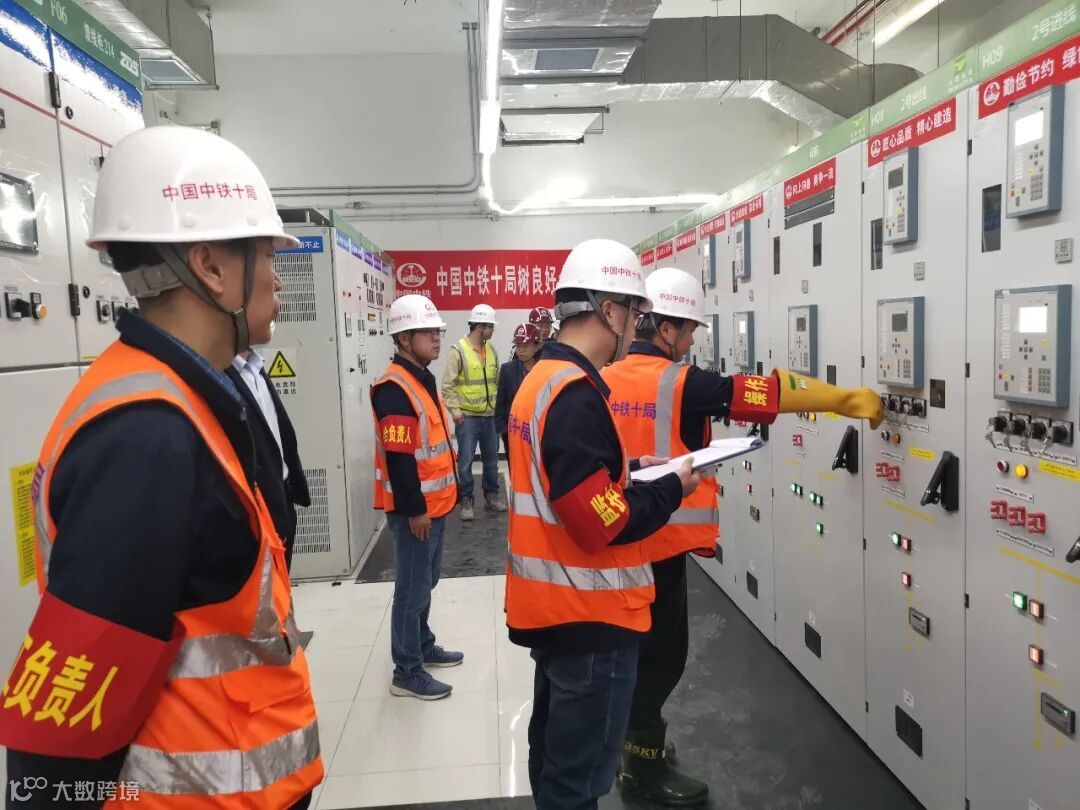

在南通地铁2号线供电专业施工过程中,南通轨道交通项目部始终将质量创优贯穿于施工全过程,形成了一套规范化、标准化的城市轨道交通供电系统工艺标准。制定施工工序作业指导书,明确施工工艺标准,规范作业交底程序;严格按照图纸和设计标准施工,实行样板引入和推广,工程实体做到内实外美;严把原材料进场关,严格执行材料检验检测制度,杜绝质量缺陷和质量通病的发生,争创优质工程、精品工程。


拓展阅读

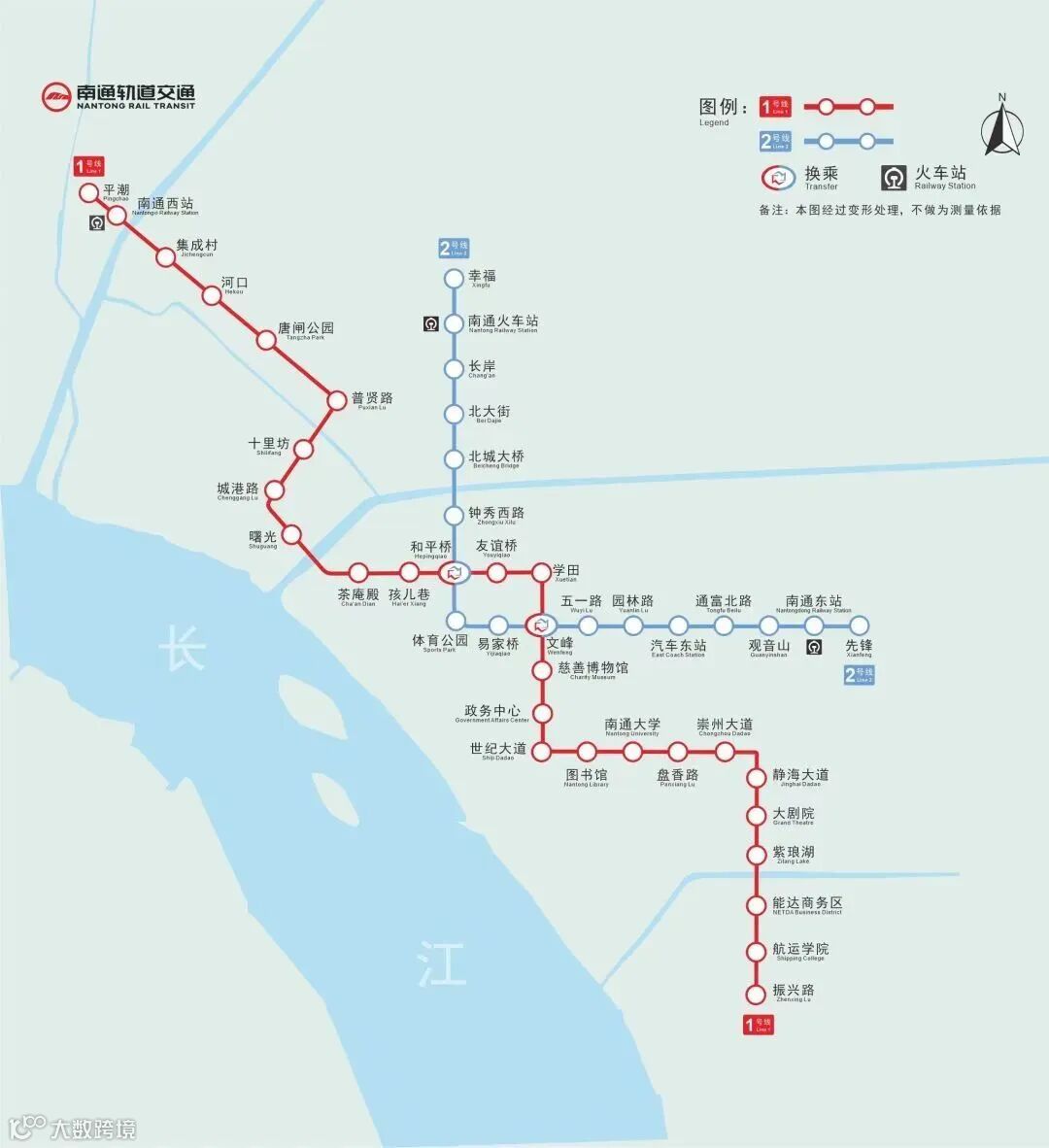

南通轨道交通2号线是江苏省南通市第二条开工建设的地铁线路,是南通市南北向的轨道交通骨干线路,线路呈“L”型走向,北起自崇川区幸福站,途经崇川区、通州区,东止于通州区先锋站。一期工程全长20.85公里,共有17座车站,均为地下车站,设幸福车辆段1座。列车采用6节编组B型列车,设计时速达80公里。



南通轨道交通2号线与1号线一期工程共同搭建起东西向和南北向的轨道交通骨干线路,将为南通市轨道交通“由线成网”奠定骨架基础,对畅通城市组团联系、增强城市集聚能力具有重要意义。





图文:于 莉 姚登科 田 超

编辑:姜雁群

责编:朱纪锋

主办:中铁十局党建工作部(企业文化部)

【声明】内容源于网络
0
0
中铁十局电务公司
中铁十局电务公司官方订阅号。中铁十局电务公司是世界500强企业中国中铁骨干成员企业的全资子公司,地处山东济南,感谢您的关注。
内容 130
粉丝 0
中铁十局电务公司 中铁十局电务公司官方订阅号。中铁十局电务公司是世界500强企业中国中铁骨干成员企业的全资子公司,地处山东济南,感谢您的关注。
总阅读0
粉丝0
内容130
