决战决胜四季度丨沪苏湖铁路苏州段最后两处电力线路迁改完成

决战决胜四季度丨沪苏湖铁路苏州段最后两处电力线路迁改完成 中铁十局电务公司
2022-12-05
2

近日

由中铁十局电务公司承建的

沪苏湖铁路苏州段“三电”迁改工程

35千伏里金/莘塔线

220千伏金黎线

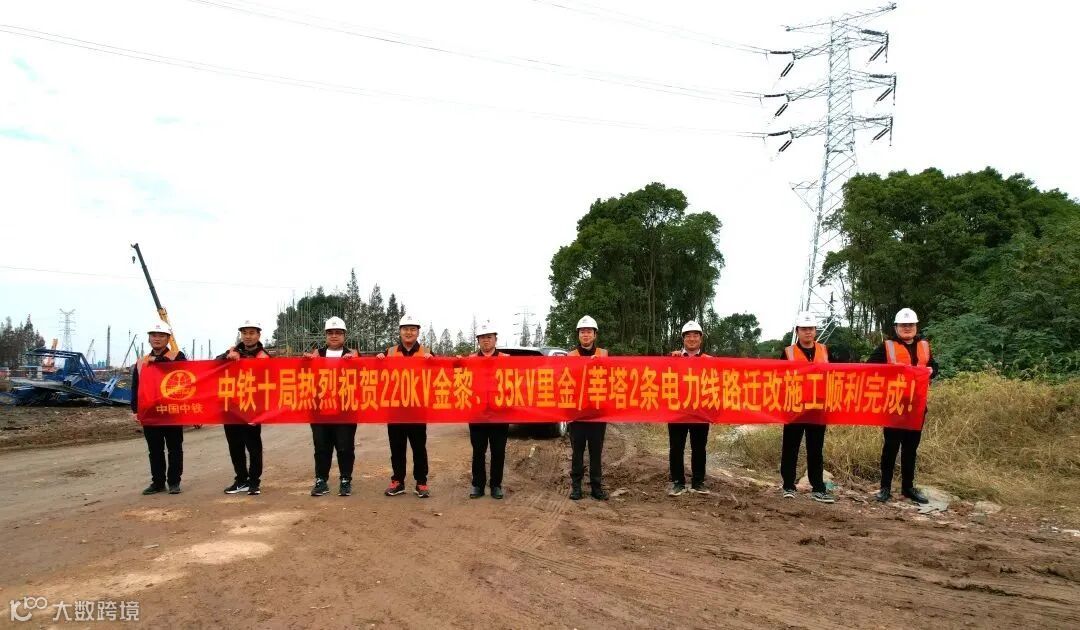

电力迁改完成并相继送电

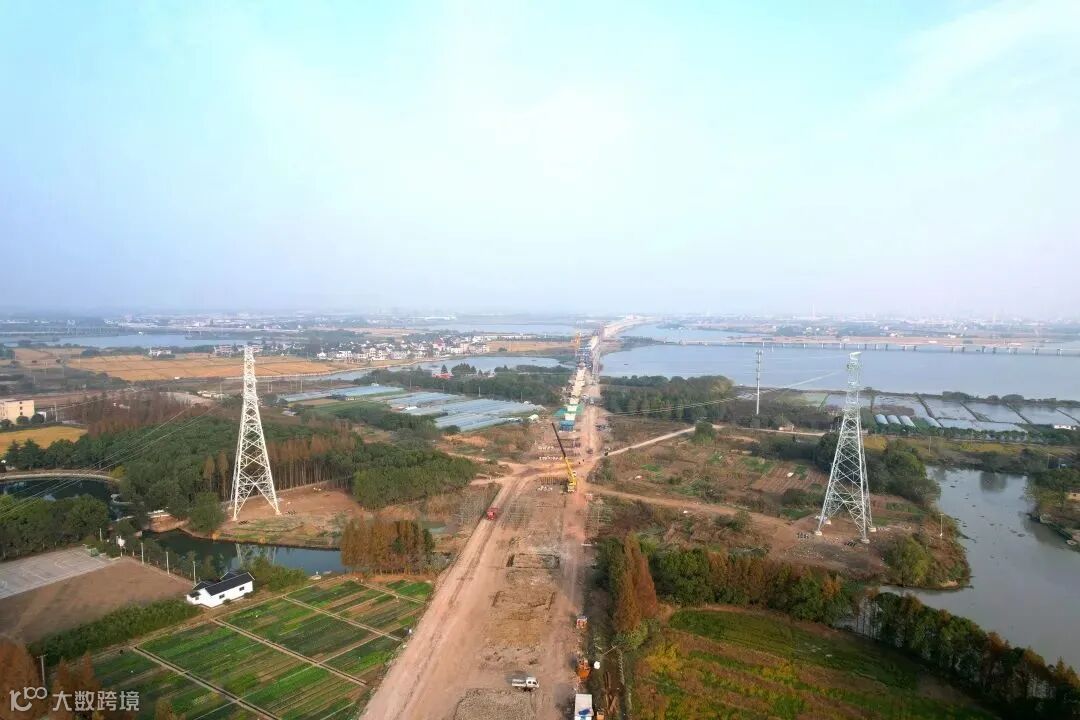

至此,沪苏湖铁路苏州段站前

土建及架梁施工通道全部打通


本次迁改的220kV金黎线、35kV里金/莘塔线电力线路交叉横穿苏州南站站场,是标段内施工难度最大的电力迁改工程,也是最后一块“硬骨头”。正在建设的苏州南站位于吴江区三白荡、元鹤荡所夹半岛区域,是沪苏湖铁路和通苏嘉甬两条高铁“十”字交汇枢纽,也是长三角生态绿色一体化示范区中的综合交通枢纽。



为保证一次迁改到位,满足铁路线位、站房等重要设施的施工及后期安全运营要求,电务公司参建项目部多次与建设单位进行沟通、交流相关数据,经六次修订,最终确定采取“六边形站场绕行、220kV架空过轨、35kV下穿过轨”的迁改施工方案。

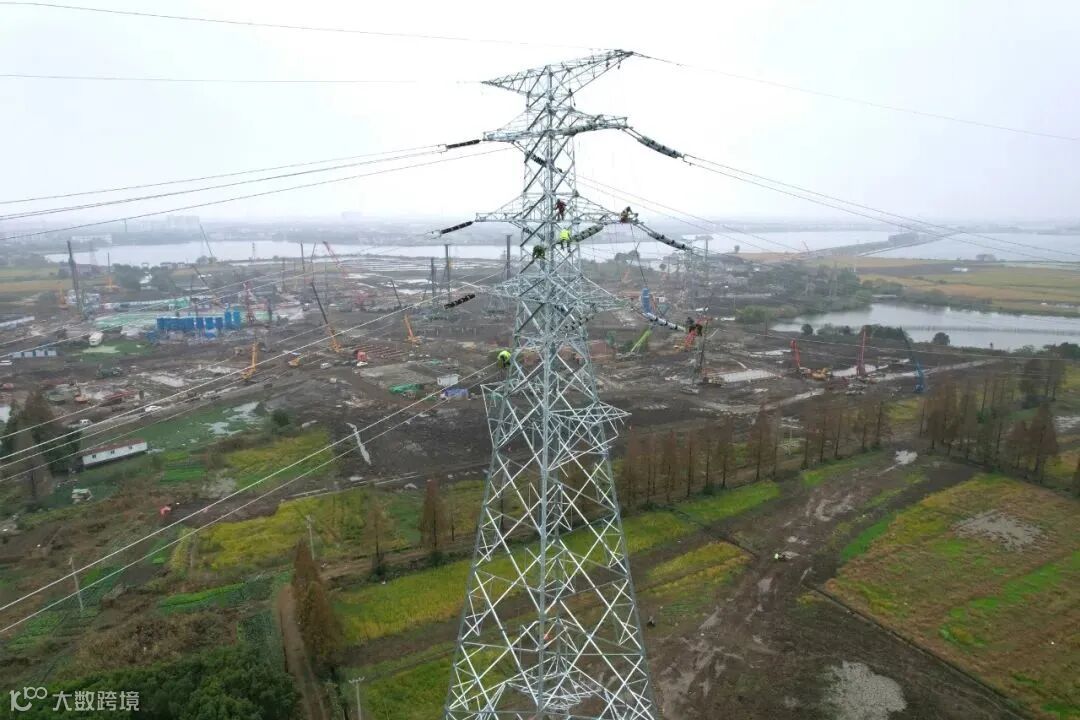

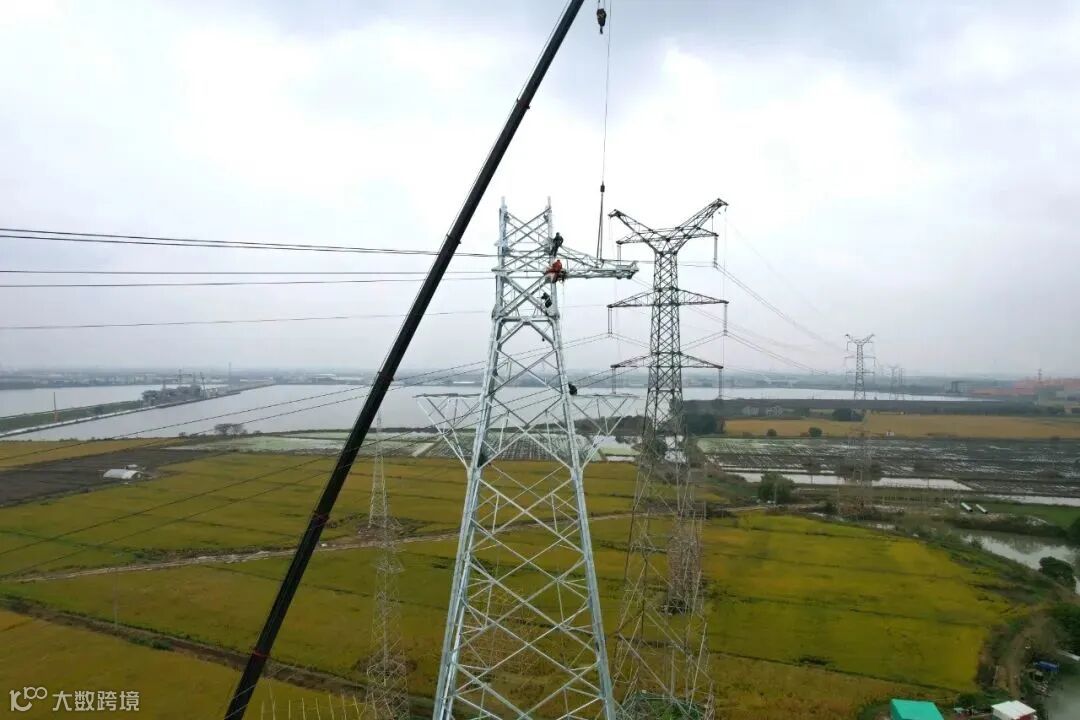

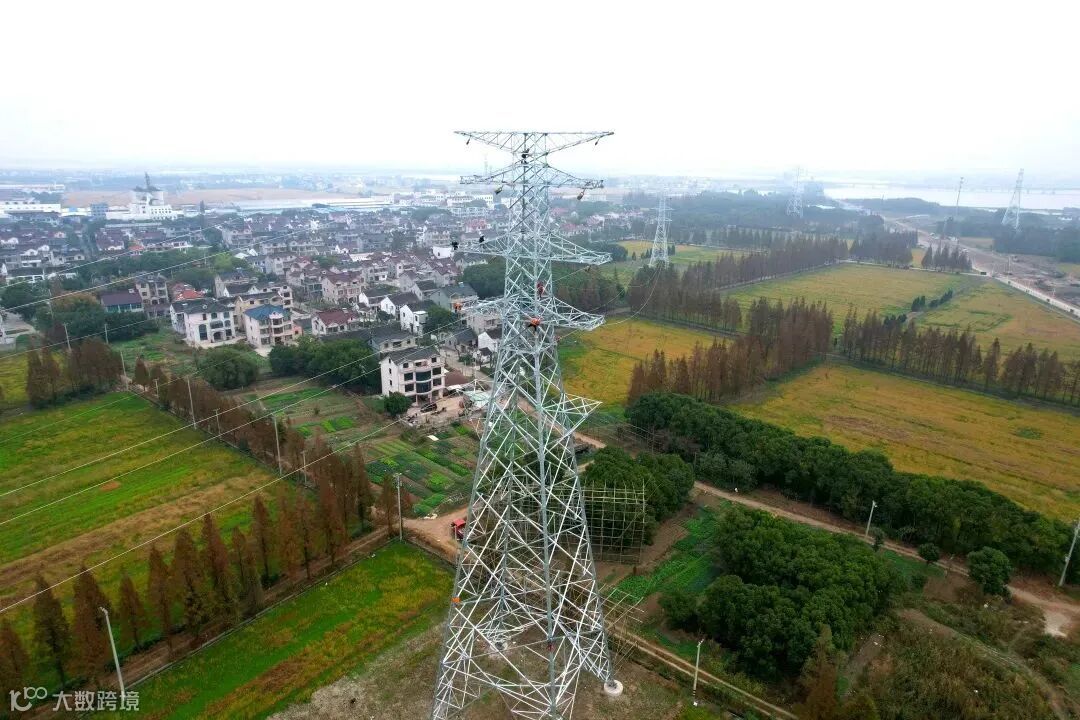

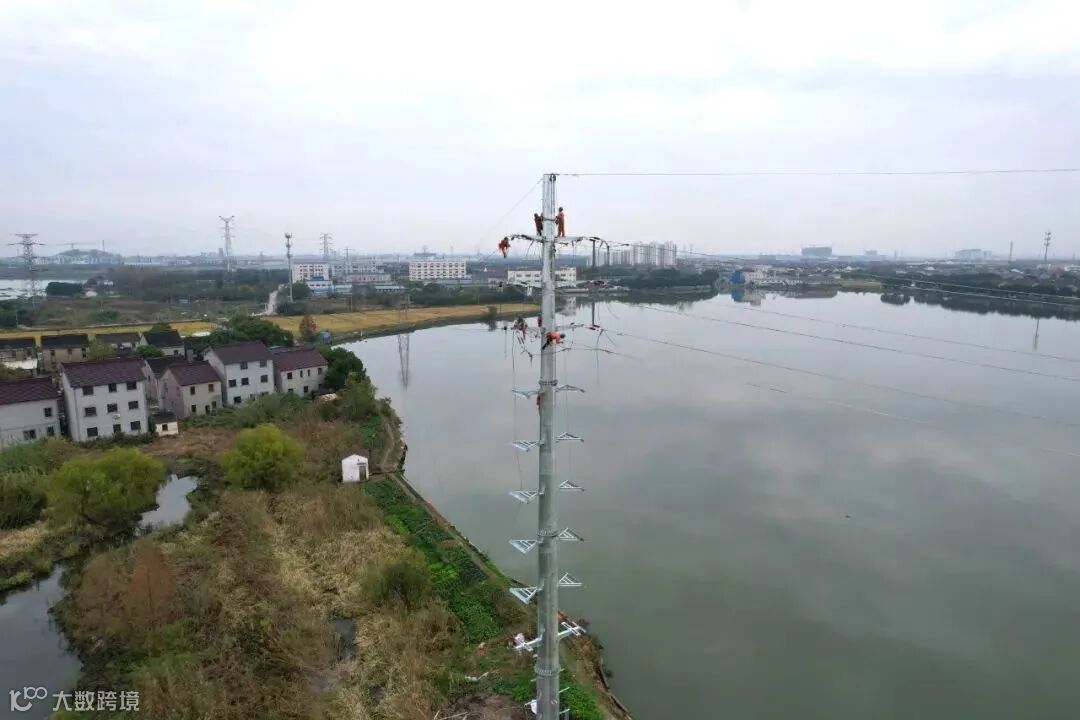

220kV金黎线电力迁改,共涉及新建铁塔7基、架设导线21600米、拆除既有4基铁塔及导线;35kV里金/莘塔线,共新建铁塔8基、新建地下电缆通道189米、穿放电力电缆460米、架设导线6546米、拆除既有7基铁塔及导地线。

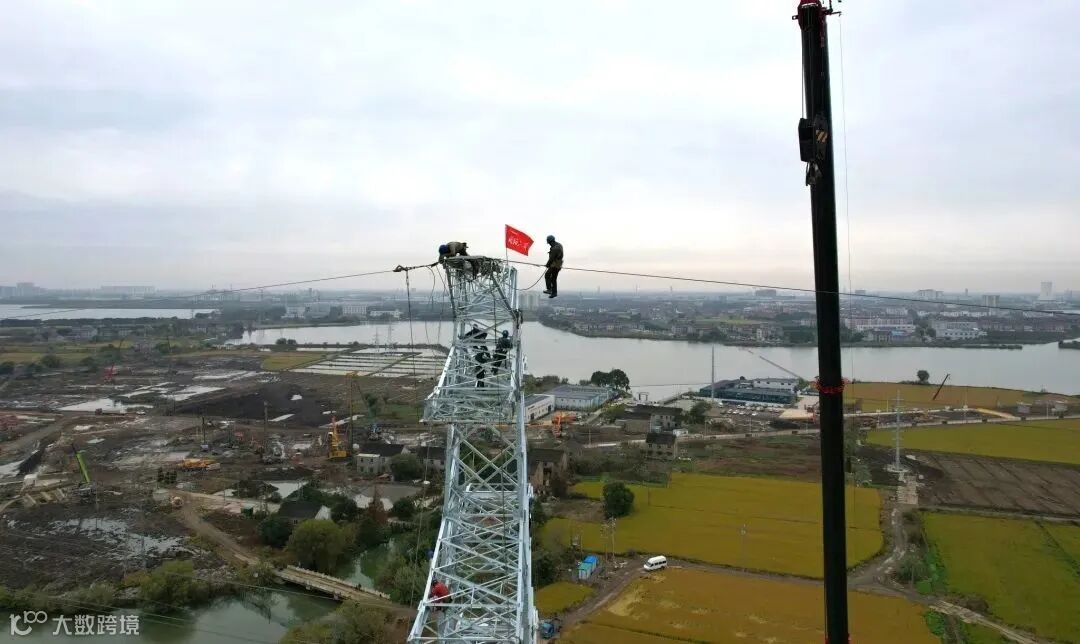

在面临工期紧、任务重、停电时间短的多重压力下,为保证停电计划顺利实施,并满足铁路施工要求,自进场以来,电务公司参建项目部与上海枢纽指挥部、吴江铁服中心、铁四院、苏州和吴江供电公司等单位积极协调沟通,合理调配资源,力求本次迁改做到“占地最少、效率最高、环境影响最低”。施工中,党员干部员工加强了施工全过程协调与管控,在多专业交叉作业中保证了施工进度,为此次迁改安全、顺利送电提供了强力保障。

本次迁改完成,标志着沪苏湖铁路苏州段全线高压电力迁改工作取得了阶段性成果,打通了苏州段站前施工及架梁的全部通道,为后续推进沪苏湖铁路建设奠定了坚实基础。

沪苏湖铁路是中国高速铁路网“八纵八横”主通道的连接线,线路东起上海虹桥站,西至湖州市湖州站,全长163.8公里,设7座车站。中铁十局电务公司承建了沪苏湖铁路苏州段的“三电”及管线迁改工程。


项目建成后,将与沪杭甬客运专线、宁杭高速铁路、湖杭铁路、商合杭高速铁路相连,共同构筑长三角核心区城市之间快速铁路客运网络,对于进一步完善地区路网布局、强化上海向长三角核心腹地的辐射功能、促进区社会经济发展具有重要意义。


图 文:王尚佩  贾继东

编 辑:高文山

主 办:党委组织宣传部(企业文化部、团委)

分享

点赞

在看

【声明】内容源于网络
0
0
中铁十局电务公司
中铁十局电务公司官方订阅号。中铁十局电务公司是世界500强企业中国中铁骨干成员企业的全资子公司,地处山东济南,感谢您的关注。
内容 130
粉丝 0
中铁十局电务公司 中铁十局电务公司官方订阅号。中铁十局电务公司是世界500强企业中国中铁骨干成员企业的全资子公司,地处山东济南,感谢您的关注。
总阅读0
粉丝0
内容130
