实现“双过半”,决胜“全年红”
2022年上半年
中汽工程紧盯年度工作目标
全体员工
坚定信心决心,奋力迎难而上
市场营销工作及在建项目取得重大进展
2022年部分新中标项目

上汽安吉物流郑州经开区EPC总承包项目
奇瑞商用车(亳州)有限公司
总装机械化总承包项目
安徽合力铸造V法生产线设备总承包项目
厦门金鹭硬质合金工业园二期
全过程工程咨询项目
青岛城鑫零部件科技产业园
全过程工程咨询项目

马尔代夫马累二期岛变配电
全过程工程咨询项目
柳红铁路专用线全过程工程咨询项目
沃尔沃大庆工厂环保节能咨询项目
山东菏泽华星油泵油嘴工程设计项目
广汽商贸宜昌广迅物流工业仓储中心
工程设计项目

安徽枞阳新能源汽车
零部件产业园基础设施工程设计项目
部分重点项目进展

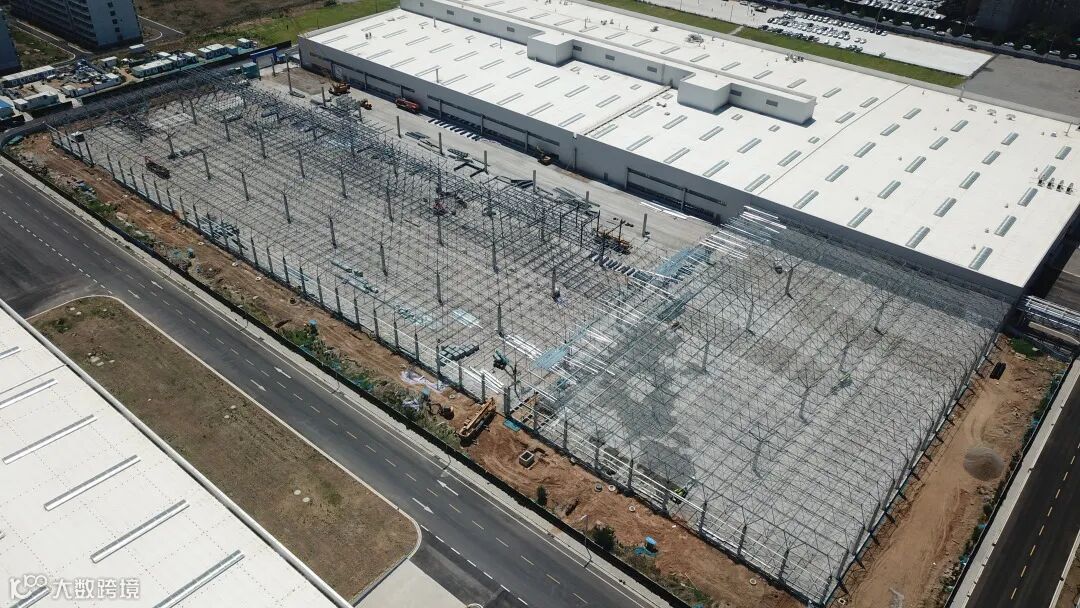

宝马匈牙利F100涂装设备总承包项目
该项目位于匈牙利西部城市德布勒森,是中汽工程首个在欧洲实施的涂装设备总承包项目。项目当前正处于设计确认阶段,项目团队正在积极筹备项目的前期准备和策划,为项目的顺利实施做好充分准备。

福田戴姆勒H6涂装车间设备总承包项目

该项目于2022年1月21日首车下线,2022年4月30日完成TO1生产。当前项目团队全体成员,抢时间、拼速度、保质量、赢先机,有序执行TO2生产计划,正向2022年10月31日SOP的目标全力拼搏。
音飞集团泰国新工厂设计、施工总承包项目
该项目于4月10日开工以来,项目团队中方及泰方人员并肩作战、合理分工,克服了人员短缺、疫情防控等困难,全力保证了项目顺利推进,保质保量完成了项目基础施工,为7月1日钢结构进场创造了条件。
上汽郑州产业基地高效节能发动机
二期EPC总承包项目

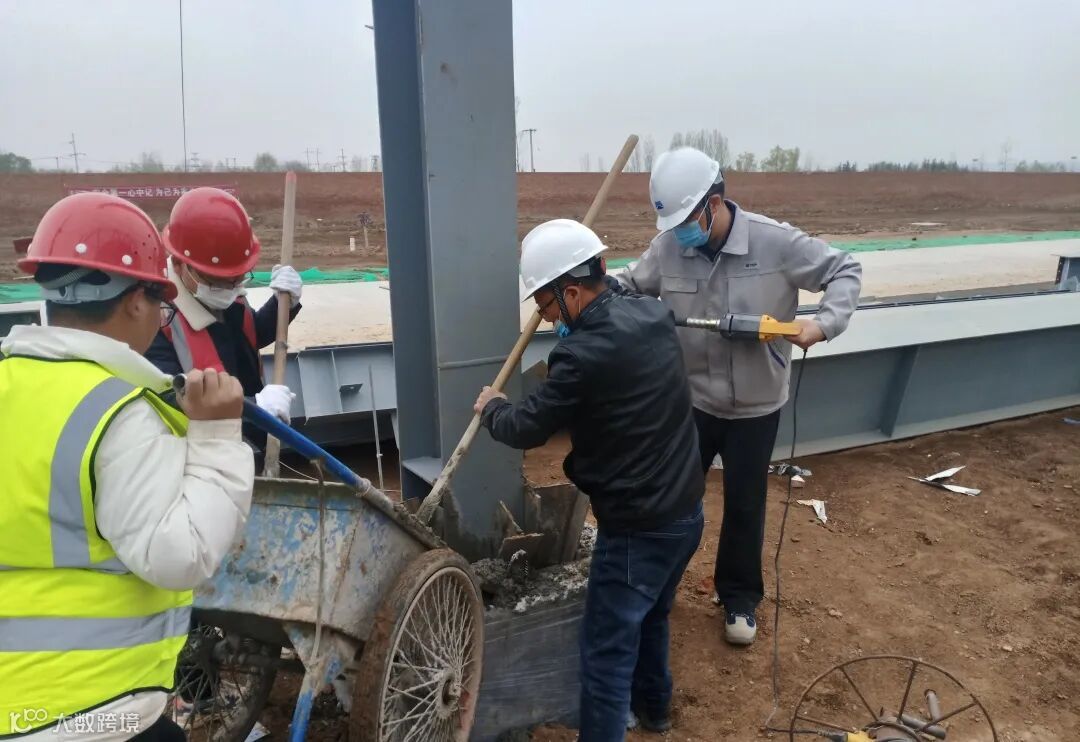

该项目自3月22日开工以来,团队全体成员发扬艰苦奋斗精神,奋斗在项目现场。3月26日进行第一个基础开挖,4月7日实现第一个基础浇筑,4月21日完成第一根预制柱吊装,5月25日完成第一榀网架吊装,目前,项目屋面檩条及墙面檩条开始施工,网架安装完成60%,项目进度及质量均符合客户要求。
陕汽集团车架生产基地EPC总承包项目
该项目于2021年12月10日开工,2022年春节前完成了厂房基础和临时道路施工,2022年2月28日完成预制柱吊装,3月31日完成钢结构安装。目前墙面围护正在进行收尾工作,地坪浇筑于6月16日全面开始,公用安装于6月20日进场,工艺设备预计7月初进场安装。
小鹏汽车肇庆工厂中试车间+试车跑道
EPC总承包项目

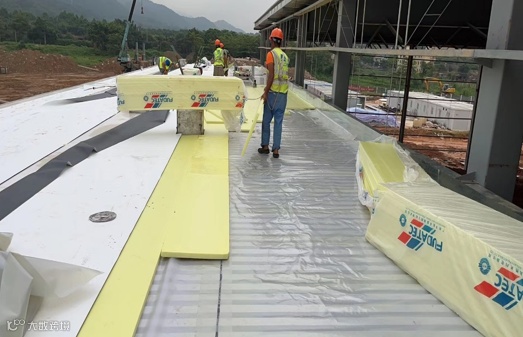

该项目于2022年2月开工,按计划需在8月份完成厂房施工,目前正处在土建施工攻坚阶段,且正值南方雨季“龙舟水”来临,项目全体人员秉着“小雨不下线,大雨一停接着干”的原则,全力保障项目节点,提前3天完成厂房封顶,保证地坪施工顺利进行,为后续工作赢得宝贵时间。目前项目屋面防水、厂房墙面维护、地坪浇筑等工作同步进行中。
上汽乘用车临港工厂数字化转型
EPC总承包项目

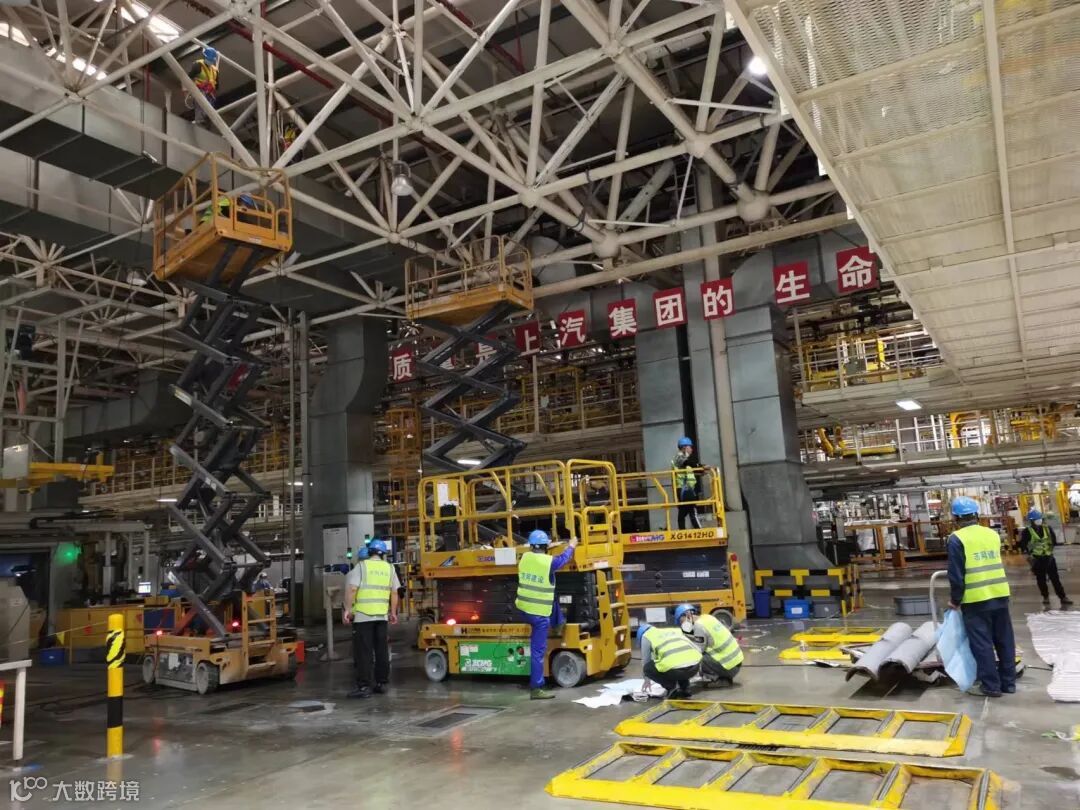

该项目在2022年春节后,主要进行钢结构围护施工、车间地坪施工、屋面防水保温、公用安装施工等工作。在3月~6月的上海疫情封控期间,项目团队充分利用现场已有材料组织施工。工厂停产改造期间,项目部成员加班加点,保证了网架加固、工艺新增配电、周视大棚改造等施工的顺利进行,并于疫情稳定后积极申请复工复产、协调材料进场,尽最大力量保证了项目实施进度。
内蒙古捷氢科技有限公司
燃料电池生产建设EPC总承包项目
该项目自4月12日取得施工许可证以来,项目部全体成员抵抗住了风沙洗礼,高强的紫外线等恶劣天气条件,以饱满的热情和持续创新的精神精诚团结,顽强拼搏,“氢”尽全力,于4月29日开挖基础,5月30日完成基础分部验收,6月8日顺利开始钢结构吊装;目前项目已完成办公楼一层的混凝土浇筑,联合厂房钢构吊装也按计划稳步进行。
亚新科工业技术(运城)汽车
零部件制造园EPC总承包项目
该项目于2022年4月17日开工建设,预计于2023年6月试生产。当前项目正处于桩基础施工阶段,项目团队秉承高效、安全、优质的工作理念,精益求精,稳步推进项目建设。
柳红铁路专用线全过程工程咨询项目
该项目自5月4日进场以来,项目团队全体成员拼搏在茫茫戈壁滩,奋斗在呼啸无人区,协调各参建单位“跑步上场,快速组织”,把“假期”当“工期”,紧抓进度。入场至今,施工项目部生产、生活驻地完成搭建;路基试验段开始施工;路基土方填筑完成50余万m³;制梁场钢筋存放区、加工区完成。目前制梁区、存梁区建设等正在紧张有序进行,预计7月中旬具备试制梁条件。
内蒙古伊利绿色生产人工智能
应用示范项目三期(人才公寓)工程监理项目
该项目位于内蒙古呼和浩特市伊利现代智慧健康谷,项目所在地气候恶劣,干旱多风,昼夜温差变化剧烈,现场办公条件简陋。项目团队入场后快速厘清思路,积极主动与各参建单位对接交流。5月13日桩基正式开始施工后,项目部工作人员认真负责,聚焦施工进展,高质量进行过程管控,6月1日该项目完成全部桩基工作。
2022下半场
AE人将以饱满的热情
积极的心态、务实的作为
强担当、保交付
确保全年工作目标圆满完成
助力中汽工程高质量发展新篇章!
