2020年11月19日
决胜第四季度
中国船舶集团广西公司再传捷报!

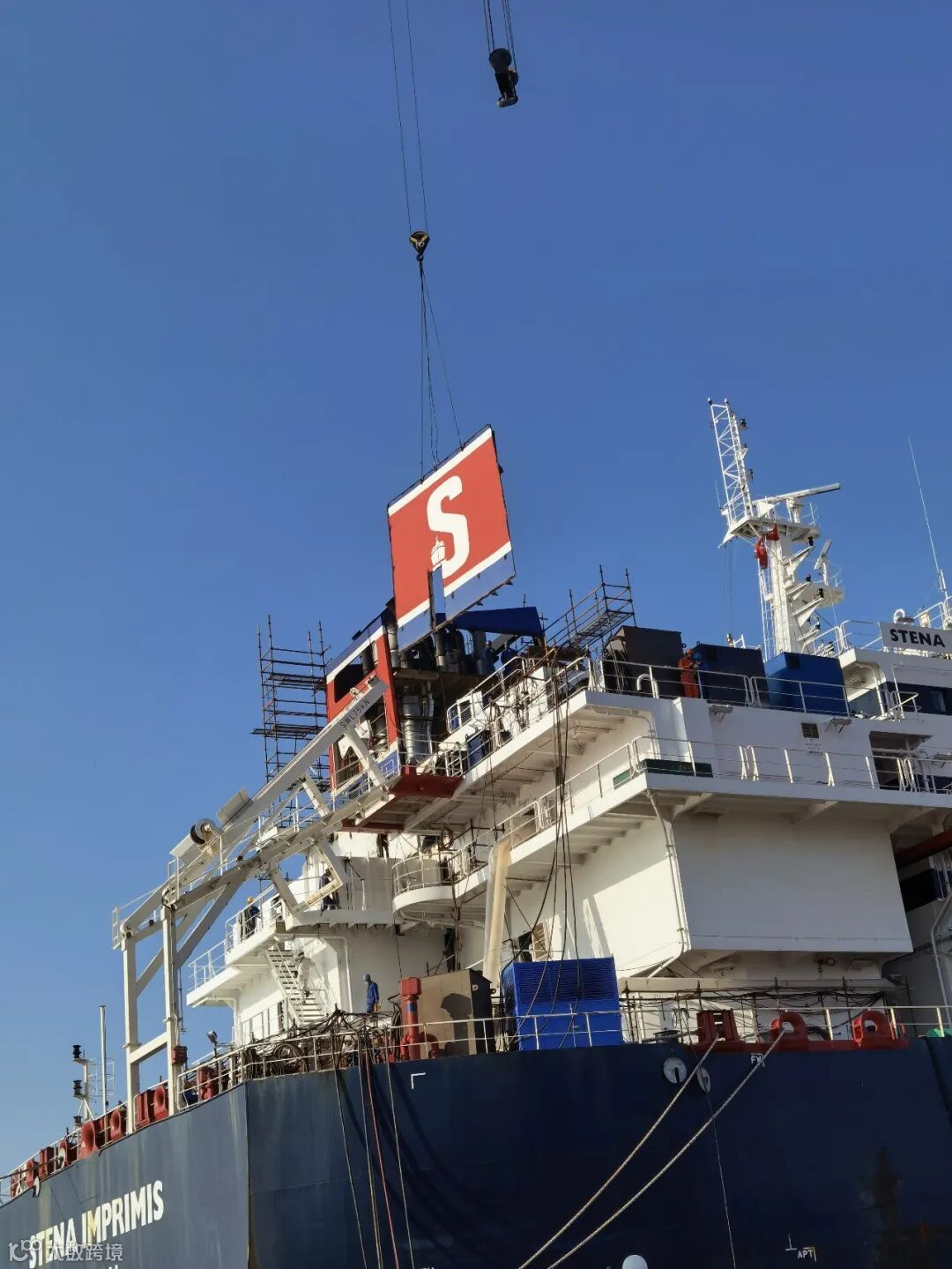

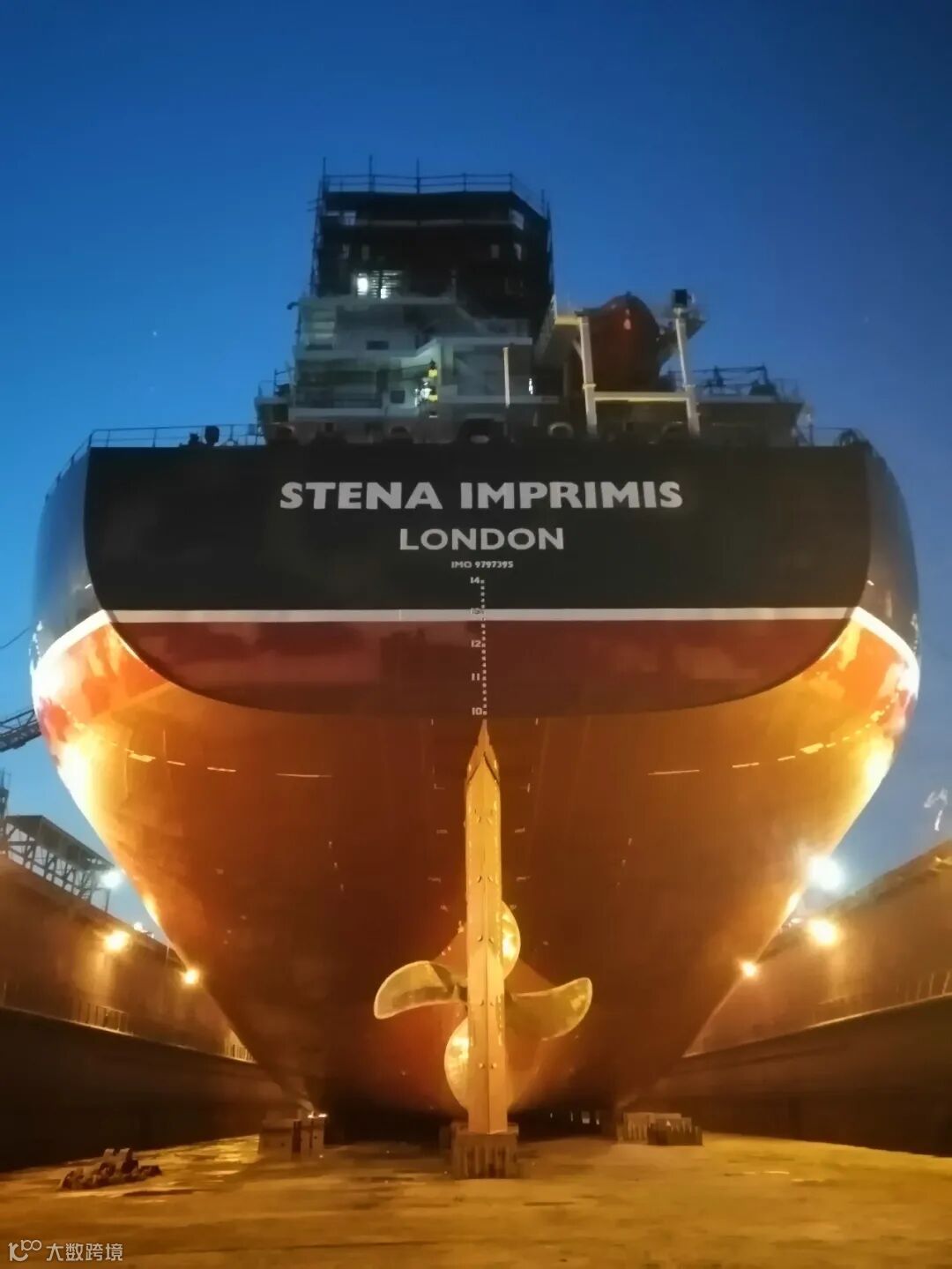

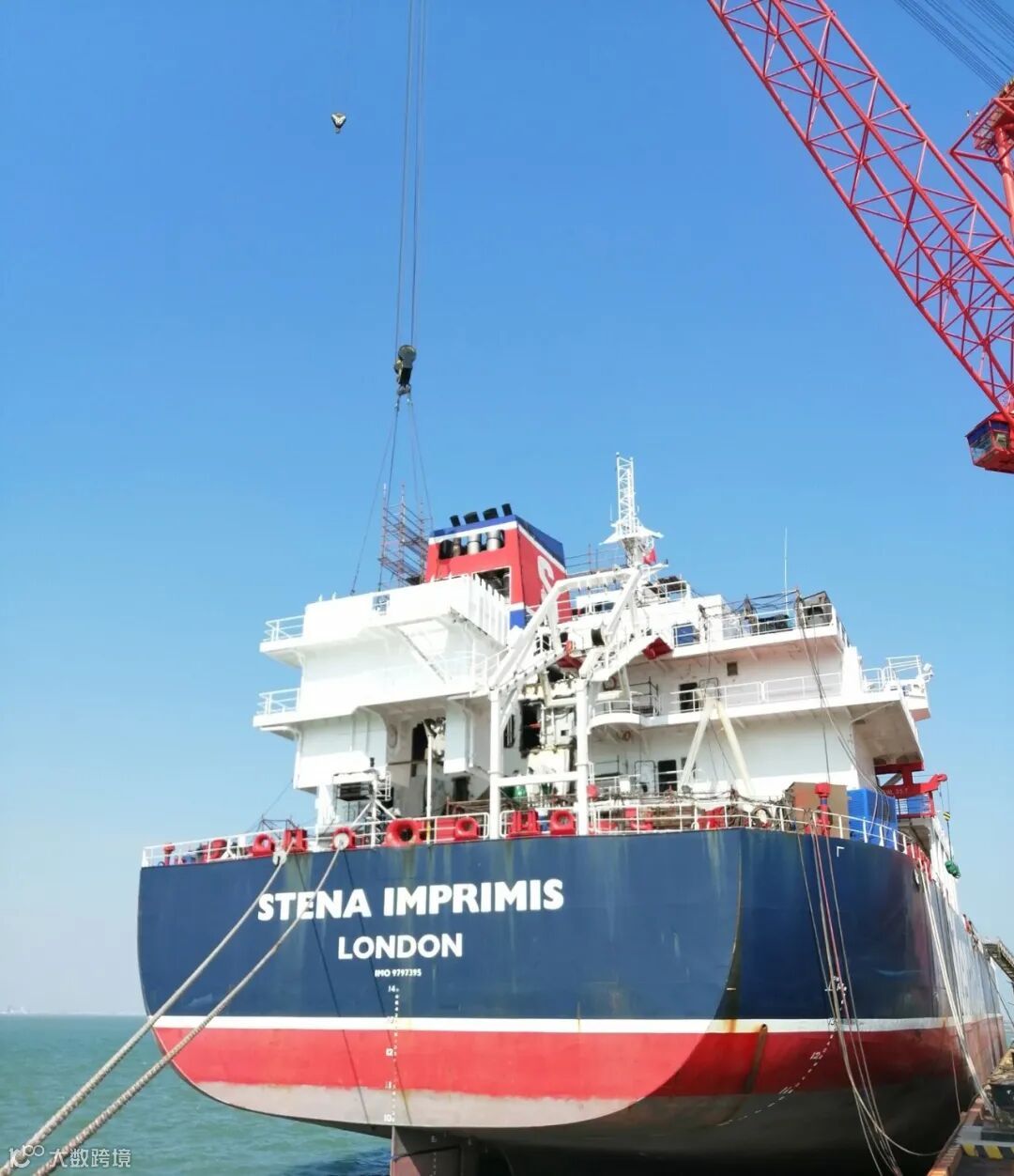

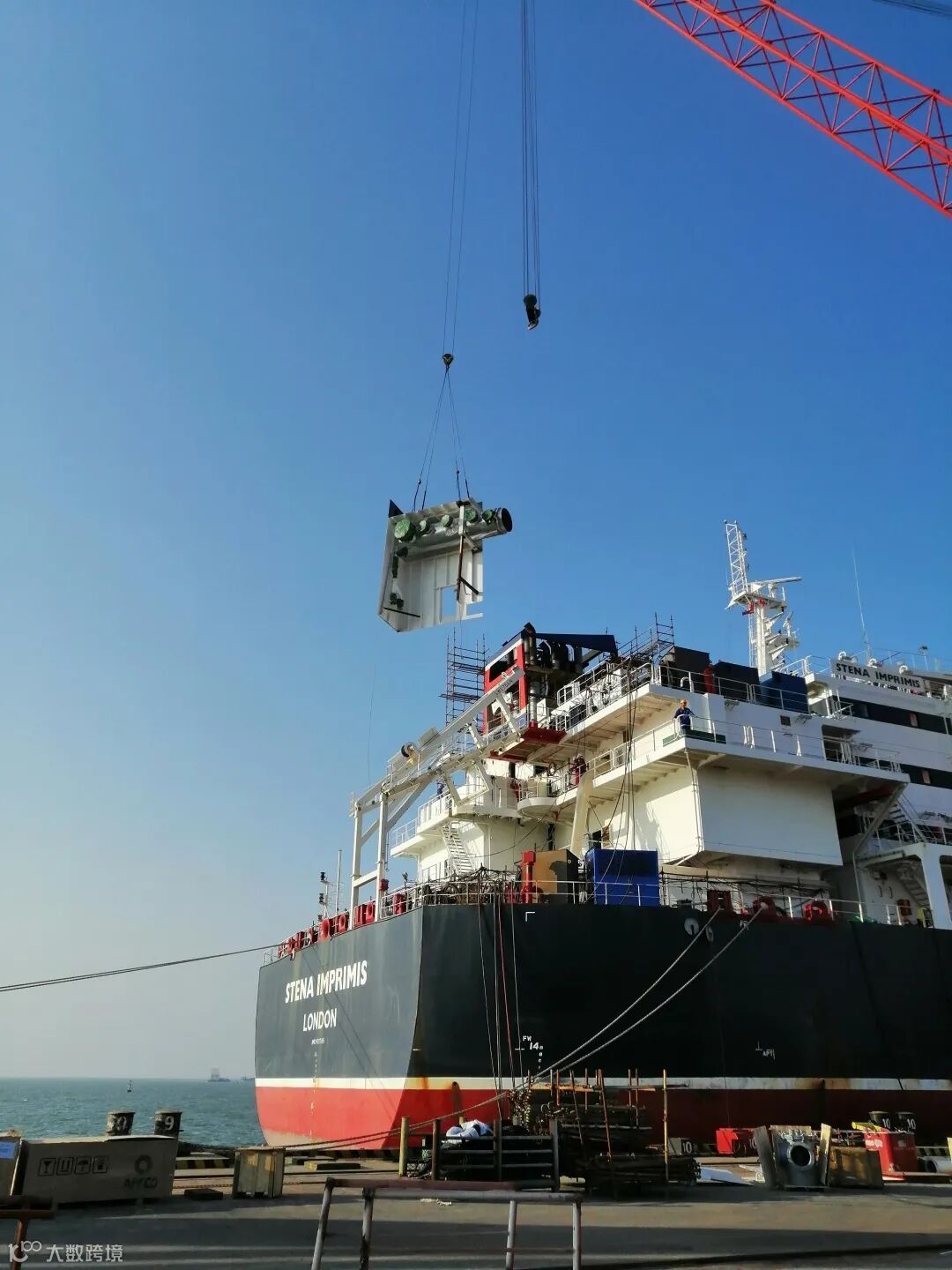

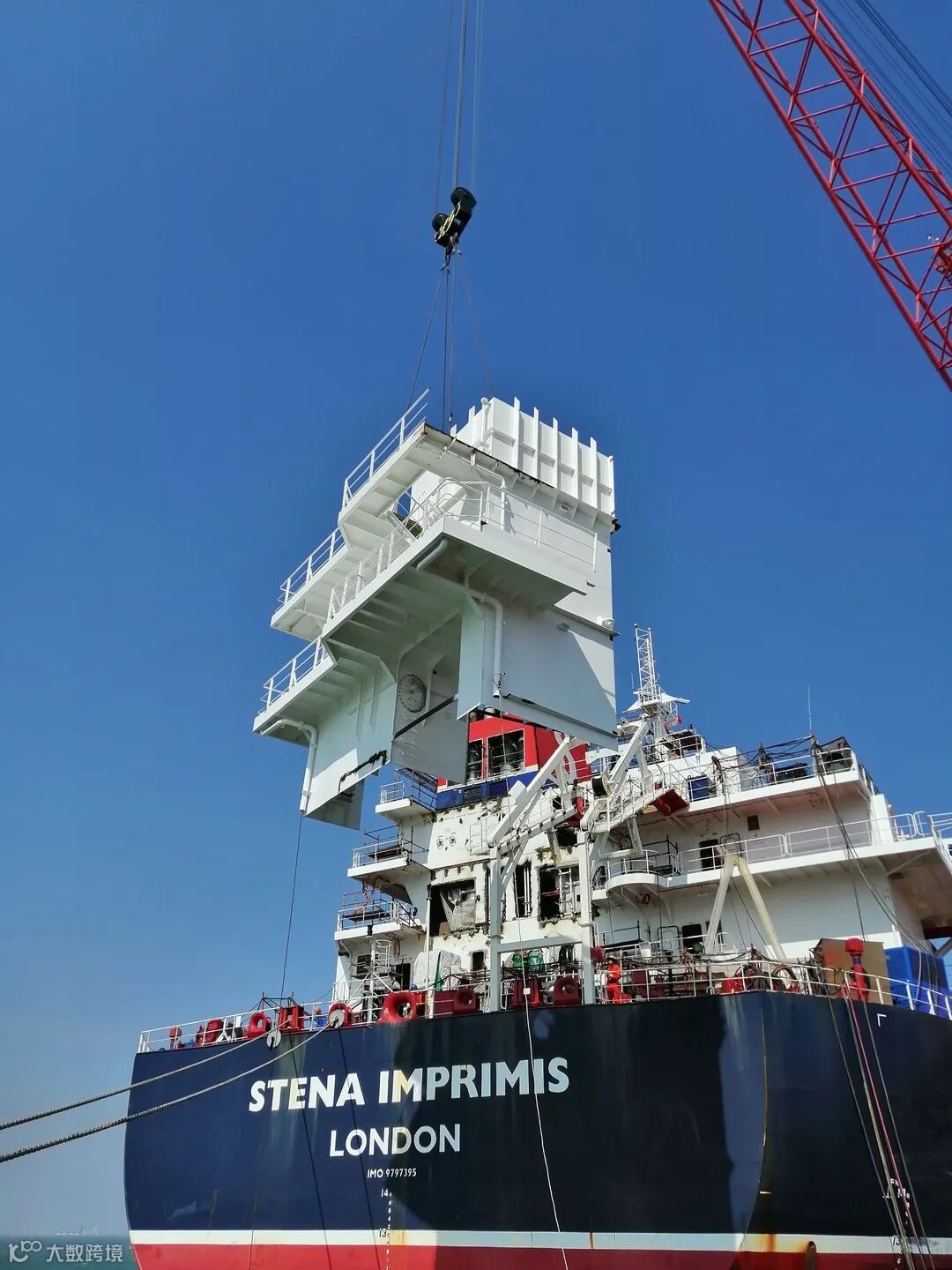

在生产管理部的统筹安排、项目总管李凯、陈小林的精心组织下,各生产车间通力配合,6条脱硫改装船改装任务圆满收官。其中,史丹纳6号船创造改装周期最短纪录(工期17天,坞期4天),打造系列船中最快、最优品质。
LO
OK
下面请跟随小编去一睹“她们”的芳容吧
中船广西船舶及海洋工程有限公司
国籍:英国
船长:183.2m 船宽:32.26m 型深:18.4m
总吨位:29666 净重:24204 载重:50000
工期:20191009-20191110 32天
坞期:20191023-20191031 8天
项目总管:生产管理部—陈小林
国籍:英国
船长:183.2m 船宽:32.26m 型深:18.4m
总吨位:29666 净重:14204 载重:49776
工期:20191210-20191228 18天
坞期:20191217-20191224 7天
项目总管:生产管理部—陈小林
国籍:英国
船长:183.2m 船宽:32.26m 型深:18.4m
总吨位:29579净重:14210载重:49682.7
工期:20191216-20200106 22天
坞期:20191230-20200103 5天
项目总管:生产管理部—李凯
国籍:英国
船长:183.2m 船宽:32.26m 型深:18.4m
总吨位:29666 净重:14202 载重:49737
工期:20200906-20200928 22天
坞期:20200917-20200923 5天
项目总管:生产管理部—李凯
国籍:英国
船长:183.2m 船宽:32.26m 型深:18.4m
总吨位:29666 净重:14193 载重:49750
工期:20201003-20201029 26天
坞期:20201021-20201026 5天
项目总管:生产管理部—陈小林
国籍:英国
船长:183.2m 船宽:32.26m 型深:18.4m
总吨位:29579 净重:1420 载重:51193.7
工期:20201101-20201118 17天
坞期:20201107-20201112 4天
项目总管:生产管理部—李凯

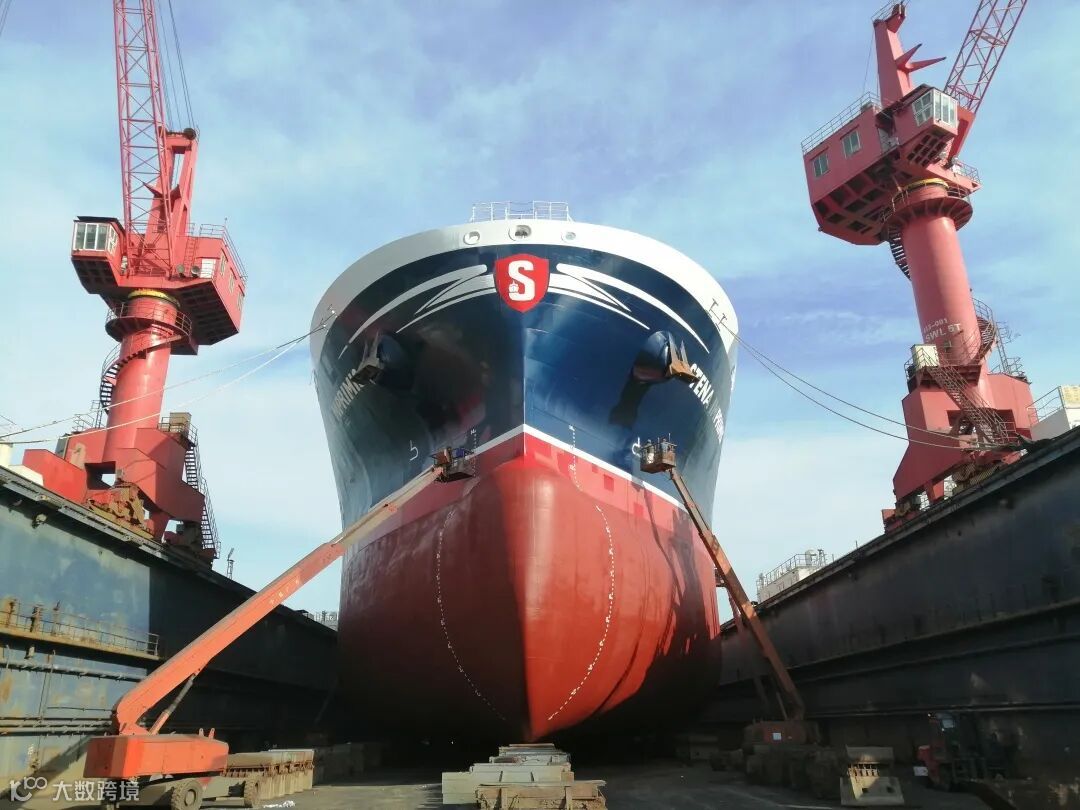

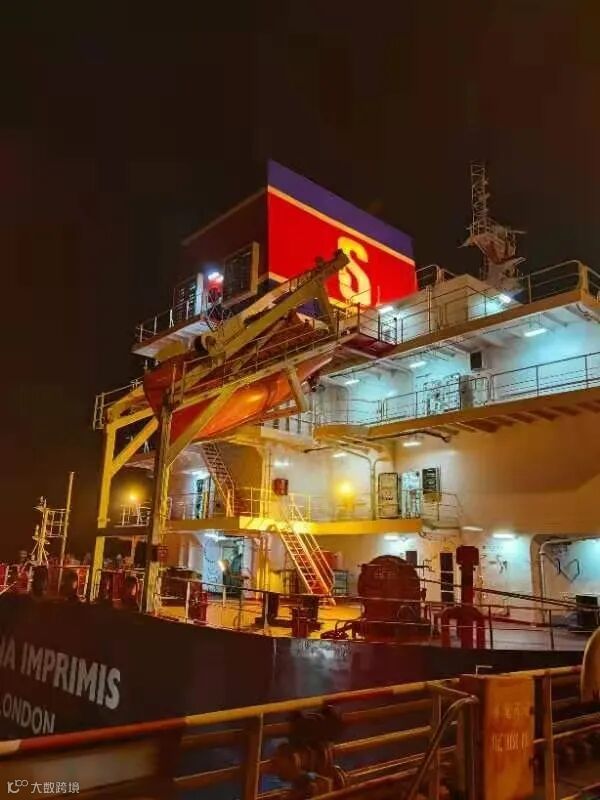

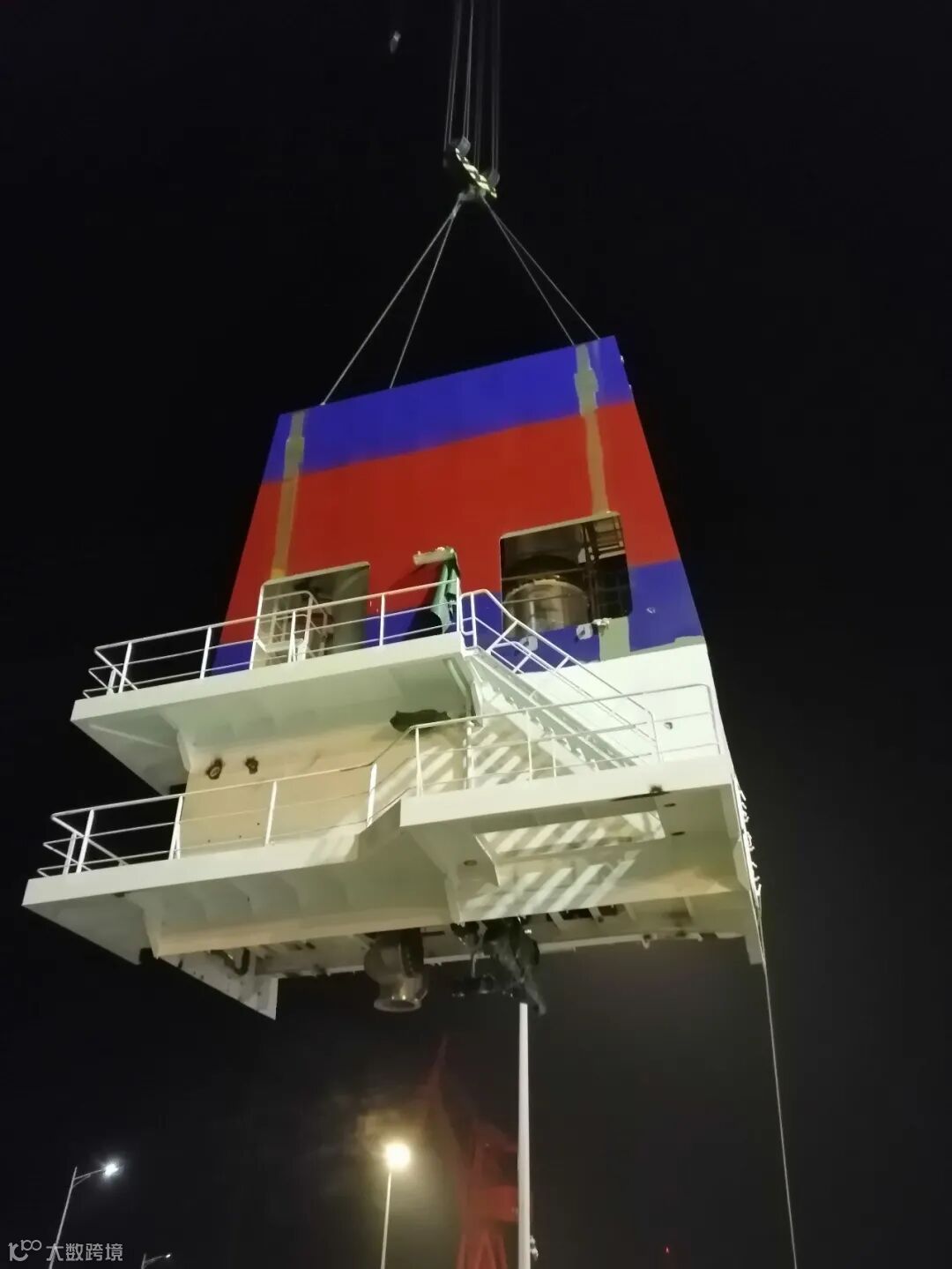

施工瞬间集锦

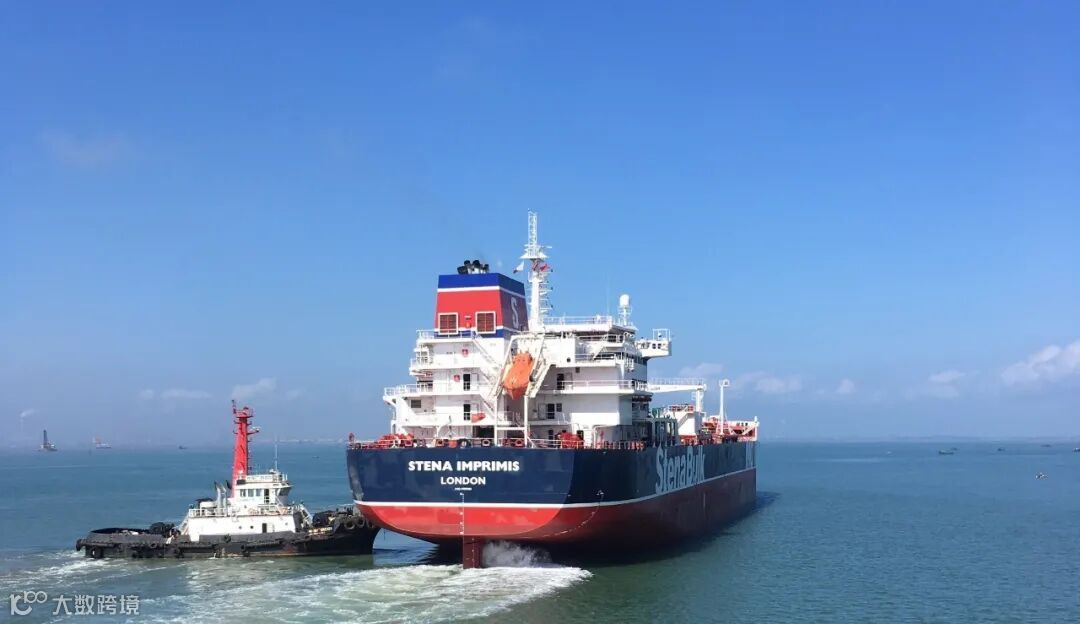

中船广西公司于去年12月份承接了6艘烟气脱硫塔改装船,船东为业内以最高最严的安全、质量标准著称的瑞典Stena Bulk船舶管理公司。作为北部湾唯一一家具备脱硫改装能力的船企,公司自项目开工以来,通过精心策划、周密安排、强化执行,不断创造业内佳绩,其中“STENA IMPRESSION”改装及其他常规修理周期18天,于2019年12月28日交付,创造2019年国内脱硫改装最佳纪录;“STENA IMPRIMIS”改装及其他常规修理周期17天,于2020年11月18日交付,再创2020年国内脱硫改装最佳纪录。
中船广西公司成功高效地完成了系列脱硫改装项目,实现完美收官,不仅弥补北部湾地区船舶改装市场的空白,也进一步提升公司在全球烟气脱硫改装市场的先进地位。
