攻坚三季度|中船广西公司造船板块实现全流程提速

攻坚三季度|中船广西公司造船板块实现全流程提速 中船广西
2025-08-13
0

时值八月

秋阳似火

中船集团下属中船广西公司

造船板块聚焦效率提升

多措并举

在分段制造环节跑出“加速度

全力推进各艘船舶建造

1

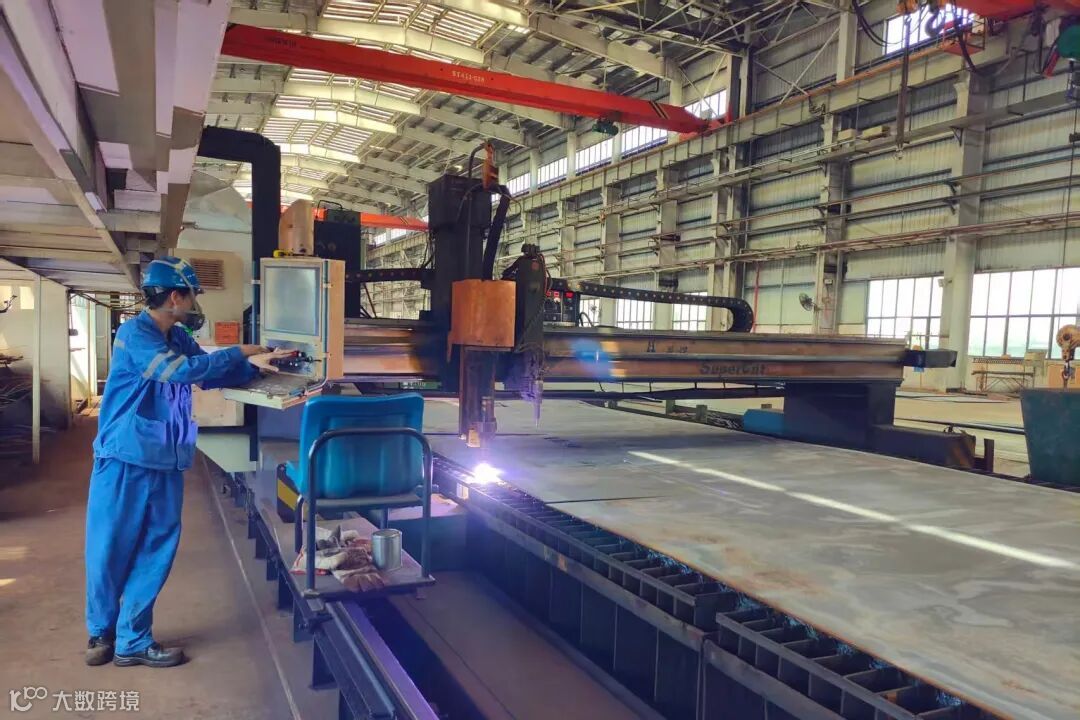

分段下料,优化管理


优化套料和余料分类标识,减少设备空转及二次翻找工作,有效提升吊机使用率。7月以来,部门相继完成680TEU集装箱船2#船、8500DWT杂货船6#船等船舶共40余个分段下料和立柱下料,为船舶建造奠定了坚实基础。

2

分段组立,缩短周期

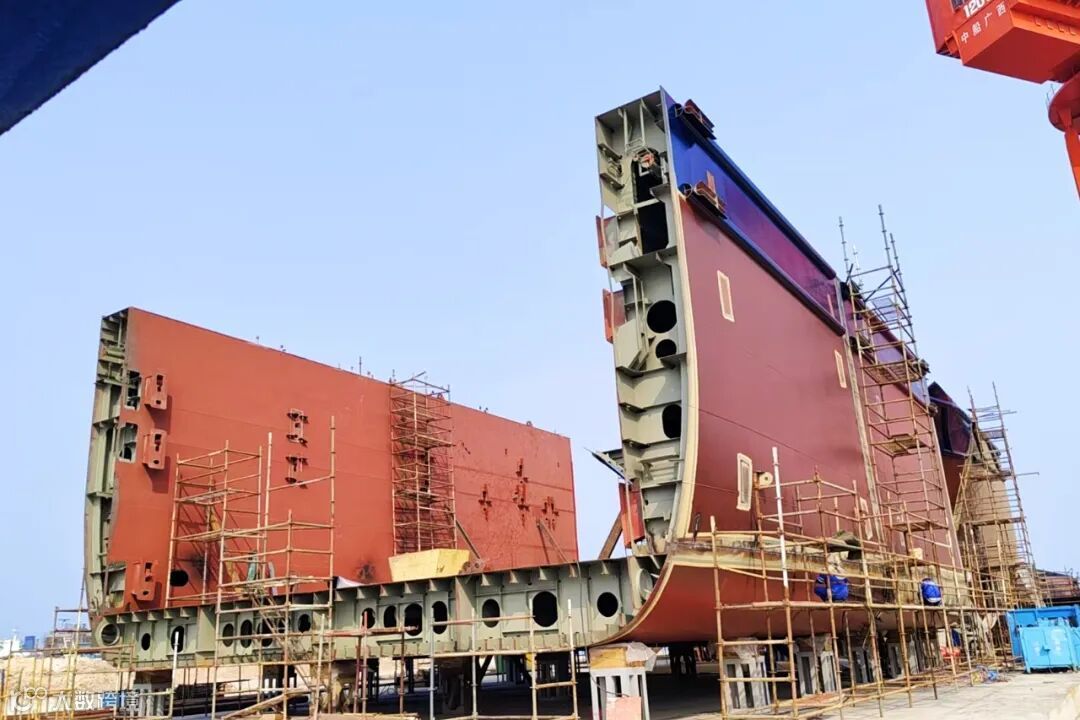

合理调整分段制作顺序,优化部件进入组立环节,规范场地分区存放材料,减少材料转运频率,有效缩短分段在胎周期。同时,在40吨场地,调整施工人员拼板制作的时间段,进一步提升产能。7月以来,累计完成组立分段超1500余吨。

3

分段报验,提高效率


采用“工艺前移”策略,优化建造工序流程,有效减少了高难度的立焊和仰焊作业,并持续提升产品焊接质量。7月以来,高效完成了30余个分段的完整性报验工作,环比大幅增长,分段报验效率得到明显提高。

4

管子加工,强化支撑


强化管子加工对分段预装的支撑力度,加大管子焊接人员的实操培训,提高无损检测一次合格率,减少返工。7月以来,完成管子预装40余个分段,有力保障了后续分段舾装和搭载的连续性。

5

分段舾装,加强统筹


加强与采购中心的横向沟通,提前统筹船舶设备座驾、集油盘等关键件的采购,提升物资采购效率;加强部门物资的分类管理与动态跟踪,按需分批次、分区域精准配送舾装件。同时,将部分舾装件的安装工序前移至分段下胎前,缩短了预舾装作业周期。

6

分段涂装,灵活施工


面对7月以来的台风、雨水、酷暑等天气挑战,部门科学制定专项方案,根据天气变化情况组织施工,并加强车间内部的沟通联动,抢抓施工窗口期。同时,通过充分利用室内空间、搭建遮雨棚等措施,有效保质保量完成了8500DWT杂货船5#船的分段涂装,为后续按期完成节点奠定基础。

7

船台搭载,加快节奏


合理调整分段搭载顺序并提前消除定位障碍,推动分段搭载余量处理环节前移至分段切割阶段完成,缩短分段搭载时间。同时,实行“避高温、错峰作业”模式,优化调整工人的作业时间,保障生产建造连续性。7月以来,累计搭载分段同比提升20%。

END

作者
作者:陆   欣
编辑:刘玉如
审核:陈嘉蓉

【声明】内容源于网络
0
0
中船广西
中国船舶集团有限公司旗下中船广西公司主要经营船舶修造、风塔、游乐设施、压力容器、除尘设备、非标钢结构制造等。
内容 515
粉丝 0
中船广西 中国船舶集团有限公司旗下中船广西公司主要经营船舶修造、风塔、游乐设施、压力容器、除尘设备、非标钢结构制造等。
总阅读376
粉丝0
内容515
