江苏射阳首个海上风电项目完成风机吊装

江苏射阳首个海上风电项目完成风机吊装 国际船舶海工网
2020-11-06
1
导读:机械起吊、空中组对、精准安装……11月1日下午,在江苏省射阳港海域,随着最后一支风机叶片与机舱轮毂完成对接,

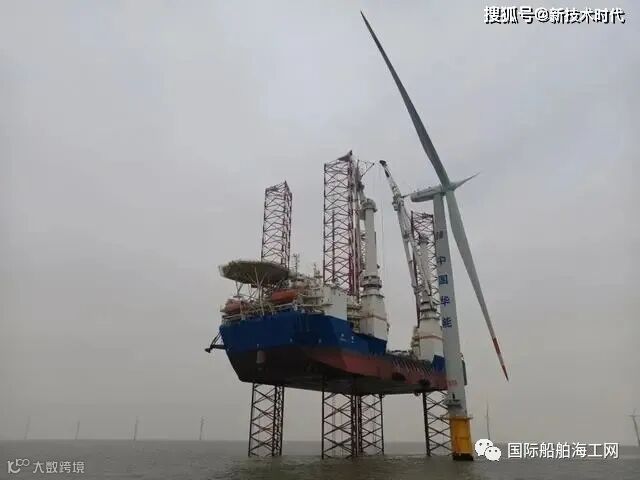

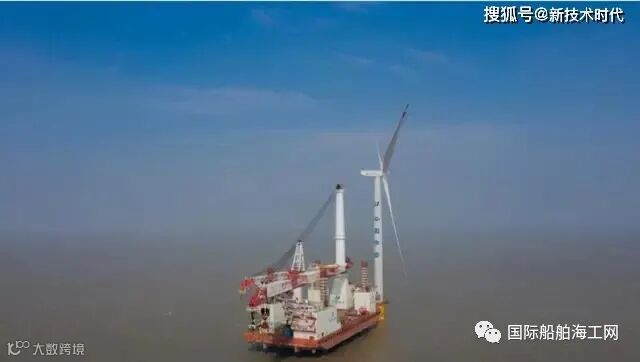

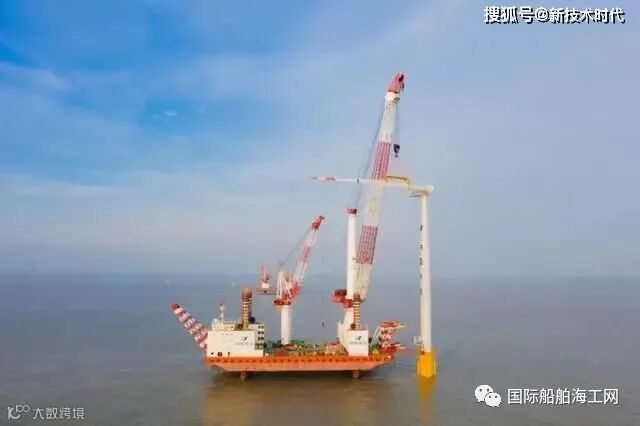

机械起吊、空中组对、精准安装……11月1日下午,在江苏省射阳港海域,随着最后一支风机叶片与机舱轮毂完成对接,华能射阳海上南区H1#30万千瓦风电项目67台风机全部完成吊装,这也标志着射阳县第一个海上风电项目、华能集团在射阳第一个海上风电项目即将并网发电。

2020年海上风电产业创新发展上海国际峰会将于11月10-11日举办的筹备单位国际船舶海工网了解到。

免费的2021年中国造船产业活跃厂商分布图将发布

射阳海上南区H1#30万千瓦风电项目位于射阳县射阳港海域,项目场区规划海域面积约48平方公里,场区中心点离岸45公里,施工海域水下滩面淤质高低起伏,施工难度大,海缆路由长达68.7公里,登陆施工近3公里,也是目前国内海上风电开工建设项目中路由最长、敷设难度最大的项目。该项目2018年12月28日取得核准后,华能项目部仅用两个月时间,就做好了开工前期准备工作,成为十三五期间最后一批核准中开工建设最早的项目。

年初以来,在射阳县相关方面协调帮助下,项目施工方制定并报备复工方案及防疫各项措施,项目于3月1日全面复工,是海上风电行业内第一个实现全面复工的项目。项目部提前策划、精心组织安排,重大施工工序精确至分,确保海上风电机组物资供应、船舶运输、风机吊装等工作顺利进行,做到每日报告施工人员的健康状况,核查发热、咳嗽等可疑症状,确保疫情“零输入”。

4月1日,67台风机基础钢管桩沉桩完成;

8月29日,海上升压站吊装完成;

9月30日,220kV主海缆敷设完成;

11月1日,所有风机全部安装完成。

据了解,海上风电场项目从核准到建成的建设周期需要3-4年,华能射阳海上风电项目仅用不到2年时间,创下了国内海上风电建设周期最短的新纪录。经估算67台风机全部投运后,年上网电量达82443千瓦时。来源 | 射阳在线

在国内外成功举办了系列船舶与海洋工程专题论坛、峰会、展览的基础上,总部上海的国际船舶海工网和上海帅好文化传播有限公司,正在筹备联合相关单位,计划于2020年11月2日-3日三天在上海市举办的“2020年绿色智能船舶海工国际展览和论坛”。(英文名称:Green Intelligent Ship & Offshore Shanghai International Conference 2020 ( GISOSIC) ),同期于12月3日-4日2天举办“第五届船用压载水系统BWMS和洗涤塔上海峰会”。初步计划三天展会时间里,12月2日-3日2天的展览和会议是收费参加,12月4日的会议和展览都是免费参观。展会将邀请国内外的船东、船厂、研发单位、设备厂商、配套厂家、设计、贸易、服务和投资等单位代表参加,交流、探讨和分享今后绿色船舶市场机会现状和趋势等。邮件联系:seahow@vip.163.com 或 china@ishipoffshore.com


【声明】内容源于网络
0
0
国际船舶海工网
以专业、全面和系统地报道造船、海洋工程、航运、配套、技术、海事、金融和服务等相关产业发展,同时沟通联络产业链同仁,致力于推动全行业发展进步。
内容 4352
粉丝 0
国际船舶海工网 以专业、全面和系统地报道造船、海洋工程、航运、配套、技术、海事、金融和服务等相关产业发展,同时沟通联络产业链同仁,致力于推动全行业发展进步。
总阅读14
粉丝0
内容4.4k
