超前完成:松州3号-HYBAR海霸钢铁厂2024年第二季度进展更新

超前完成:松州3号-HYBAR海霸钢铁厂2024年第二季度进展更新 易渡海外
2024-08-06
0
导读:当2024的夏日热浪以不可阻挡之势席卷而来的时候,美国腹地阿肯色州奥西奥拉市的HYBAR海霸钢铁也正在以前所未

当2024的夏日热浪以不可阻挡之势席卷而来的时候,美国腹地阿肯色州奥西奥拉市的HYBAR海霸钢铁也正在以前所未有的速度拔地而起,一派热火朝天的工地盛况映入眼帘。海霸钢铁于2023年8月正式动工,当您读到本期松州为您带来的——松州3号:HYBAR海霸钢铁EB-5项目2024年第二季度建设进展更新(报告周期4-6月)的时候,建设已历时一年。从原本的蛮荒空地,到如今主体建筑钢结构拔地而起、厂区初见雏形,大家正有幸见证着一家全球技术领先、产品成本极具竞争力、最关键将绿色环保融入企业基因的一家传奇钢厂的诞生。


阿肯色商业Arkansas Business 7月为HYBAR海霸钢铁以及所在的阿肯色州密西西比郡做了专题报道《密西西比郡在绿色钢铁创新领域的领导地位》Mississippi County Leads the Way in Green Steel Innovation,文中提到:海霸除了使用电力作为生产能源,更将成为北美唯一一家使用直流电弧炉的螺纹钢生产商。海霸的创始人兼首席执行官Dave Stickler说:使用直流电意味着更大的经济投入、更具挑战的技术难度,但通过安装直流炉,每生产一吨钢所需的能源更少,这将进一步减少海霸钢铁生产过程中碳排放。

海霸钢铁从设计伊始,就将太阳能作为重要的电力能源,并规划了配套的太阳能发电场项目。采访中,Dave Stickler也首次较为详细地向媒体介绍了这部分的规划:海霸将拥有一个太阳能场直接连接到工厂,可避开电网,并可产生高达105兆瓦的电力。我将能够肯定地向客户展示太阳能场,它的电力将直接接入工厂,当阳光普照时,毫无疑问这是100%的可再生能源。通过使用太阳能,结合工厂高效能的直流电弧炉技术,海霸将经常“切断”与电网的连接。

海霸钢铁的诞生对阿肯色州甚至整个美国来说都具有重大意义。“阿肯色州目前拥有北美乃至全世界最环保的炼钢厂,一旦海霸钢厂完工,这一领导地位将得以绝对保持。” Dave Stickler还透露,“海霸将成为美国成本最低的钢筋生产商,预计每名工人每年可生产 4,000 吨钢铁,而竞争对手可能只能生产2000吨。

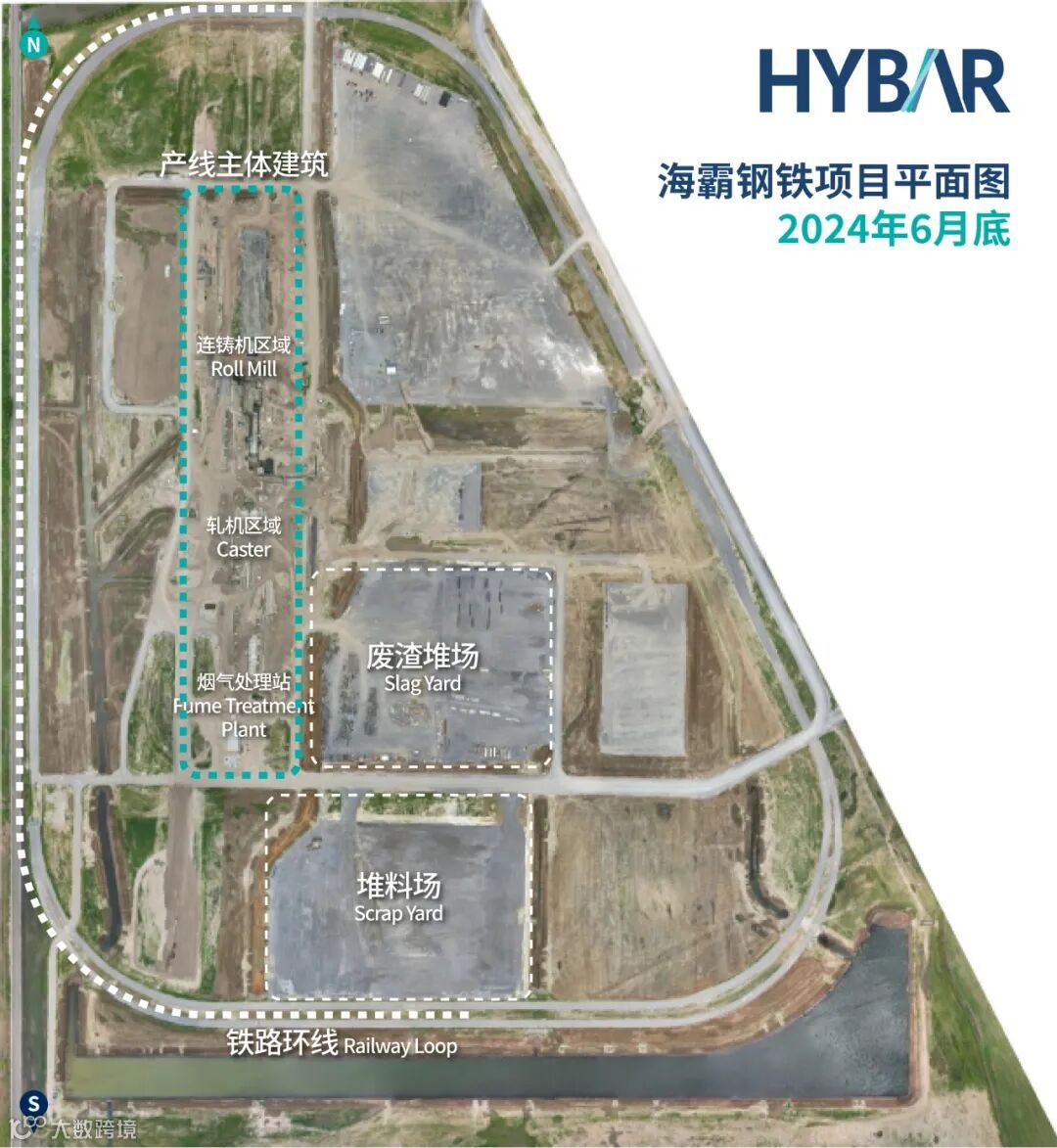

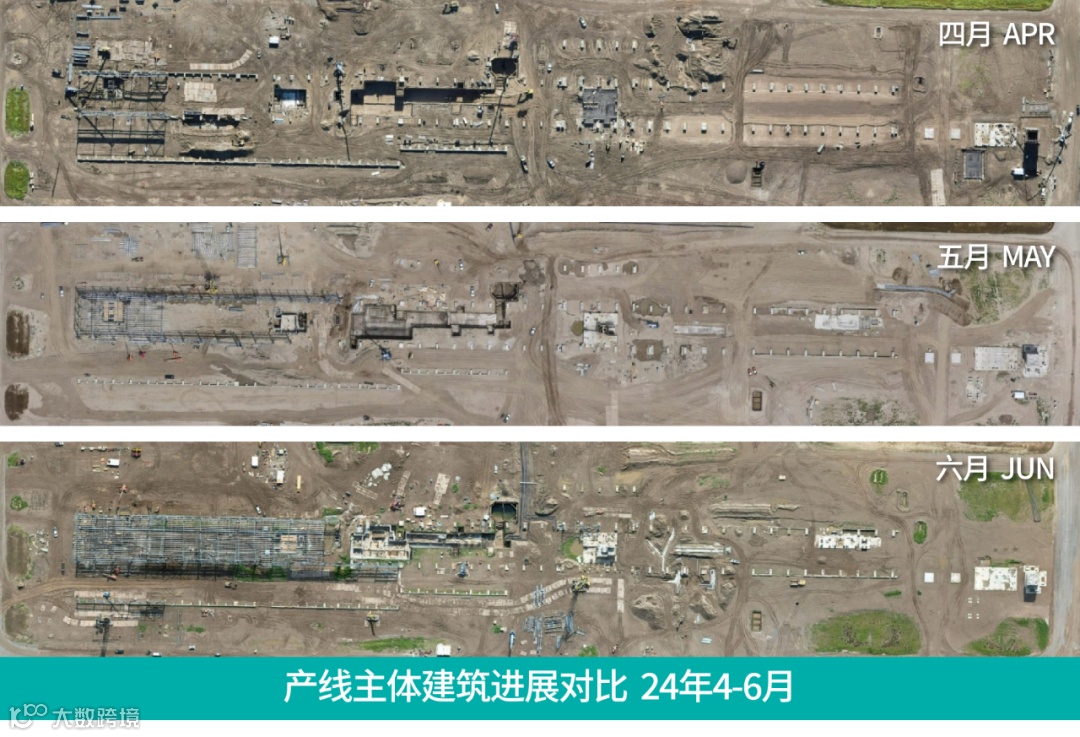

我们将将海霸的项目进展概述分为“厂区土建”和“厂房综合体”两个部分,向您更直观地展示4-6月海霸最新的建设进度,目前这一进度依旧小幅领先于计划目标:

四月 厂区土建部分主要进展:

  • 继续熔接、安装和回填 HDPE(高密度聚乙烯)消防水管
  • 继续非接触式冷却水供应和回水铺设
  • 继续铺设天然气管道
  • 继续饮用水和生活污水管道铺设等
  • 以上工程共计3114个工时

四月 厂房综合体主要进展:

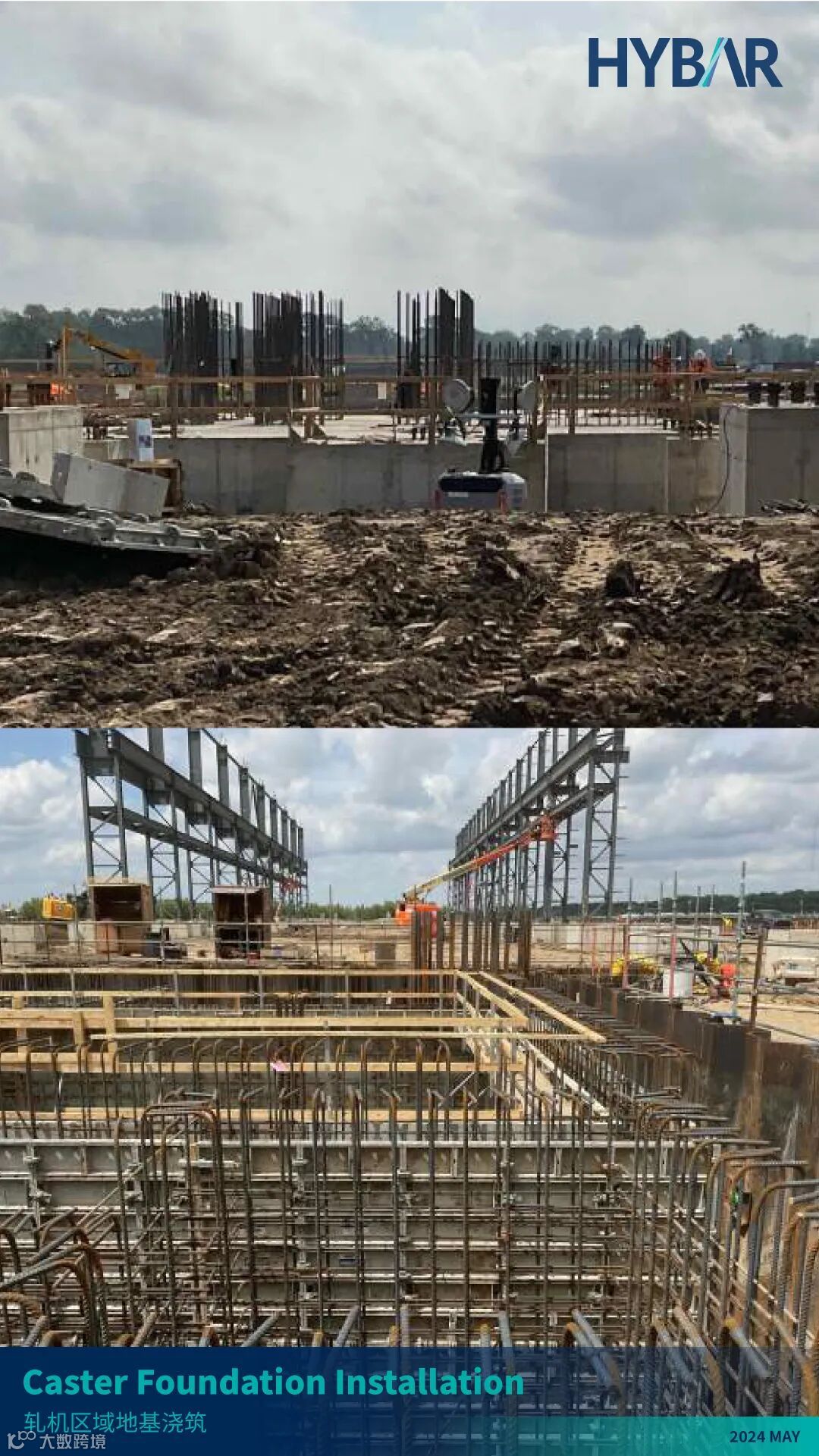

  • 成品区、立式卷取机、原料坑、连铸机和轧机区域建筑及设备地基的持续开掘与回填
  • 开始在多个道路交叉口挖掘并安装涵洞

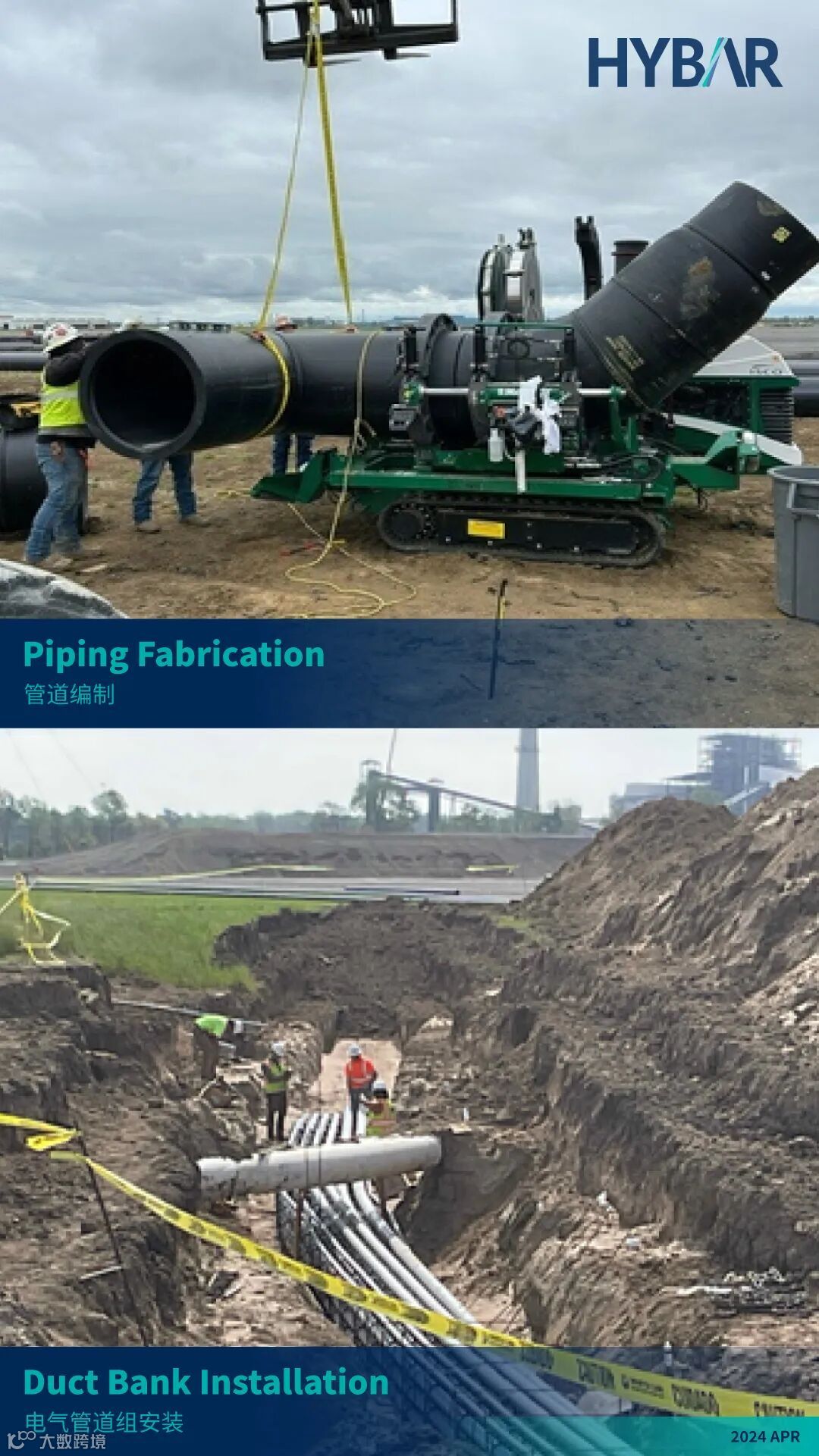

  • 继续在主体建筑东侧和立式紧凑卷取机北侧和南侧安装电气管道组

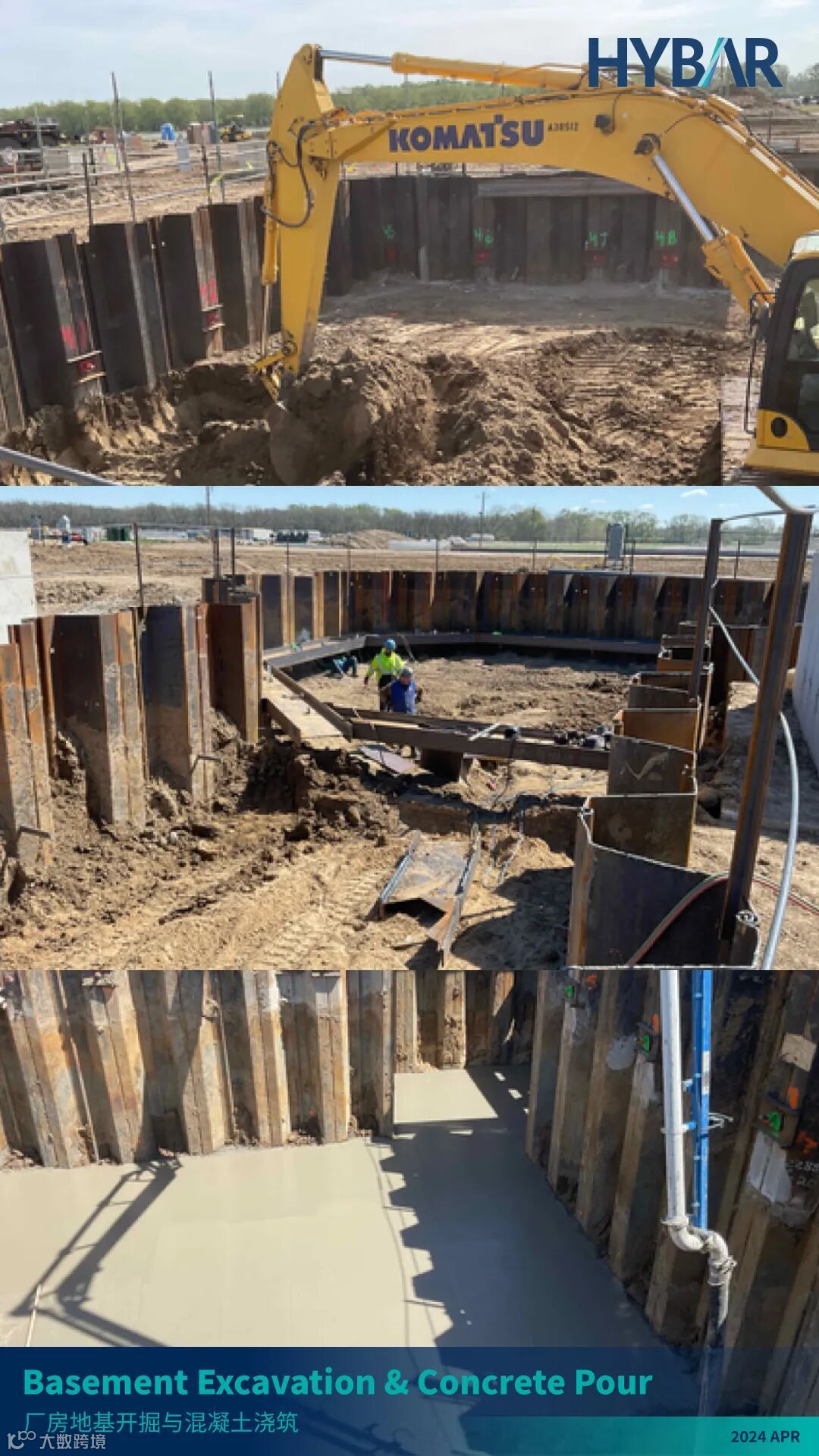

  • 连铸机区域混凝土底板开建,以便在5月的第一周开始浇筑混凝土

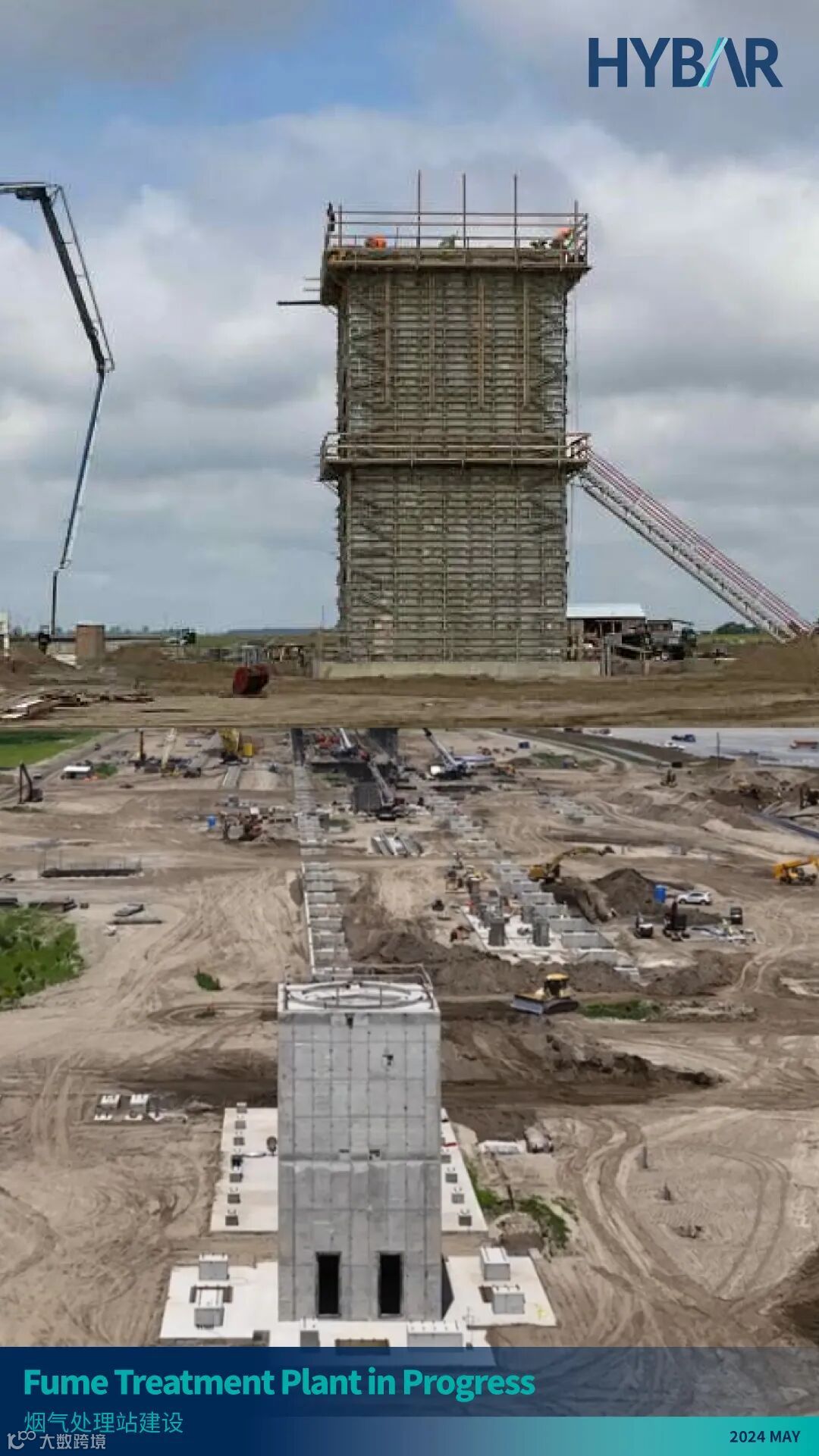

  • 烟气处理烟囱2个壁式升降机以及粉尘筒仓地基浇筑
  • 四月份共浇筑 2,057 立方码混凝土
  • 大型起重机进场并开始安装

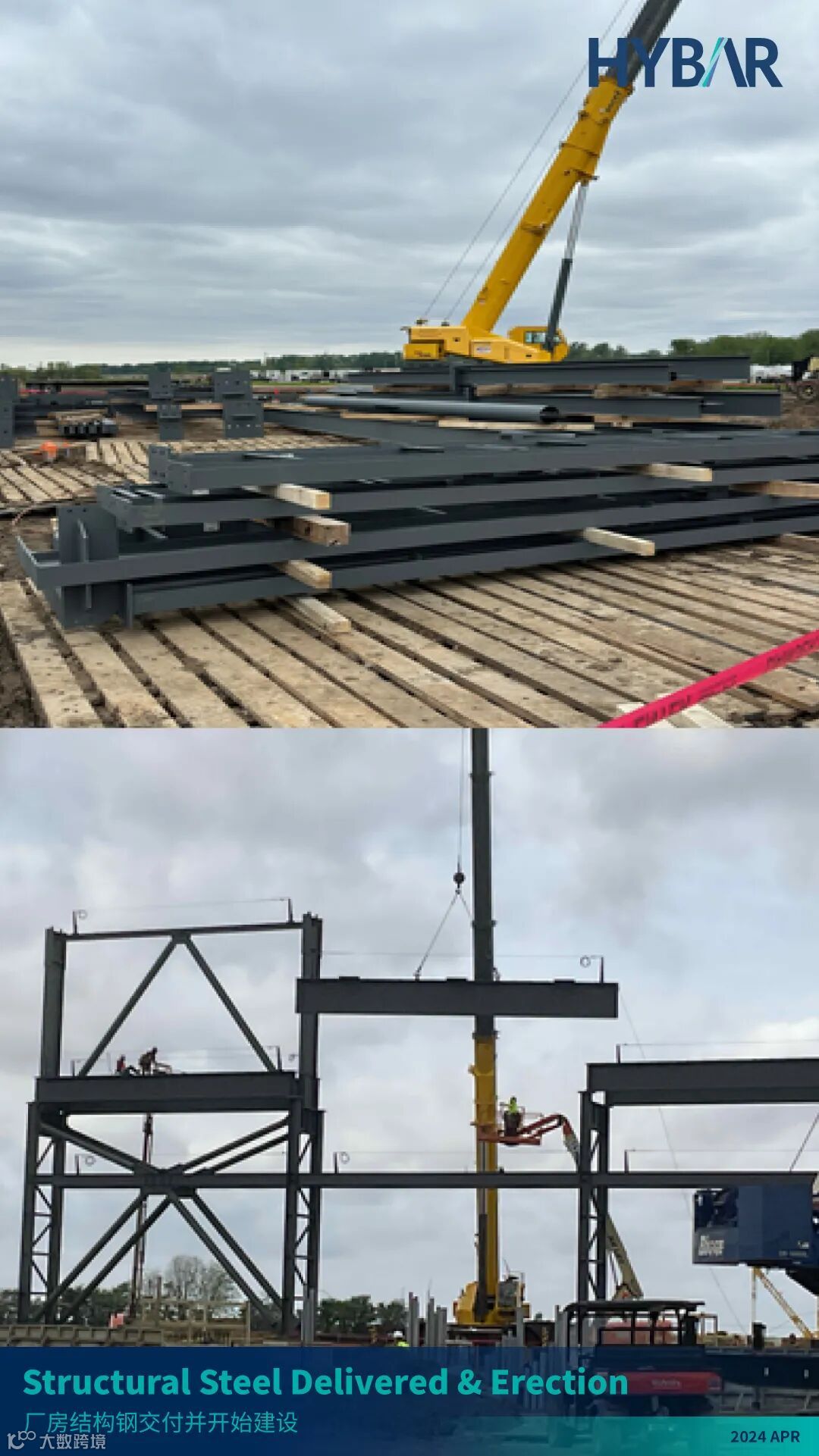

  • 结构钢分批交付到现场

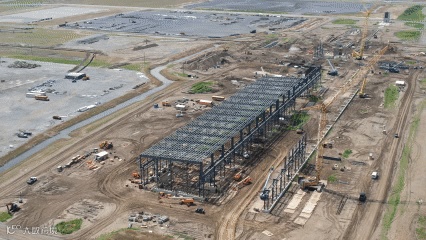

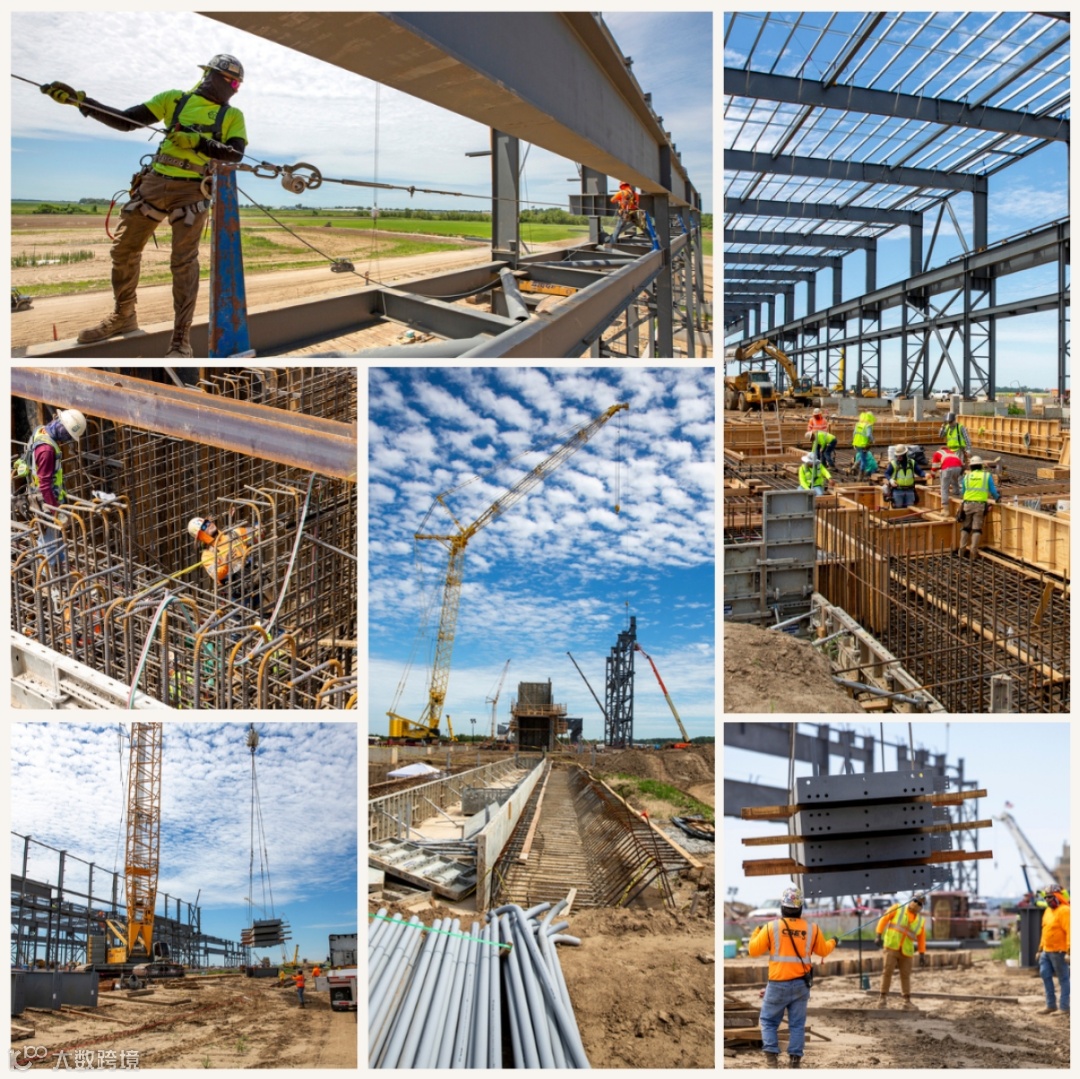

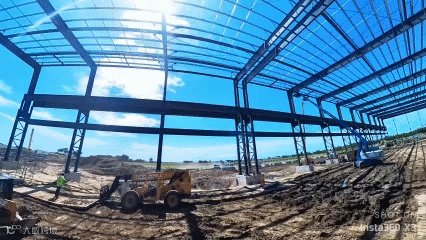

  • 在轧机区域以北开始竖起主体厂房钢结构

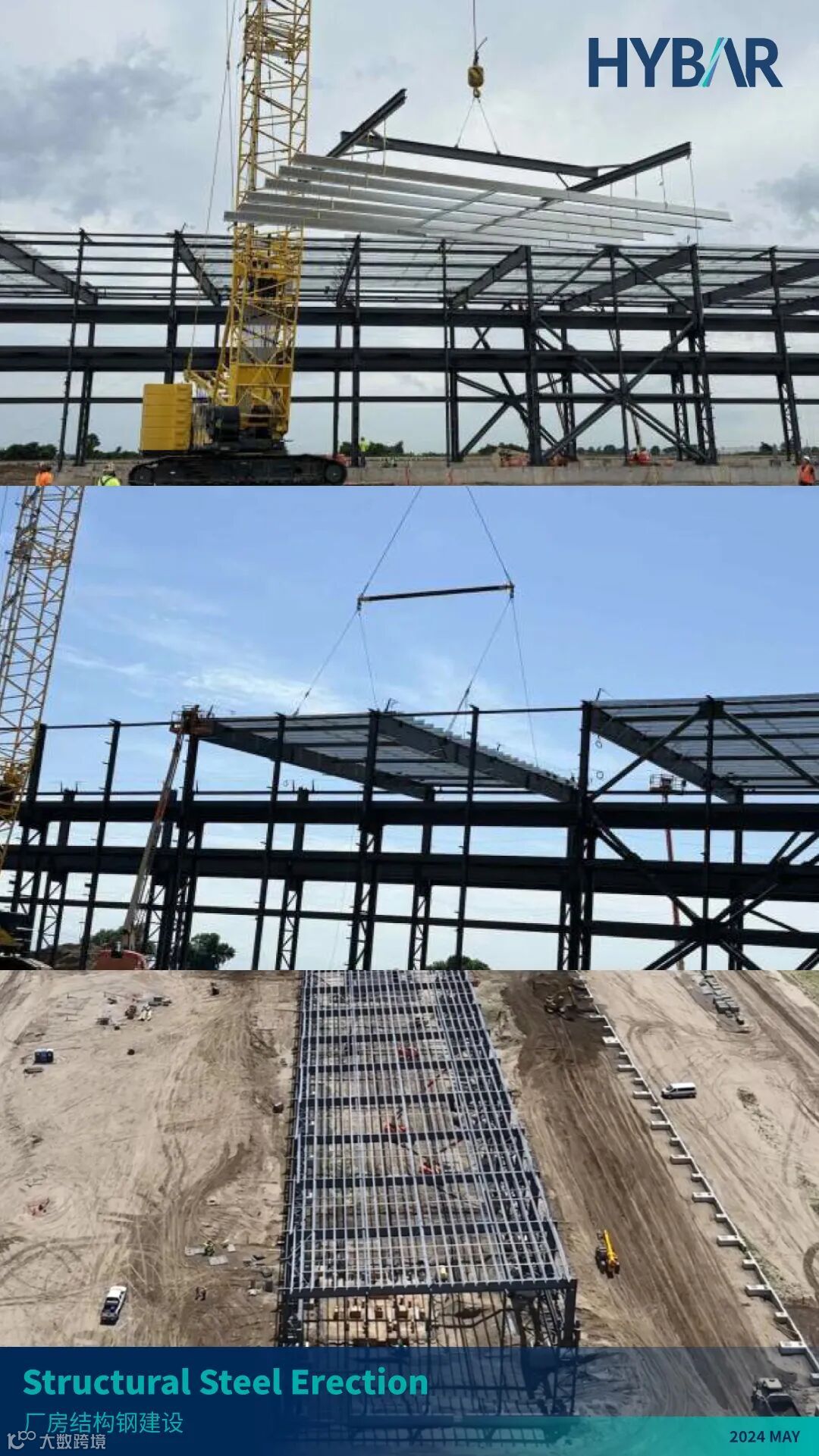

  • 屋顶桁架现场组装
五月 厂区土建部分主要进展:
  • 深井混凝土浇筑完成
  • 持续安装和回填 HDPE(高密度聚乙烯)管道,涉及:消防水管、非接触式冷却水供应和回水、天然气管道、饮用水以及生活污水管道
  • 针对雨水蓄水池,完成了泵头的施工,在吸入侧浇筑了墩柱,安装支架和吸入管以及阀门等
  • 以上工程共计3195个工时

五月 厂房综合体主要进展:
  • 原料坑、轧机区域以南的地基开掘
  • 安装大型起重机垫板、北端墙地基周围的开掘和回填
  • LMF钢包冶金炉和MSM熔炼车间开掘、连铸机区域的回填
  • 继续安装整个轧机的电气管道组、南部管道组横穿道路、北侧管道组横穿主沟渠
  • 烟气处理烟囱和连铸机区域的钢筋墙幕
  • 五月份共浇筑2,198立方码混凝土
  • 厂房主体钢结构以及屋顶桁架的持续组装和铺设
  • 进行脚手架改造并建造步行通道
六月 厂区土建部分主要进展:
  • 开始深井泵机的安装

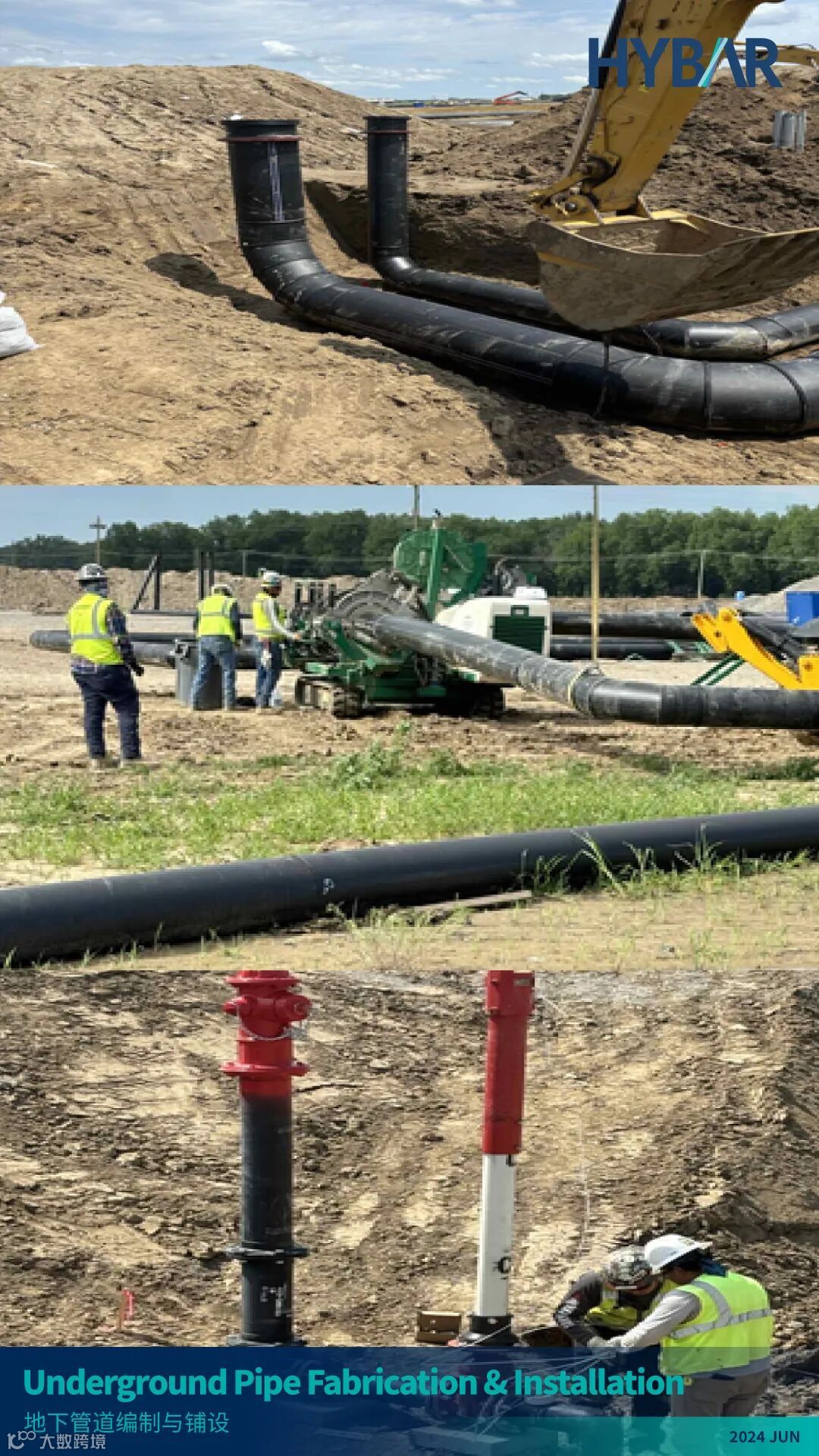

  • 4,050英尺HDPE(高密度聚乙烯)管道铺设,涉及天然气、消防管道
  • 2,350英尺的水管铺设:冷却水、饮用水、生活污水等
  • 以上工程共计4010个工时

六月 厂房综合体主要进展:
  • 原料区、轧机区域以南的地基开掘完成
  • LMF钢包冶金炉开掘完成
  • MSM熔炼车间持续开掘、连铸机区域的回填
  • 继续安装整个轧机的电气管道组
  • 主体厂房的混凝土地基浇筑

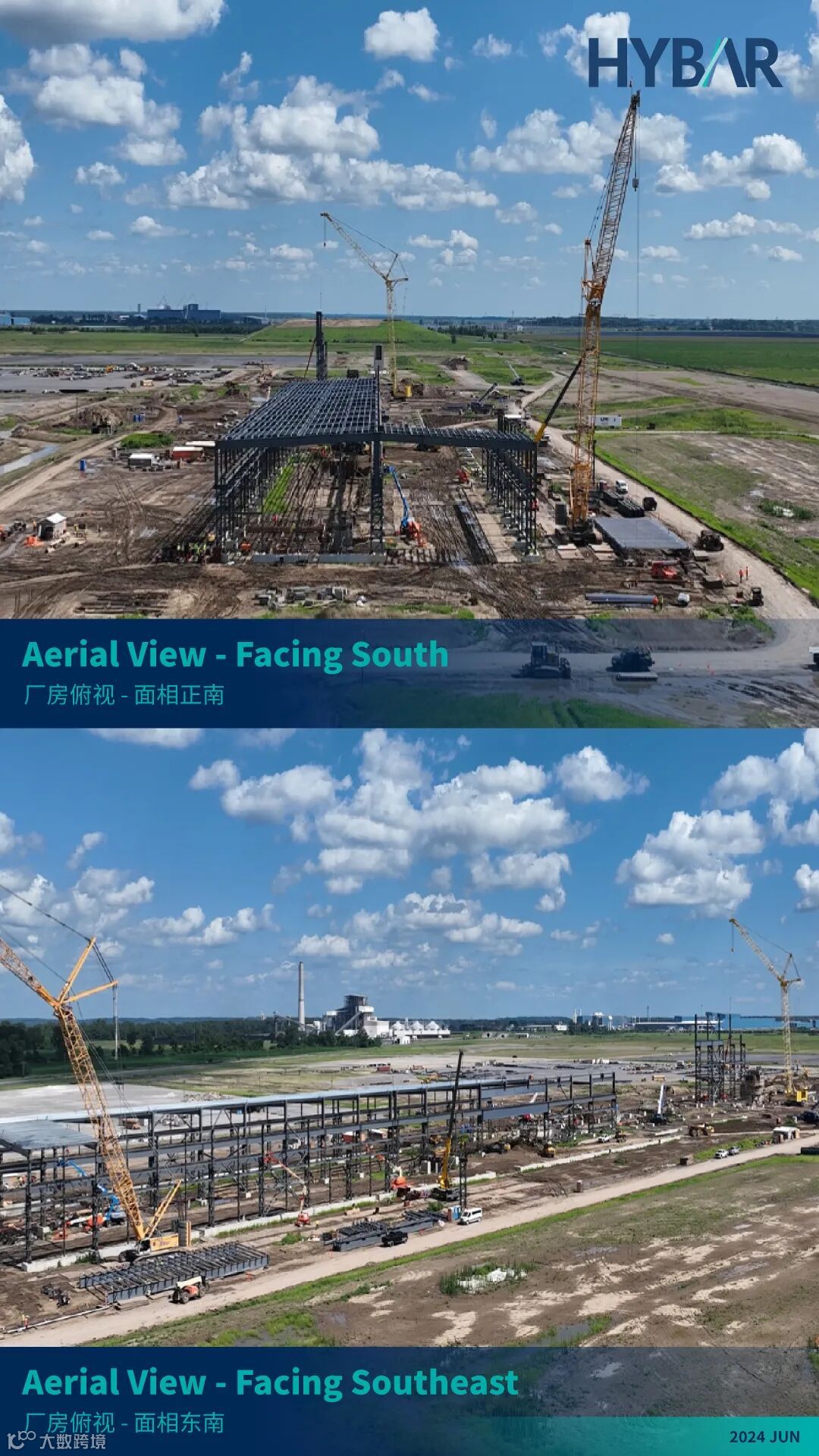

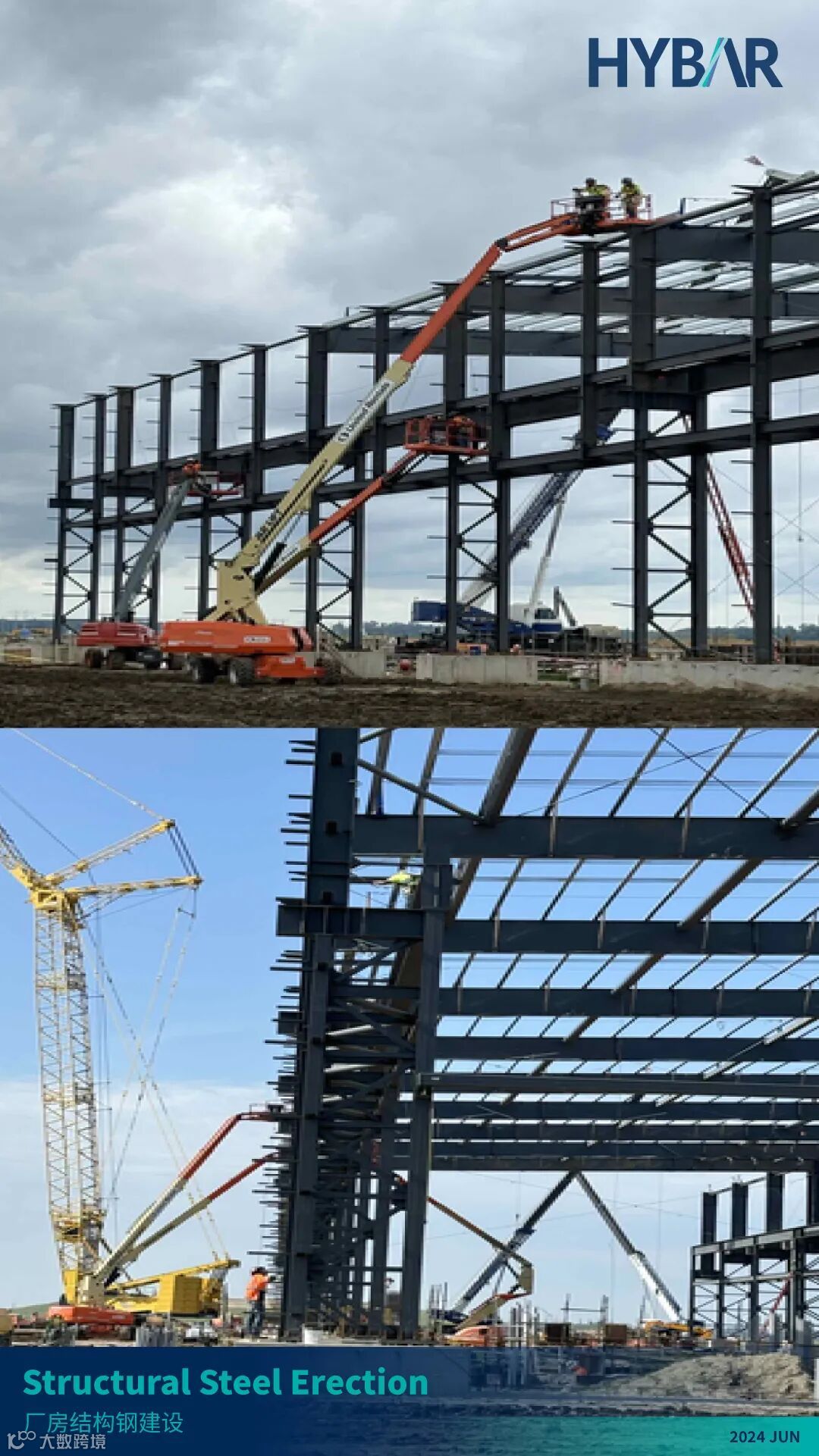

  • 厂房主体钢结构以及屋顶桁架的持续组装和铺设
  • 6月份共浇筑 4,137 立方码混凝土,使用954,602磅钢筋
  • 脚手架和扶手的持续优化和改造

深度对谈HYBAR CEO | 钢铁行业标杆EB-5项目为什么能够成功?


EB-5无排期乡村优质项目 | 松州3号——HYBAR海霸钢铁厂


易渡海外实地考察松州区域中心,一手资讯分享


易渡海外多位客户新获批Combo卡,快至3个月的小绿卡,为留学提前上好“身份保险”


【声明】内容源于网络
0
0
易渡海外
专注于出国领域的专业化服务,涵盖移民、留学、投资等。核心团队脱胎于上海航空出入境服务有限公司,从业经验平均超过10年,风格稳健,为数千例家庭成功办理海外签证身份。坚持“只选优质项目,所说必有所据”。
内容 1774
粉丝 0
易渡海外 专注于出国领域的专业化服务,涵盖移民、留学、投资等。核心团队脱胎于上海航空出入境服务有限公司,从业经验平均超过10年,风格稳健,为数千例家庭成功办理海外签证身份。坚持“只选优质项目,所说必有所据”。
总阅读14
粉丝0
内容1.8k
