第一步
首先了解施工进度.今天,威远HXX平台计划施工三段,顺序4-5-6,现5井第14段压裂施工结束,需要进行下一段泵送射孔,下入桥塞。
第二步

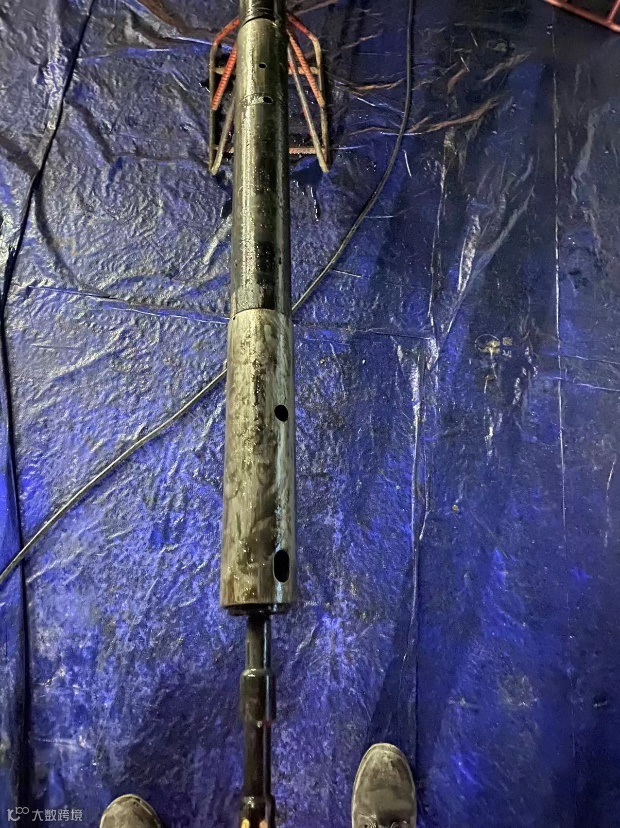

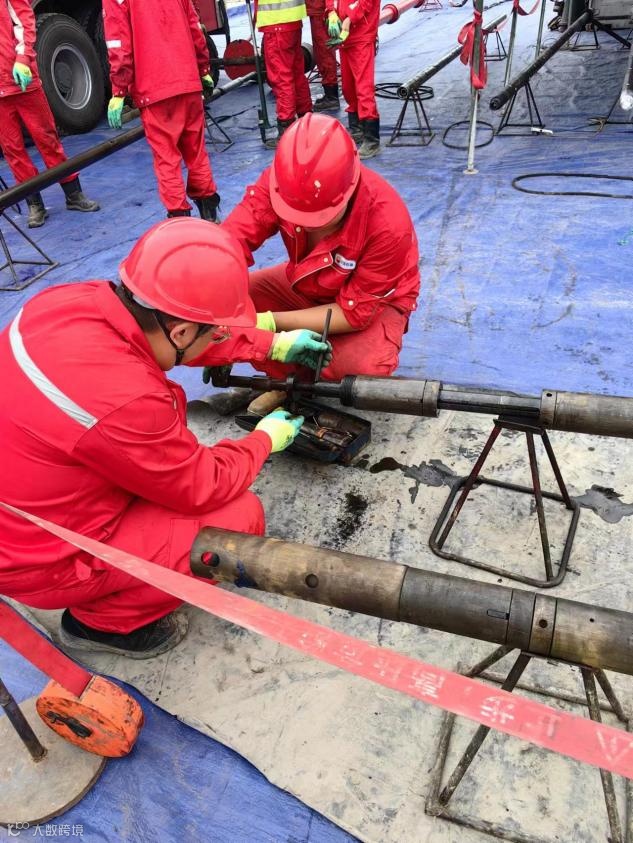

做好施工前准备。准备好工具串,包括铆钉接头、双瓣单流阀、变扣、射孔枪等,总长6.22m,备好适配器、桥塞等,本段预计射孔6簇48孔。
第三步

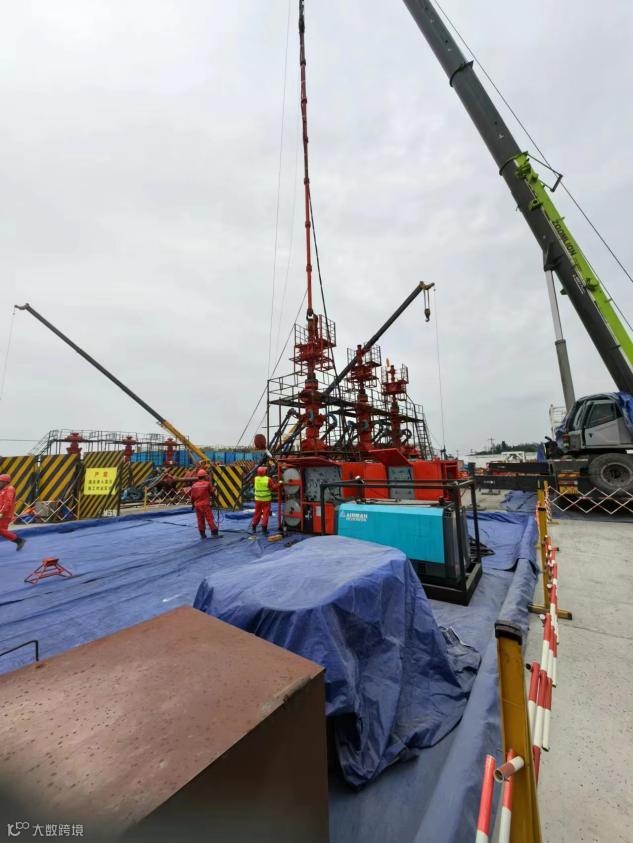

组装工具串,等待第15段泵送。将工具串连接桥塞适配器,装上推筒,并将整体送入防喷管,后用吊车将防喷管立起来下放工具串安装桥塞,桥塞安装完成后将防喷管移致井口。
第四步

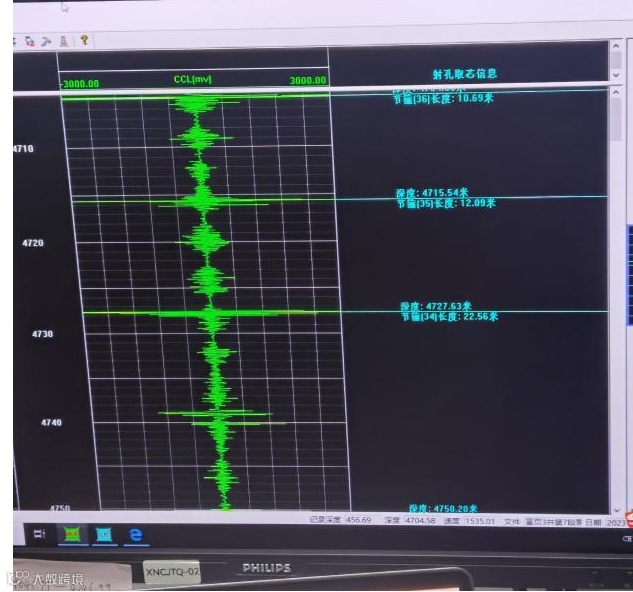

工具串入井,观察下入情况。到测井车上照看桥塞下入情况,本次桥塞下入正常,待工具串下至水平段后,开始泵送,观察泵送曲线并做好记录。桥塞到达4460米,开始坐封,坐封张力正常,随后点火射孔,射孔完毕后工具串开始上提。

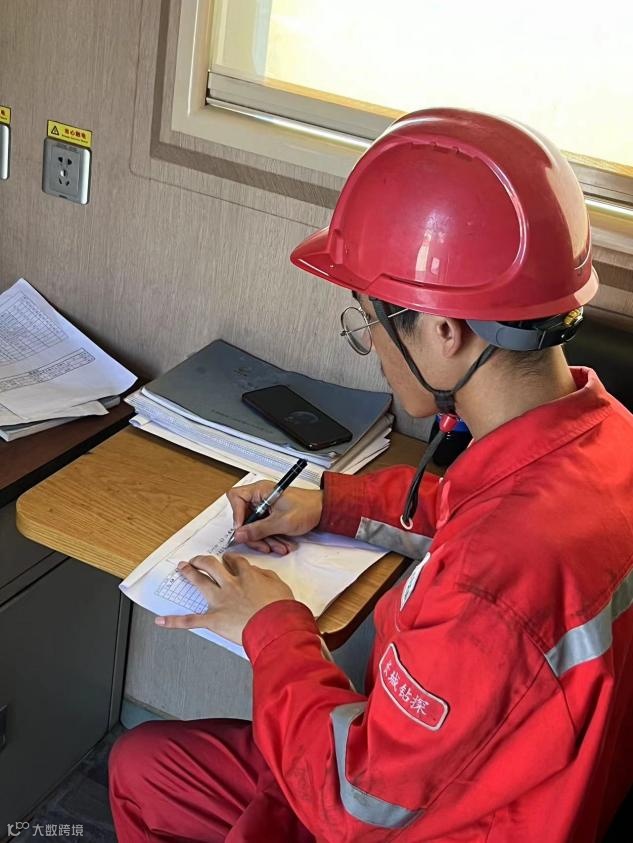

第五步
工具串提出井口,检查工具串,桥塞泵送射孔完成。
第六步

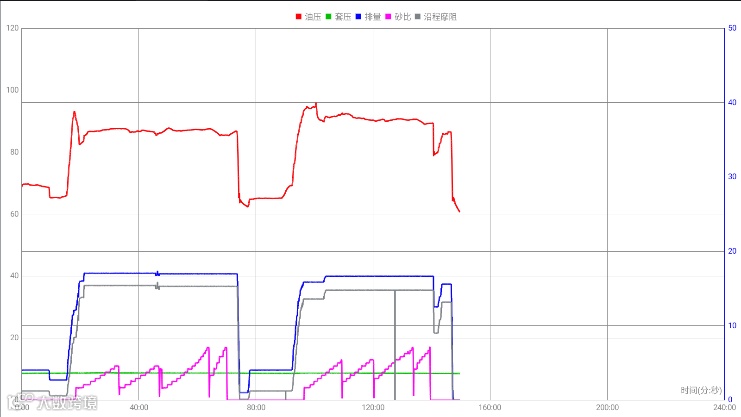

开始压裂施工,投球,记录投球情况,观察压裂曲线。
第七步
签桥塞入井验收单
第八步
保养推筒、适配器。
循环反复,
等待下一次桥塞泵送......
这就是我的工作,
在这周而复始的八步中
逐渐提升自己的能力和工作水平,
从最开始的不解生涩,
到现在的得心应手,
点滴变化见证了我的成长
11月,让我们继续前行!
