【新闻】当台风到来的时候......

【新闻】当台风到来的时候...... 江南造船
2019-08-11
1
导读:当台风来到的时候......

2019年8月6日
江南造船接上海市中心气象台预报信息
今年第9号台风“利奇马”
正向江浙沿海靠近
中心最大风力17级
.
.
.
8月10日1:45时
“利奇马”登陆浙江温岭地区
中心最大风力16级
而当台风到来的时候
江南造船早已严阵以待

高度重视 组织落实

江南造船高度重视“利奇马”台风,在公司党政主要领导的具体指示下,于8月6日、8月9日先后两次召开台风工作布置会,传达落实国家防总防御第9号台风“利奇马”视频会议精神、上海市防汛防台会议精神、中船集团公司“关于做好台风’’利奇马”防御工作的紧急通知”精神,以及台风“利奇马”动态。会议要求公司各部门提高认识,克服侥幸心理、麻痹思想,防台防汛工作早启动、早部署、早落实,要把防台防汛作为当前的头等大事,严格按照应急预案,尽职履责,按照管理要求,执行工作制度,确保各项防台防汛措施到位,责任到人,加强信息报送,及时报告相关信息。


多层检查 全力防汛

8月6日,江南造船安环保卫部出台高新产品避风应急方案,各部门加班加点开展工作,按照要求及时将相关船只移入泊位避风,按照要求检查各类防风措施,水泵站房、消防排涝设备等措施到位,应急人员组织架构到位。在8月9日上海市启动台风黄色预警信号,提升防汛防台Ⅲ级应急响应后,公司对应进入黄色应急响应,公司总经理、各部门长到岗应急值守,安环保卫部牵头开展多次现场地毯式防台防汛检查,重点是临边设备设施固定,高吊、龙门吊、行车进入锚位锚定、电源关闭,码头集装箱紧固固定,各风雨棚雨布收起,车间柔性大门关闭,船只产品的房舱关闭,产品缆绳加固,过桥拆除,码头管理责任部门备好大型铲车、船务部备好拖轮应急使用,部队营房检查加固,施工建设单位临时彩板房人员应急疏散,以及高空坠物专项检查等。

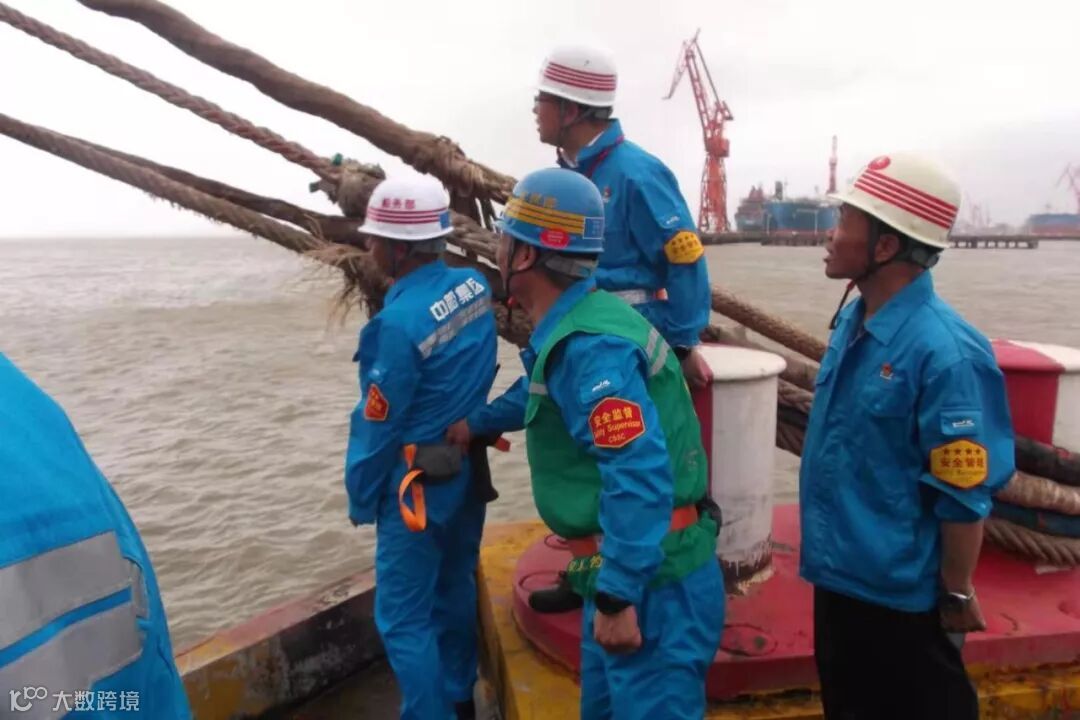

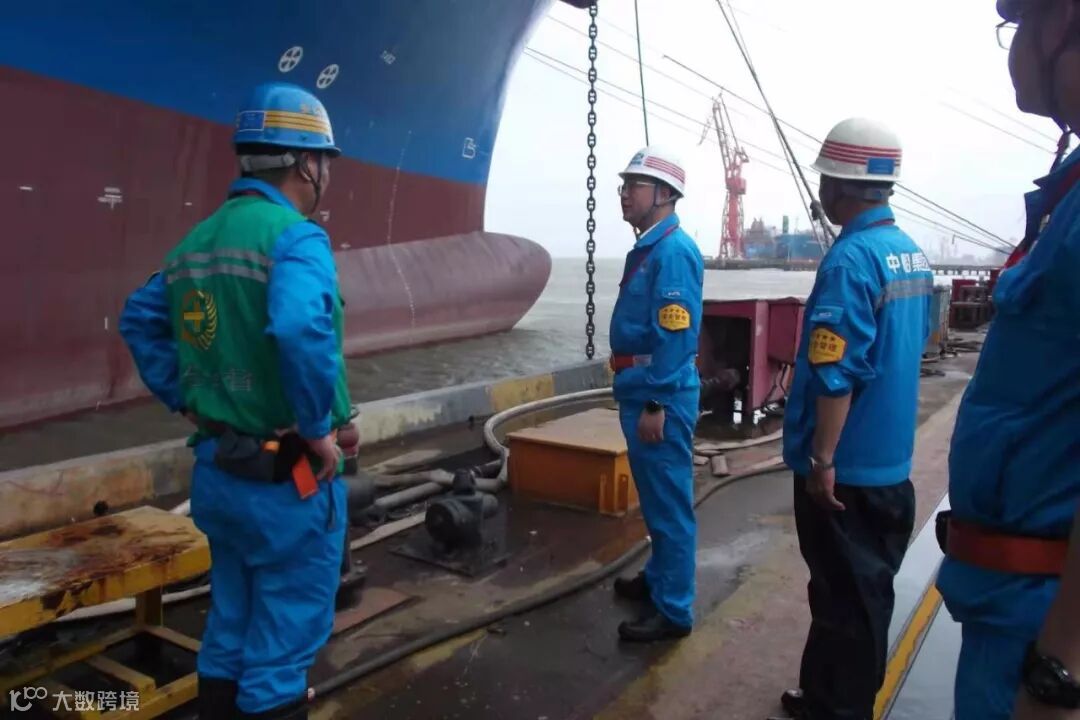

9日晚台风登陆时,公司400多名应急人员全部在岗值守,确保公司防台防汛工作万无一失。8月10日一早,公司总经理带队检查码头、港池、港池通道、船坞等重点部位的船舶产品防台措施,对船舷外动能源管线、缆绳,港池横移门管理要求和港池水位等提出具体改善意见,还检查了重点高新产品、部队营房等,征求意见建议。经过前期的认真准备,台风期间启动应急预案,江南造船各项防台防汛保障措施有力,情况平稳安全、正常有序,确保平安渡过“利奇马”台风影响期。


各有高招 无懈可击
1、制造一部、二部认真落实防台防汛办公室发布的通知要求,按照本部门的实际特点,在相关跨间门口筑起防汛墙,对外场龙门吊、行车做好锚定、铁鞋、链条包的应对工作;
2、搭载一部、二部提前关闭了钢闸门防止潮水涌入,同时做好所有龙门吊、高吊(锚定、铁鞋和链条包)的制动工作;
3、模块部对所属堆场、预舾装广场进行了详细的检查,塔吊及码头高吊设备逐一查看保证每台设备的防护措施到位,备好应急铲车;
4、涂装一部在二喷二涂车间内做好了积水区域的排水和值班工作。涂装二部组织应急抢险队伍在冲沙棚周围用沙包筑起防汛墙,确保雨水无法进入生产区域,以全力保障生产;
5、总装一部对码头区域的高吊进行了锚定到位,并对码头在建船舶进行了房舱关闭。船只值班工作,同时多次协同生产管理部对码头区域的船舶缆绳情况进行了检查、加固工作,备好应急铲车;总装二部带领本部门应急抢险队伍对平台,码头区域进行详细的排查工作;
6、船务部对船只加强带缆,备好应急拖轮;
7、配套部积极安排人员24小时值班,钢板堆场磁铁吊全部统一停放到位并按放铁鞋;
8、工务保障部24小时配备值班抢险人员留守,并对生产区域动能源停止供气,切断高吊、龙门吊等大型设备的电源;
9、生产运行一部、二部、三部分别组织各在建船只的监造师等进行防台防汛检查和人员留守值班工作;
10、总务部进行全厂地下车库、绿化检查,做好后勤相关工作。
......


策划/ 陈子春 余俊伟 孙新明

图文/ 安环保卫部

编辑/ 孙新明
