迎烈日、战台风!公司4号船坞年度第四批次出坞按期完成

迎烈日、战台风!公司4号船坞年度第四批次出坞按期完成 江南造船
2025-08-06
0

本稿通讯员

生产运行二部  李润泽 王璞 王立强


8月6日

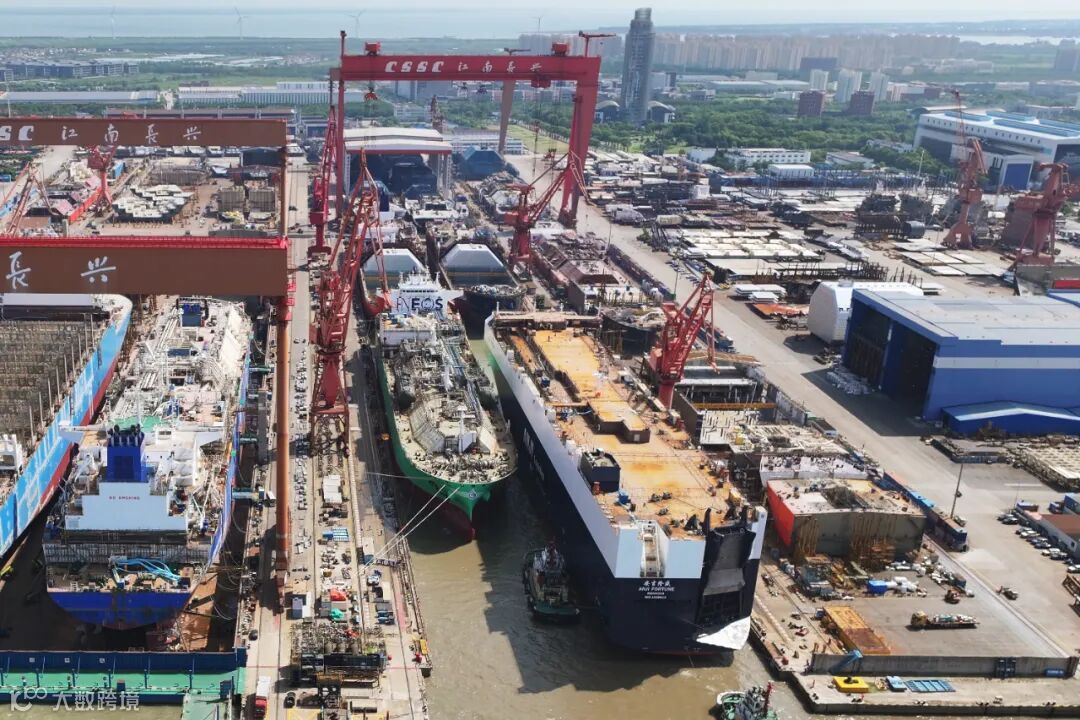

公司4号船坞迎来本年度第四批次出坞

本次有两艘整船出坞、两艘半船起浮


出坞概况

该批次出坞受到高温、台风等连日恶劣天气的影响,露天烧焊、外板涂装等外场作业关键节点都受到不同程度的影响。得益于建造团队提前充分准备,对于恶劣天气的预案管理与积极响应,将风险降到最低,确保了本批次按期出坞的节点。





整船出坞


98000立方米VLEC

作为公司为太平洋气体船建造的98000立方米VLEC的1.5版本最后一艘该船延续前船的建造经验,甲板区域实现全船通电、首部泵舱舾装清零、止链器坞内安装的持续推进,确保出坞后定重试验的快速开展;货舱区域实现环氧清零;机舱区域实现涂装清零,确保码头阶段系泊试验的快速开展。




9000车PCTC

该船在半船起浮时就是9000车PCTC系列船中状态最佳的一艘,首次在起浮前主机吊装完毕,桨轴安装结束,五甲板以下结构完整。起浮后,建造团队持续改善提升,汲取前船经验针对施工工序充分解构,出坞实现了结构清零、全船甲板火工校正等工作;全船薄板变形控制得到进一步提升,平整度趋于良好,进一步让船坞周期也从此前的攻坚克难转为得心应手。




半船起浮


99000立方米VLEC

作为公司为太平洋气体船建造的99000立方米VLEC的2.0版本首制船,该船入坞后28天实现拉线照光、42天实现机舱封舱;通过版本升级实现了186项设计优化,其中尾管镗孔改为环氧浇注,让轴系安装时间由15天提升至10天;通过设计工艺提升,首次将发电机与基座之间由垫片改为环氧浇注安装,让机舱尾部成型仅用了7天;起浮前舵叶安装完毕,轴舵系连续性安装工作结束。




99000立方米VLEC

作为公司为西南海运建造的99000立方米VLEC,该船实现了“新浮态突破”,是VLEC半船起浮状态最好的一艘,入坞后27天实现拉线照光,在实现“123”(一个机舱封舱,两个液罐和三个单元吊装)的基础上,又实现了80B、90A分段及舵叶的吊装,树立了VLEC半船起浮的新标准。同时该船半船起浮前2#货舱油漆结束,便于起浮后的快速搭载吊装2#液罐



据悉,该批次出坞的两艘整船均为本年度交付船舶,此批次按期出坞为其年内顺利交付奠定坚实基础。

END


文/ 陈蕾婷

图/ 阮瑞旻 许煌伟 徐   铭 沈仕昊


编辑/ 陈蕾婷 李一卓
江南厂训

悬规植矩  器惟求新

江南使命

强盛民族工业  铸造海上长城

江南精神
爱国奉献  求实创新
自强不息  打造一流
江南价值观
甘于奉献  勇于担当
攻坚克难  敢为人先
江南发展理念

客户至上  员工为本

创新发展  艰苦奋斗  自我革命

【声明】内容源于网络
0
0
江南造船
中国船舶集团有限公司所属江南造船(集团)有限责任公司官方订阅号
内容 1939
粉丝 0
江南造船 中国船舶集团有限公司所属江南造船(集团)有限责任公司官方订阅号
总阅读2
粉丝0
内容1.9k
