【时间任务“双过半”】精益深耕生产域、匠心细耘管理田——公司2025年上半年生产管理工作纪实

【时间任务“双过半”】精益深耕生产域、匠心细耘管理田——公司2025年上半年生产管理工作纪实 外高桥海工
2025-07-16
0

在“十四五”收官、“十五五”谋篇的关键节点,生产管理部紧紧围绕“邮轮引领、一体两翼”战略布局,锚定公司2025年经营目标,聚焦“固标准,强精益”管理主题,以“挂图作战”的决心、“强落地、强执行”的魄力,各方协同攻坚,在2025年上半年,成功实现“时间过半、任务过半”。

精益策划

下好生产“先手棋”

生产策划聚焦重点产品与内外部资源,从多维度发力,提升精益生产能力。5月完成薄板流水线设备调试、正式投产,为高效造船新增“硬核设备”;编制《B型舱建造风险评估及解决方案》,同步推进场地适配改造、钢板设备筹备及合格供应商选定,为B型舱项目储备“攻坚弹药”;与中铁四局通州湾基地签署战略合作协议,协同梳理分段建造全流程,打造协作“新样板”;收集各地水文特性,完成6条新航线策划落地,为生产链“输血通络”。


精益计划

织密资源“保障网”

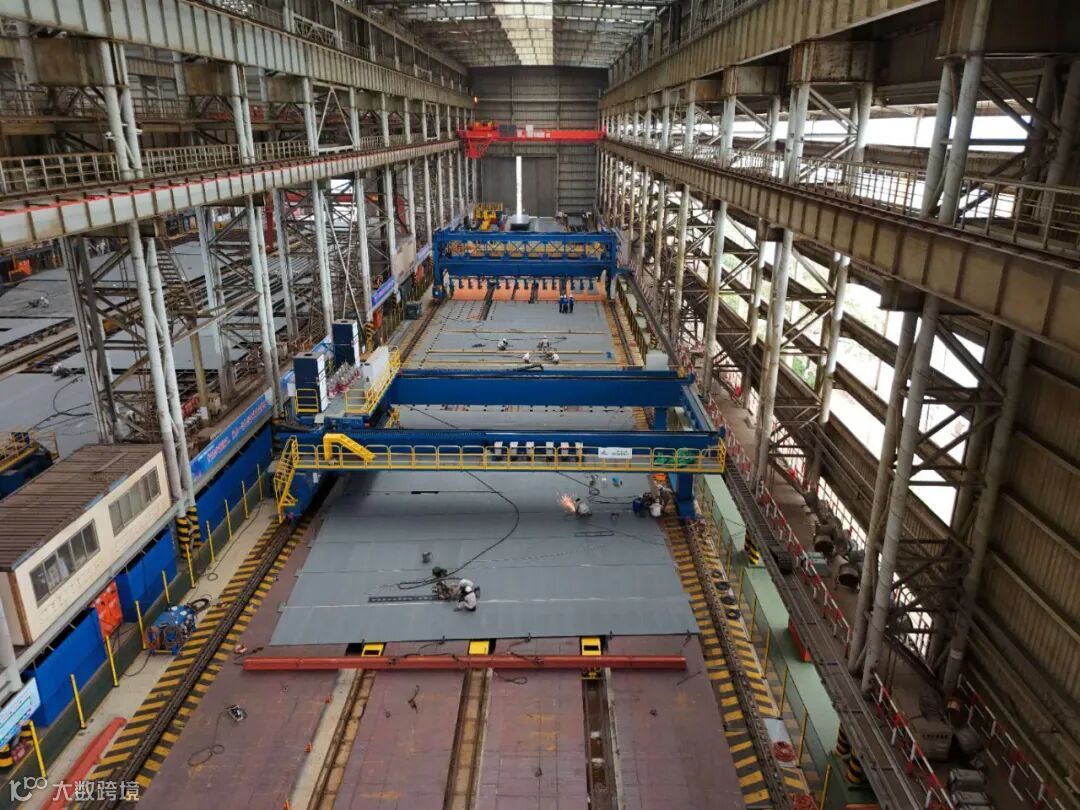

以精准计划调配资源,让生产节奏“稳而有序”。面对线表节点调整与物量波动,生产管理部动态匹配物量需求、均衡生产负荷,确保分段总段负荷可控;应对场地资源紧张,严格按生产需求布局物流场地,推行“建造阶段运输计划三日滚动”机制,保障厂内物流“血脉畅通”;月度计划管控力持续升级,分段月度计划对应率较2024年提升至90%,以“精准调度”驱动生产效率进阶。


精益生产

打赢交付“攻坚战”

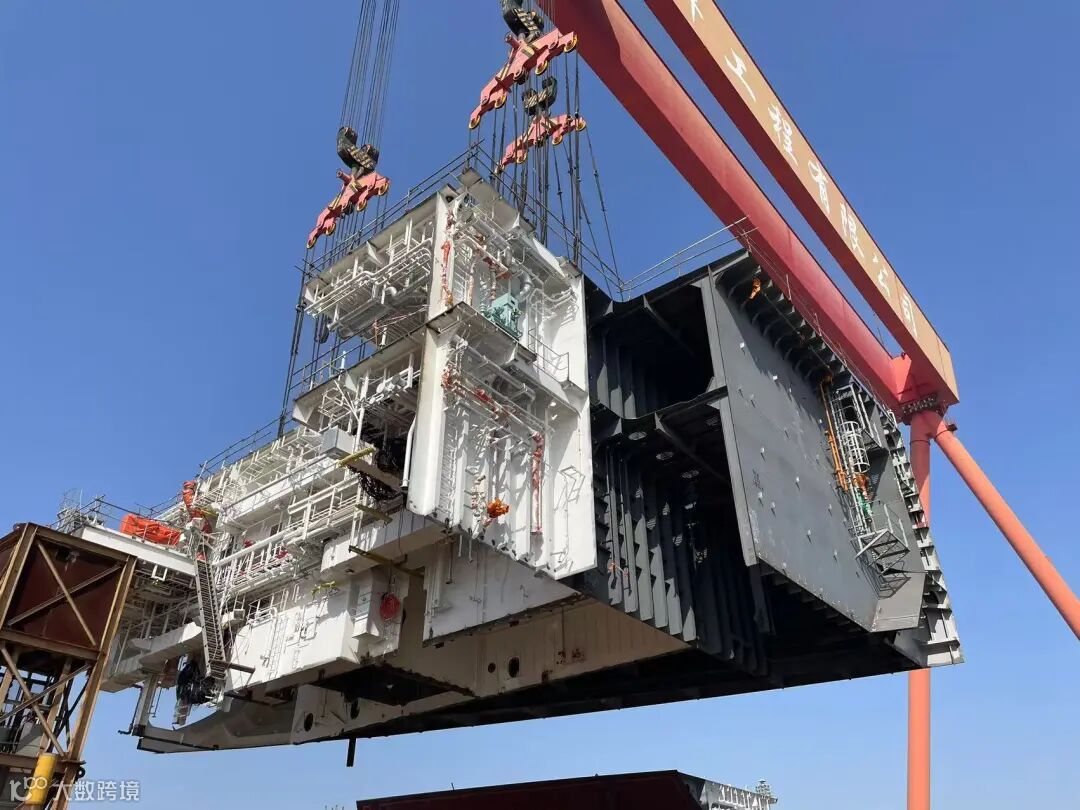

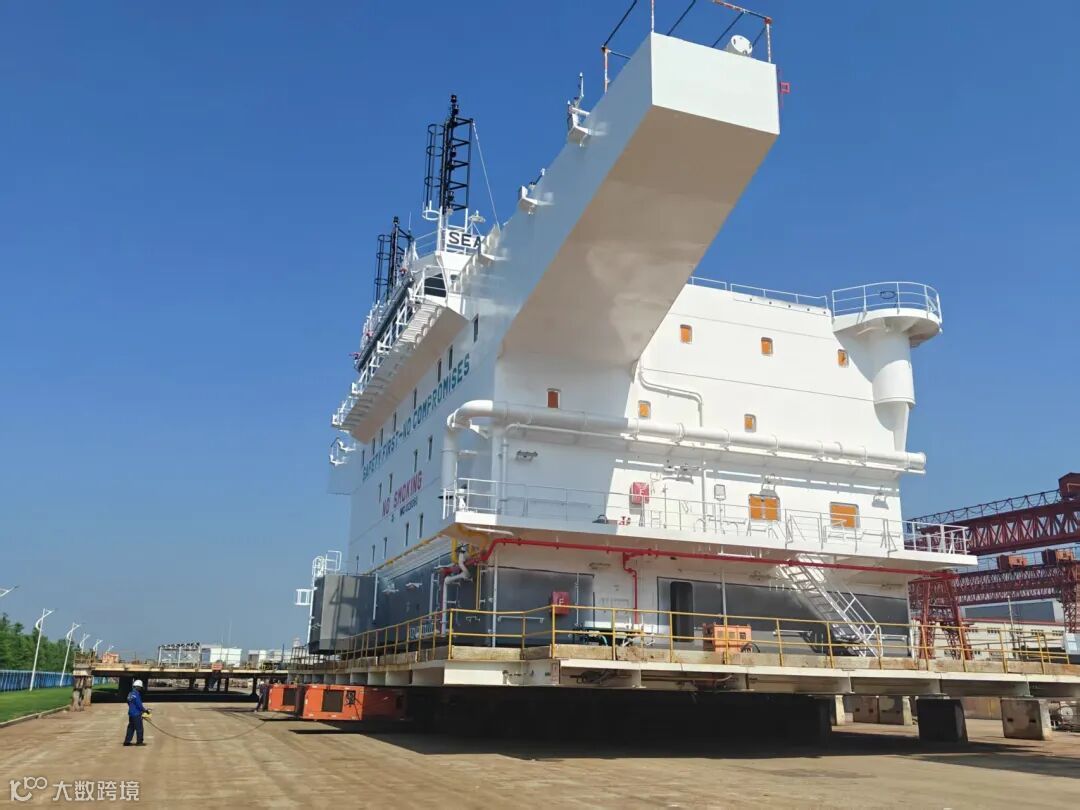

上半年,公司聚焦精益生产,分段完成10.2万吨,总段完成79只,上建完成12+3套,各产品物量进度超计划3.12%,产品完工完成率达51.54%,完成“时间过半,任务过半”要求。同时分段过程周期、机舱总段周期、PCTC活甲胎位周期等核心指标有效压降,为产品高质量交付筑牢“时间基线”。H1878A船上建总段交付,标志沪东中华造船(集团)有限公司上建项目阶段性圆满收官、H1595上建完工交付,实现扬中分公司上建/机舱棚项目收尾,生产管理部同步总结建造经验,进一步夯实提升上建商品化、交钥匙工程及“三通一响”等精益管理工作,让“经验沉淀”转化为后续生产“加速度”。

精益管控

激活效能“新引擎”

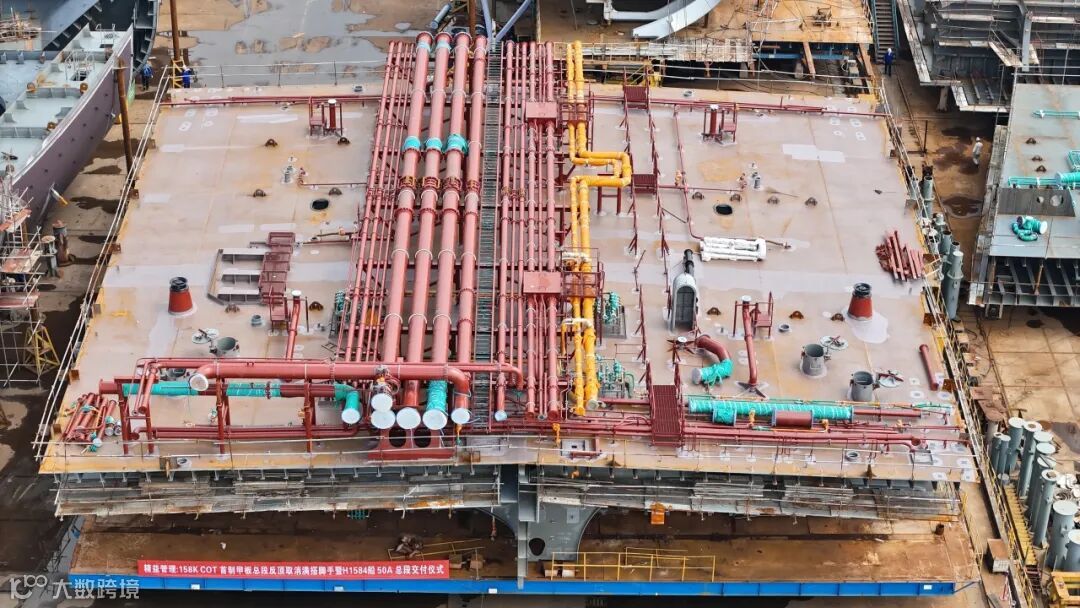

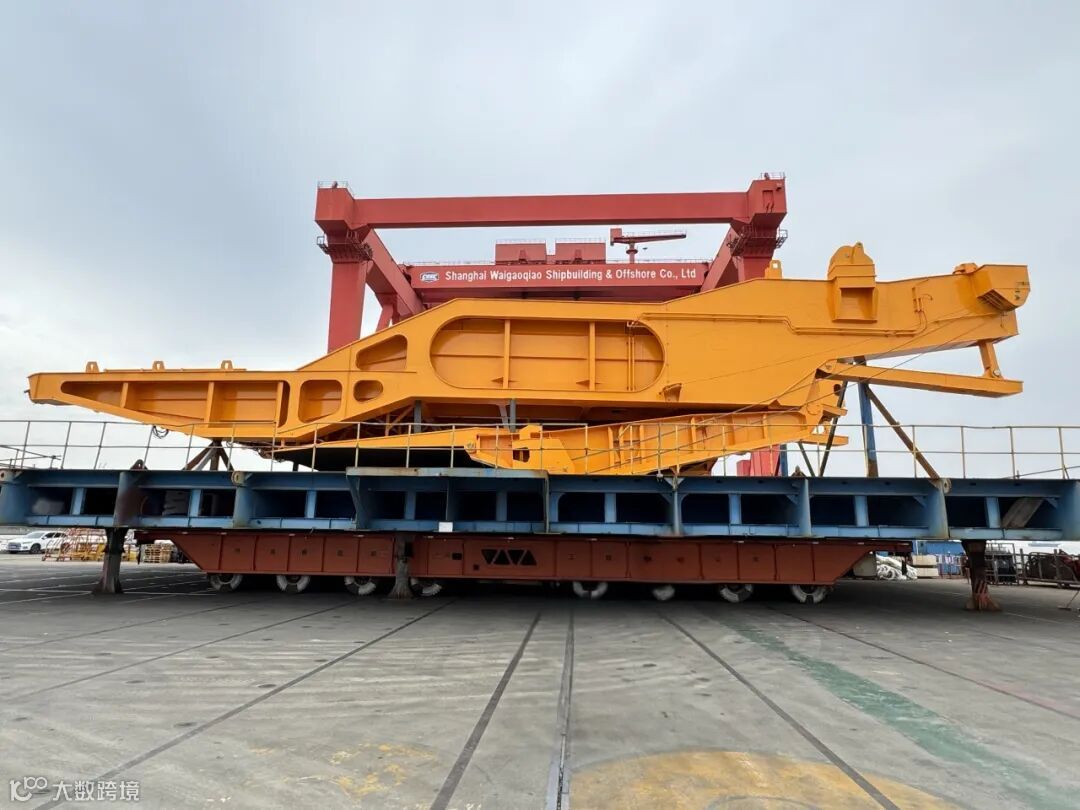

生产管理部从流程优化到成本管控,多维度深化精益实践。完整性突破:以“三取消”为目标,攻坚158K COT甲板总段建造,实现H1584船甲板总段货油舱反顶取消满搭脚手架,平均回厂完整性评估分达98.1分;PCTC艉门建造消除浪费、优化流程,效率质量双提升,较首制船周期缩短12%,完整性提高40%。艉门铰链推行“无余量安装”,突破传统瓶颈,实现“降本增效”。库存瘦身:聚焦钢材精益管理,通过优化订货周期、分批交货、建立呆滞钢板处置标准,钢材预处理完成率100%,钢板库存严控3万吨内,以“精细管控”为成本“减负”。舾配升级:生产管理部牵头舾装配送“月计划排产,双周需求配送”模式,以“低库存量”、“低过程量”的要求赋能生产,同时推动《异地建造中间产品物资配套完整性》新系统上线,保证舾装托盘物资完整性。


回望上半年,生产管理部以“精益”为笔,书写“双过半”答卷;展望下半年,油轮、箱船、PCTC、FPSO并行建造,产品“多点开花”,将怀揣“功成必定有我”的担当,将每一次挑战都化作成长的基石,朝着年度目标全力冲刺,凭借矢志不渝的匠心与脚踏实地的实干,确保年度任务高质量收官。


图文\ 蔡琼珊、贾斌
