为全力追赶建造进度,抢回疫情损失的时间,6月1日至9月30日,公司开展了“全力以‘复’,奋战120天,夺取阶段性胜利”的邮轮攻坚主题活动。在此动员下,各部门都秉承着“勇于吃苦,敢于战斗,善于攻关,甘于奉献”的邮轮精神,戮力攻坚,协同作战,第一个“奋战120天”活动取得了阶段性胜利,为新一轮的“奋战120天”活动提供了重要前提,有力保障了大型邮轮项目有序高效推进。国庆节期间,官微将和大家一起了解各部门“奋战120天”的感动瞬间。
今天来看搭载部和总装一部特别报告
全力以“复”,奋战120天,夺取阶段性胜利!
搭载部围绕邮轮项目部发布的奋战120天计划目标,紧扣工作重点,落实配建和服务工作,为邮轮项目建造快速有序开展工作提供强有力的保障。


三、争分夺秒 做好登船服务

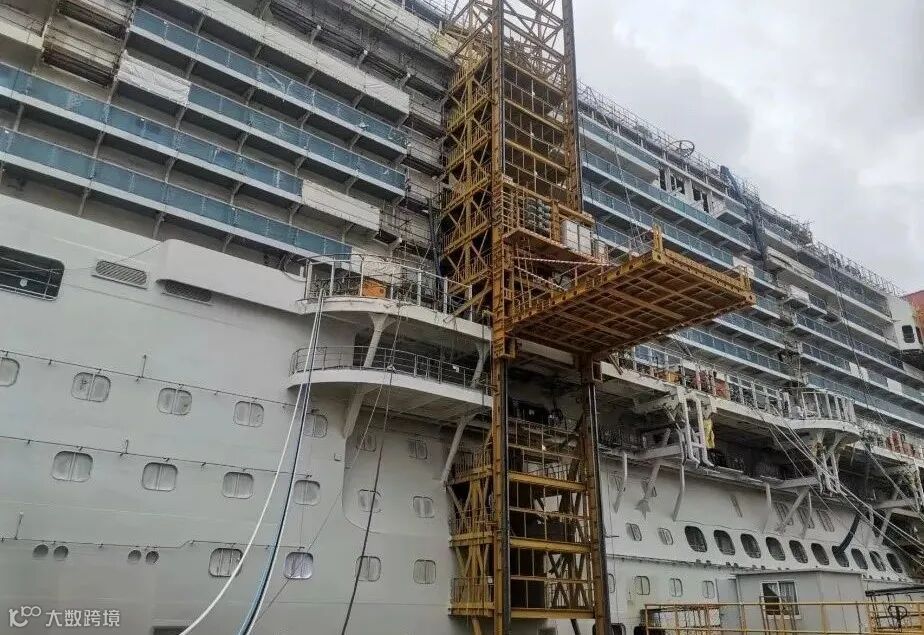

在奋战120天期间,物资登船方面,运输升降平台累计完成995只预制、散装舱室材料及约2000托盘的设备、风管、敷料等零散材料物资的登船运输送作业;电梯完成36万人次的登船作业;吊车完成玻璃阳台安装等吊装配合项目。这些服务工作的开展,为后道部门有序生产组织提供了物资保障。

新一轮的120天奋战工作已经开启,搭载部在公司和邮轮项目部的带领下,全面落实结构方面的支持工作,搭建生产的“快车道”。

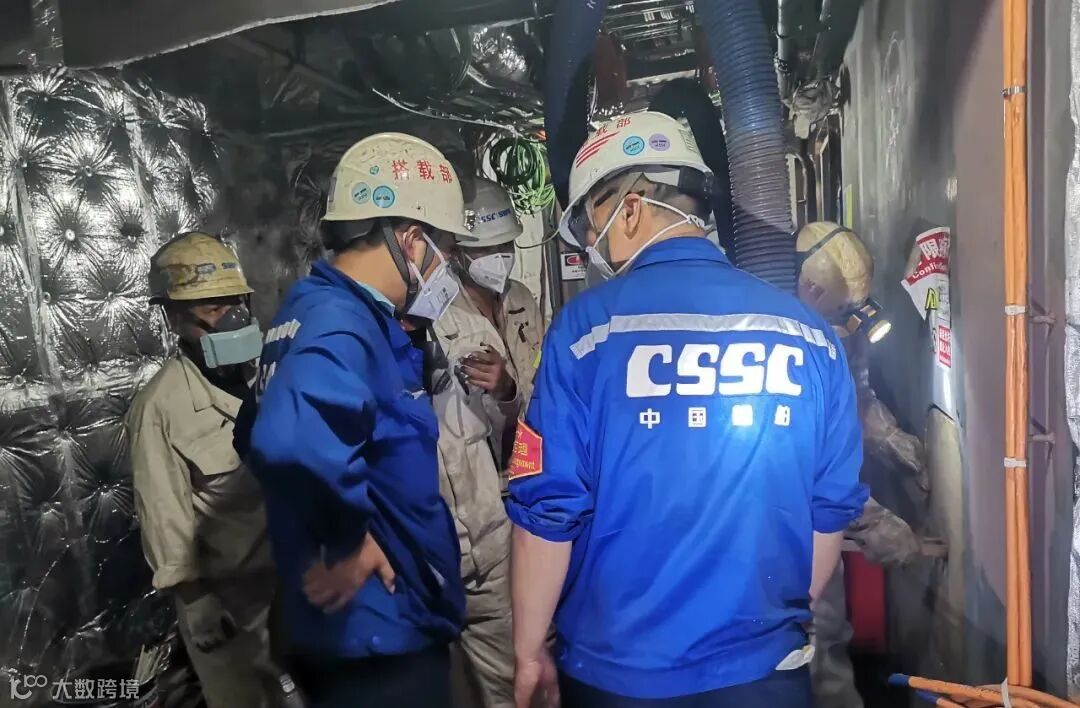

为了尽快挽回疫情带来的影响,响应公司“全力以‘复’,奋战120天,夺取阶段性胜利”的号召,总装一部积极协调各类资源,围绕空调站施压包、电缆敷设、风管安装以及塑料管试压包、穿舱件、背景工程ITR等项目,全面策划制定各级专项计划,每周进行总结,每月进行量化考核并分析原因,找差距,抓短板;部门以空调站专班和背景工程移交为主,同时完成配合调试和各层甲板的施工任务。

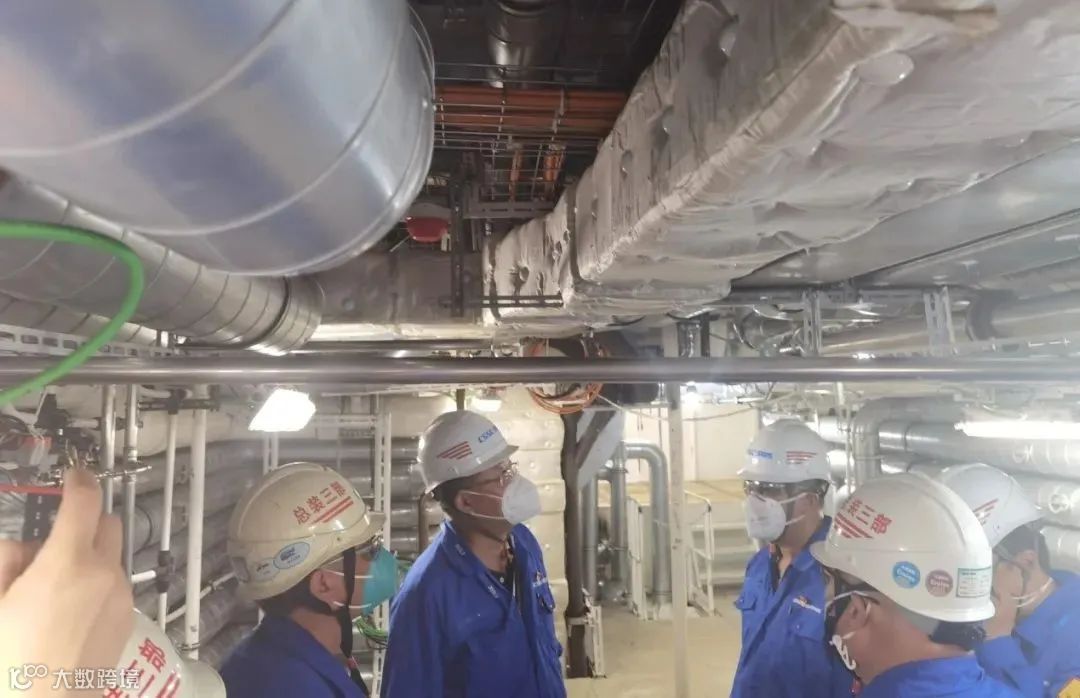

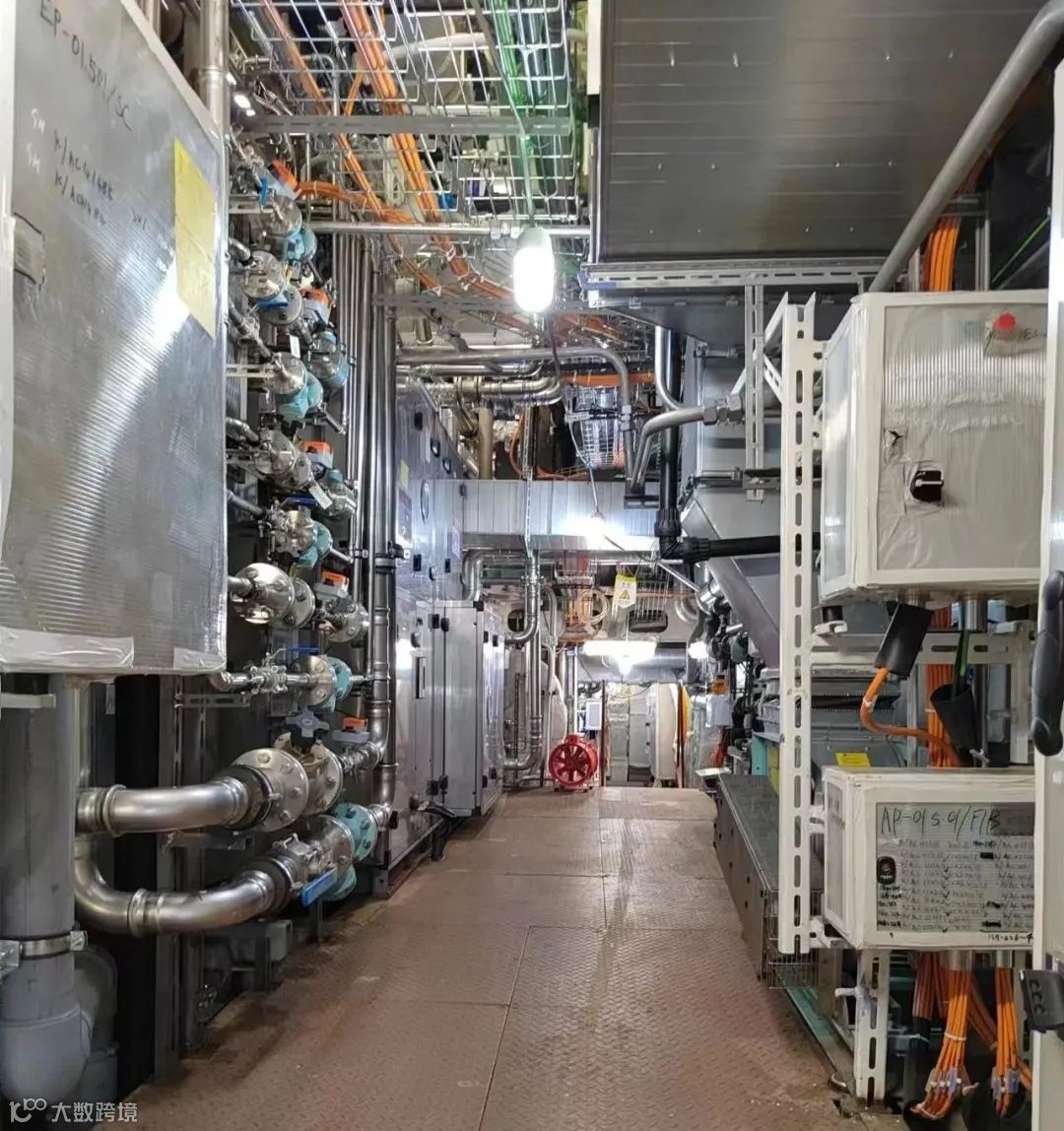

在公司奋战120天整体布局下,总装一部高度关注,各级管理人员紧密协作。尽管过程中遇到了前所未有的高温环境,以及受到改单多、现场干涉多和部分材料晚到的影响,作业区通过改善通风条件,优化各工序施工,管理人员盯牢现场,第一时间处理疑难杂症等措施,全力追赶建造进度。目前,51个空调站大量安装和修改工作已基本结束,试压包已全部密性结束,电气设备接线、风管及管系绝缘等均在收尾阶段,已基本达到完工状态。

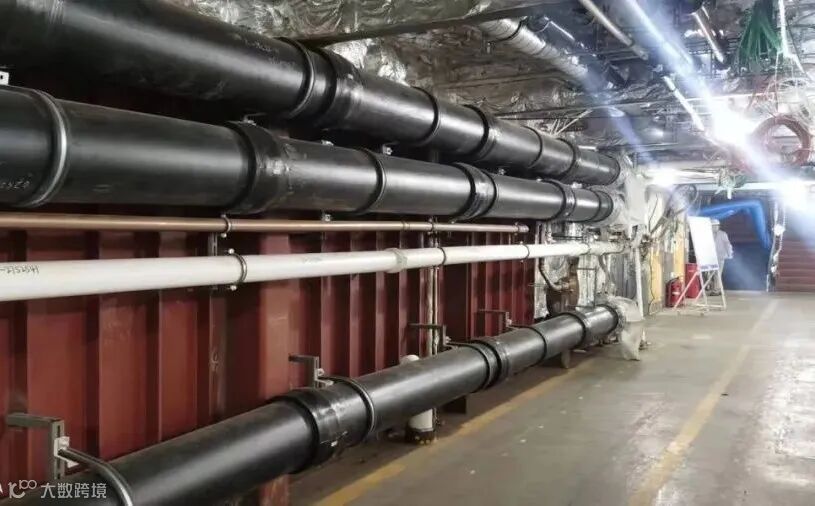

在奋战120天期间,总装一部各级管理人员不分昼夜坚守在生产一线,为了避免高温带来的影响,他们早5晚9,除了每天现场问题的处理,还有大量的文控工作,计划核对、意见改单梳理,各类资料查阅以及相关总结工作等。通过开展奋战120天的主题活动,总装一部在全面复工后累计完成了37个空调站的各专业的安装工作,近30000米塑料管安装,5400多个背景ITR提交以及500个试压包的管路密性,为整体的HVAC调试和推舱工作,打下坚实的基础。

下一阶段总装一部将重点围绕空调站RFCC证书和配合HVAC全面调试、塑料管剩余试压包和背景工程ITR提交等工作,加速推进完工管理,全面提升TK商自身建设,紧密协作,共同努力,坚决完成各项节点计划。
