【精益生产】锚台专线“起锚”,一体化制造助力箱船批量快速建造

【精益生产】锚台专线“起锚”,一体化制造助力箱船批量快速建造 SWS外高桥造船
2023-04-14
0
文/邢瀚文
图/宁鹏

为全面落实公司箱船模块化、快速建造和高质量发展的总要求,降低中大组立阶段施工量,压缩胎位周期,以及实现分段建造“八项原则”中“后道作业前移做”的目标。公司组建锚台专线“起锚”项目团队,以推动中小组立阶段“锚台锚唇一体化制造”工艺技术攻关。

锚台锚唇一体化制造,对后续锚链筒对接精度提出了较高要求,也是对现场作业人员技能要求的提高。项目团队面对新工艺和高标准的新要求,从计划、安全、质量和精度开展了全方位策划。

  • 分段大组立阶段工艺技术人员来前道指导,组建了工艺技术小组

  • 分解施工作业中的工艺难点,制定了精度管理控制表

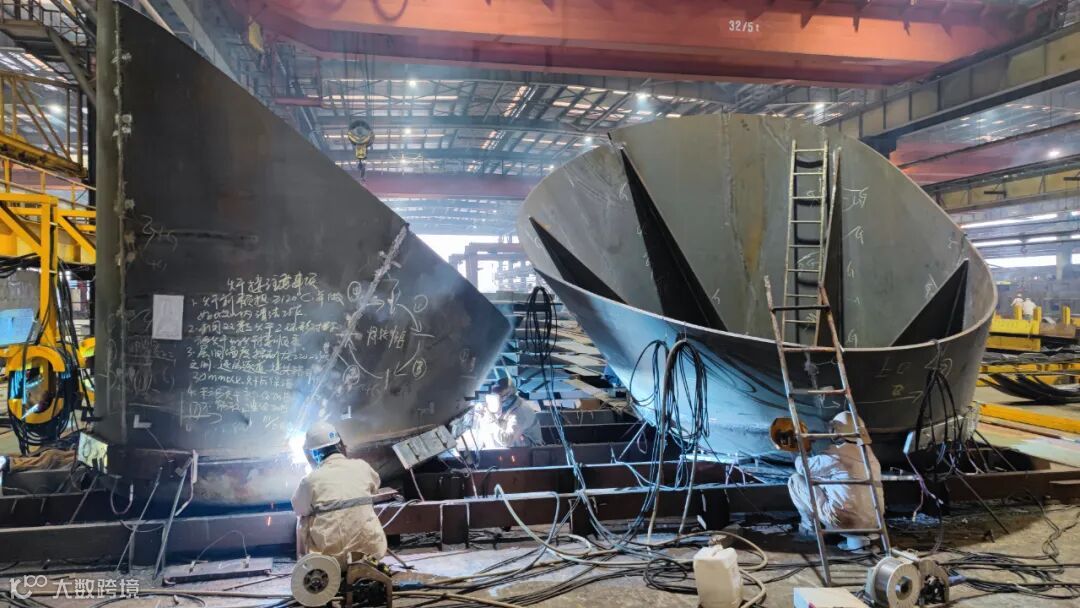

  • 项目团队与现场作业人员一同划线和对线安装,有问题马上现场分析讨论,快速制定工艺方案,并及时总结。

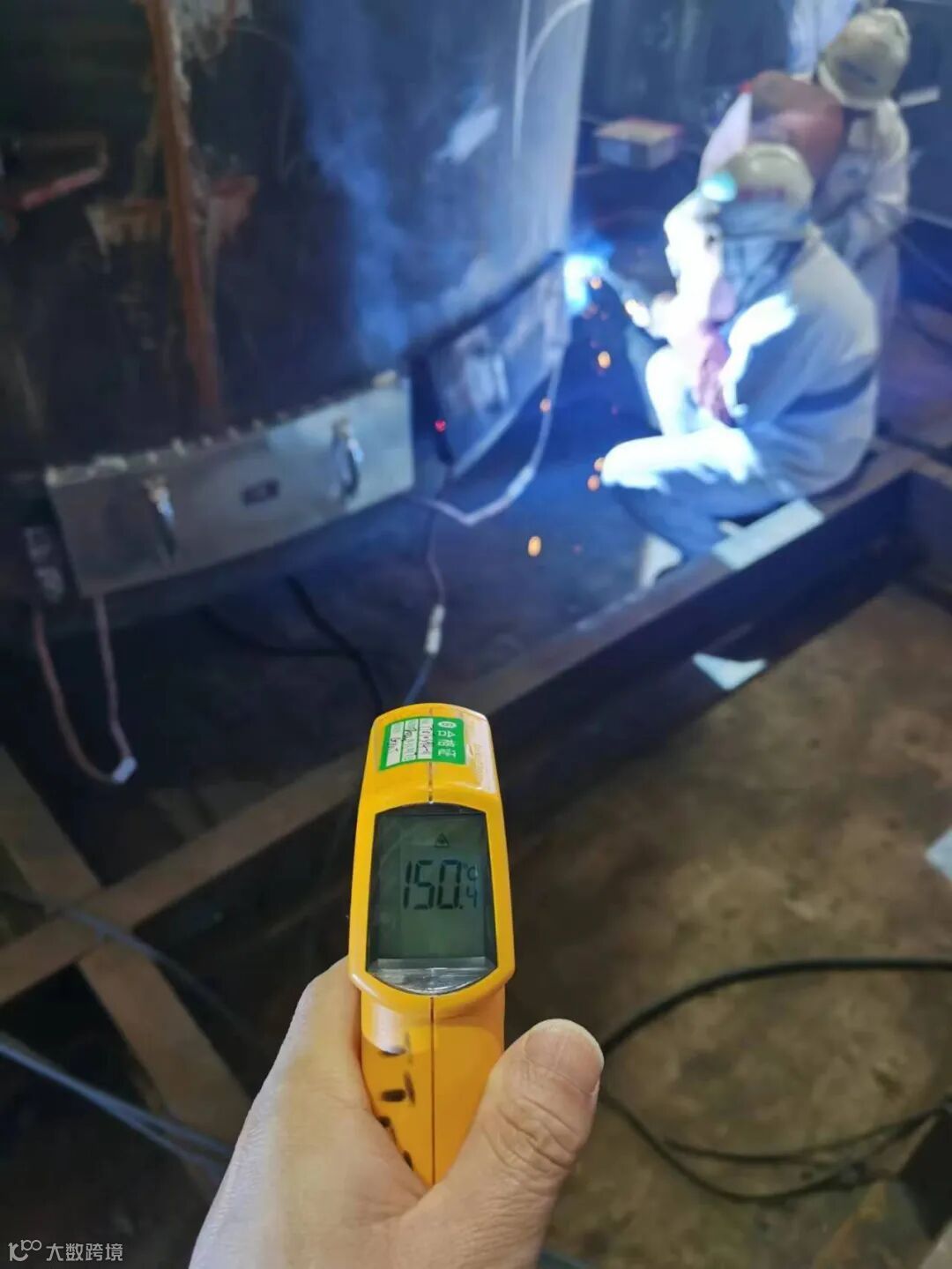

焊接前进行母材测温

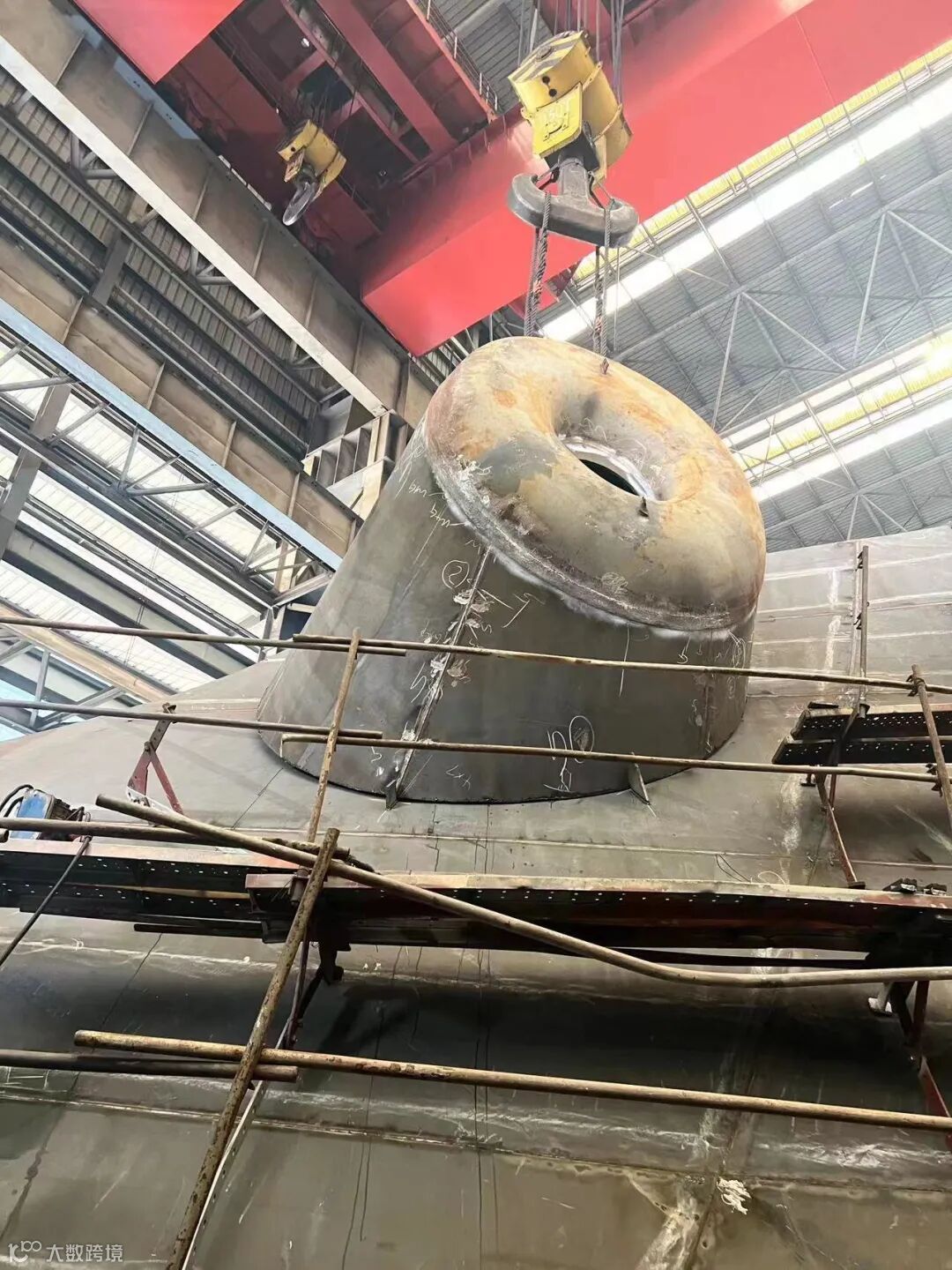

首制锚台锚唇一体化已经建造顺利完成,为后续锚台锚唇工序前移、一体化制造提供了许多宝贵的经验数据,据此完善了锚台一体化制造的标准工程图和工艺标准。

目前,公司已连续完成了2型船、9艘船的建造任务,通过了外部报验,合格率100%;其次开展了余量补偿优化、外板线型改善,提升了锚台分段整体制造品质。锚台锚唇建造周期由首艘船的2880个工时逐步压缩到1251个工时,取得了周期和工时双减少,为公司箱船批量化快速建造提供了有力保障,丰富了外高桥造船的工艺惯例库。
