在马来西亚的建筑施工中,塔吊、施工电梯、龙门架、满堂架、吊篮、脚手架等特种设备的管理受到马来西亚职业安全与健康局(Jabatan Keselamatan dan Kesihatan Pekerjaan,简称 JKKP)的严格监管。这些设备的申报、施工方案编制、PE计算、验收、使用、检查等环节都有明确的规定和标准,以确保施工安全和合规性。以下是详细流程、资料要求及注意事项。



一、JKKP 申报与管理



1.1 设备申报流程




JKKP 负责建筑工地上涉及安全的设备审批和监管,所有高危设备的安装和使用前必须进行 JKKP 备案和申报。


1. 设备备案


提交设备的制造许可证、产品合格证、购销合同、发票等文件至 JKKP 进行备案。


设备必须符合马来西亚标准(MS)或其他国际认可标准(如 EN, ISO, BS, JIS)。

2. 安装告知


施工单位需提前向 JKKP 递交安装方案、安全评估、施工单位资质等材料。


施工单位须具备安装相应设备的JKKP 许可资质,否则不得安装和调试设备。


3. 使用备案


设备安装完成后,须进行第三方检验和 JKKP 备案,合格后才能投入使用。


施工现场操作人员必须持有 JKKP 认可的培训证书,如“Sijil Kompetensi Personel(SCP)”证书。


二、施工方案与 PE 计算




2.1 施工方案编制




每种设备都需根据施工现场条件,编制详细的施工方案,其中包含:


设备选型:根据工地条件选择合适的塔吊、施工电梯、吊篮、脚手架等设备。


设备布置:确保设备安装位置合理,不影响施工安全。


荷载分析:计算设备在施工期间的承载能力。


安全措施:制定施工过程中可能遇到的风险及应对方案,如防坠落、防碰撞等。




2.2 PE 计算



施工设备必须经过专业工程师(Professional Engineer,简称 PE)的计算和审核,确保结构安全。PE 计算内容包括


塔吊


基础承载力计算


起重力矩计算


稳定性计算


满堂架


支撑能力计算


构造要求(如步距、立杆间距等)


横向刚度和稳定性计算


吊篮


结构强度计算


悬挂机构计算


吊篮钢丝绳承载力计算


脚手架


竖向承载力计算


防侧翻计算


连接件及紧固件强度计算




PE 计算完成后,需由注册工程师(PE)签字并提交 JKKP 备案,方可进行施工。







三、验收、验收时长及使用




3.1 设备验收流程



设备安装完毕后,必须经过严格的验收,通常由施工单位、设备供应商、PE 及 JKKP 共同参与。验收流程如下


1. 初步验收


由安装单位进行设备的自检,包括结构完整性检查、焊接质量检查等。


2. 第三方检验


由马来西亚认可的检验机构(如 DOSH 认证的机构)进行负载测试、安全装置测试等。


3. JKKP 现场验收


JKKP 官员到场审核设备是否符合安全标准,并核对安装和计算资料。




3.2 验收时长




设备验收通常需要 2 至 4 周,但如果材料齐全、安装符合要求,最快可以 1 至 2 周 完成验收。




3.3 设备使用管理



验收合格后,施工设备进入使用阶段。JKKP 规定,设备必须:


张贴 JKKP 许可标志,表明设备已通过验收。


每月由持证人员进行例行检查,并记录在册。


严禁未经 JKKP 备案或超负荷使用设备,否则会面临罚款甚至停工处理。







四、设备检查及维护



4.1 设备检查要求




设备使用期间必须进行定期检查,确保施工安全。检查类型包括:


日常检查


由施工现场的设备管理员每天进行外观检查,如结构是否变形、紧固件是否松动等。


每周检查


由项目安全员(Safety Officer)进行更详细的检查,包括塔吊钢丝绳、吊篮支架是否损坏等。


每月 JKKP 规定检查

由**PE 或注册安全检查员(Competent Person)**进行详细检查,并填写报告提交至 JKKP 备案。


年度第三方检查


由 DOSH 认可的第三方检验机构进行年度检查,如发现问题需停用整改。




4.2 设备维护


塔吊


液压系统、回转机构、钢丝绳、吊钩等部件需定期润滑和检查。


禁止超载作业,否则会导致塔吊倾覆。

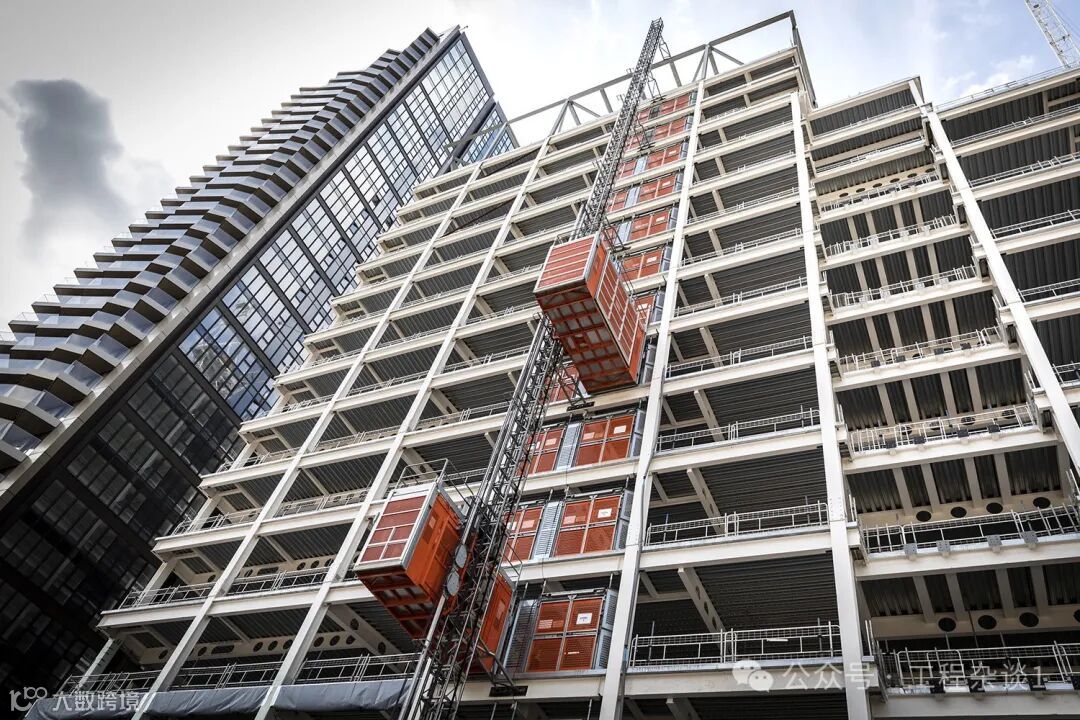

施工电梯


电机、制动系统、安全钩等需每月维护一次。


每半年需进行一次全面检修,并向 JKKP 提交报告。

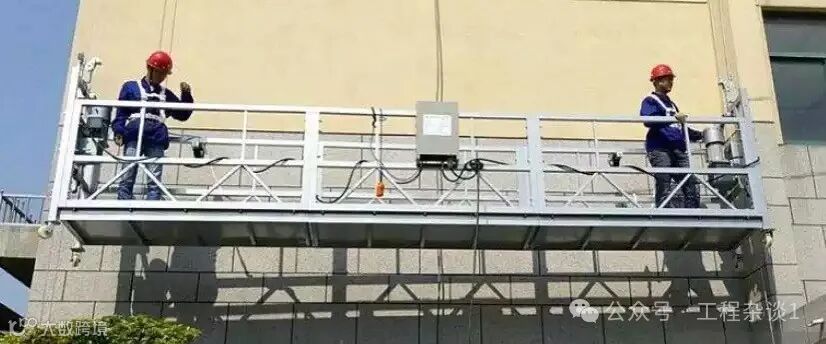

吊篮


每天检查钢丝绳磨损情况,防止断裂事故发生。


每 3 个月进行一次载荷测试。


脚手架


每次大风、暴雨后需进行稳定性检查。


发现松动或变形的部件必须立即更换。



五、注意事项




5.1 法规合规性


所有特种设备必须经 JKKP 备案,否则将面临罚款甚至勒令停工。


施工单位必须持有 JKKP 批准的施工许可证,否则安装、操作设备将违法。




5.2 操作人员要求


塔吊、施工电梯、吊篮等设备必须由马来西亚籍持证人员操作,外籍劳工无证操作将面临高额罚款。


施工现场必须配备安全员(Safety Officer),监督设备操作安全。




5.3 应急预案


紧急情况处理措施


施工现场必须准备灭火器、应急照明、紧急逃生路线。


如发生设备故障,应立即停机并通知 PE 工程师检查。



六、总结




在马来西亚施工过程中,特种设备的管理涉及多个环节,包括 JKKP 申报、施工方案、PE 计算、验收、使用和检查JKKP 监管严格,所有设备都必须备案由持证人员操作,否则会面临法律责任。施工单位必须确保定期检查和维护,以保障施工安全。


【声明】内容源于网络
0
0
工程杂谈1
“Jason | 专注东南亚中资海外建厂实战经验。项目推广、顾问团队、设计团队、总包团队、机电消防团队、光伏项目咨询和资源对接。助力工程人把握趋势,精准决策,推动项目落地。
内容 185
粉丝 0
工程杂谈1 “Jason | 专注东南亚中资海外建厂实战经验。项目推广、顾问团队、设计团队、总包团队、机电消防团队、光伏项目咨询和资源对接。助力工程人把握趋势,精准决策,推动项目落地。
总阅读106
粉丝0
内容185
