重磅:《马来西亚厂房建设“OSC一站式报批”全流程图解》

重磅:《马来西亚厂房建设“OSC一站式报批”全流程图解》 工程杂谈1
2025-06-15
0
导读:🏗️本图解系统梳理了马来西亚厂房建设中的OSC一站式报批流程,涵盖从选址、规划审批、建筑图审到施工许可的全周期关键环节。适用于槟城、雪兰莪等工业重地,适配新建厂房、工业园与厂办一体项目。

📍适用范围:新建厂房、工业园项目、厂办一体建筑


🛠️适用阶段:选址设计 → 图纸审查 → 建设报批 → 施工许可 → 完工移交


🧭适用地区:马来西亚全境,特别适用于槟城(Penang)、吉打(Kedah)、柔佛(Johor)、雪兰莪(Selangor)等工业重地





🔍背景导读 | Background

马来西亚政府为提高建筑审批效率,早在2013年全面推行**“一站式中心”(One Stop Centre, OSC)机制,实现建筑类项目审批的集成式报批与联审联批**。


对外资企业来说,正确理解并掌握OSC报批机制,是加快厂房建设周期、控制投资风险的关键。

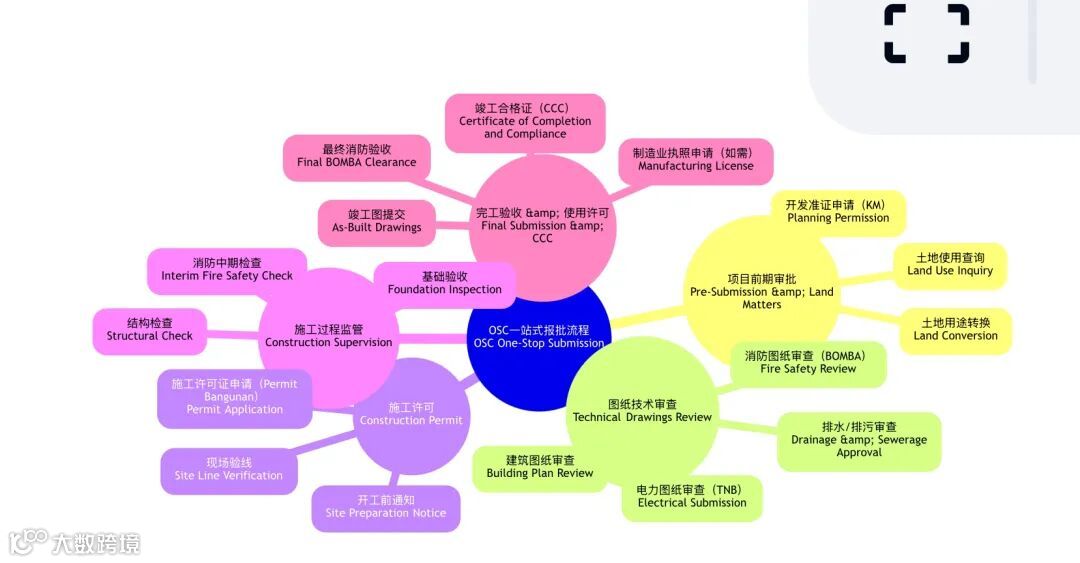

🗺️OSC“一站式报批”全流程图解

Malaysia OSC Submission Workflow

📌整体分为五大阶段,涵盖从用地规划到竣工验收,每个阶段由地方政府(PBT)、专业机构及技术部门协同推进。

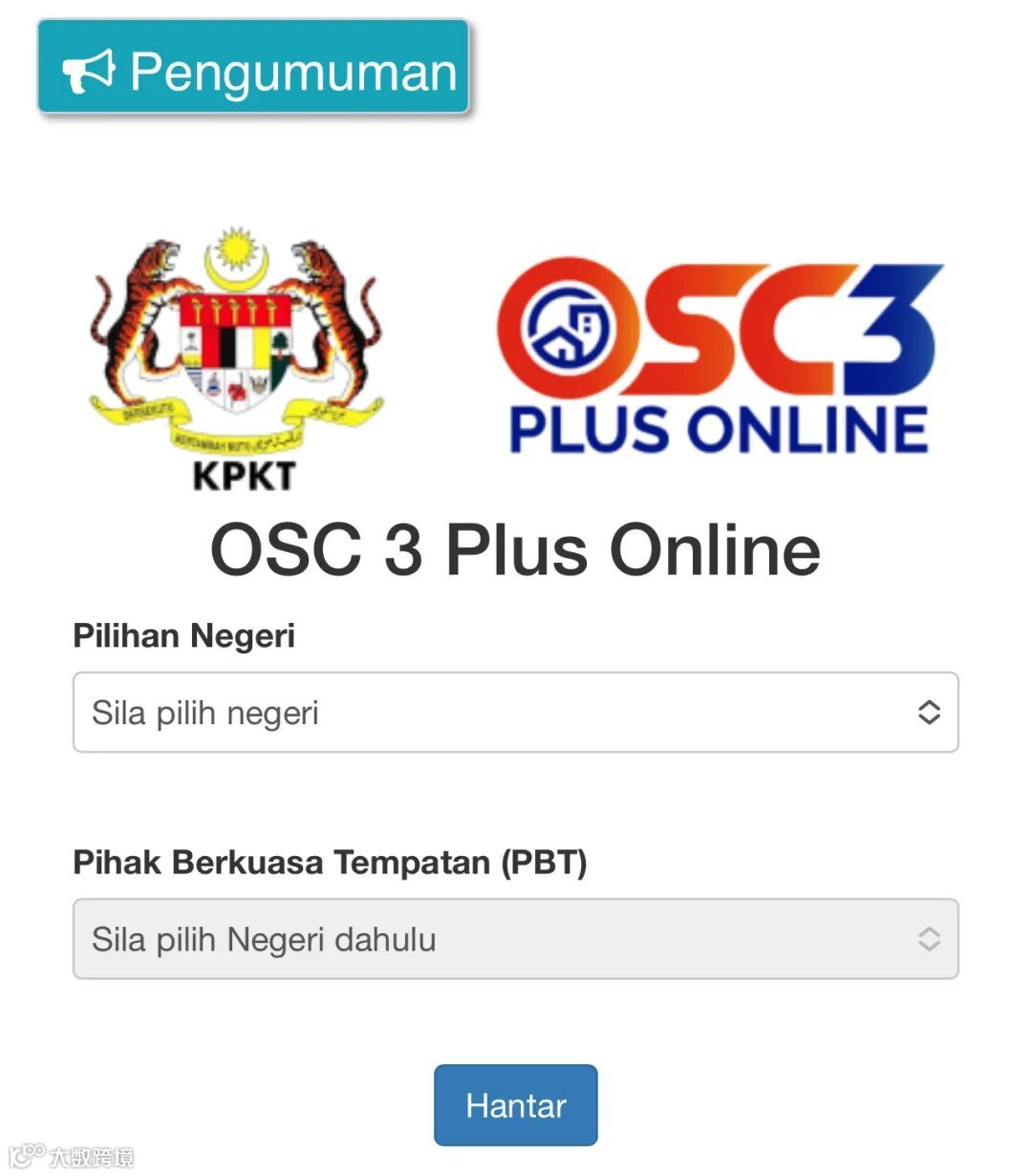

https://osc3plus.kpkt.gov.my/


✅第一阶段:项目前期审批

Stage 1: Pre-Submission & Land Matters


中文流程

英文对照


说明

土地使用类别查询
Land Use Inquiry
确认是否为工业用途(Industrial Use)
土地转换(如必要)
Land Conversion / Rezoning
住宅/农业用地转为工业用地
开发准证申请
Planning Permission (Kebenaran Merancang, KM)
由地方议会批准总体开发方案
⚠️注意:有些工业园区可直接跳过土地转换阶段。


✅第二阶段:图纸设计与技术审查

Stage 2: Technical Drawings Review & Compliance


中文流程


英文对照


说明


建筑设计图审查


Building Plan Submission


包含平面图、立面图、剖面图等


消防审查


BOMBA Approval


消防平面图、防火分区、疏散分析


排水/排污图审查


Drainage & Sewerage Review


由JPS或Indah Water处理


电力与能源图审查


Electrical & Energy Drawings Review


与TNB协调(如有)

📌所有图纸通过eOSC系统提交,由多个部门在线协同审批。




✅第三阶段:施工许可证获取

Stage 3: Construction Permit (Permit Bangunan)


中文流程


英文对照



说明



正式施工许可申请


Building Plan Approval Letter


即Permit Bangunan,具法律效力


场地开工前通报


Site Preparation Notice


提前7天通知地方政府开工


地方当局联合验线


Site Line Verification


含建筑红线、建筑基线确认

💡贴士:本阶段是现场施工合法启动的核心节点。


✅第四阶段:建设过程中检查与更新

Stage 4: Construction Supervision & Interim Checks


中文流程


英文对照


说明


基础检查


Foundation Inspection


完成地基后提交验收


结构工程阶段性审查


Structural Progress Check


如屋顶梁、楼板浇筑前检查


消防中期审核


Interim Fire Safety Check


与BOMBA现场勘查协调

📷部分阶段需拍照存档,并更新至eOSC系统作为资料留档。



✅第五阶段:完工报验与使用许可申请

Stage 5: Final Submission & CCC



中文流程


英文对照


说明


最终消防验收


Final BOMBA Clearance


检查灭火器材、报警系统、通道等


竣工图提交


As-Built Drawings


所有系统与建筑图纸更新版本


完工合格证书(CCC)


Certificate of Completion and Compliance


必须取得方可使用建筑


工业运营许可证申请(如有)


Manufacturing License Application


MIDA审批,如需进口设备或享受税收减免

🏁一旦CCC发出,建筑才可合法投入使用或出租。




🧩附图:OSC报批全流程思维导图




📘延伸阅读 | Extended Knowledge

📖 相关单位与部门名称

中文
英文
职能
地方政府
Local Council (PBT)
核心审批单位
消防局
BOMBA
消防审查
国家排水局
JPS
排水系统技术审核
国家能源公司
TNB
电力接入图纸审核
国家投资发展局
MIDA
工业运营许可与投资审批



✅结语:为什么你不能忽视OSC流程?


🌏 对于中资或外资企业在马来西亚设厂,尤其是涉及出口、清洁能源、电子半导体、新材料等行业——


掌握OSC流程不仅是报批合规的保障,更是项目进度与资金调度的定盘星



🎯正确理解 + 合理规划 + 熟悉对接 = 报批成功 + 工期加速



往期文章:

1、往期回顾——马来西亚CCC验收不再迷茫!21个G表格逐项解析

2、马来西亚建筑工程BOMBA验收

3、马来西亚工程人员 CIDB 卡(CIDB Green Card)详细指南

4、马来西亚JKKP(马来西亚职业安全与健康局,DOSH) 和 CIDB(马来西亚建筑工业发展局)

5、马来西亚厂区室外工程JKR验收全流程详解(附资料清单&图文要点)

6、《马来西亚建筑项目中的CIDB、BOMBA、JKR、地方市政厅审批流程全景图》

7、重磅:马来西亚建厂CCC 21项验收——各政府部门对应关系与验收重点全整理!

8、连载文章《中资出海建厂实录:我在马来西亚90天,从图纸到投产》


【声明】内容源于网络
0
0
工程杂谈1
“Jason | 专注东南亚中资海外建厂实战经验。项目推广、顾问团队、设计团队、总包团队、机电消防团队、光伏项目咨询和资源对接。助力工程人把握趋势,精准决策,推动项目落地。
内容 185
粉丝 0
工程杂谈1 “Jason | 专注东南亚中资海外建厂实战经验。项目推广、顾问团队、设计团队、总包团队、机电消防团队、光伏项目咨询和资源对接。助力工程人把握趋势,精准决策,推动项目落地。
总阅读106
粉丝0
内容185
