一、马来西亚消防规范体系:谁说了算?
马来西亚的消防法规有点“老 + 分散”,但核心三条主线永远跑不掉:
**1. UBBL(Uniform Building By-Laws)
→ 建筑与消防的“母法”**
由地方政府统一采用
包含疏散、楼梯、耐火等级、消防水系统、报警系统等
国内设计院做大马项目时,经常吃亏的地方就在于:UBBL跟国内GB规范差异巨大。
尤其是:
喷淋密度偏低
防火分区规则简化
卫生间有无报警器由功能决定
办公与工厂的火灾负荷分类不同
一句话:UBBL = 最基本的安全底线。Bomba会严格按它审图。
**2. BOMBA(Fire & Rescue Department)要求
→ 实操层面的“最终解释权”**
UBBL规定的是框架,但 Bomba 更像项目现场的“裁判官”,他们会给出:
特殊场景解释
高危行业附加要求
场景化补充(如锂电池、电气火灾、化学品区)
特别是在新能源工厂,你会遇到:
电池区额外气体探测
水系统禁用传统喷淋
FM200 / Novec 1230 特殊计算
UPS、电池储能房强制排烟
难点在于:Bomba的解释不完全写在书里,但不按它做,图审过不了。
**3. MS(Malaysian Standards)
→ 技术细则层面的“操作标准”**
常见如:
MS 1183(火警系统)
MS 1910(喷淋系统)
MS 1447(消防栓系统)
MS 1780 / 1786(电梯、消防电梯要求)
这套体系是解决“怎么做”的。
结论:
UBBL 决定“要什么”,
MS 决定“怎么做”,
Bomba 决定“能不能通过”。
二、Fire Certificate(FC)是什么?为什么人人都怕它?

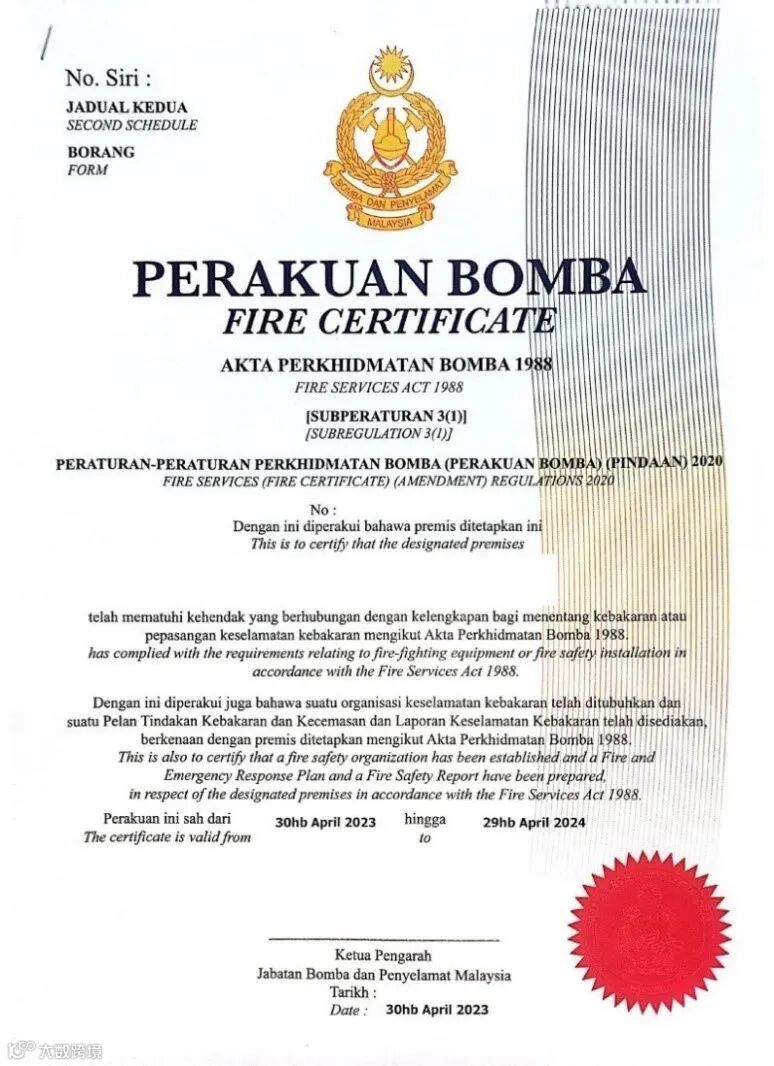

Fire Certificate = 马来西亚消防系统的最终许可证。
只有取得 FC,工厂/建筑才能正式运行,也才可以合法投产、投用。
适用范围主要包括:
工厂(尤其工业、化工、新能源厂房)
大型商业建筑
高层建筑
存在大量人员聚集的场所
为什么大家都怕?
1、Bomba每年复审
系统不能坏、不能关闭、不能省钱。
2、检查极细
- 3、包括:
-
报警器响应时间、
喷淋压力、
柴油泵、Jockey Pump切换、
烟雾探测延时、
逃生走道堆放物
5、系统任何一项不达标 → 无法续证 → 被勒令整改
厂区运营都会受影响。
所以,从设计阶段开始就必须想着 Fire Cert,不然最后踩雷全是泪。
三、马来西亚消防审批全流程图(从设计到拿证)
懂流程的人才能压住总包,扛住 Bomba。
Step 1:BP 阶段提交建筑消防设计(Building Plan Submission)
由 Architect 牵头,含:
消防总平面(消防车道、消火栓)
疏散路径
防火分区
Staircase 正压系统
Sprinkler / Hydrant 一次设计
Fire Alarm 一次设计
关键:Bomba 会在这一步提出“大方向意见”,后期变更代价极大,所以必须一次性定准。
Step 2:ST(Single Task)消防系统专项图审
由专门注册消防工程师(PE Fire)负责。
包括:
FAS(Fire Alarm System)
Sprinkler
Hydrant
Hose Reel
Gas Suppression System
Emergency Lighting
Fireman Intercom
这一步会产生一份非常关键的文件:
Fire Fighting System Endorsement(消防系统认可签名)
Step 3:施工期 Bomba 随机巡检 / 关键节点检查
重点核查:
Fire Pump 房配置
Pipe 压力测试(Hydrotest)
电气消防联动
防火门等级与闭门器
消防水池的容量 & 补水方式
新能源工厂特别加查:
电池区烟雾/温度互锁
气体探测
防爆等级
切电逻辑
Step 4:TOP(Temporary Occupation Permit)消防验收
相当于中国的“竣工消防验收”,由 Bomba 现场检查,现场通常会要求:
系统全链路测试
火警 → 广播 → 排烟 → 正压 → 电梯迫降
Pump 切换
Generator 备电
Sprinkler 末端试水
Hydrant 流量/压力测试
TOP 是投用前最难的一关。
Step 5:运营后申请 Fire Certificate(FC)

现场检查关注:
系统长期运行状态
Fire Pump 自动切换
火警主机没有 Trouble
逃生路线畅通
灭火器在有效期
消防门未被拆除/楔住
首次 FC 有效期一般为 1 年,之后每年续证。
四、为什么你的新能源项目特别需要注意?
因为 Bomba 现在对新能源行业采取“审慎态度”:
电池区火灾非传统水系可灭
UPS 房间气体灭火需要双区
化学气体探测精度必须达标
一旦涉及能源储存(BESS),审图难度翻倍
换句话说:同样的图纸,厂房项目比商场更难通过。
五、马来西亚消防系统完整流程图(简写版)
设计阶段
↓
Architect 提交 BP → Bomba 审图 → BP Approval
↓
PE Fire 提交 ST → Bomba 技术审查 → Endorsement
↓
施工阶段消防巡检
↓
竣工测试 & 综合联动
↓
申请 TOP → Bomba 现场验收 → 通过
↓
建筑投入使用
↓
申请 Fire Certificate(FC)
↓
年度复审
