大数跨境
0
0

施工现场材料堆放标准化做法,就是这个“范儿”

施工现场材料堆放标准化做法,就是这个“范儿” 工程平台
2019-11-13
2

内容来自网络

版权归原作者所有

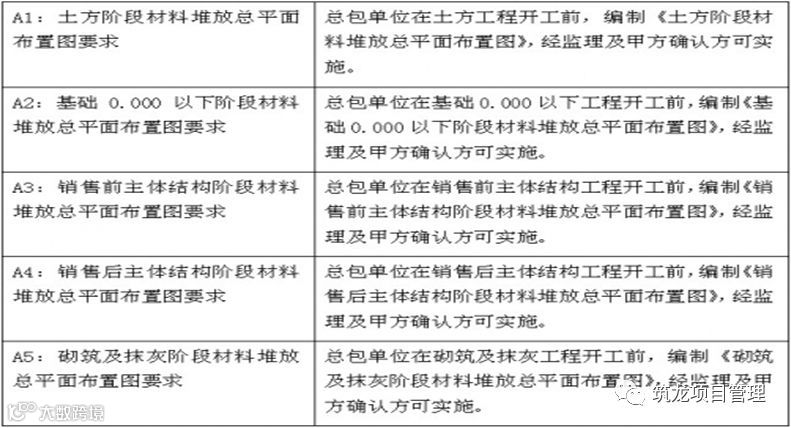

A1-A5:各阶段材料布置图要求

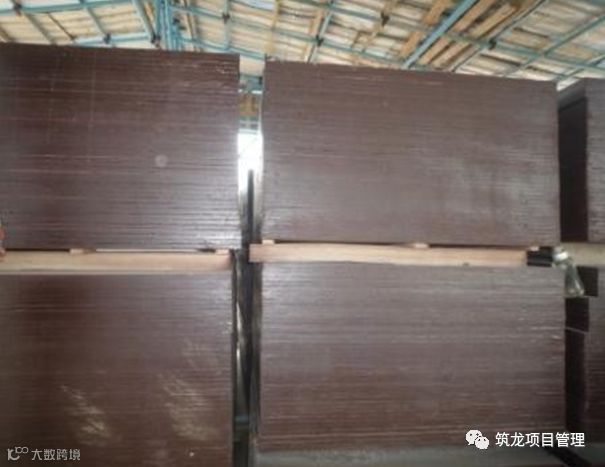

A6:夹板堆放要求上盖下垫,硬化地面及不积水,堆放限高≤2米。

A7:木枋堆放要求上盖下垫,硬化地面及不积水,堆放限高≤2米。

点击>>工程资料免费下载

A8:钢管堆放要求场地硬化地面及不积水,堆放限高≤2米,对生锈的钢管必须刷防锈漆进行保护。

A9:螺丝拉杆堆放要求场地硬化地面及不积水,上盖下垫,堆放限高≤1.2米, 采用搭钢管架子堆放限高≤2米,对生锈的螺丝拉杆必须刷防锈润滑油进行保护。

A10:模板半成品堆放要求场地硬化地面及不积水,在集中加工场旁设置模板半成品堆场,不同尺寸的模板用钢管分隔开,每种尺寸模板分别挂醒目标识牌,堆放限高≤2米。模板半成品堆放标识牌:分别标注清楚堆放长度、堆放宽度、堆放限高≤2米、材料编号、材料尺寸、使用部位。

点击>>工程资料免费下载

A11:夹板木枋周转材堆放要求场地硬化地面及不积水,周转材料要分类堆放、堆放限高≤2米。

A12:钢管周转材堆放要求场地硬化地面及不积水,堆放限高≤1.2米, 采用搭钢管架子堆放限高≤2米。

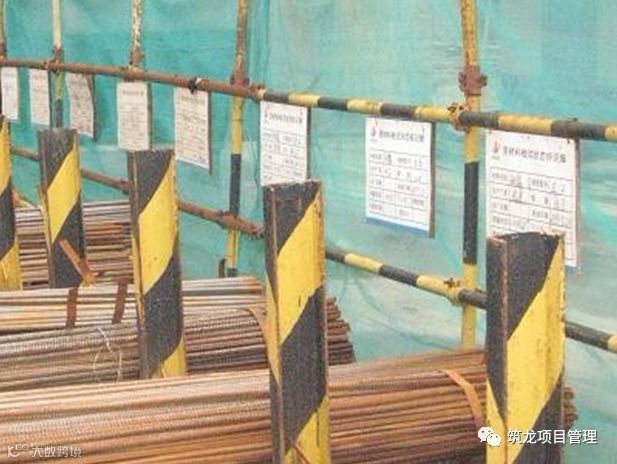

A13:条形捆扎钢筋原材料堆场要求场地硬化地面及不积水,不同型号的钢筋用槽钢分隔,每种型号钢筋分别挂醒目标识牌,堆放限高≤1.2米。条形捆扎钢筋原材料堆放标识牌要求:标注清楚生产厂家、型号、规格、炉(批)号、生产日期、进货日期、检验日期、检验编号、检验状态、责任人;堆放限高≤1.2米。

点击>>工程资料免费下载

A14:圆盘钢筋堆场要求场地硬化地面及不积水,每种型号钢筋分别挂醒目标识牌。:条形捆扎钢筋原材料堆放标识牌要求:标注清楚生产厂家、型号、规格、炉(批)号、生产日期、进货日期、检验日期、检验编号、检验状态、责任人;堆放限高为:一卷高。

A15:钢筋集中加工场地硬化地面及不积水,在集中加工场旁设置原材料及半成品堆场,分类堆放,不同型号或不同规格的钢筋分别挂醒目标识牌。

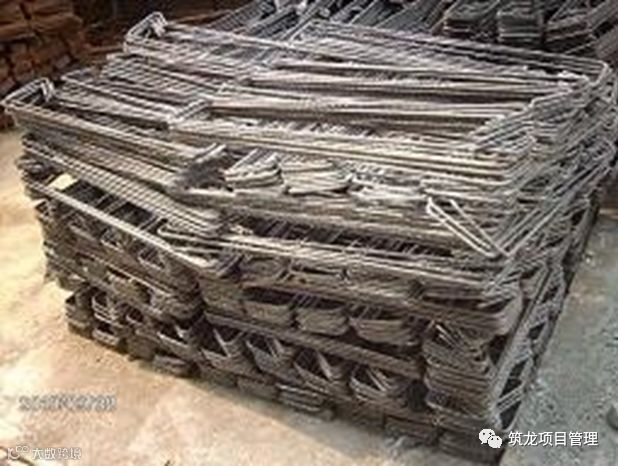

A16(1):钢筋半成品堆放要求场地硬化地面及不积水,不同型号及不同规格的钢筋半成品分别堆放,分别挂醒目标识牌,堆放限高≤1.2米。

A16(2):钢筋半成品堆放标识牌要求:标注清楚堆放长度、堆放宽度、堆放限高≤1.2米、型号、规格。

A17:楼层作业面半成品钢筋堆放要求,分类堆放、堆放限高≤1.2米。

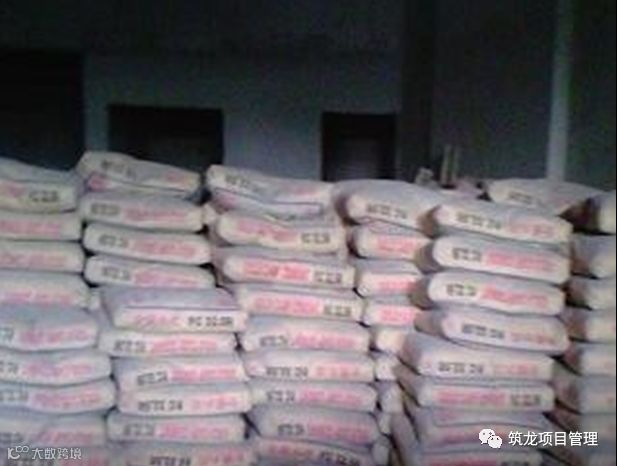

A18:水泥存放用设置水泥专用仓库,库房要干燥.地面垫板要离地30cm,四周离墙 30cm,堆放高度≤10袋, 按照到货先后依次堆放,尽量作到先到先用,防止存放过久。水泥堆放标识牌要求:标注清楚生产厂家、标号、数量、批号、生产日期、进货日期、检验日期、检验编号、检验状态、责任人、堆放限高≤10袋。

A19:砖砌块堆放要求场地硬化地面及不积水,上盖下垫,堆放高度≤2米。

A20: 砖砌块半成品堆放要求:场地硬化地面及不积水,上垫下盖,不同尺寸砌块分类堆放,堆放高度≤2米。

【声明】内容源于网络
0
0
工程平台
工程人交流、学习、发布工程信息平台
内容 4185
粉丝 0
工程平台 工程人交流、学习、发布工程信息平台
总阅读4.8k
粉丝0
内容4.2k
