采用木模板施工也能得奖,鲁班工地是真出彩的!

采用木模板施工也能得奖,鲁班工地是真出彩的! 工程资料平台
2019-08-04
1

海量工程资料免费下载

http://down.gmz100.com

该项目规划用地面积117608㎡,总建筑面积约28万㎡,地上建筑面积约26万㎡,由高层/小高层/多层住宅、沿街商铺、综合楼及幼儿园组成。

在工程建设阶段,项目部以“样板引路”制度为基础,制订合理的工序、有效的施工方法和质量控制标准,并且严格贯彻执行,工程进展顺利,并得到了业主的充分肯定。

下面,小编就将工程实施中部分管理做法分享给大家,以供交流参考。

■ 模板工程

板模贴胶带防漏浆,验收合格后上钢筋:

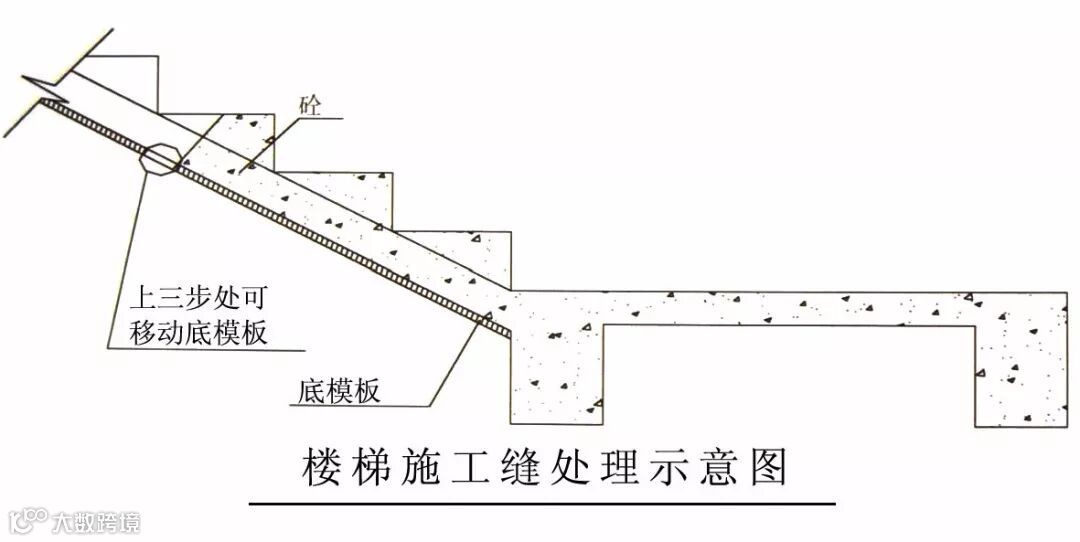

楼梯施工缝处设置抽板预留清扫口便于垃圾清理:

成型后效果:

模板边框架设止口方子确保模板边角平整:

外挑线条采用铁皮确保成型美观:

墙柱根部定位准确:

厨房、阳台高低差部位采用镀锌方钢模板,阴阳角方正成型好:

■ 钢筋工程

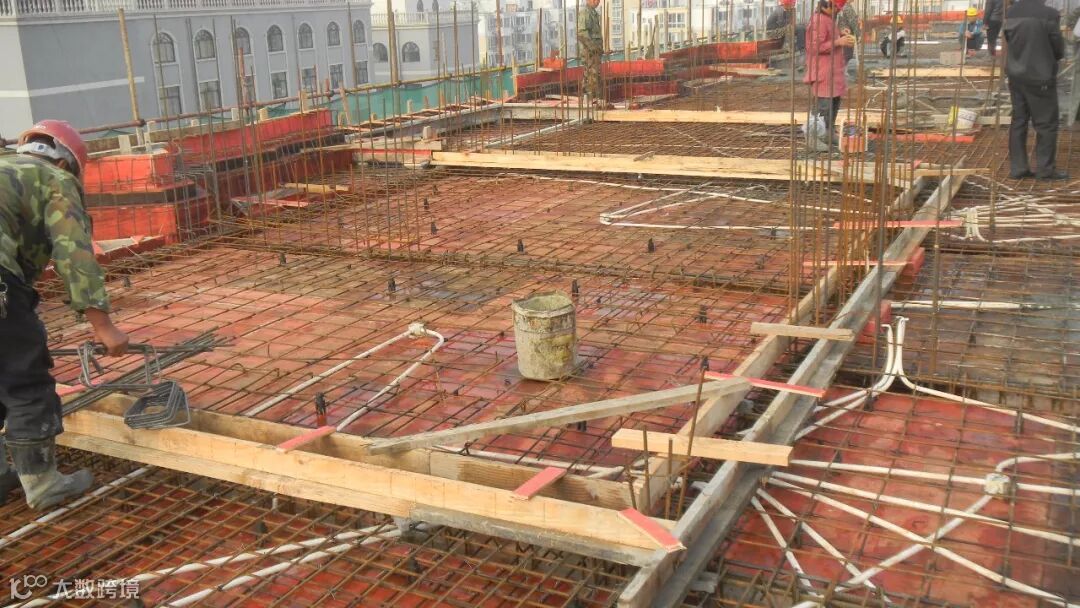

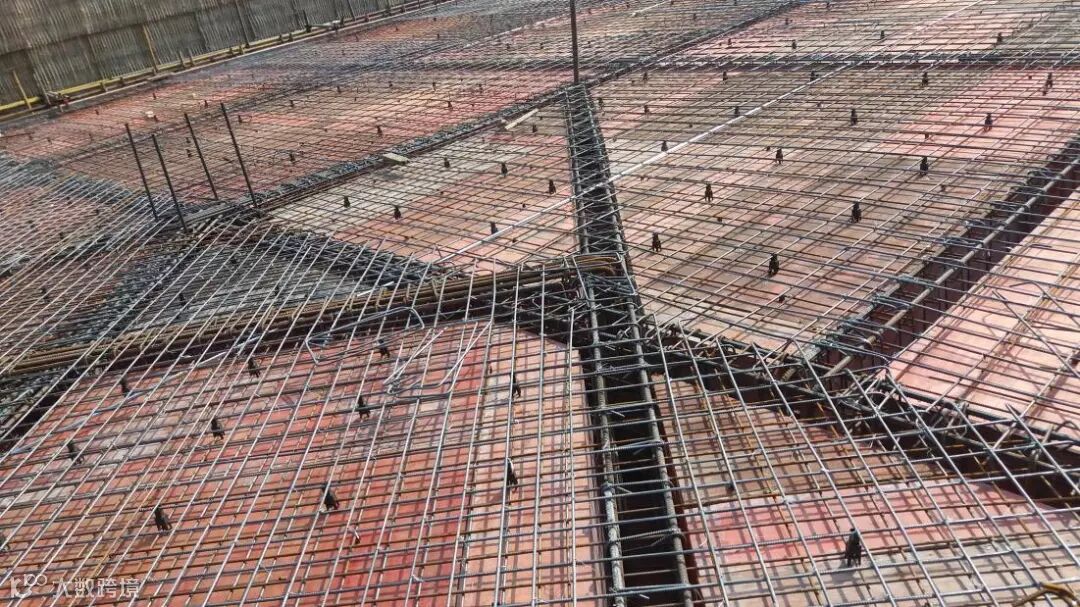

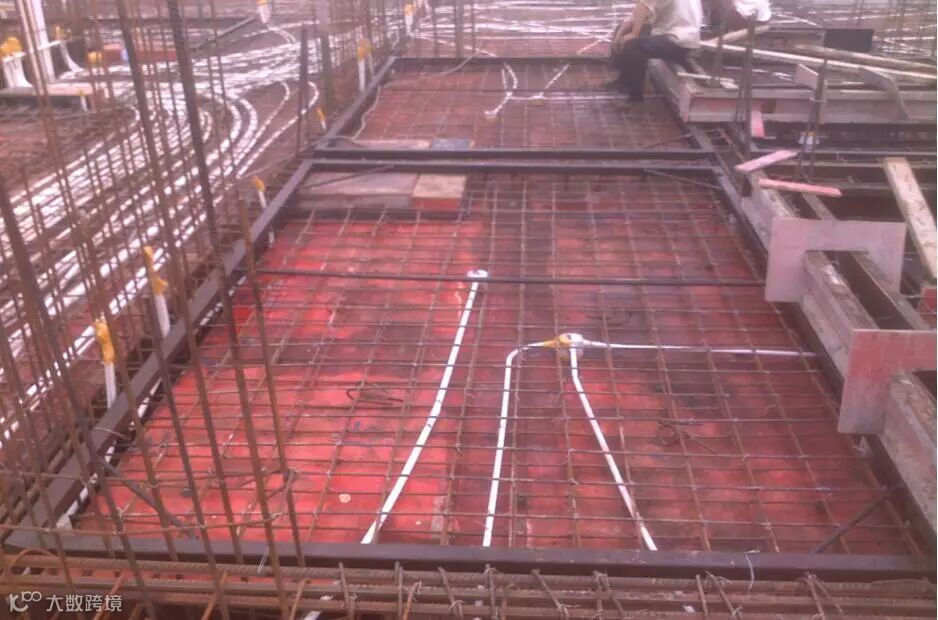

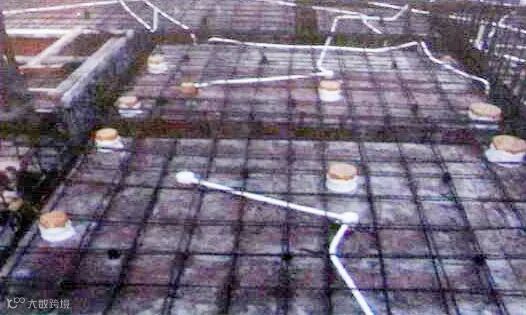

钢筋工程整体效果:

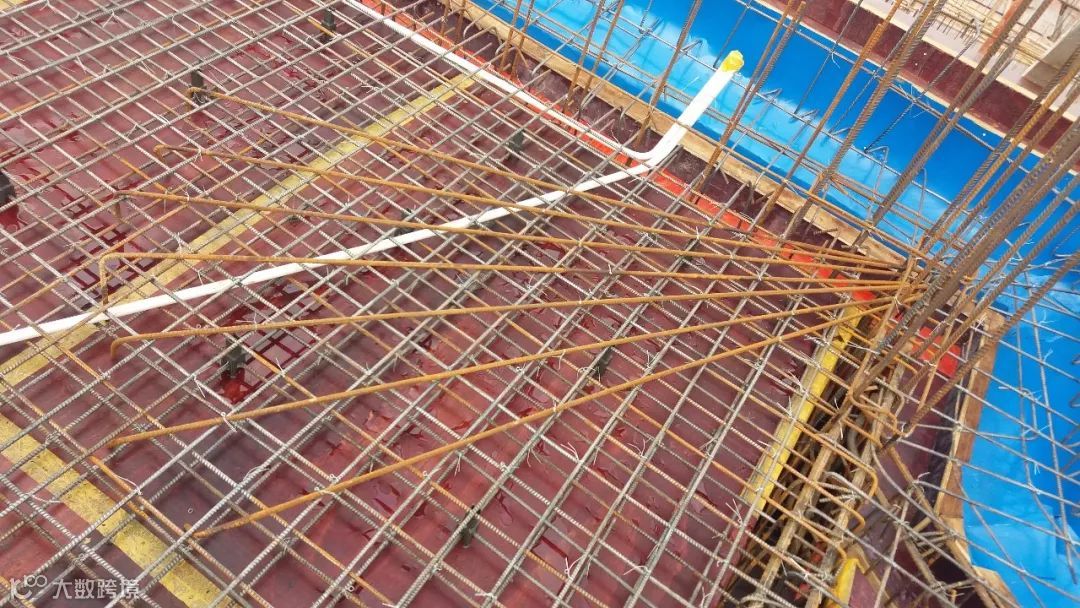

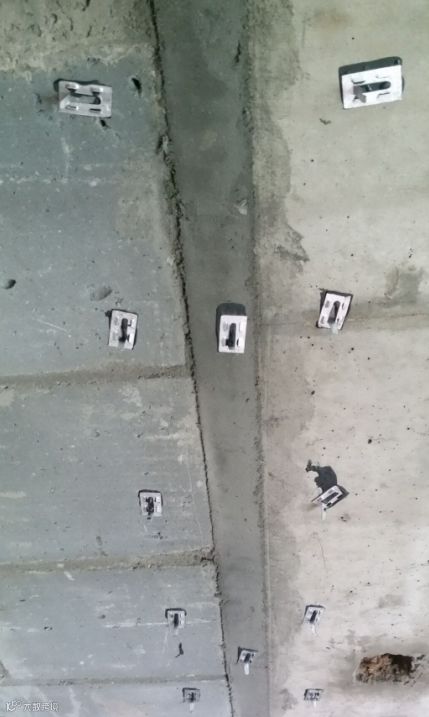

阳角放射筋:

■ 砼工程

墙体接茬处使用夹底螺杆及海绵条、进行根部漏浆控制:

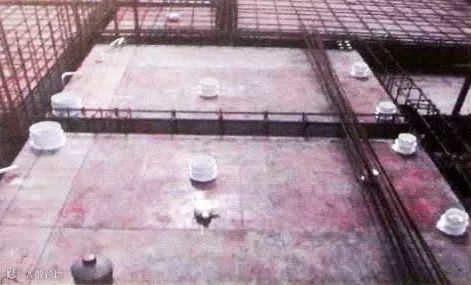

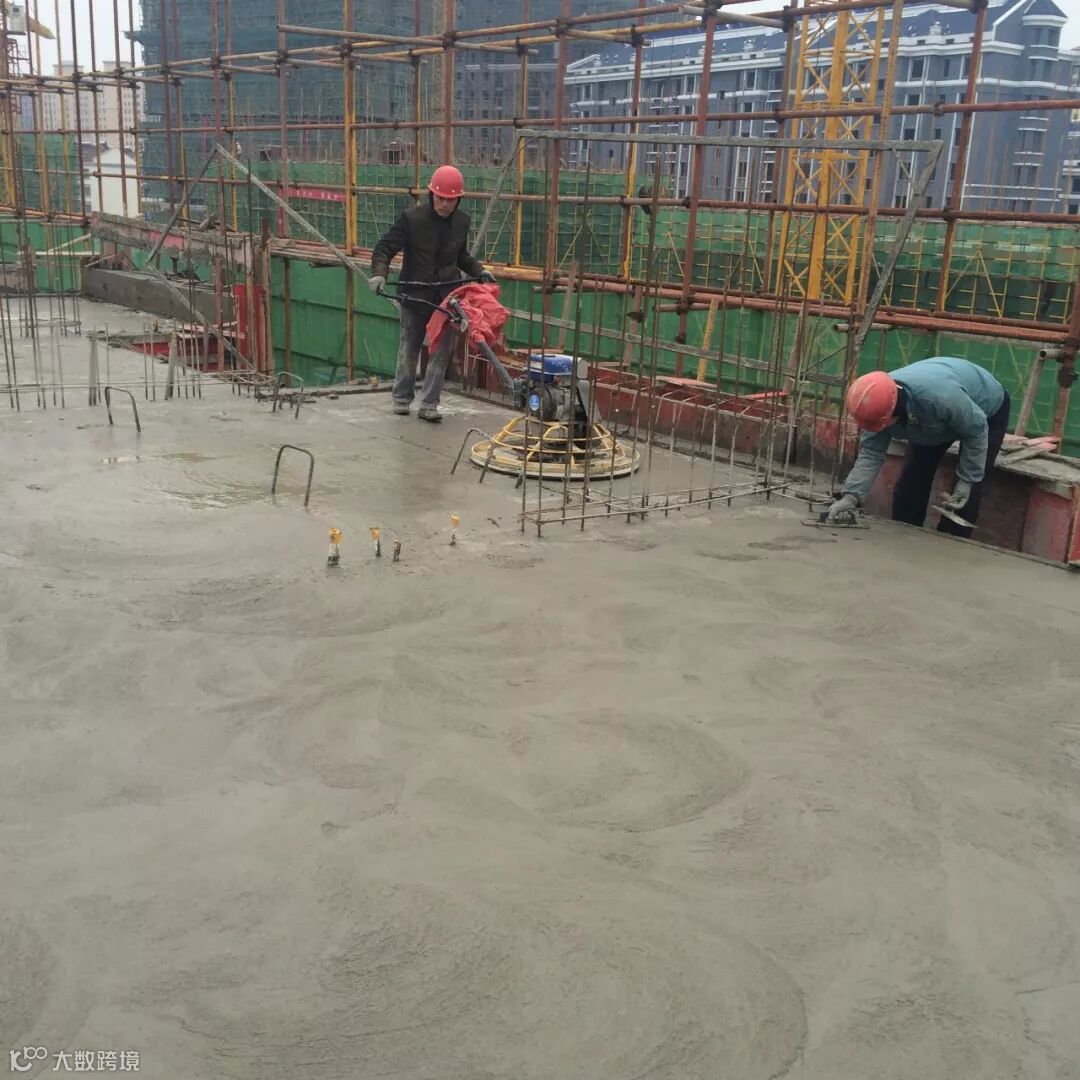

楼面带线控制,磨光机和人工压抹收面相结合,成型好:

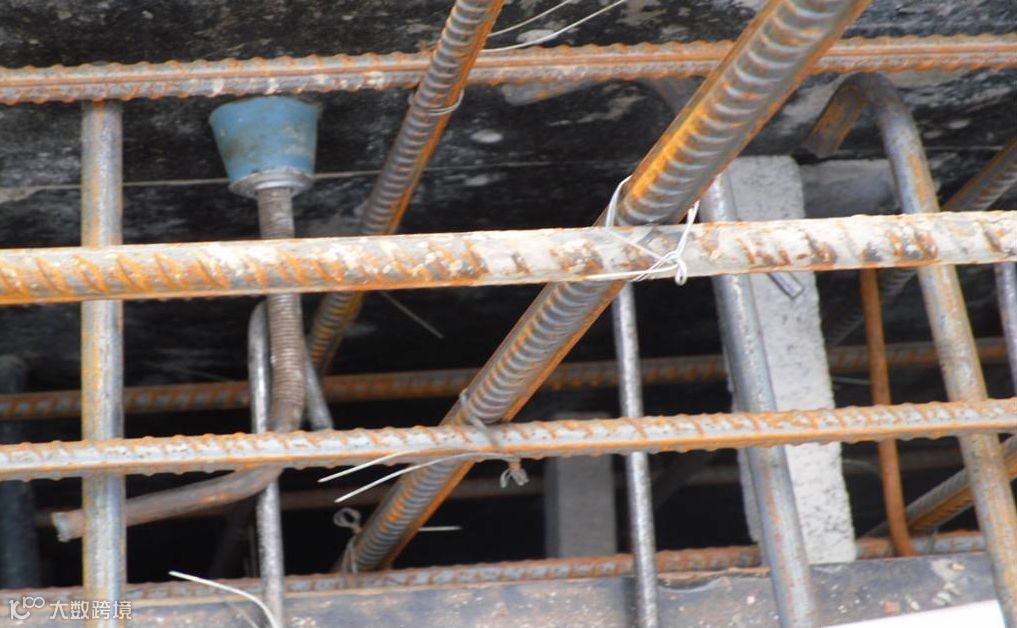

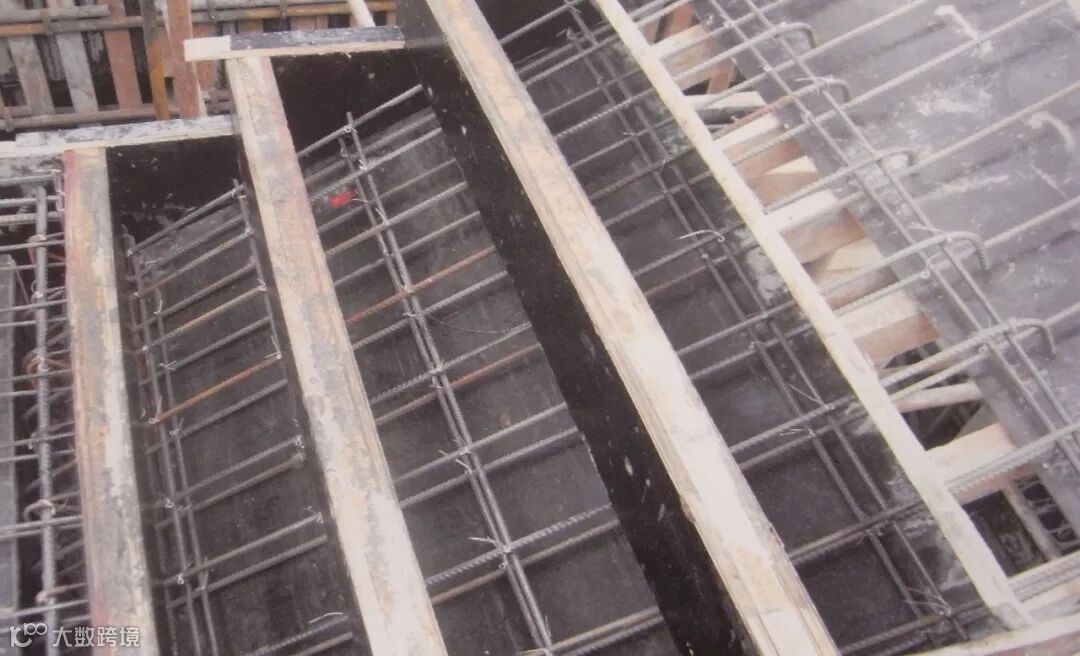

止水带同步浇筑一次成型:

■ 混凝土养护

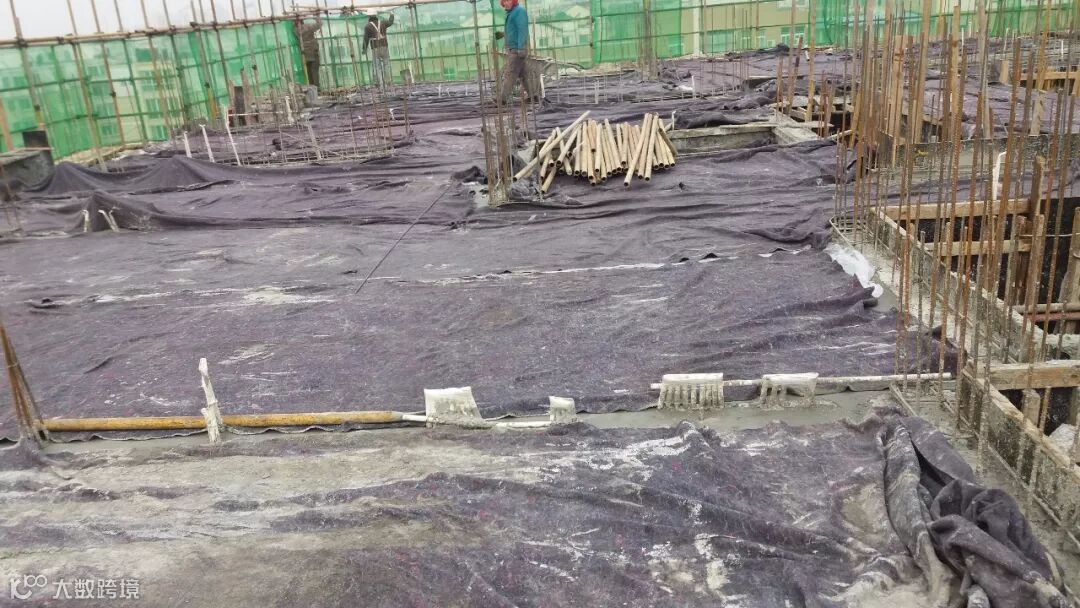

砼毛毯覆盖养护:

■ 砌筑、二次结构工程

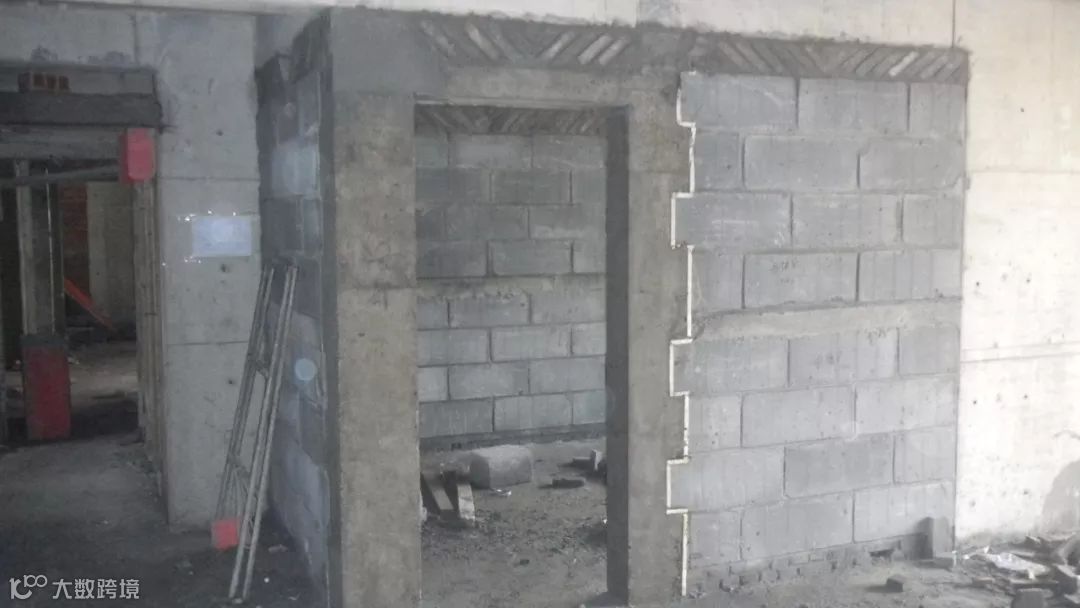

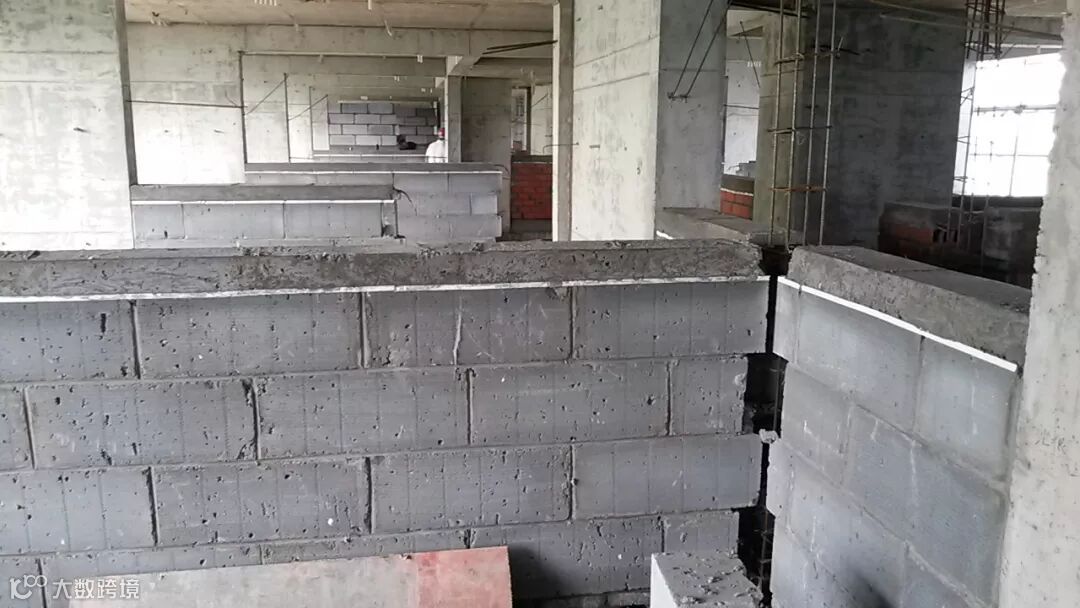

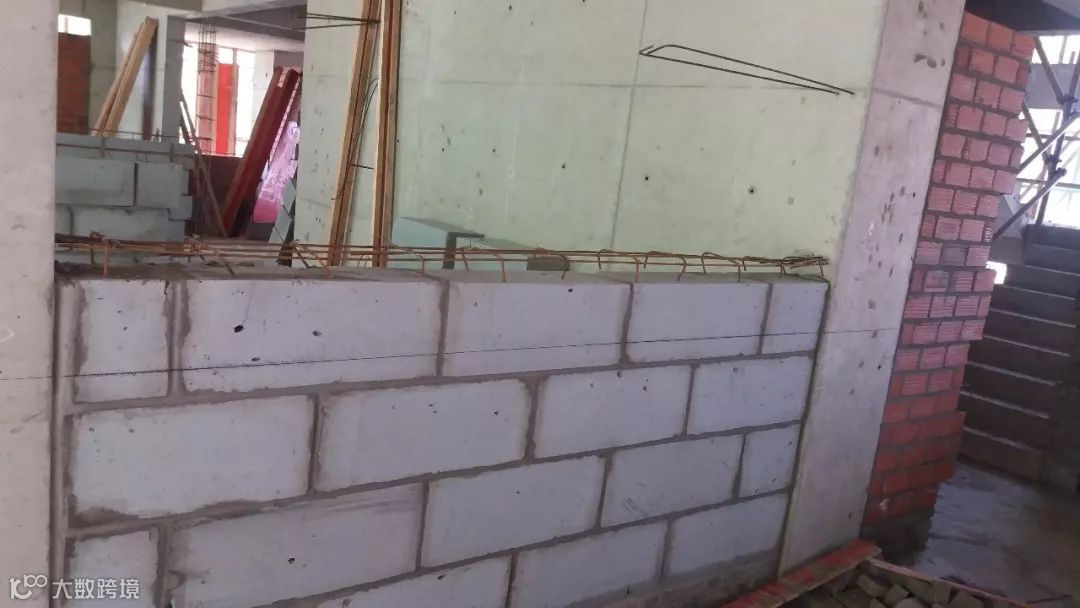

胶带防漏浆,二次结构成型好:

不同材料阴角铺设玻纤网抗裂:

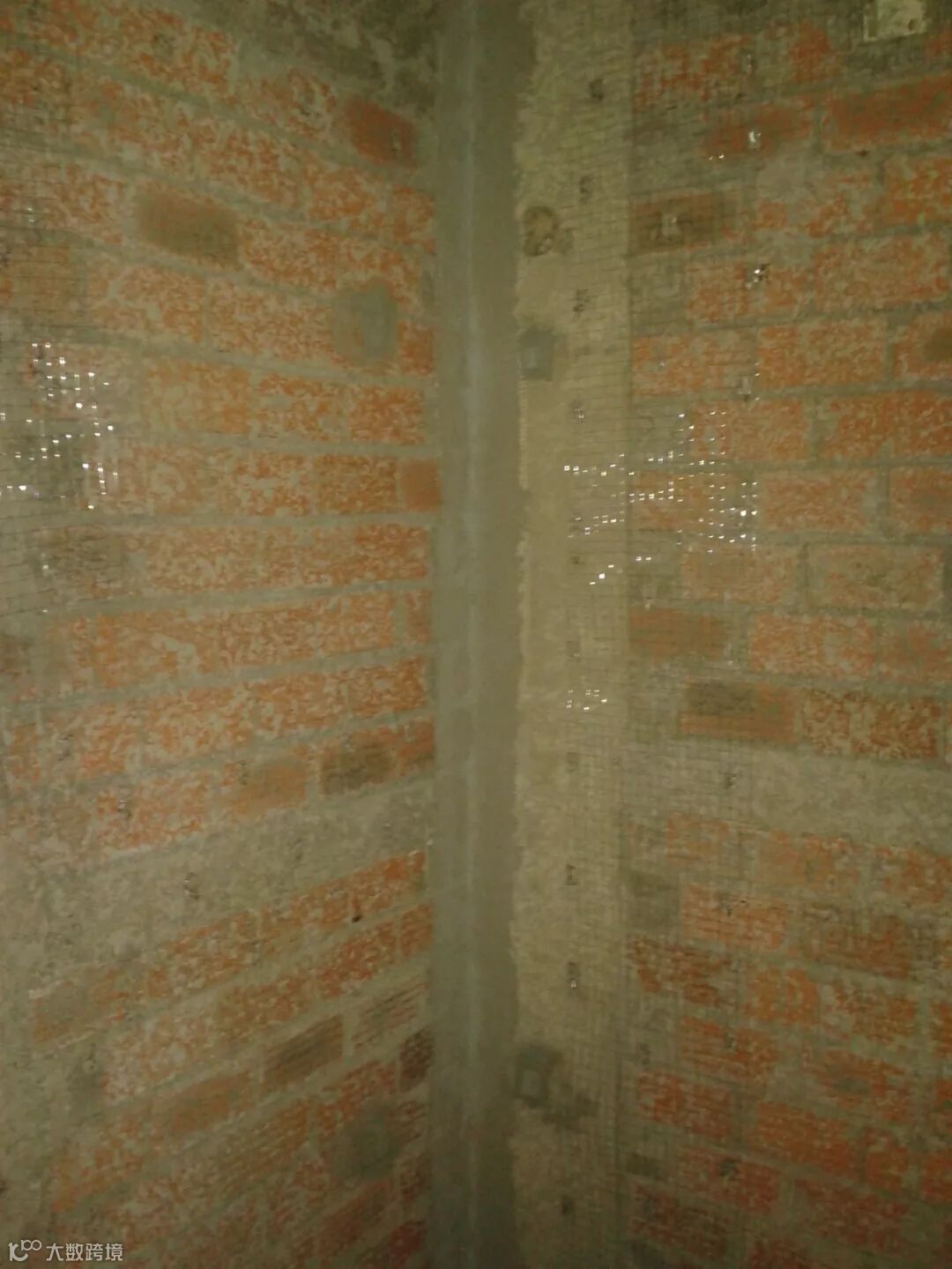

不同材料间挂网抗裂:

砖墙、砼墙防开裂增强措施:

线箱上口和背后、线管用细石砼一次性塞实,防角部开裂:

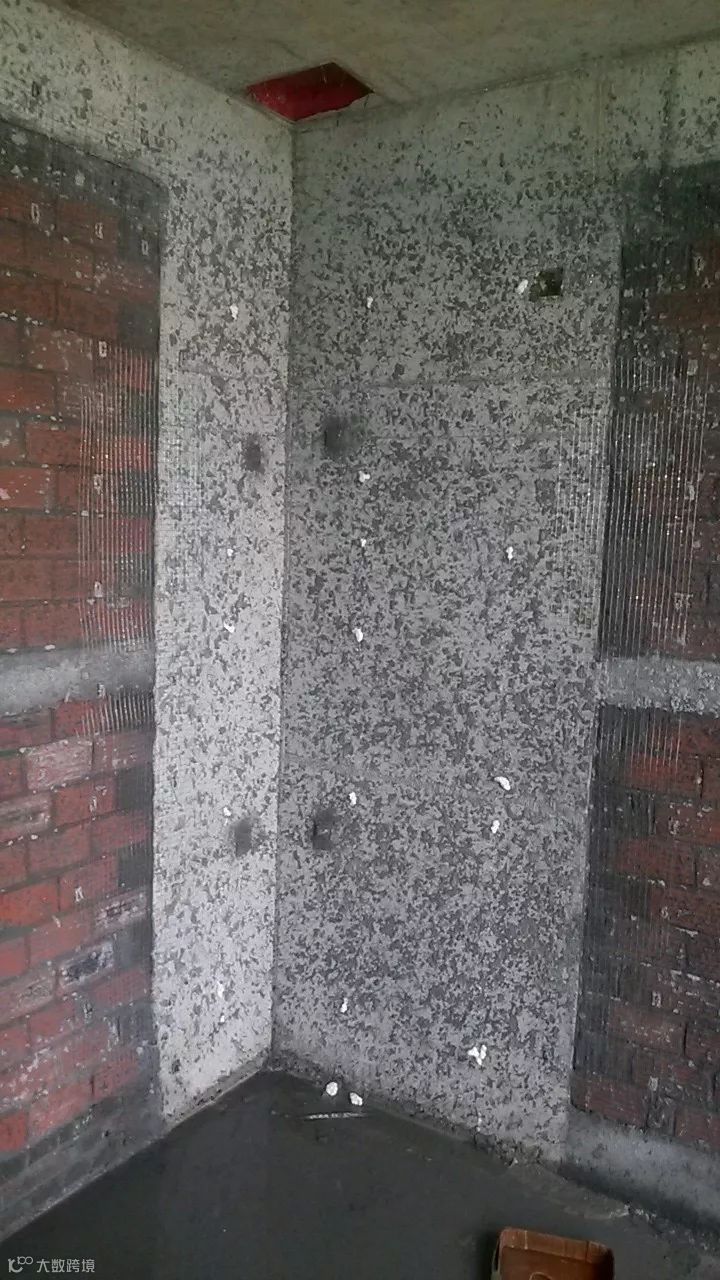

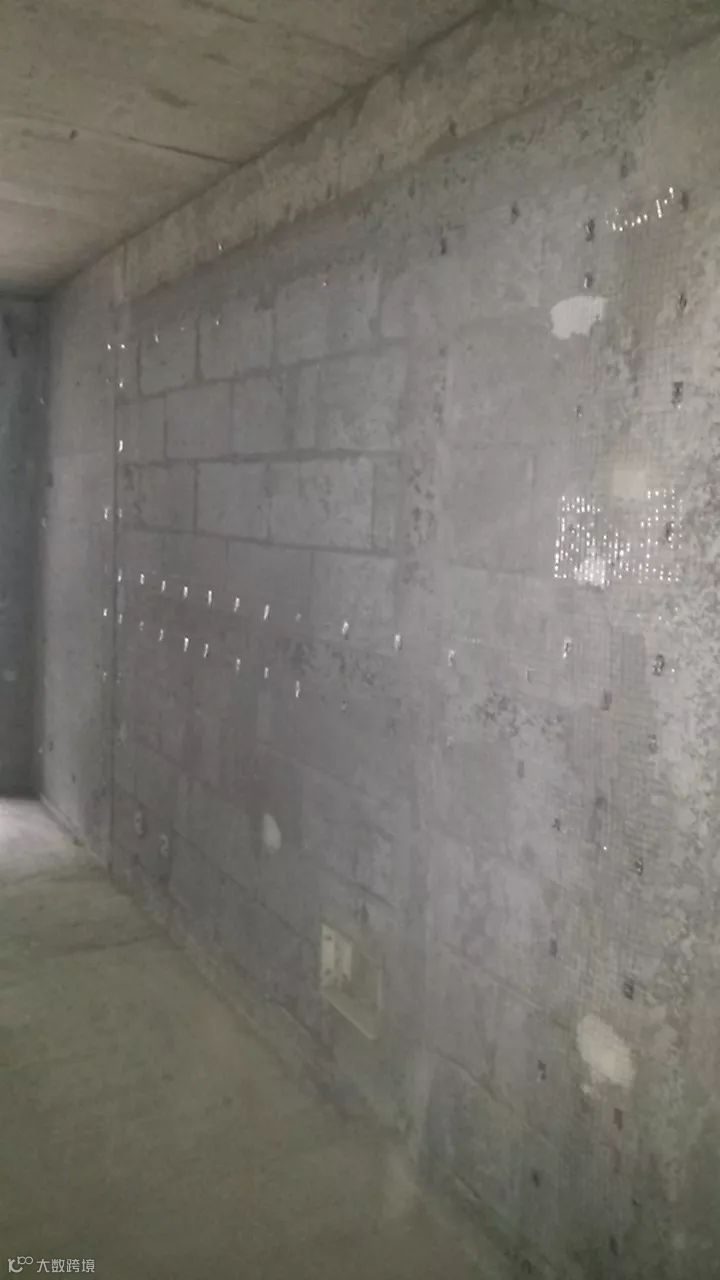

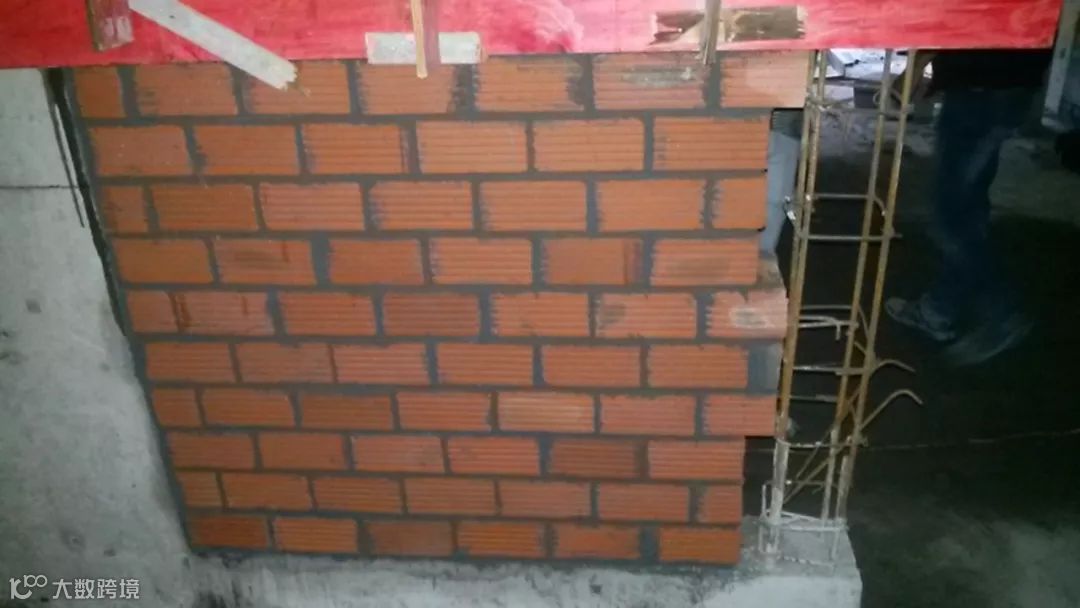

砌筑施工效果:

■ 粉刷工程

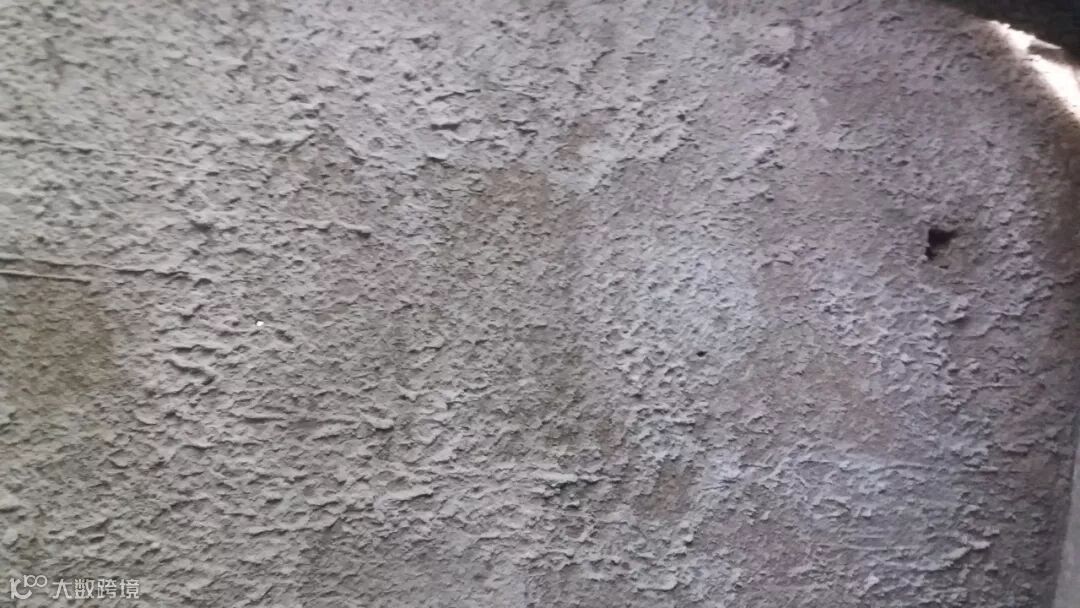

粉刷前喷浆:

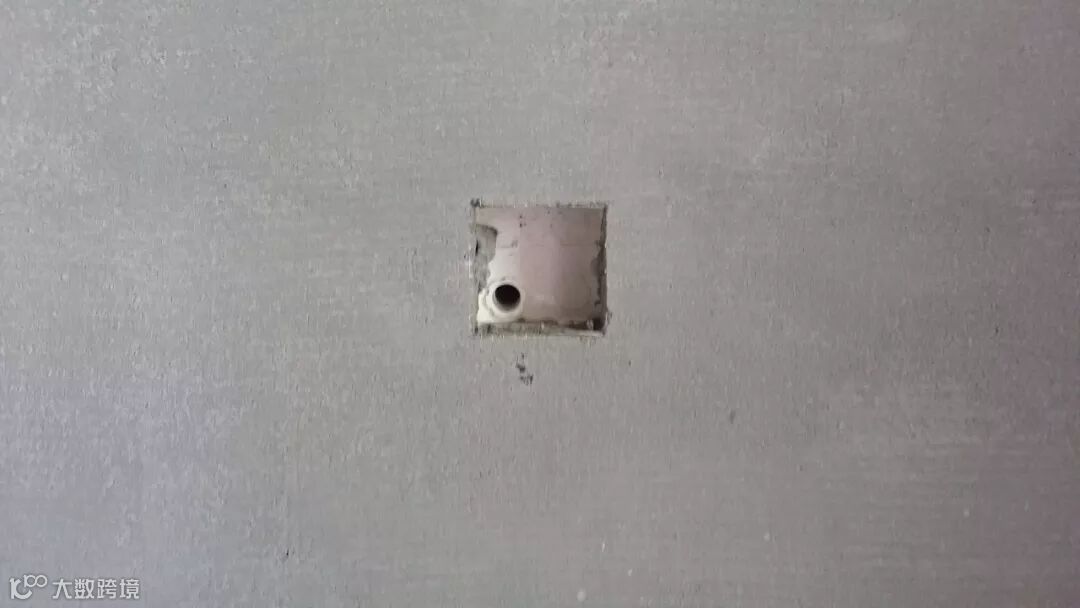

螺杆洞眼封堵:

■ 水电工程

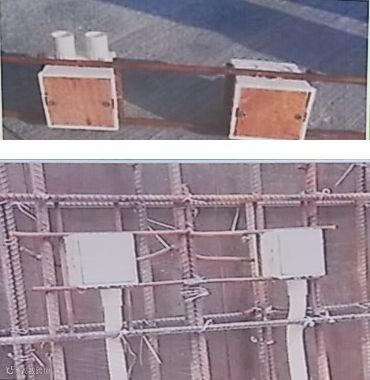

成品线盒预埋:

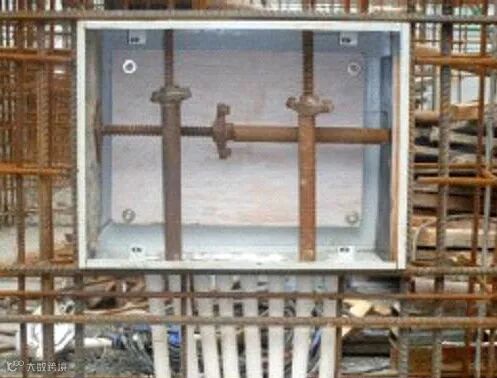

线盒固定:采用ф12长300mm钢筋四面焊接成框架,卡住线盒;背面焊四根ф12长度与墙等宽的限位钢筋再与剪力墙内竖向钢筋绑扎牢固。

成品电箱一次性预埋:

1、在结构施工中,标出电箱位置及标高。

2、墙体钢筋绑扎时把电箱位置单面钢筋断开。

3、钢筋工按设计要求在电箱洞口设置加强筋。

4、电箱背部钢筋不得断开,电箱背面砼必须浇筑密实。

5、电气安装工把预留管线、电箱按图纸尺寸定位安装加固牢靠。

6、电箱安装完毕后,电箱内必须用可调节顶丝支撑,防止电箱在浇筑砼时变型,电箱口必须粘贴密封条。

PVC排水直埋管件施工

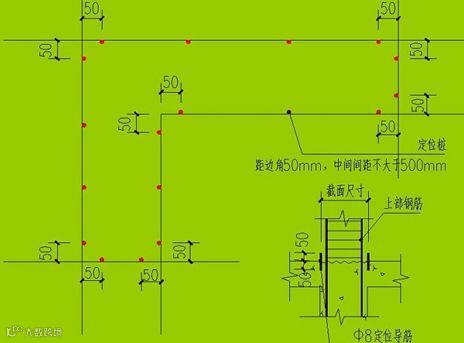

以施工图纸设计尺寸为依据,参照板面轴线和控制线,辅以梁中线,精确定位管件的管中坐标;采用圆规划圆的方法,确定管件的具体安装位置,确保管件固定不偏位。

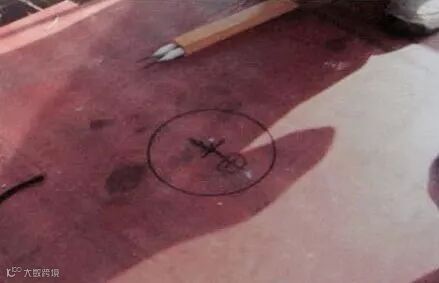

圆规划圆确定位置:

管件固定:

管件填塞、封闭:

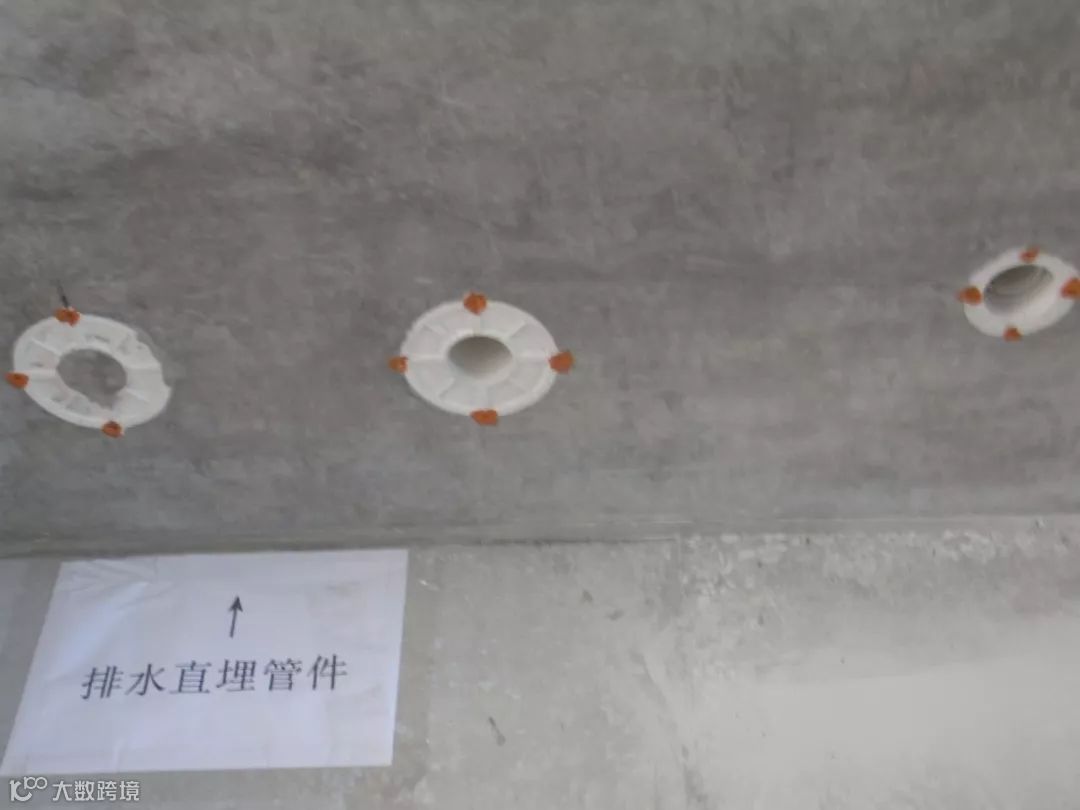

施工完成后图示:

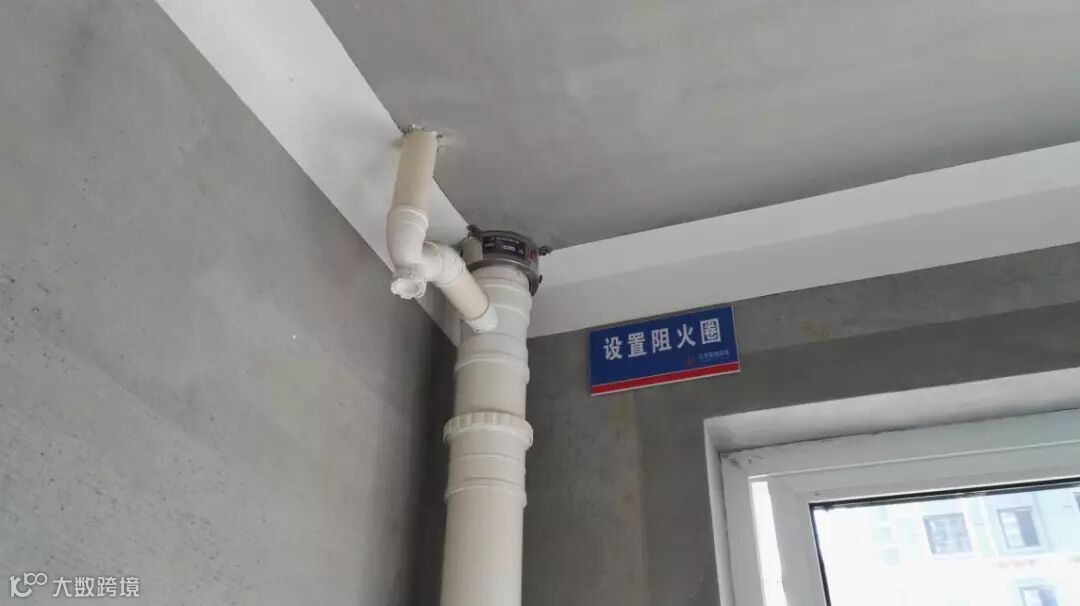

PVC预埋线管防开裂控制:

以施工图纸设计尺寸为依据,参照江苏质量防止通病,对线管密集部位进行抗裂措施。

线盒预埋情况:

■ 交付标准

粉刷后工完料清:

成品保护:

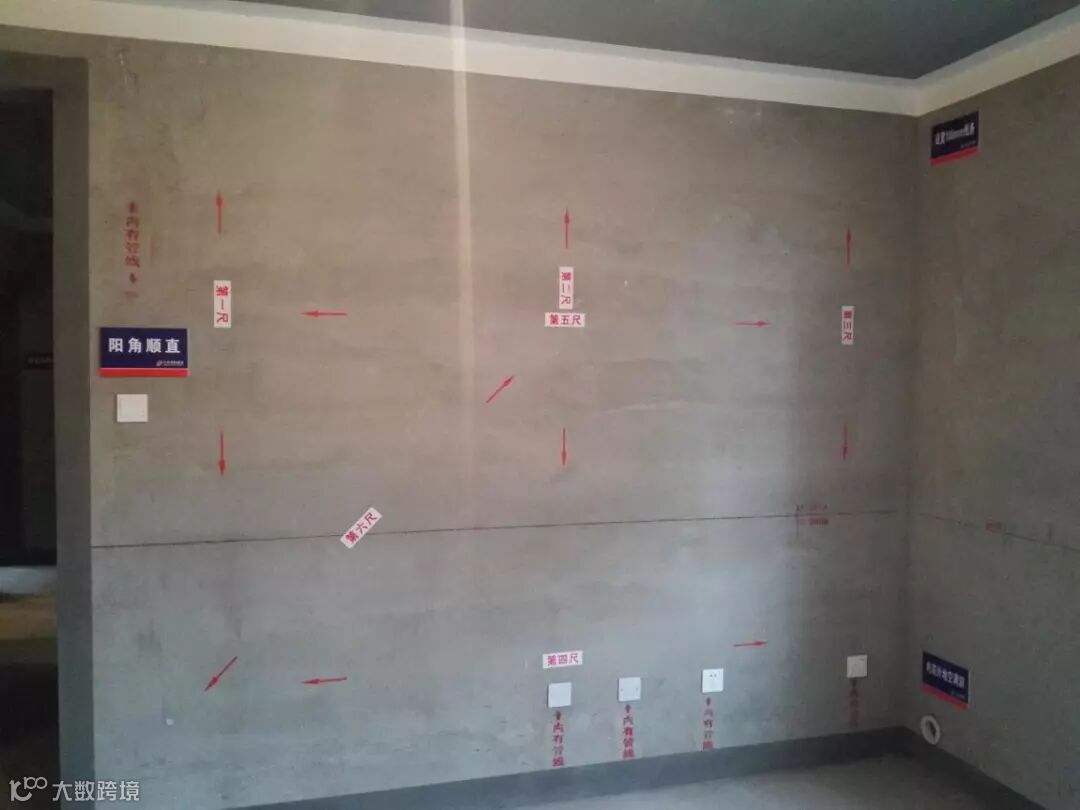

墙面色泽均匀:

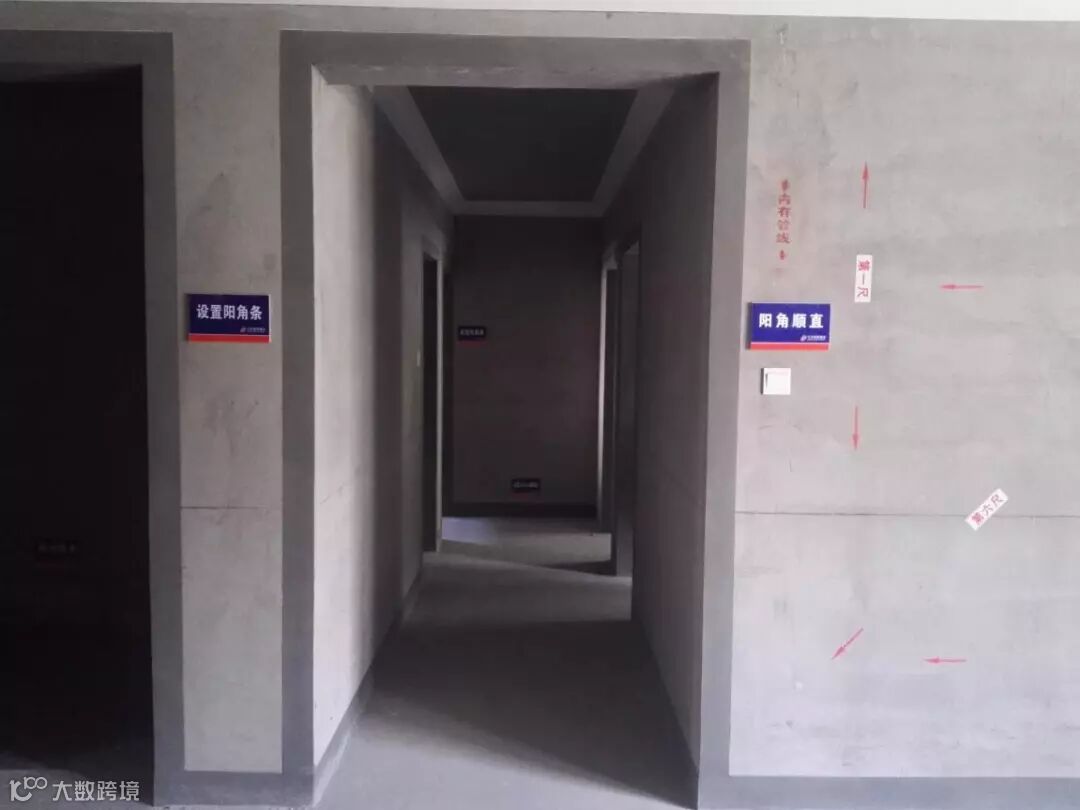

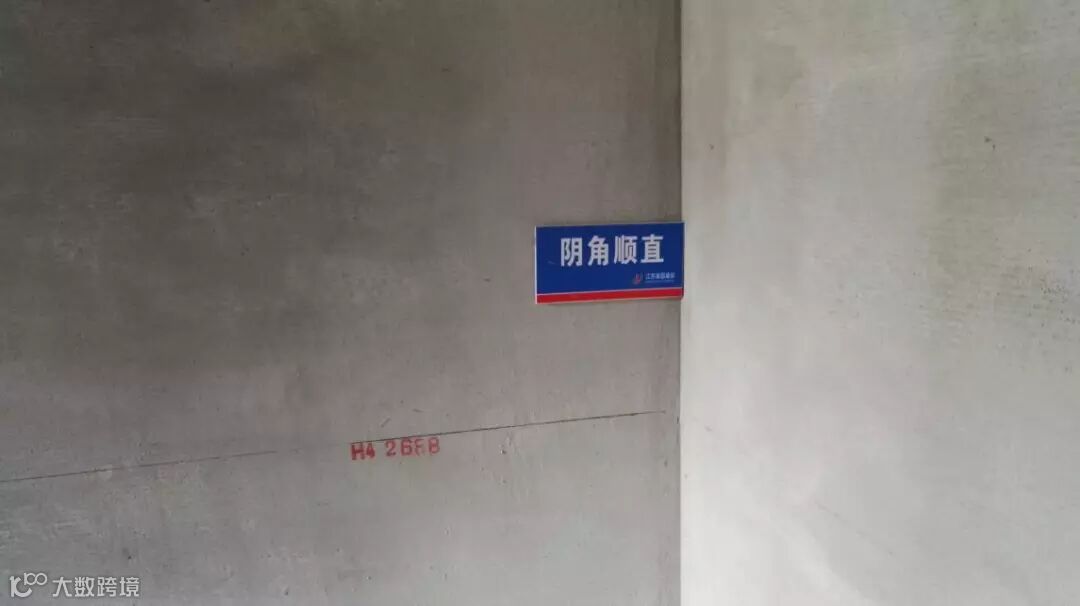

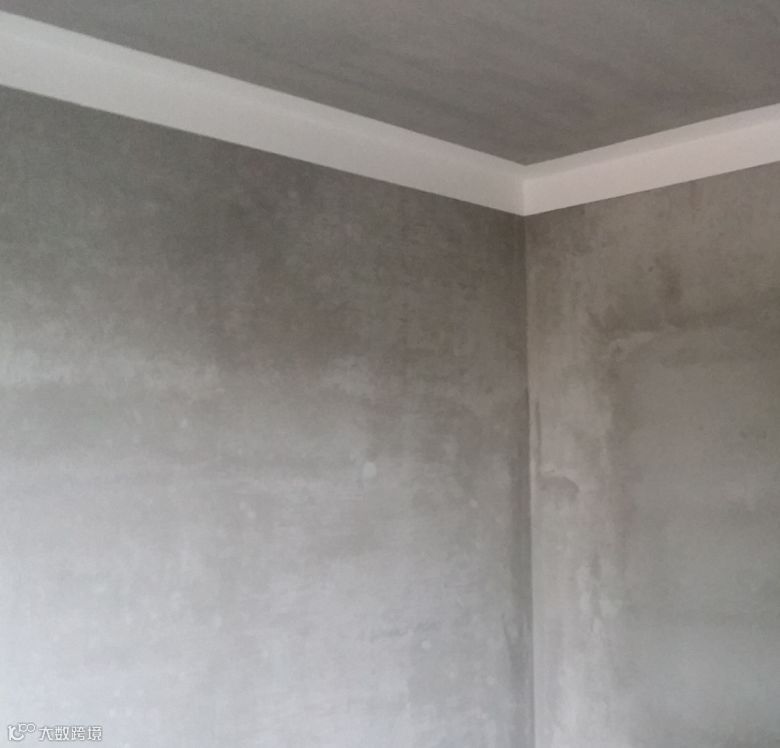

阴阳角顺直:

门窗边用批刷100mm宽门窗套:

顶棚刮黑水泥腻子,表面平整光滑、颜色一致,阴角周边墙体批刷100宽并交圈:

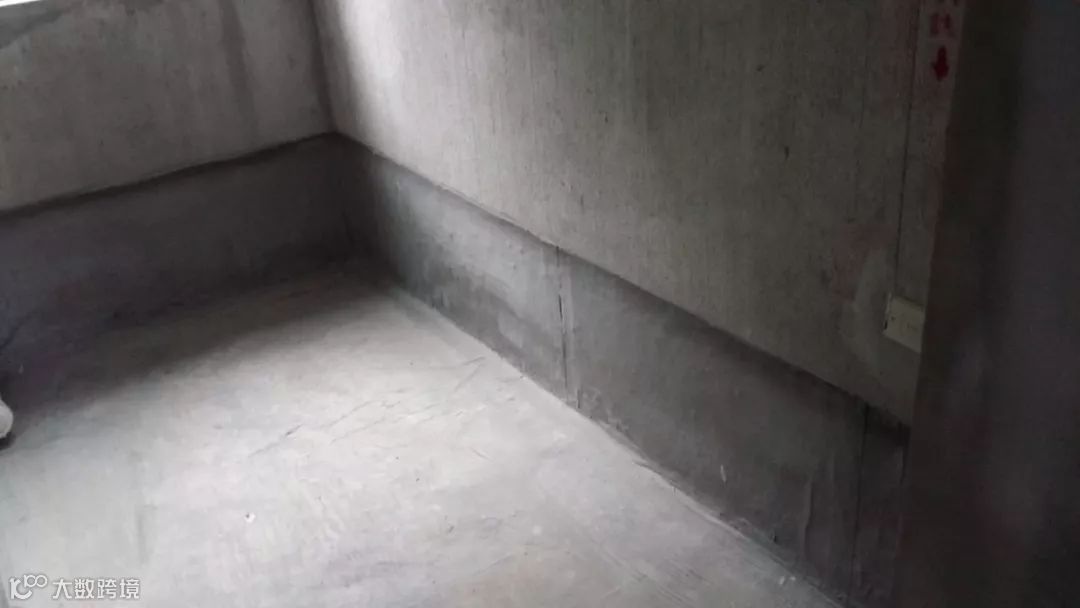

卫生间防水收口整齐:

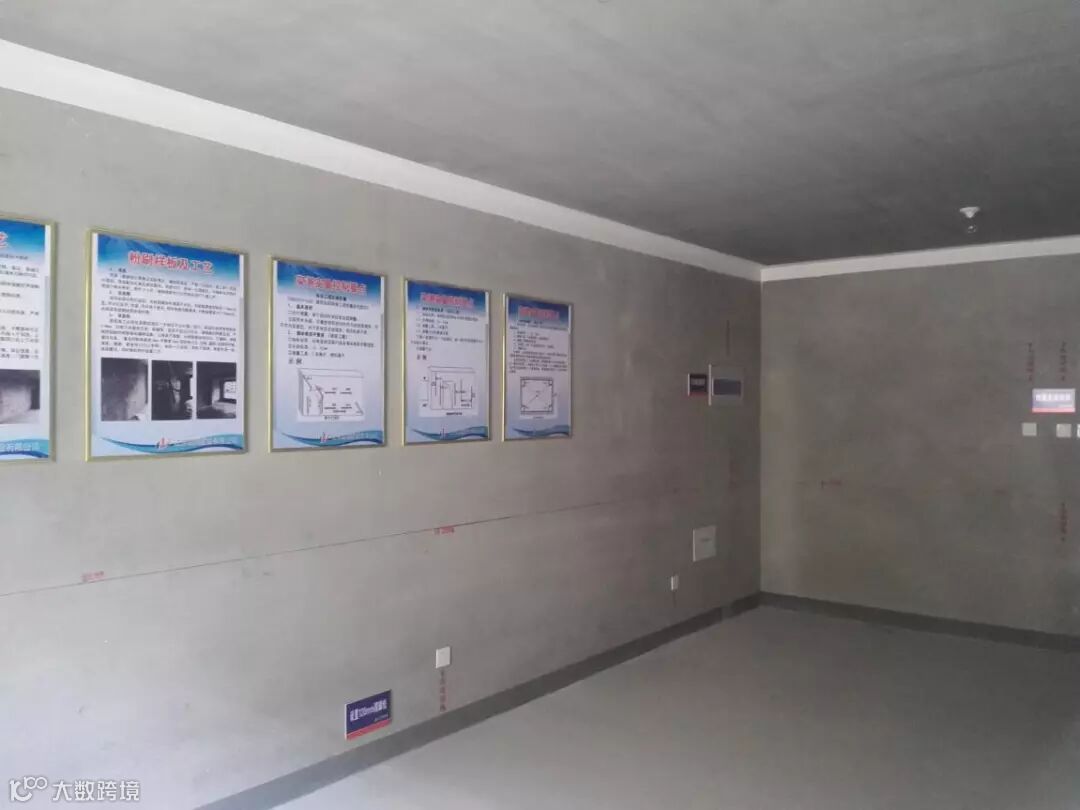

■ 样板间交付质量一览

在实际施工中,无论是土建中的梁、板、柱,还是市政中的盖梁、检查井、围檩等现浇混凝土施工均常涉及模板工程及支撑体系相关内容。

按照住建部87号文规定,列入危险性较大的模板工程及支撑体系需要编制专项施工方案,超过一定规模危险性较大的分部分项工程还需要专家评审。关于模板工程及支撑体系这些干货你有必要了解清楚。

01 模板工程及支撑体系哪些属于危险性较大的分部分项工程?

(1)工具式模板工程:爬模、飞模、滑模工程。

(2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10KN/m2及以上;集中线荷载15KN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(3)承重支撑体系:用于钢结构安装等满堂支撑体系。

注:涉及以上内容的模板工程及支撑体系都需要编制专项施工方案。

02 模板工程及支撑体系哪些需要专家论证?

(1)工具式模板工程:爬模、飞模、滑模工程。

(2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15KN/m2及以上;集中线荷载20KN/m2及以上。

(3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上。

注:涉及以上内容的模板工程及支撑体系不仅要编制专项施工方案,还需要进行专家论证。其中,搭设高度、搭设跨度、施工总荷载、集中线荷载满足一项既需要进行专家论证。

03 模板工程及支撑体系专项施工方案编制有哪些要点?

(1)由谁编制?

实行施工总承包的,专项方案应当由施工总承包单位组织编制。

(2)专项方案内容?

A.工程概况

包括:危险性较大的分部分项工程概况简介,涉及部位的平面、立面、剖面图,模板工程及支撑体系的搭设形式、技术参数设置简介,工程地理位置、周边环境(管线、建筑物等)、临水临电排水等平面布置、参建单位、编制依据等。

B.施工资源配备

劳动力配置计划、施工机械配置计划、施工材料配备计划等

C.施工进度计划

D.施工方案

包括:各部分的施工顺序、技术要点;模板加工、脚手管的搭设;混凝土浇筑;模板、脚手架拆除等

E.质量保证措施

F.安全文明保证措施

G.环境保护措施

H.应急预案

I.计算书

J.附图

04 模板工程及支撑体系专家评审方案如何实施?

(1)施工单位应根据专家论证报告修改完善专项方案,并经单位技术负责人、项目总监理工程师、建设单位项目负责人签字后方可实施。实行施工总承包的,由施工总承包单位、相关专业承包单位技术负责人签字。

(2)施工时应严格按照经专家论证、完善后的专项施工方案施工。

(3)如果专项方案论证后做重大修改,应重新组织专家论证。

(4)施工前认真做好技术、安全交底。(技术、安全交底由技术负责人交底)

05 模板工程及支撑体系如何管理?

(1)编制专项方案,及时组织专家论证

(2)及时完善、报批专项方案

(3)及时进行技术、安全交底

(4)建立危险性较大分部分项工程动态管理台账

(5)动态监护,发现隐患及时整改

06 专家论证关注板块

模板工程及支撑体系专家论证主要涉及模板及脚手架布置,因此在编制专项施工方案和参加专家论证时就需要在模板、脚手架布置方面重点发挥。

A.工程概况

这部分侧重于工程简介;地理位置、周边环境尤为重要,事关部分专项应对方案;各类平面施工布置是否齐全、合理;编制依据是否齐全、版本最新;涉及模板、脚手架的构件基本情况简介;模板、脚手架布置形式和技术参数设置是否合理。

B.施工资源配备

主要侧重于所配备的各类施工资源是否齐全、合理。

C.施工进度计划

主要侧重于总体施工进度计划是否合理,涉及专家论证内容施工安排是否合理。

D.施工方案

这部分作为专家论证方案的重中之重,尤为重要。专家侧重于方案的各工艺施工总体部署、施工顺序、施工技术要点等。

(1)模板、脚手架的选材及搭设施工方法,注意脚手架壁厚、方木尺寸、模板等基础材料信息也是专家关注点;

(2)混凝土浇筑形式,泵车停靠位置,混凝土分层厚度、分区浇筑顺序等;

(3)模板、脚手架拆除时间节点,拆除顺序,物料堆放等。

E.保证措施

根据施工内容和特点,编制各类质量、安全、文明等保证措施。

F.应急预案

这部分需根据论证内容编制详尽、对应的应急措施,并交代应急响应、应急组织体系等内容。

G.计算书、附图

这部分是整个方案的灵魂,务必做到:验算项目齐全、正确,有详尽、完整的计算书;各类平面、立面、剖面、细部示意图完整、清晰、准确,图示、文字结合表达简单、易懂。

(1)关于计算,这部分不同的形式验算内容有所不同,而且涉及的验算内容相对复杂一些,可借助部分计算软件进行参数化设置,并一键进行各项内容验算,看所布设的模板、支撑是否满足要求,目前软件计算在施工中已广泛推广。

(2)附图部分是文字陈述的具象化,具有更加直观、明了的优点,能够让读者看了附图就基本明白这份方案的精髓所在。因此各项平面、立面、剖面、细部示意图必不可少,而且应前后对应。立杆纵距、横距、步距等应均匀布置,水平剪刀撑、垂直剪刀撑应合理设置。在附图中添加必要的文字说明,将局部要点进行概括、补充,便于读者更好的理解附图。对于局部异于其他区域的模板、支撑体系布设尤为容易引起专家的兴趣,应注意加以详尽的阐明。

简而言之:一份专家感兴趣的专项方案,前边应对所涉及的构件基本情况做详细的阐述,后边对模板及支撑体系的设置进行有力验算,必要的图示、文字说明,让专家能够直观、明了的理解你的专项方案是要用在什么环境、什么部位?模板、支撑如何设置?这样设置是否合理、可行?通过采取何种措施保证正常、安全实施?发生意外如何应急?
