生产动态 | 武船集团3KT浮标船A型架吊放系统安装项目全面展开

生产动态 | 武船集团3KT浮标船A型架吊放系统安装项目全面展开 武昌造船
2018-05-21
2
导读:3KT浮标船A型架吊放系统安装项目日前已在武船集团船舶公司全面展开。

前言:


3KT浮标船A型架吊放系统安装项目日前已在武船集团船舶公司全面展开。该系统整体重量约150多吨,结构复杂、零部件较多,安装工艺精度要求近乎苛刻,是目前世界船舶制造领域安装高度最高、安装难度最大的海上工程装备。



该系统主要零部件A架主体高22.9米、宽17.5米,相当于8层楼高;焊接在两舷的A架基座平台长约7米、宽约1米,焊接完成后,两舷基座平面高度差需控制在2mm之内;长约17米的A架防荡装置轨道焊接完成后,还需确保1mm/3M的平面精度要求;船台阶段A型架吊放系统整体安装报检合格并不意味着项目结束,系泊试验阶段还需进行80T重的系统负荷试验。

产品介绍



攻关过程



成立专项公关小组

船舶公司领导班子对此高度重视,项目启动前组织成立了“A型架吊放系统安装”专项攻关小组,自主编写了该系统安装项目施工方案,并绘制了A架支撑工装平台图纸。由于该系统部件为国外散装供货,小组成员的首要任务便是确定A架的安装方式。经过小组多次会议商讨及风险评估、分析,并充分考虑到质量、安全、环境等多方面不确定综合因素的影响,最终通过了分体式散件上船安装A架的方案。


成立专项公关小组


确定A架安装平台搭建方案

一波未平,一波又起。分体式安装A架方案实施过程中,一方面要确保焊接在船体两舷基座、轨道等平面安装精度完全满足工艺要求,另一方面要完备A架安装时大型支撑工装及施工作业平台的搭建。依照供货方提供的安装数据要求,A架主体艉倾35°角进行安装。船台地面至产品主甲板平面高度约为10米,A架主体高约23米,并与主甲板平面呈35°夹角,以A架主体高度为三角斜边数据,可以粗略估算出,小组需在船台区域组织搭建约24米以上且十分稳定的现场施工平台,才能确保该项目的安全开展。

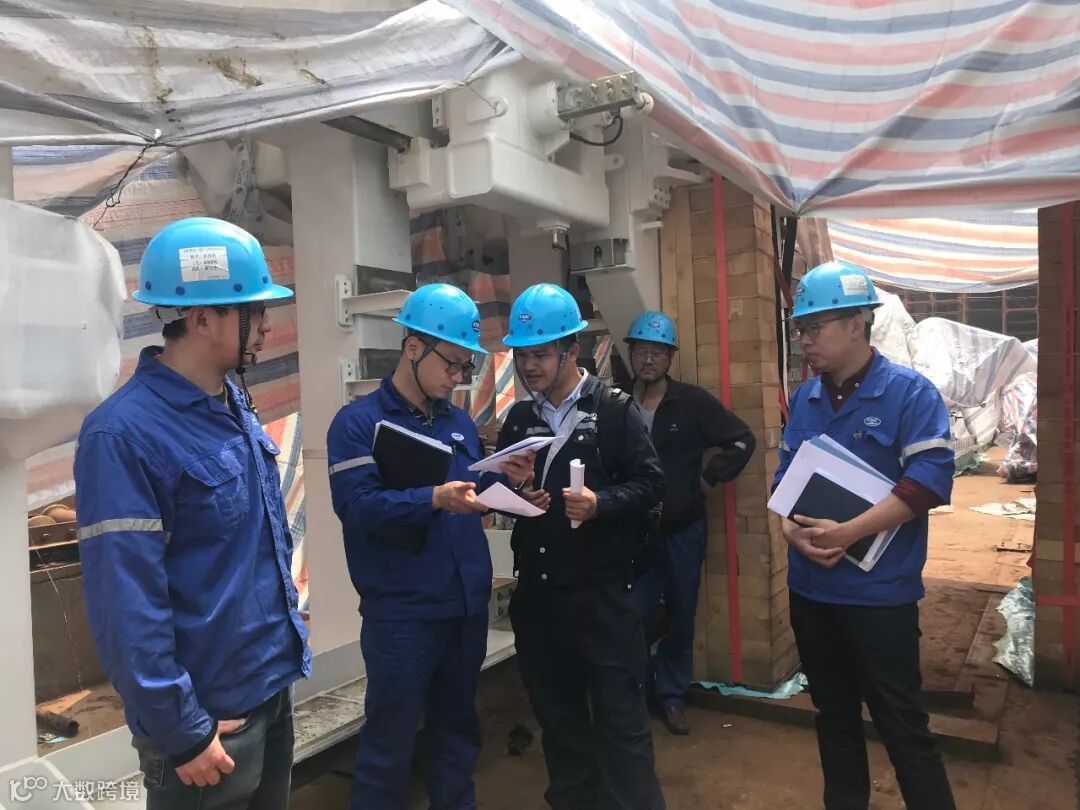

现场勘查测绘



方案实施

在初步确定了A架安装平台搭建方案后,小组成员迅速反应,对施工现场进行了实地勘测,并与设计、工艺、质量、安全等部门多方联系,对每项措施进行评估评审,计算并反复校验平台搭建方案稳定性、安全性数据,充分调动公司现有一切资源,就地取材利用库存材料制作各类辅助工装,为保质保量按期安全完成A型架吊放系统船台区域安装项目奠定了坚实基础。

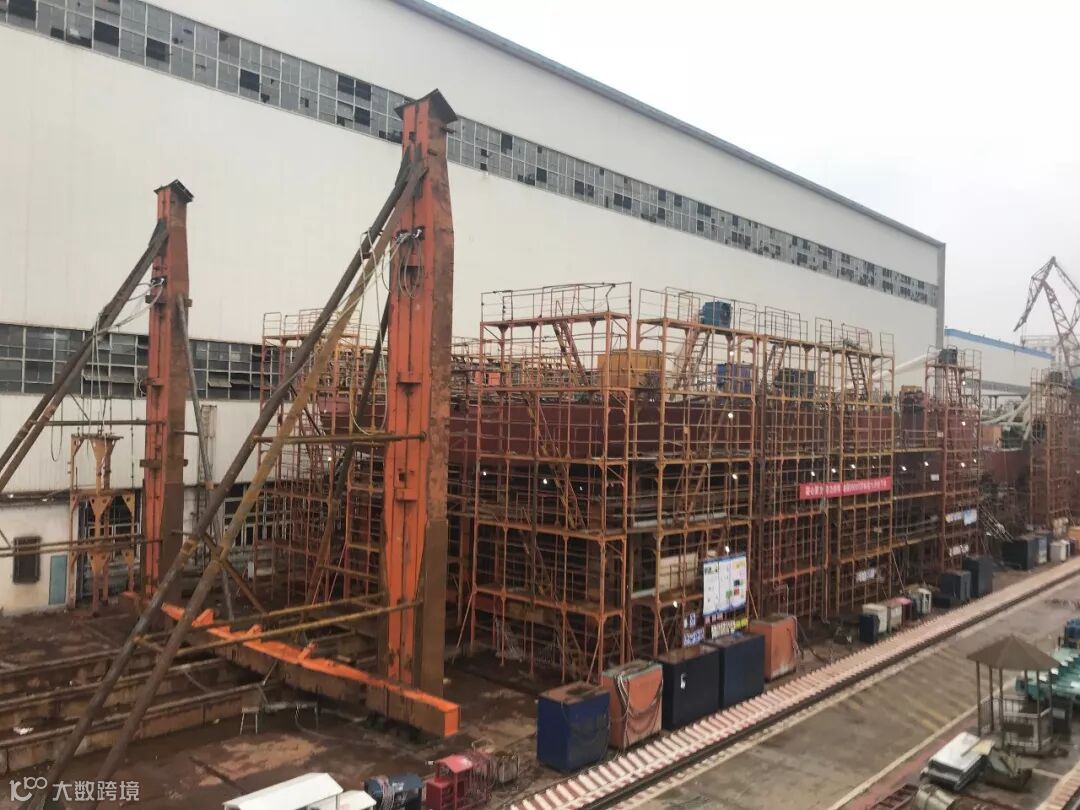

目前A架支撑工装已完成


供稿单位 | 武船集团  船舶公司
