抢拼快干!奋战冲刺1100TEU集装箱船1号船下水节点

抢拼快干!奋战冲刺1100TEU集装箱船1号船下水节点 武昌造船
2023-08-10
0
导读:凝心聚力,团结奋斗,抢拼快干,实现目标!


由中国船舶集团武昌造船为CA Shipping建造的4艘1100TEU集装箱船,作为公司现阶段致力于打造的专业化、标准化、批量化生产建造标杆精品船舶,从设计、开工到建造一直备受关注。系列船项目各战线人员秉持着创新攻关、精益建造的理念,不断创新工艺,推进实施舾装件结构化建造,推广应用先进设备,提高制造效率、提升施工质量、缩短建造周期。
按照计划,1100TEU集装箱船1号船本月底将迎来下水节点。8月6日晚8时,1100TEU集装箱船1号船“最后一吊”C31总组吊装落位施工顺利完成安全松钩,标志着该船的下水攻坚战正式打响!

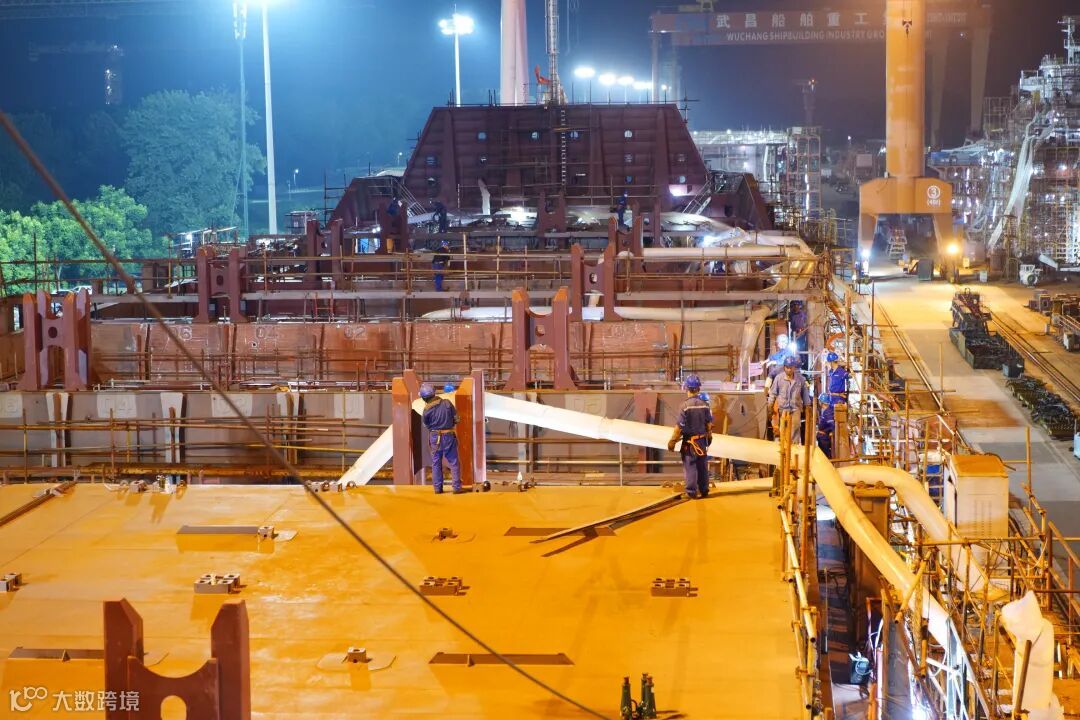

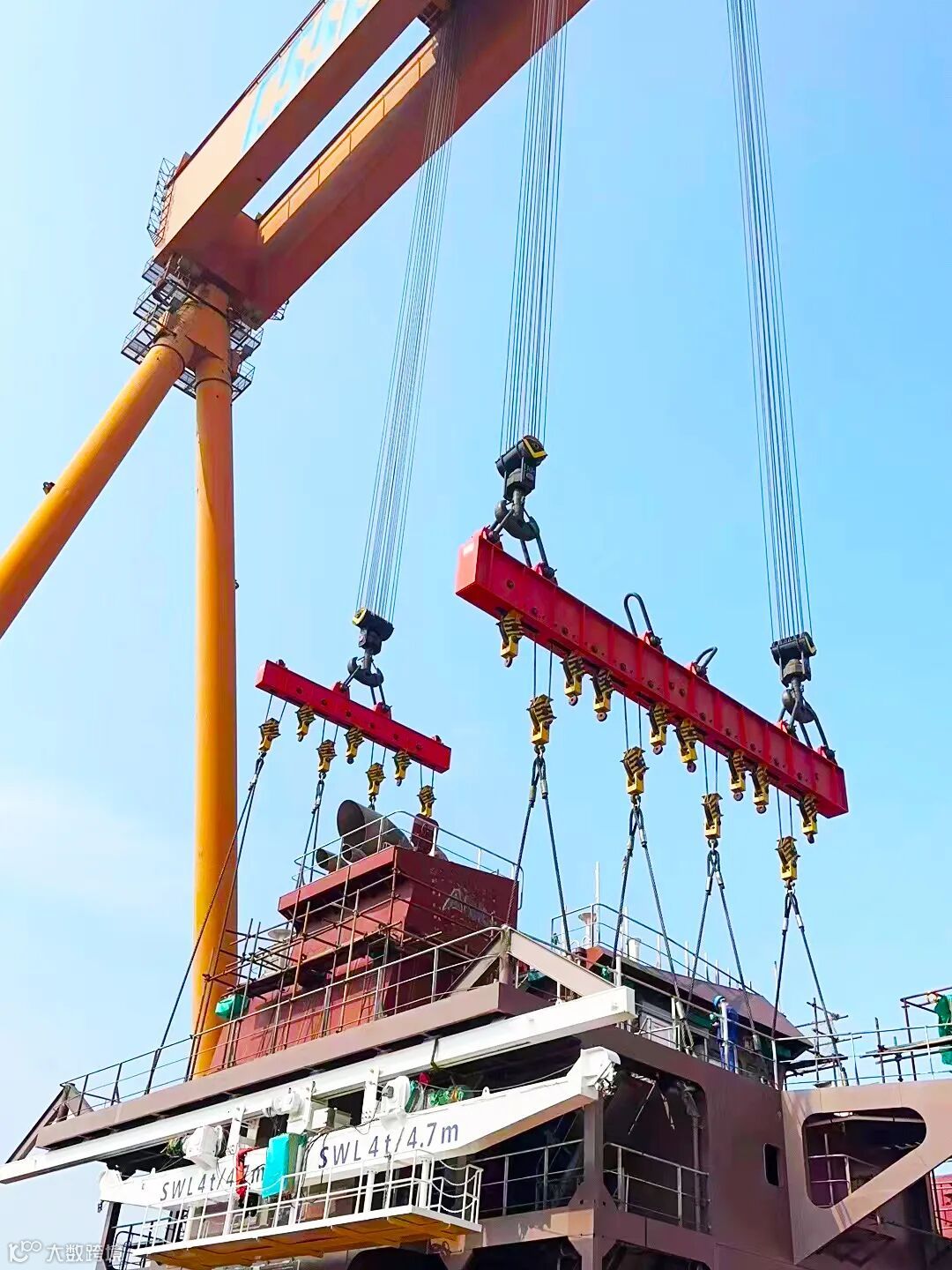

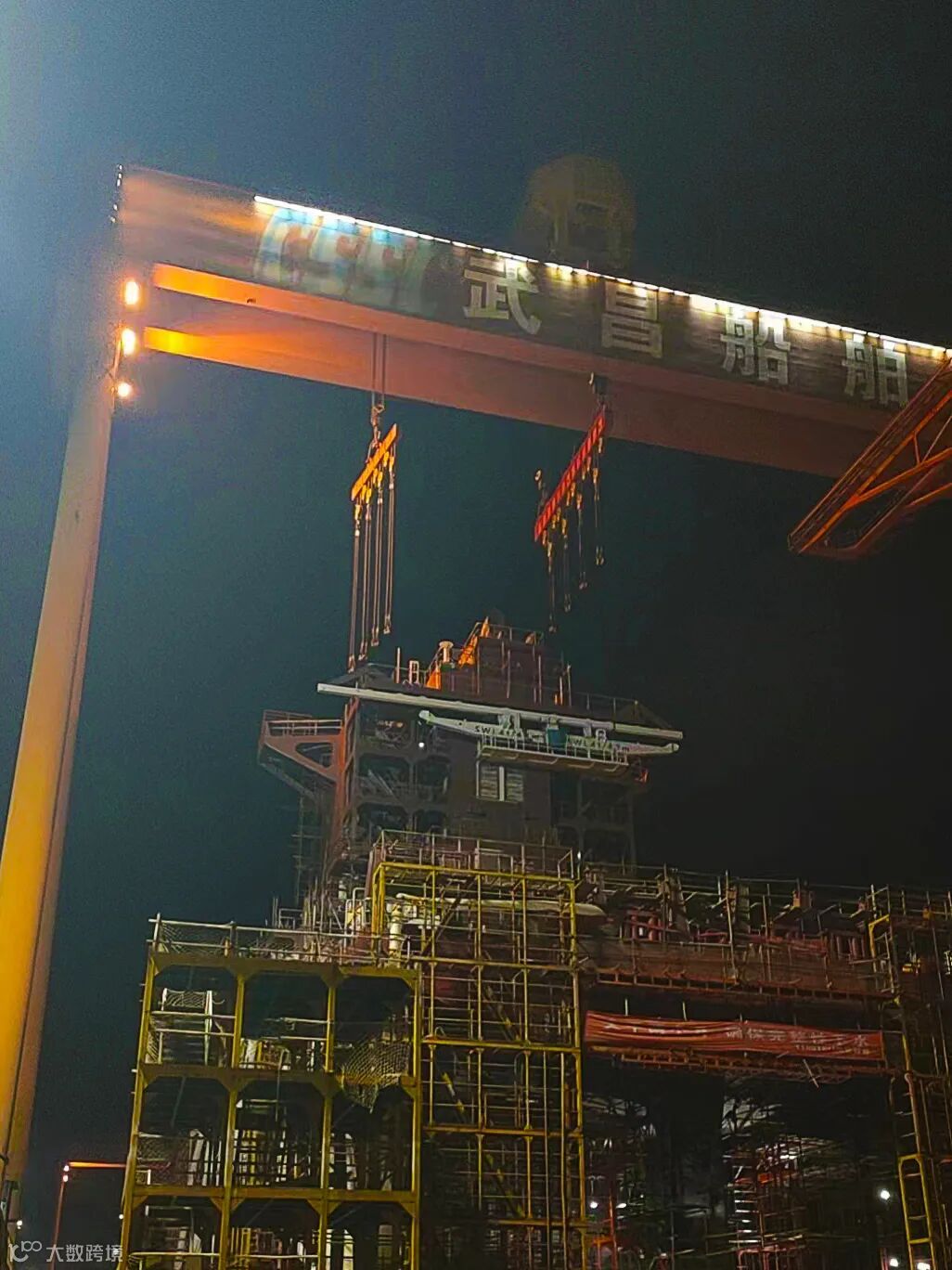

C31总组吊装


C31总组顺利松钩


自7月以来,1号船项目部和生产一线一直是连轴转的状态,公司党委督战,每日召开生产协调会,做到日清日结,日事日毕;一线施工人员为抢抓时间,始终保持战斗状态,分两班攻坚施工任务,常常夜战至清晨。
武昌造船人发扬“拼搏 协同 创新 奉献”企业精神,抢、拼、快、干,从白昼到黑夜,全力奋战冲刺1号船下水节点。

8月7日,

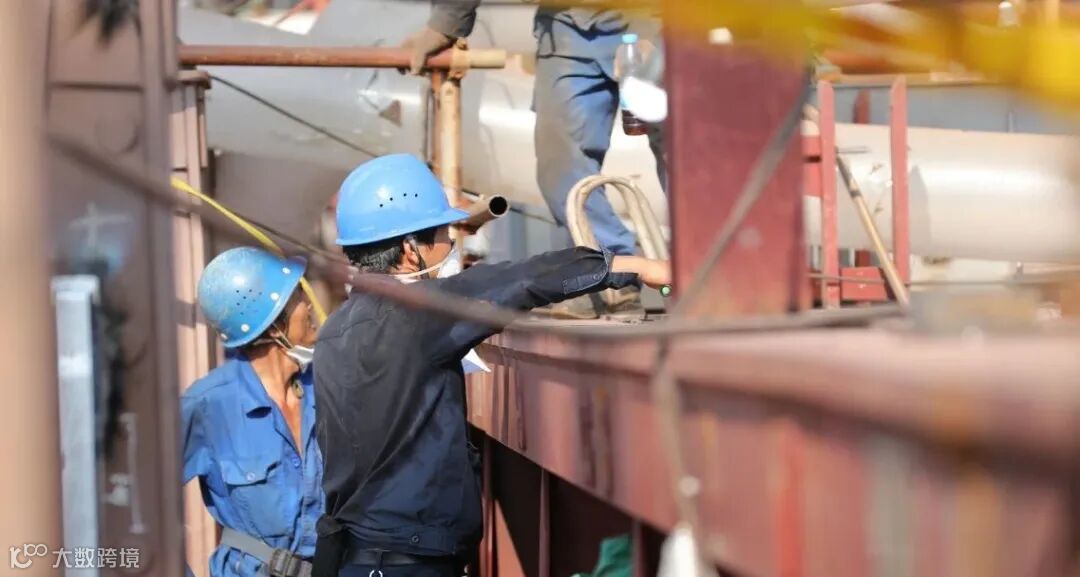

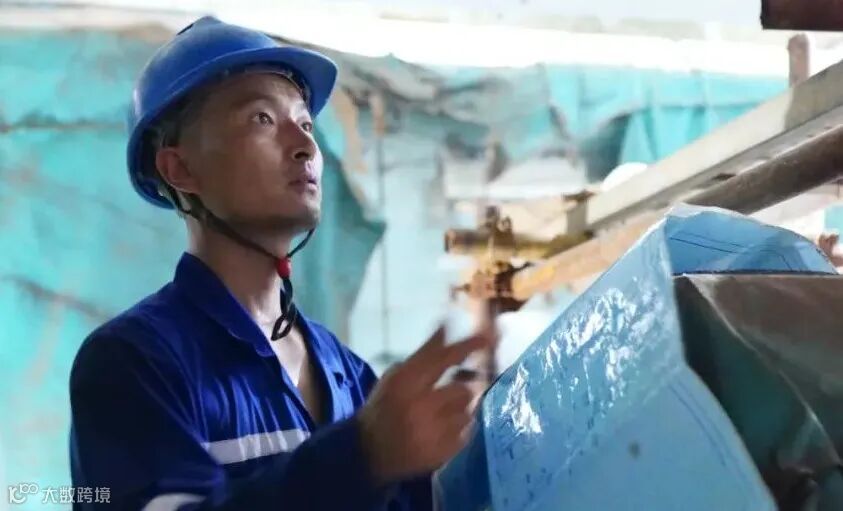

施工人员不惧高温,

与时间赛跑,日夜奋战,

全力以赴实现1号船船舱口盖安装节点计划。

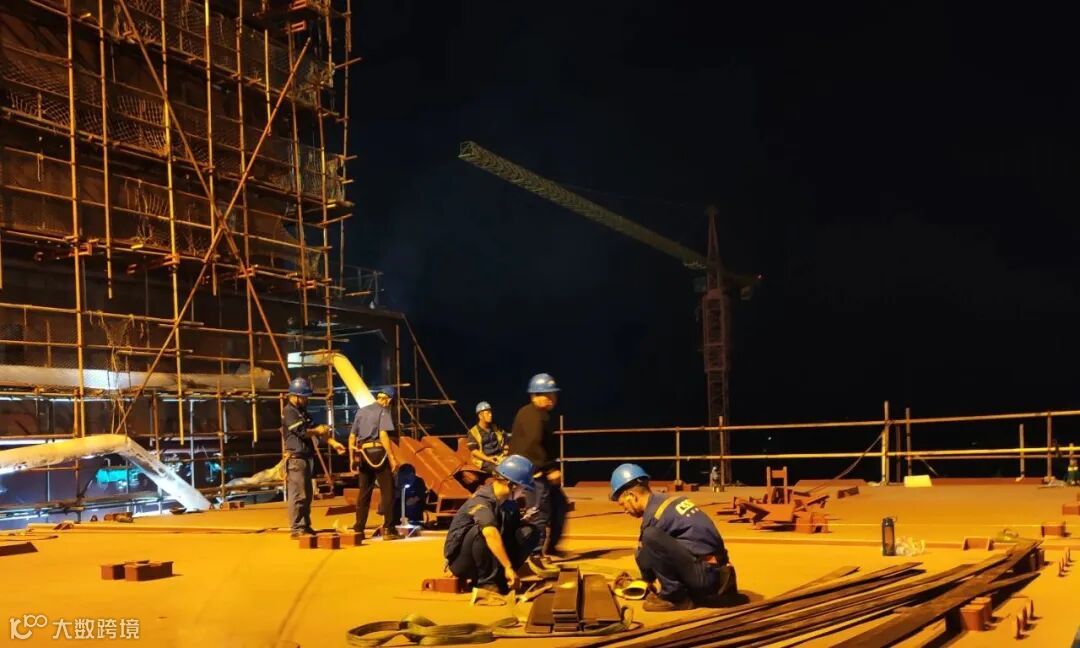

8月9日夜间,

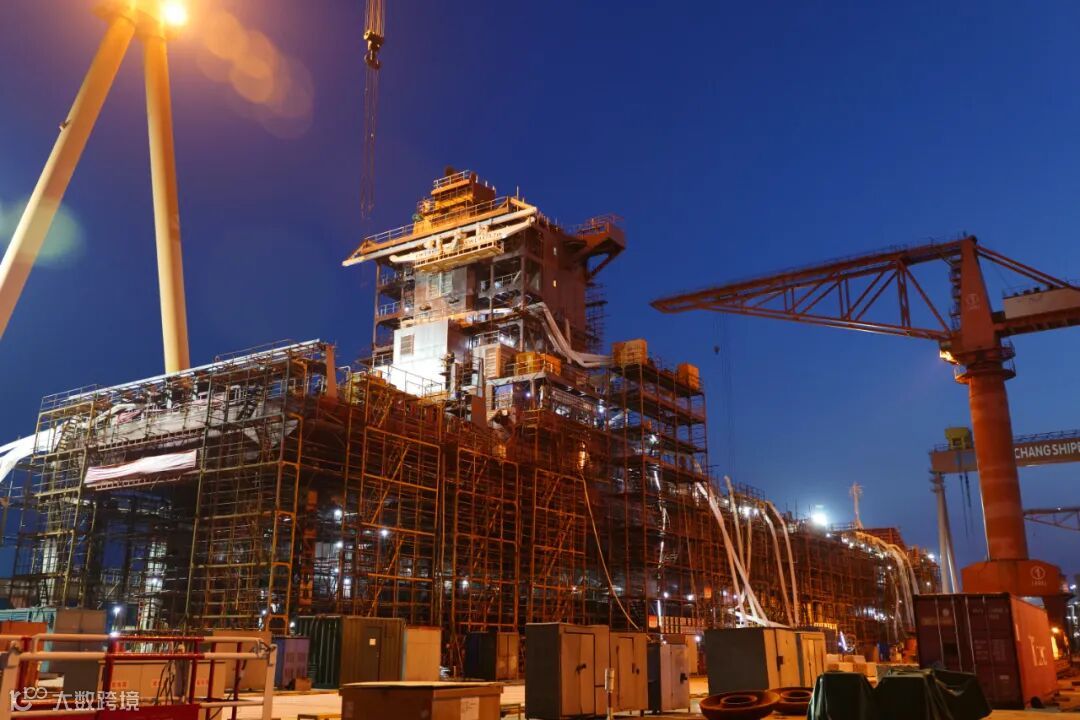

双柳厂区生产现场,灯火通明,
点亮的不仅仅是前方的路,
还有一线员工对完成任务的希冀。

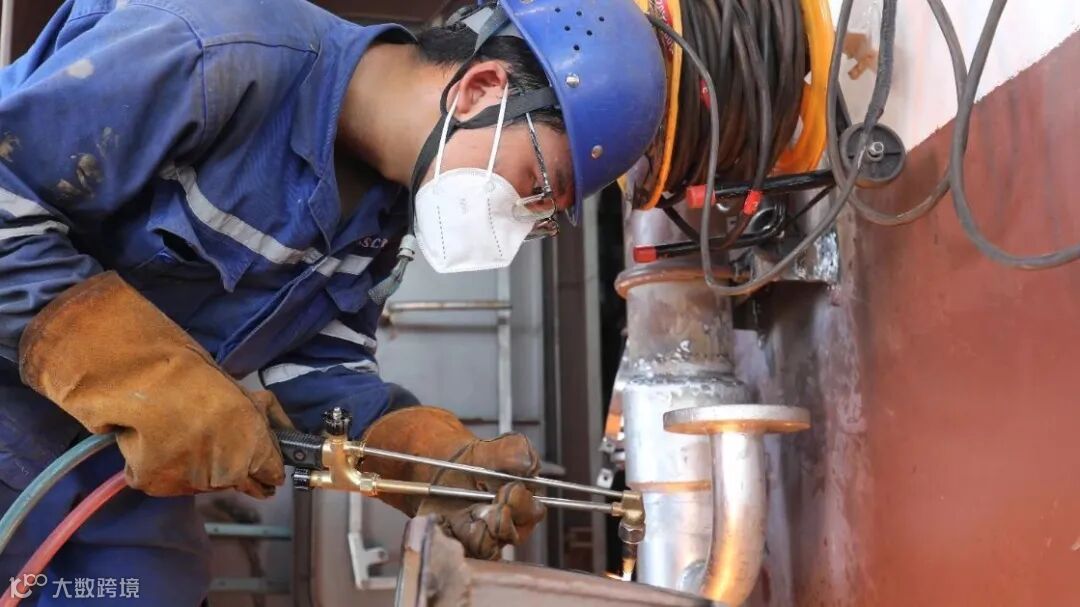

炎炎盛夏,灼灼热浪。

肩负着1100TEU集装箱船1号船生产任务的

全体项目施工战士们,

面对高温,毫不退缩,

团结一心,奋战坚守,

用热忱和坚持铺就——

通往胜利完成任务道路。

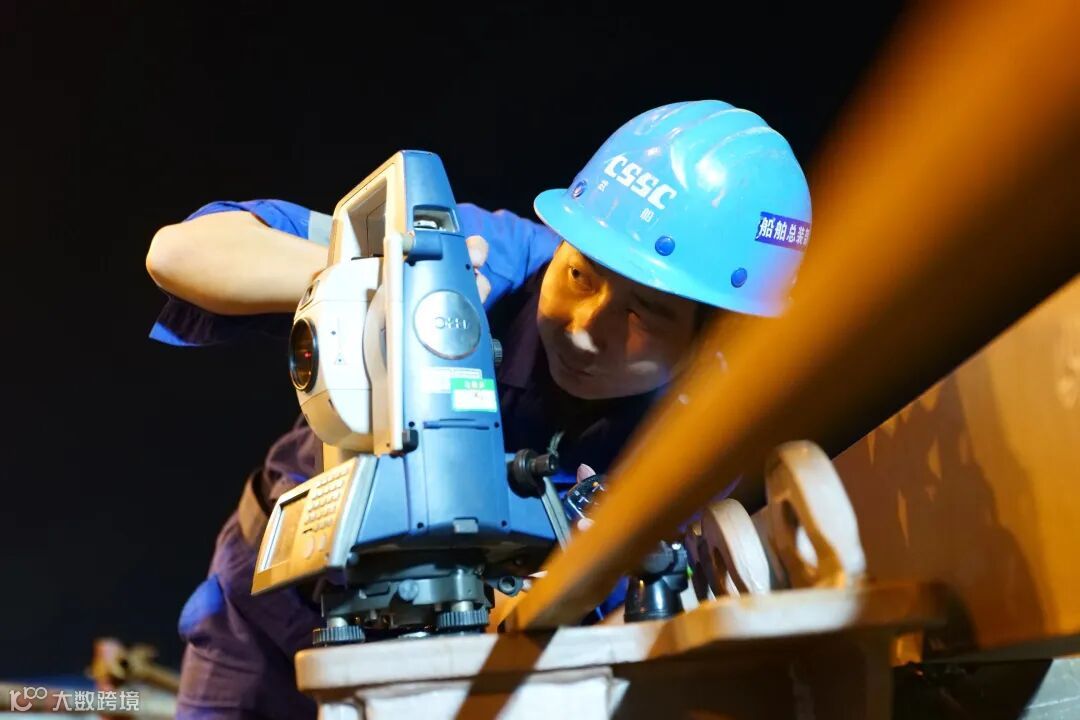

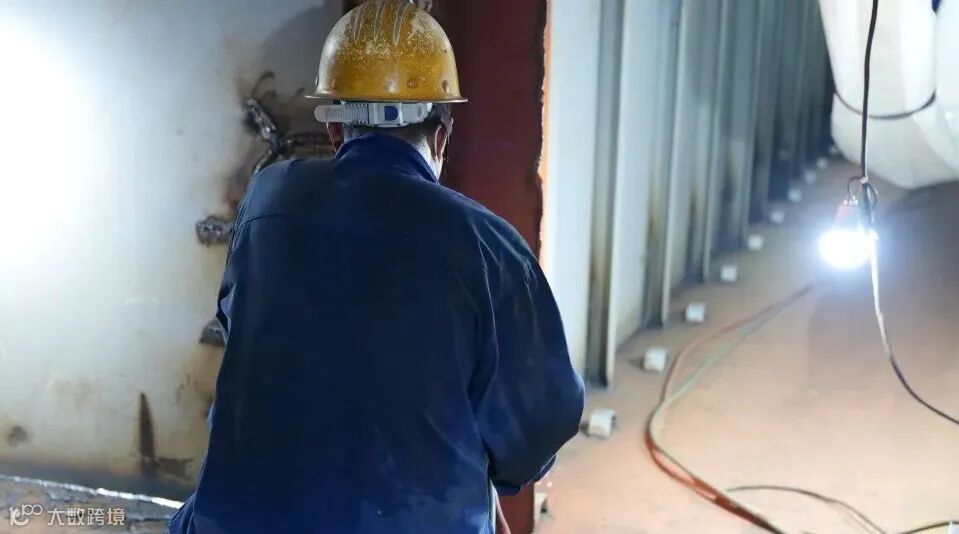

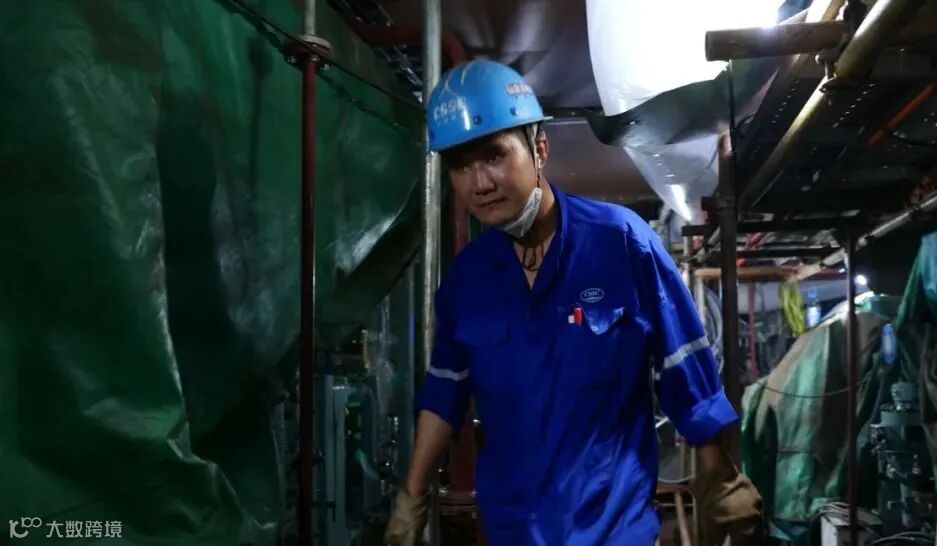

夜已深,战正酣。

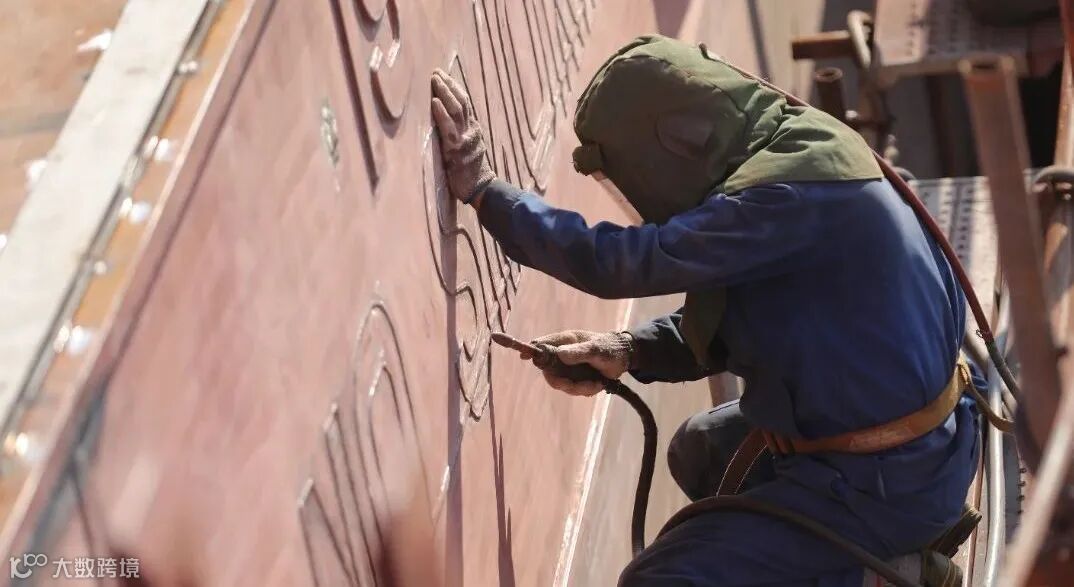

他们汗如雨下、浸透衣衫,
却依然手握工具,坚守岗位,

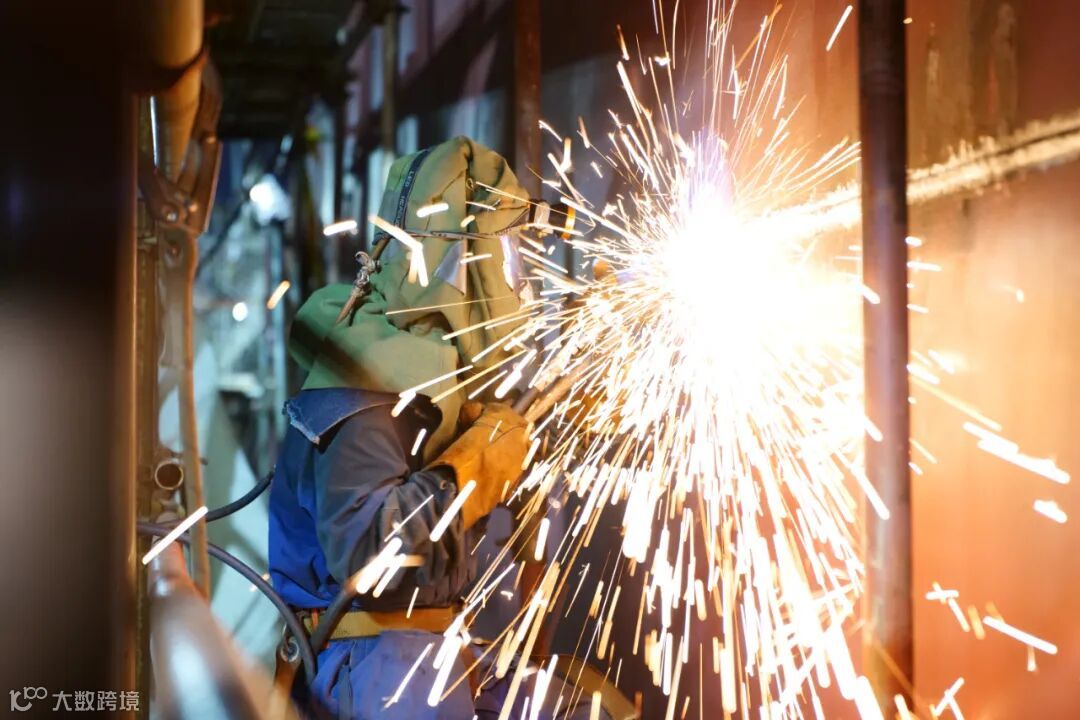

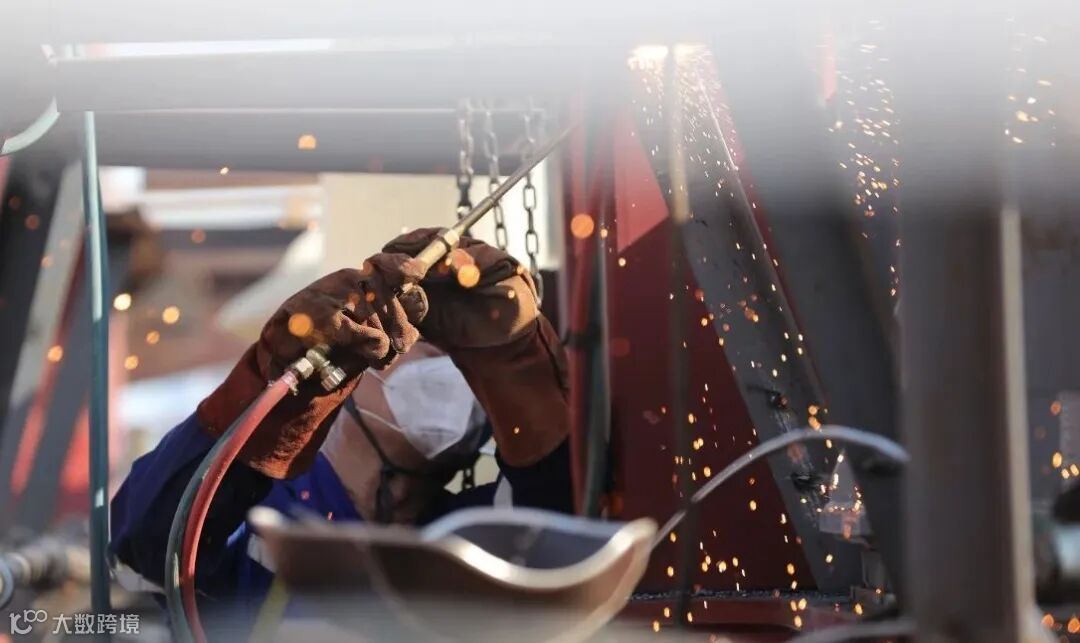

专心致志地奋战自己手中的工作!


汗水湿透衣襟,

浸不灭完成任务的斗志。

他们的背影,如此坚毅!

他们的行动,如此坚定!




8月9日晚,

1100TEU集装箱船1号船当日生产协调会,

从晚上10点一直开到次日凌晨。

公司党委委员、副总经理田军

深入一线,现场督战,

确保生产“加速度”。

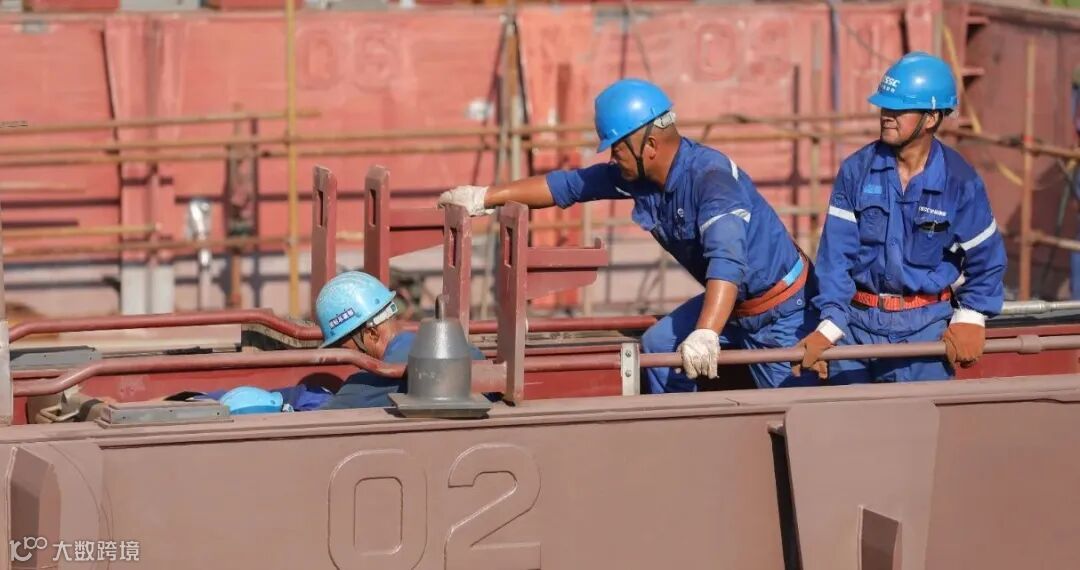

8月10日,烈日当空

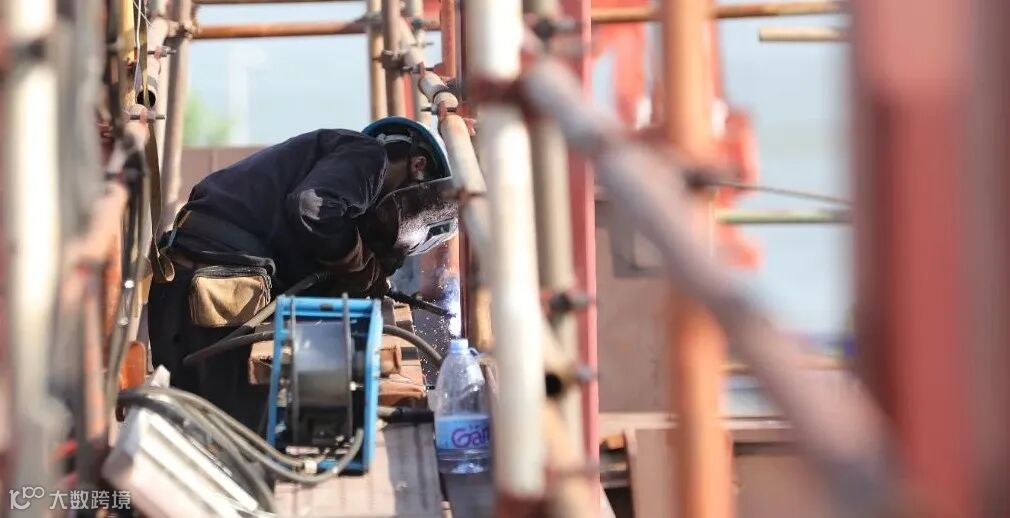

生产现场,如火如荼。

一线施工队员们斗志昂扬,

他们以一股
“必定完成任务”的坚定信念,
“必定提质增效”的坚定决心,
化为“战高温、保生产”的利刃,
一刀一刀削减困难,
一道一道打破阻碍,
一步一步迈向胜利!

目前,1100TEU集装箱船1号船已完成上建C11/C21/C31三个总组合拢焊接,正在合拢口校正。12号合拢口的焊接/试装管报检完转序涂装。

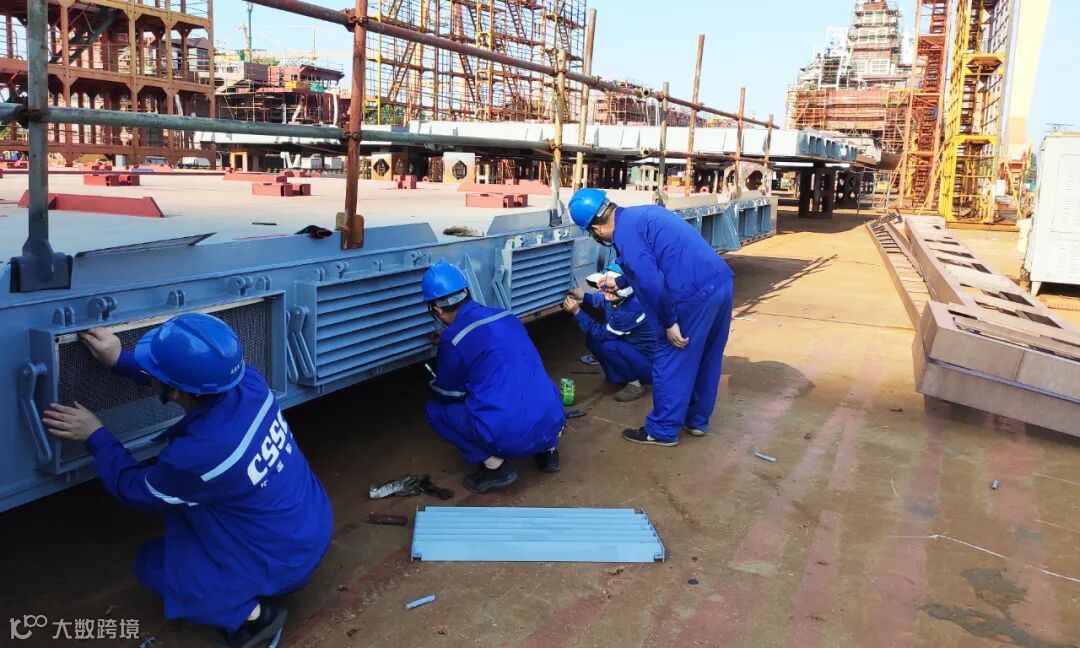

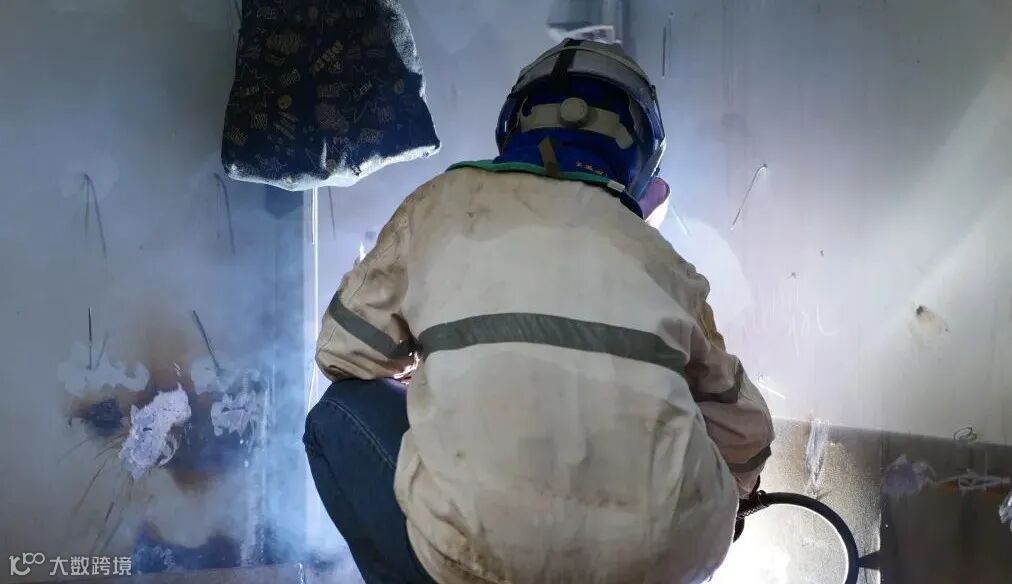

全船76个液舱/油舱舱室密试报检完成;已涂装完成31个,其余正在加紧施工中。7个大货舱试箱报检完成6个,其中4个大货舱完成除锈,正在加紧油漆施工中。

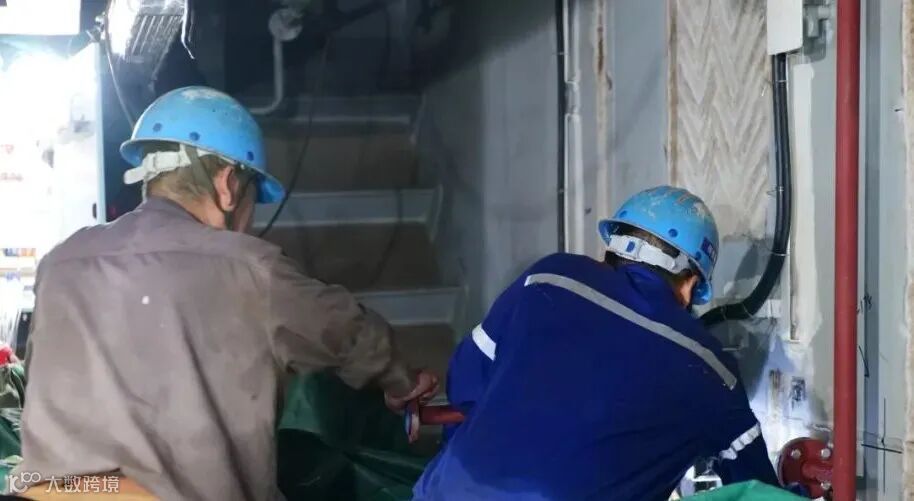

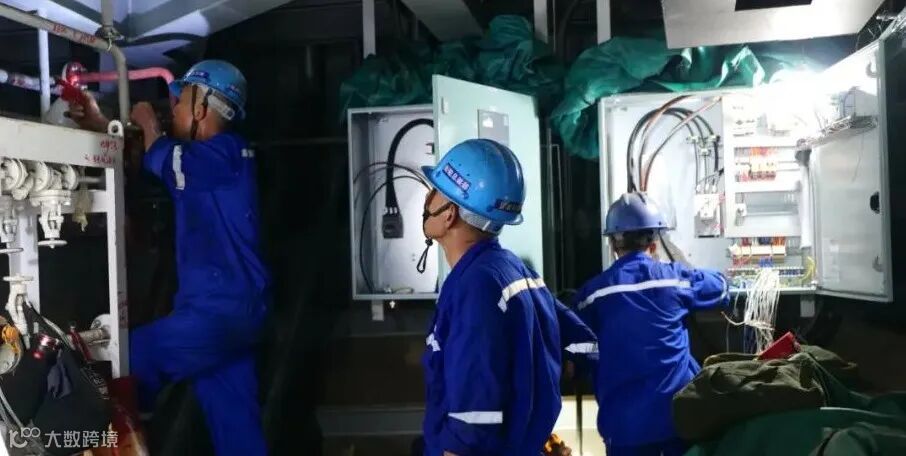

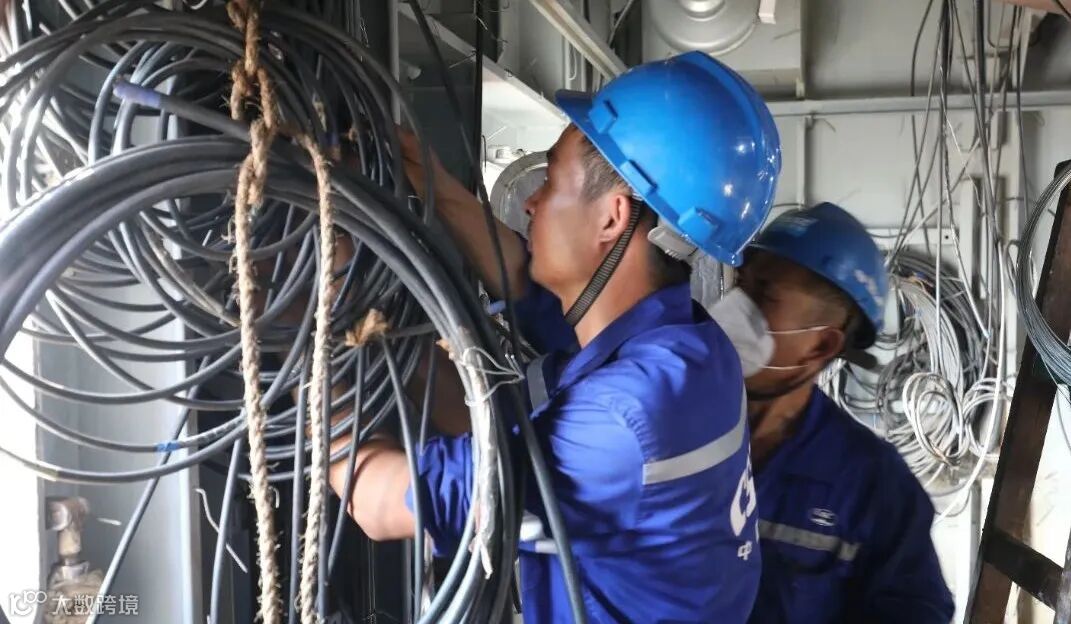

全船电缆119公里,已敷设75公里,主配电板已接线完成90%,发电机、照明变压器、空压机接线工作已全部完成。

全船51个管系系统,已报检完成13个,其他系统正在施工及自检/专检中。各类设备系统也都在同步安装报检中。



为确保船舶生产计划节点实现,该项目部在公司党委的带领下,团结一心,担当奋战,采取一系列措施确保船舶建造进度整体向前推进。

通过倒排船舶下水专项计划、周计划、日计划,项目部紧盯项目施工进度、深入一线及时现场协调;持续保持与船东、船检沟通,影响到下一道工序施工的关键报检项目,项目组会邀请船东、船检加班加点进行检验;配合公司领导统筹各方资源,督办日计划日事日毕;层层落实各级责任制,公司分管生产领导亲自召开日计划专会,每天的计划确保完成,并布置、落实第二天的日计划。截至目前,该船各项生产计划均在序时进度控制中。

接下来的8月,项目管理和施工队员们,将继续发扬武昌造船“拼搏 协同 创新 奉献”精神,争分夺秒、集智攻坚,为顺利实现下水节点全力以赴!

为了目标的实现,
奋战冲刺决不是喊口号,
而是扎扎实实的行动!
让我们深入发扬
武昌造船“拼搏 协同 创新 奉献”精神
在各条生产战线上,
凝心聚力,团结奋斗,
抢拼快干,实现目标!



供稿 | 党委工作部、总装部、生产管理部、重装公司

文字 | 谢金谷、梅竹新、孙建军、殷   锦

图片 | 张   亮、林细平、王   震

编辑 | 李   敏、谢金谷

对 | 谢金谷、周建仁

审核 | 黄   刚、谢   恒


END




欢迎识别上方二维码关注我们


点点赞
点在看

【声明】内容源于网络
0
0
武昌造船
中国船舶集团有限公司所属武昌船舶重工集团有限公司官方订阅号。
内容 3377
粉丝 0
武昌造船 中国船舶集团有限公司所属武昌船舶重工集团有限公司官方订阅号。
总阅读3.3k
粉丝0
内容3.4k
