【纵览】细化每个工序 提升出坞完整性

【纵览】细化每个工序   提升出坞完整性 沪东中华造船
2018-02-07
0
导读:2月6日上午,13500箱H3026船完成13+1货舱吊箱工作,意味着甲板区域出坞完整性工作取得了阶段性成果

文/摄  雷旭

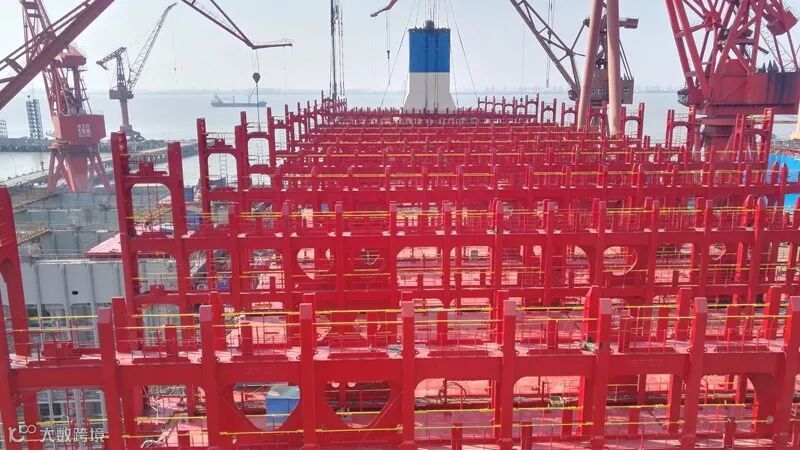

2月6日上午,13500箱H3026船完成13+1货舱吊箱工作,意味着甲板区域出坞完整性工作取得了阶段性成果。


以前船只起浮后有4个月的坞期,但该船起浮后公司计划坞期2个半月。此时两船起浮、一船出坞,吊车资源非常紧张。可完整性目标不能降低,因此船装部将该船出坞完整性作为年度重点任务攻克。


作业三区制定了详细的出坞完整性施工计划,以货舱为单位,细化到每一个工序,各工种都有对应的责任人。该船主管副作业长范毅霖突前指挥,发挥了党员先锋模范作用。对于超出计划时间的,他约谈劳务队负责人,敦促严格执行生产计划。施工人员发扬连续作战的优良作风,克服困挠推进生产。在近期绑扎桥吊装过程中,管理人员、施工人员在零下八度天气下,加班到深夜两点,确保了生产计划顺利实施。


为了进一步加快吊箱进度,作业区主动承担了部分额外负荷,积极协助清舱工作。临近春节假期,确保不因人员返乡影响进度,作业区提前做好预案。生产运行部多次走访,加强协调,为开展吊箱工作创造了有利条件。


目前该船货舱完成了13个大舱加艉部甲板吊箱工作,绑扎桥焊后施工基本结束,水线下外板附件安装全部结束,管系安装报验完成86.36%,货舱、隔舱铁舾件全部结束,甲板铁舾件完整方面也取得突破,提前在船坞阶段将甲板栏杆全部安装完毕,出坞目标基本实现。
