【人物志】十五天里的四场“硬战”——工程服务公司川南项目部生产保运纪实

【人物志】十五天里的四场“硬战”——工程服务公司川南项目部生产保运纪实 中国石油长城钻探
2015-12-09
0
导读:□工程服务公司川南项目部●团队档案:工程服务公司川南项目部成立于2014年8月,现有管理和后勤人员31人,其


团队档案

工程服务公司川南项目部成立于2014年8月,现有管理和后勤人员31人,其中党员7人,主要担负长城钻探四川页岩气项目部的地面建设和生产保运工作。



学习交流确保施工质量


在四川,流传着“天无三日晴,地无三尺平”的说法,极端天气频繁,场地黄土泥泞,而新组建的川南项目部又是个“全新”的架构,没有当地生活经验,饮食不习惯、语言不通。面对“多边工程”必须边设计边地勘,边协调边进场,边改造边完善,这对项目部来说是全新的挑战。



安全防护不放松


川南项目部主要负责四川页岩气项目部的地面建设和生产保运工作。在整个项目发展中,项目部党员冲锋在前,展现了共产党员的责任意识和奉献意识。项目团队与时间赛跑,每次出手都是漂亮的“收官”,在15天中打赢4场硬战。


“突击战”:千米米管线24小时贯通

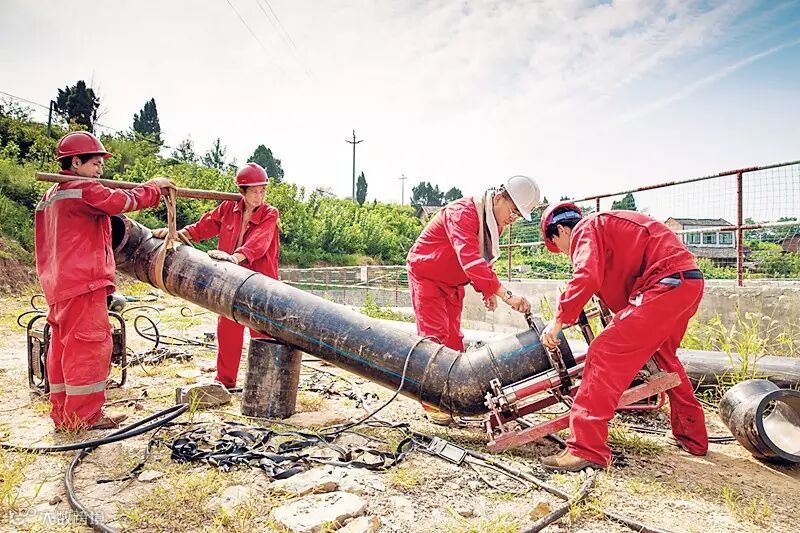

23时30分,川南项目接到页岩气项目的紧急任务,要求24小时内完成保护区水渠到204H3平台千米临时供水管线铺设,确保204H2平台和204H3平台同时压裂。接到任务后,项目连夜部署,管材、人员和设备迅速就位。在车辆机具无法通过路面狭窄的小桥时,员工依靠人拉肩扛,将单根600公斤的管材和重800公斤的潜水泵抬进场内;员工跳进齐腰的水中安装泵头,经过近24小时持续奋战,高效高质完成全部工程,如期保障了压裂生产。

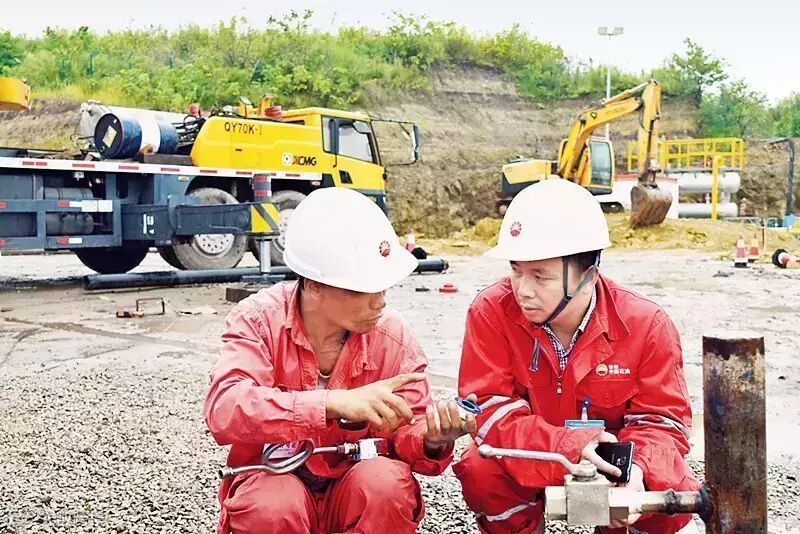

“抢修战”:8小时排除故障


第五日12时,项目再次接到指令。204H7平台周围液体外流,务必在最短时间内将整池6000方钻井液外输到204H3平台水池。项目迅速组织安装潜水泵和外输工艺,员工克服恶劣天气连续施工8个小时,圆满完成任务。


“攻坚战”:提前6天完工避免损失


第九日,当地政府通知每个区块不允许同时存在两条相同作用的管线,未完成在建供水管线立即拆除,4天后将展开专项检查。此时,川南项目一区直径219供水管线尚有4.1千米未完成,全部为施工难度较大的路桥、河流和丘陵陡坎地段,按正常进度还需10天的时间。


为了确保页岩气项目不受损失,川南项目部立即调整施工方案,调配机组资源,抽调业务骨干到新增的3个机组,项目实施分段开工。四个工作日后,凌晨3时,供水管线全线贯通。


“速决战”:保障页岩气如期外输


第十五日,项目3口井同时进行工艺安装,项目科学部署,快速行动,发挥敢打敢拼精神,持续工作30余小时,于次日23时30分完工,高效优质完成任务,确保了页岩气如期外输。





作者 工程服务公司 川南项目部 张萍

编辑 制作 程琼森
