近期,铁路港的重大项目正在如火如荼的建设中
为让更多小伙伴了解项目进展情况
今天小编就来给大家介绍一下
最新进展情况
丰树成都(青白江)综合物流平台


(丰树成都青白江综合物流平台项目图)
据小编了解到,丰树成都青白江综合物流平台项目占地面积230亩,拟投资6亿元,主要建设6栋单层仓库及2栋双层仓库。项目建成投用5年后,营业总收入预计可达75000万元,项目税收预计可达4600万元。

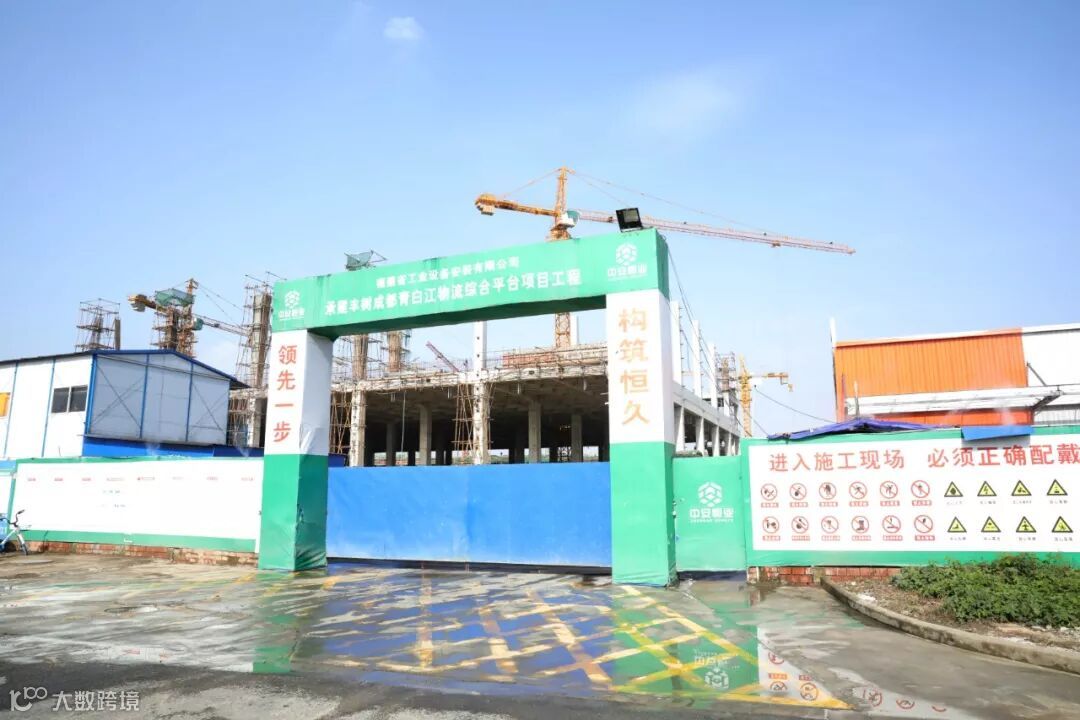

现阶段情况

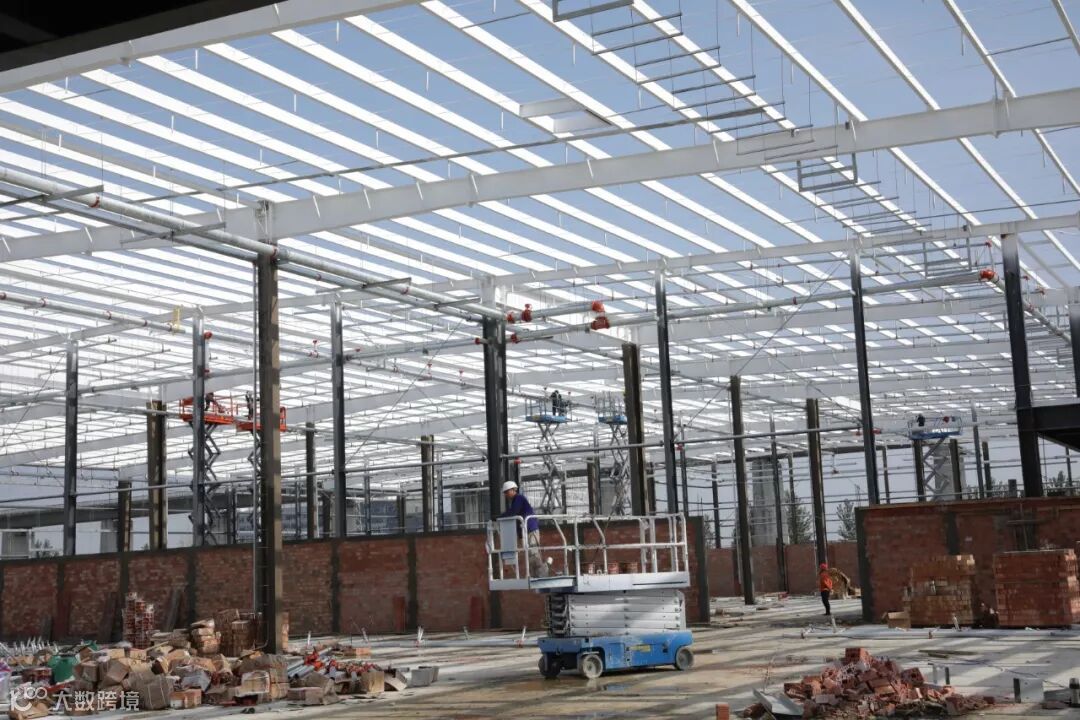

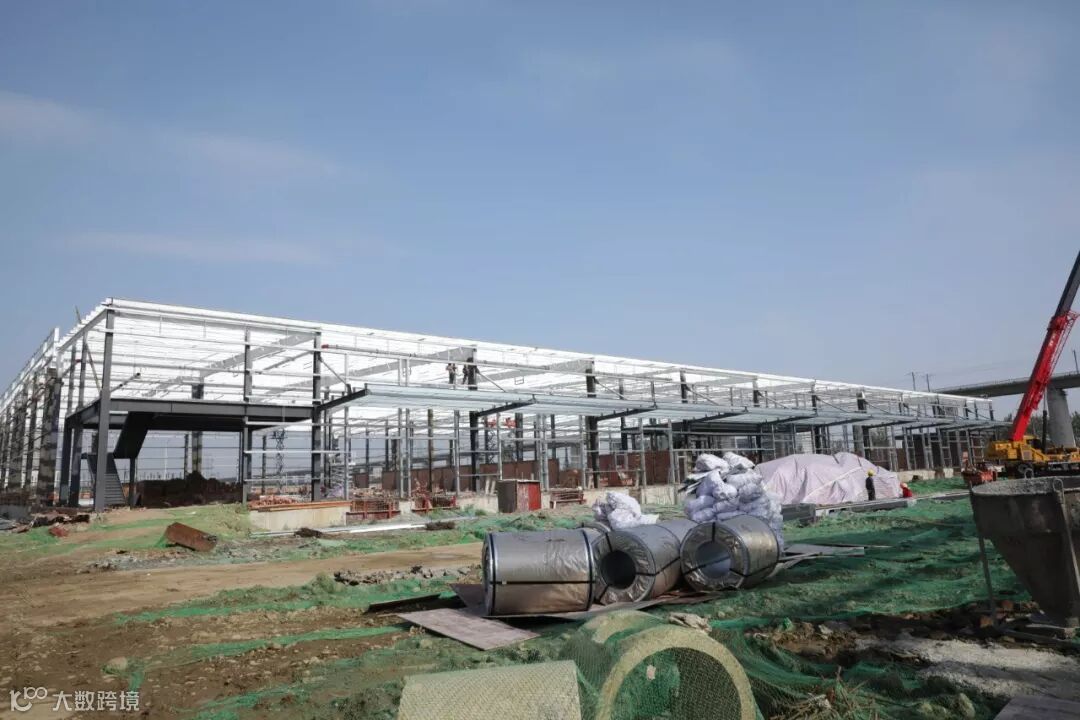

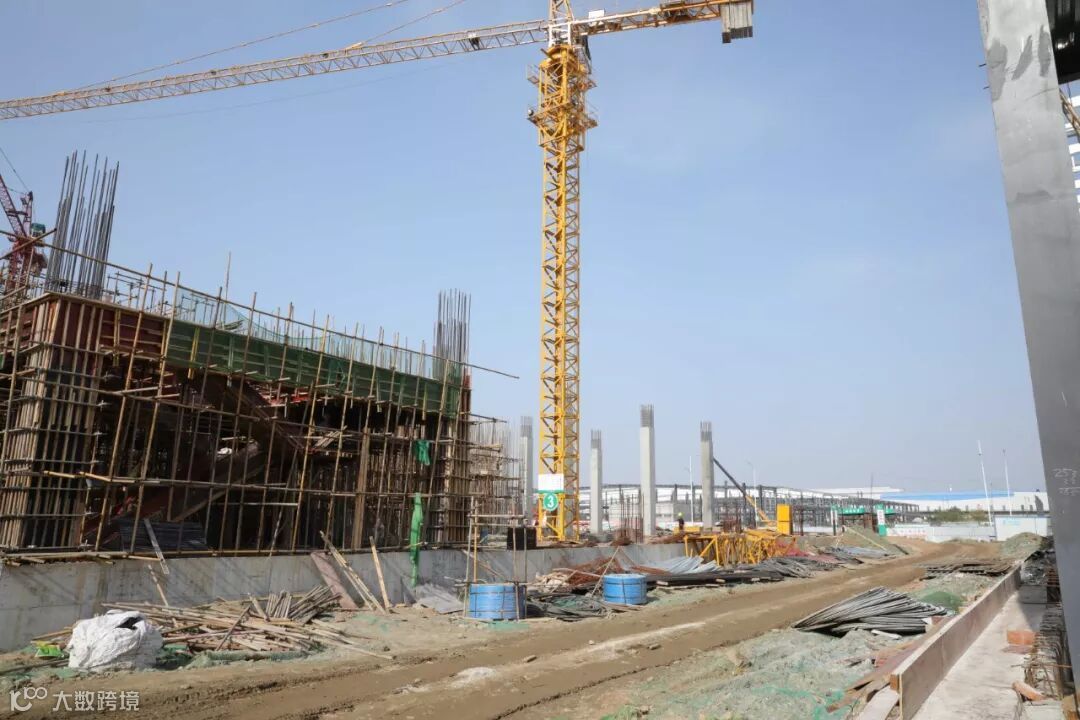

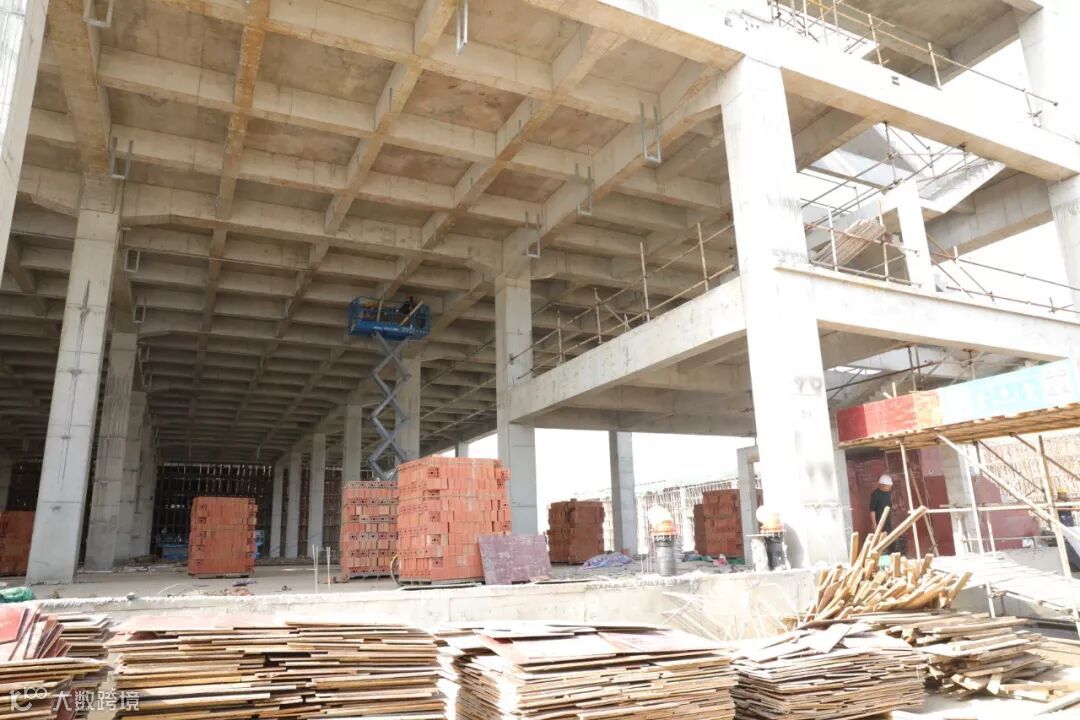

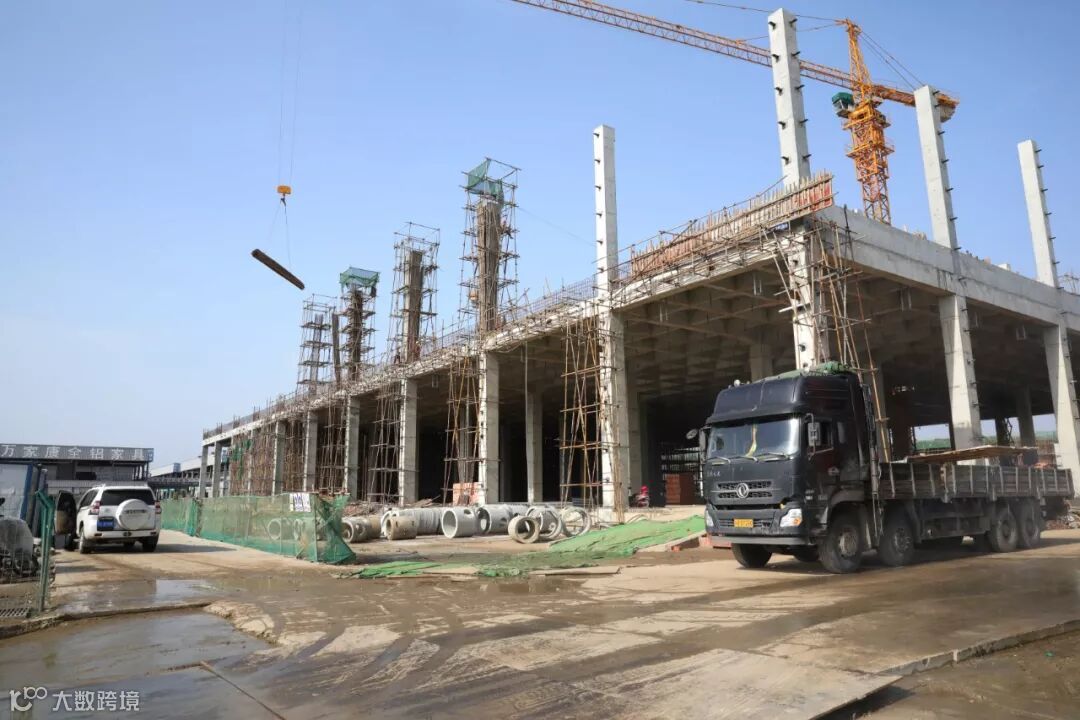

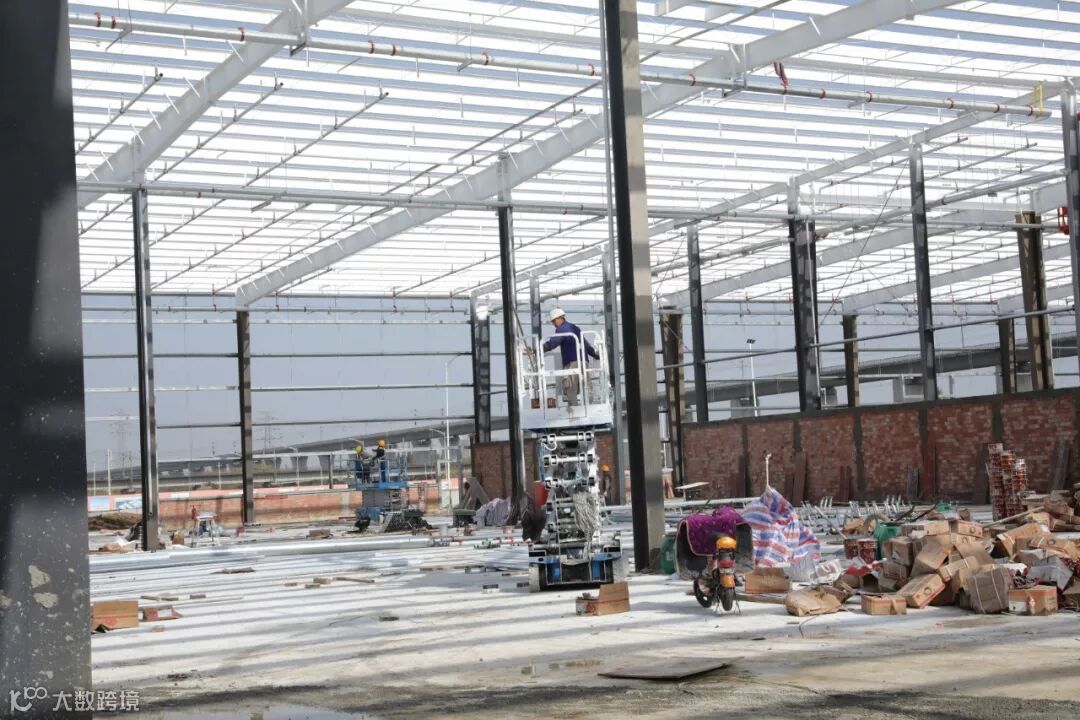

S1块:1#库内墙板已完成90%,外墙板已完成40%;2#库内机电管道已安装完成20%,墙体砌筑及二次结构已完成70%;3#库二层1-5轴砼浇筑,二层模板完成70%,排架完成75%,一层柱完成90%;4#库一层机电管道及支架加工,5-12一层排架拆除完成,二层柱完成30%。

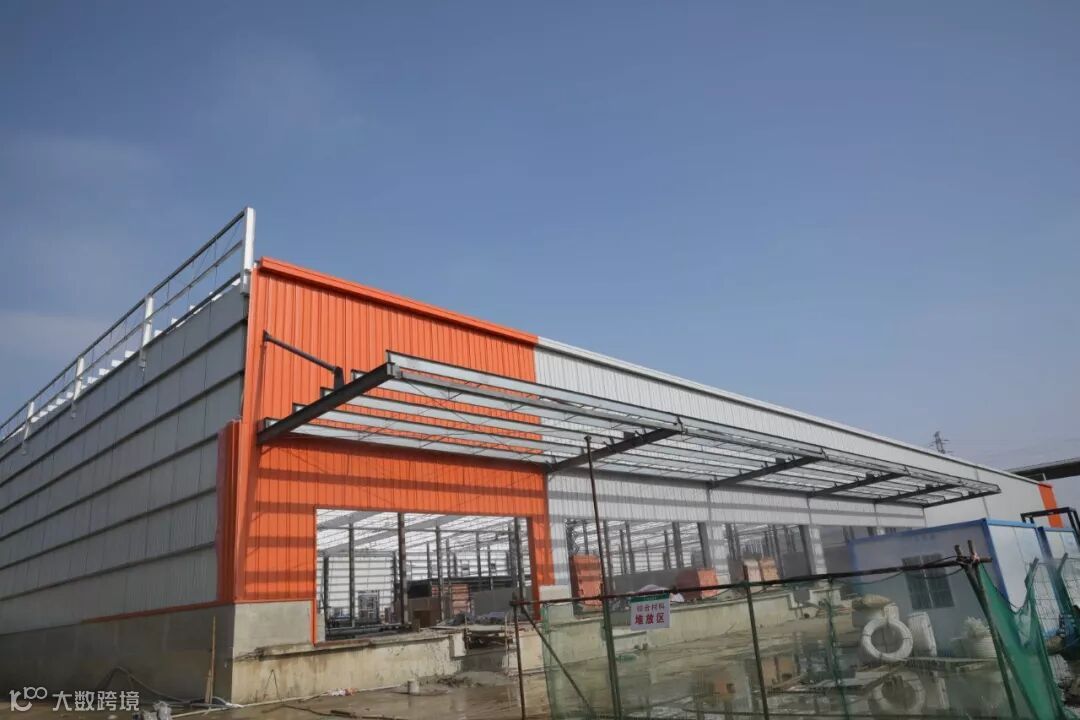

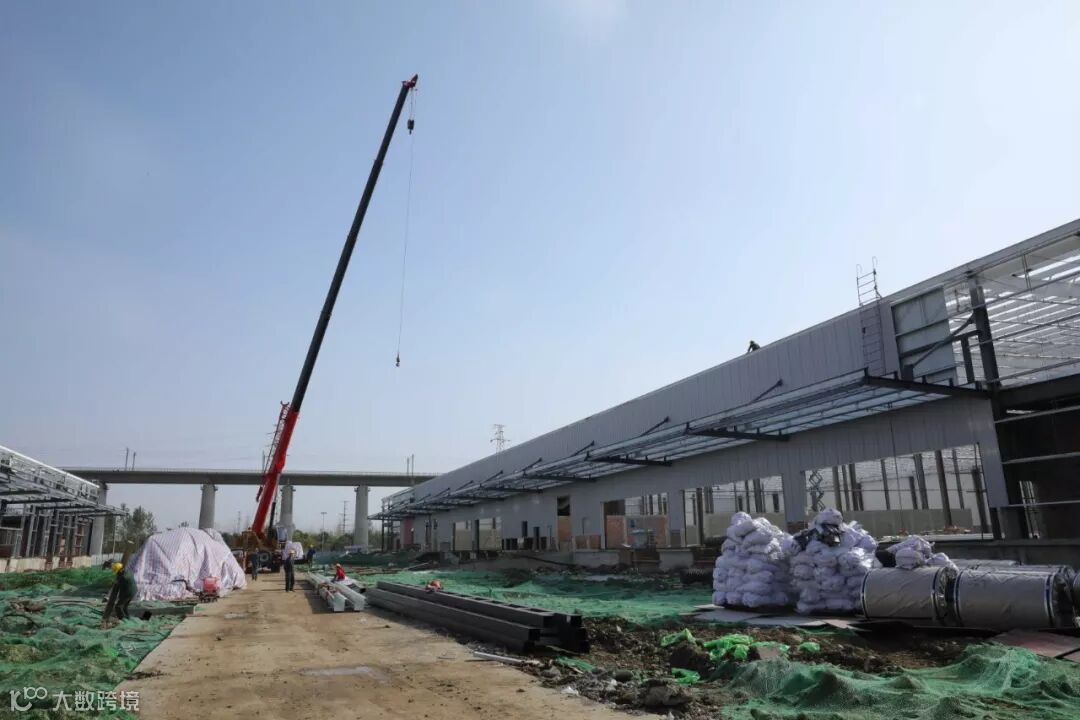

S2地块 :1#库基础已完成90%;2#库钢柱已完成80%,钢梁进场拼装;3#库主钢完成,屋檩完成50%;4#主钢完成,屋檩完成,墙檩完成60%。雨水池完成,消防水池完成50%
◆ ◆ ◆ ◆ ◆
丰树物流园项目正在按计划稳步建设中,目前S1地块已完成总体50%,S2地块已完成总体30%以上的建设任务。不久的将来,项目建成后将为铁路港落户的企业提供现代化高端物流设施服务,服务范围将涵盖全省,并进一步辐射至周边省市。
后期,小编将不定期为大家推送园区内项目最新建设进展情况,识别下面二维码,关注成都国际铁路港,掌握项目建设的最新动态。
