项目建设进度
(1)施工临时用水、用电已于1月31日前全部到位,满足施工需求。
(2)场地回填、不良地质处理已于2月22日全部完成;地基强夯施工已于2月26日全部完成。
(3)各单体建筑桩基施工于3月14日全部完成。

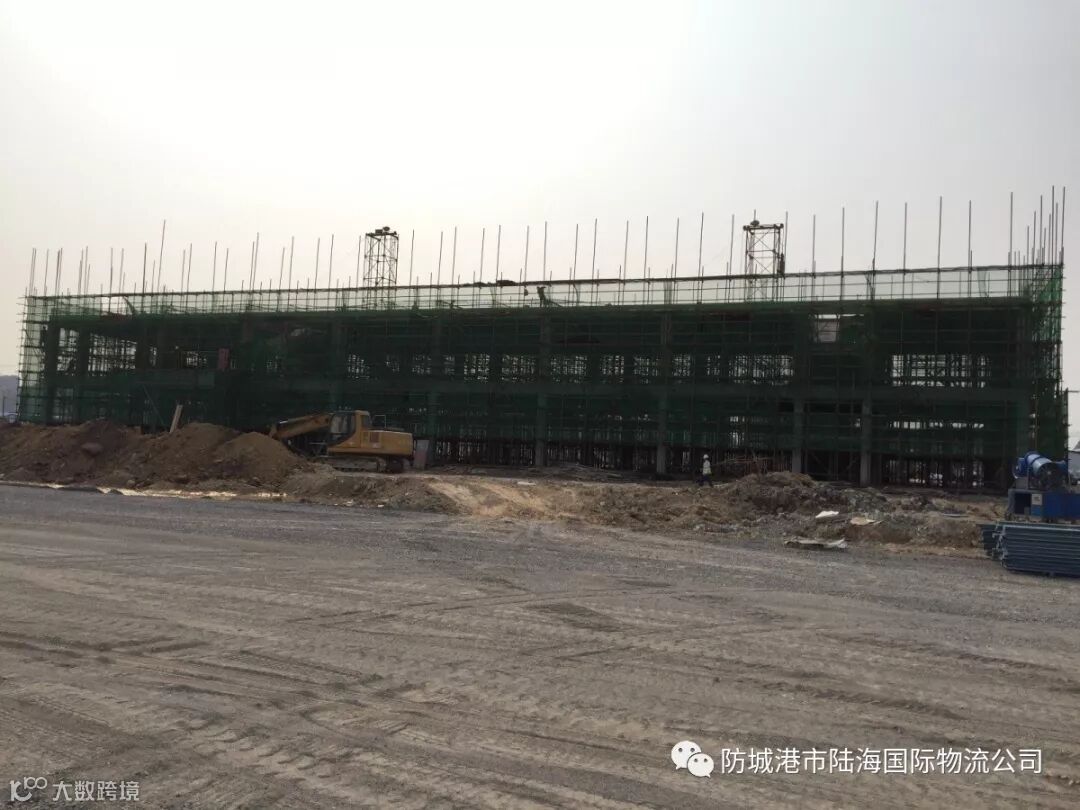

(4)目前综合办公楼主体框架结构已完成二层柱和三层楼板浇筑,查验楼主体框架结构浇筑全部完成。

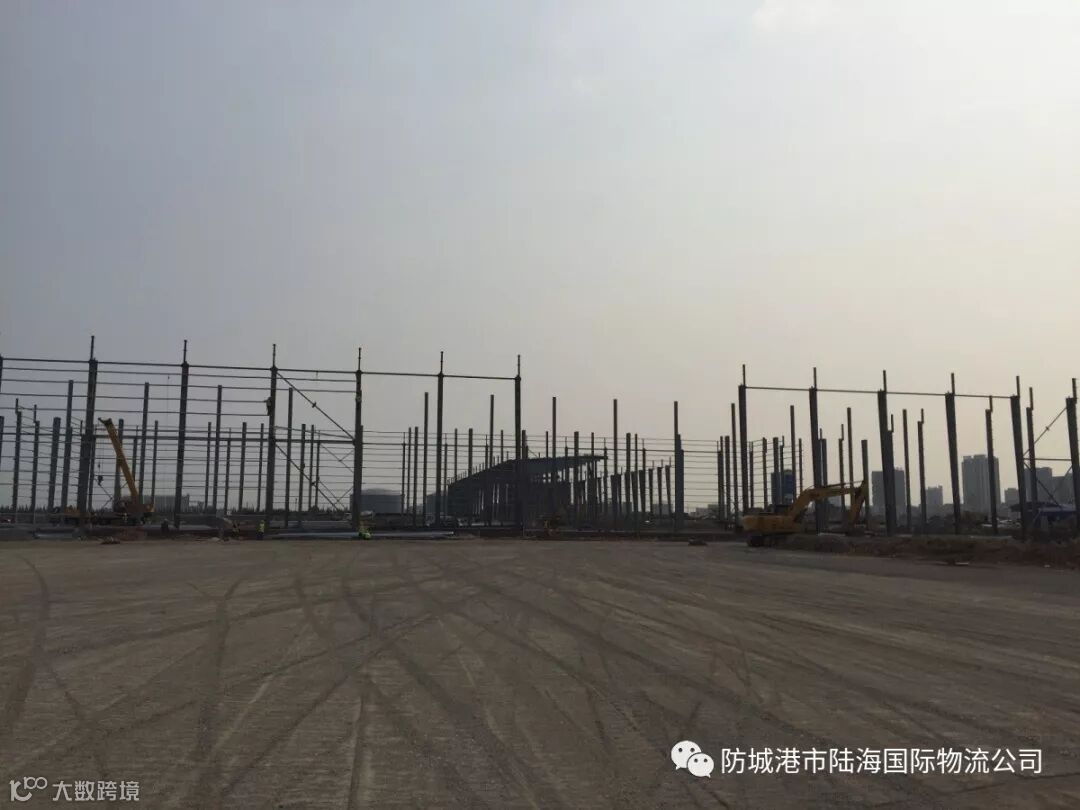

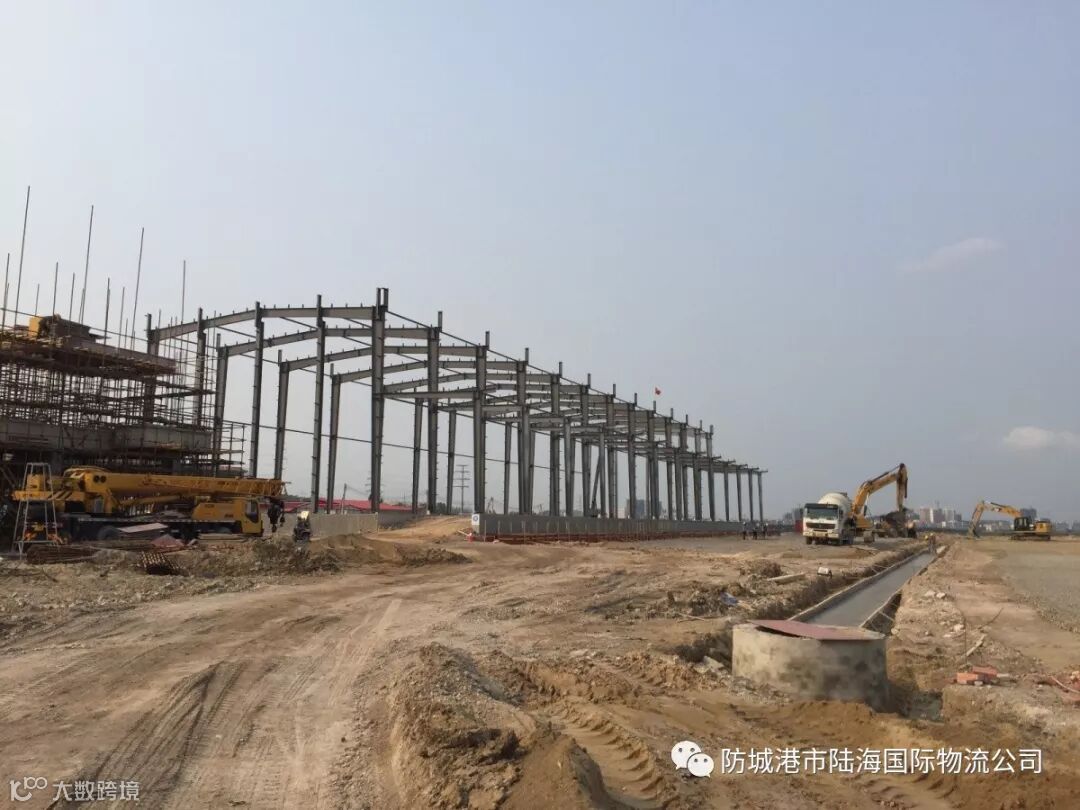

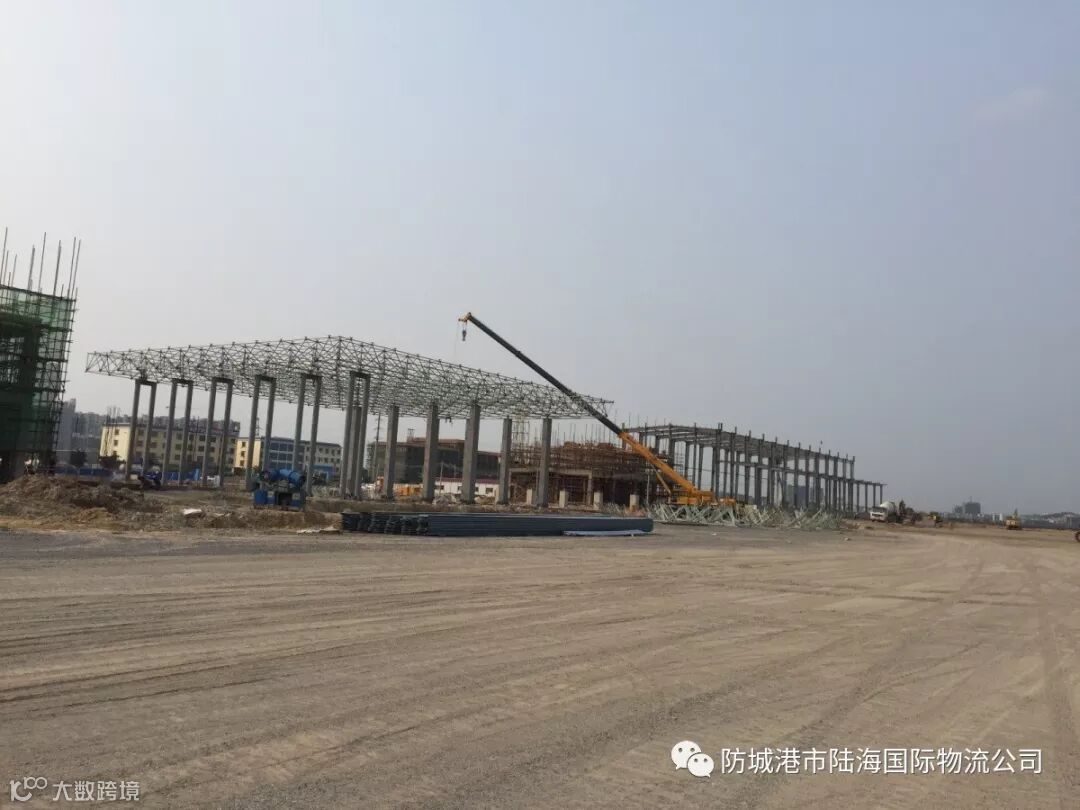

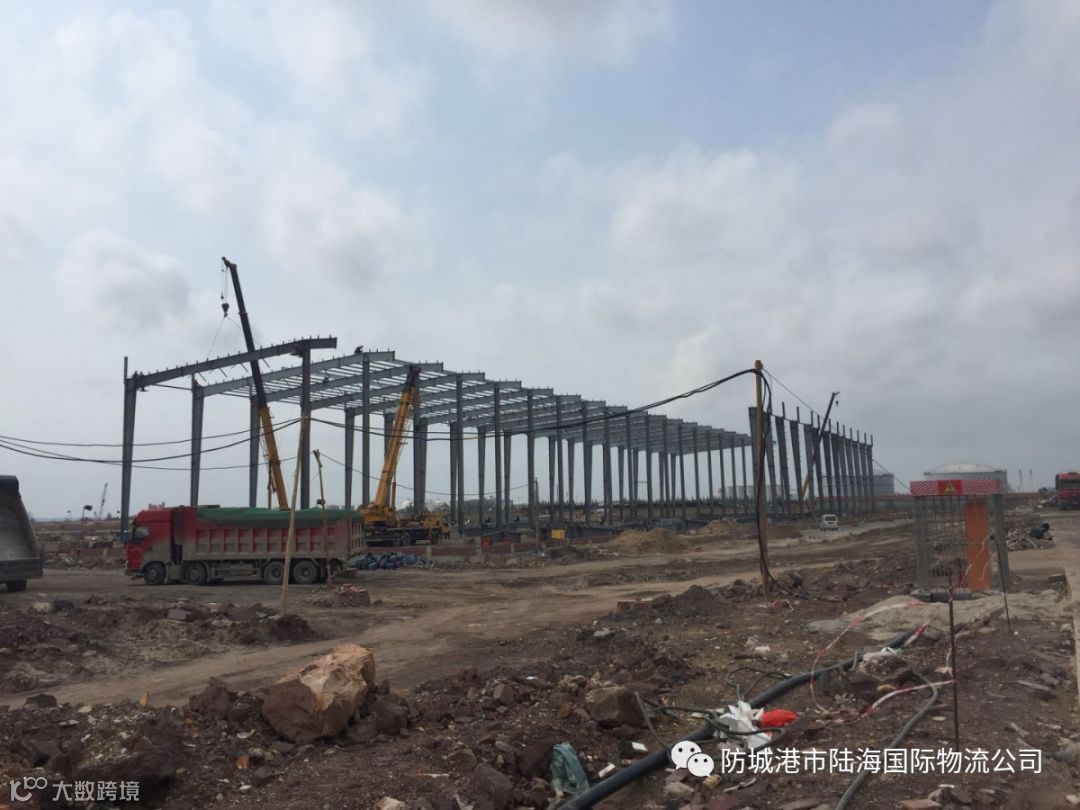

(5)1#仓库、3#仓库、4#仓库、6#仓库、扣留仓库、卡口钢结构主体已开展施工。
(6)道路路基和排水工程基本完成,其中1#路、4#路、7#路、8#堆场已开展水稳层结构施工。
综合办公楼主体框架结构已完成二层柱和三层楼板浇筑,查验楼主体框架结构浇筑全部完成。
一号仓库钢结构安装完成约80%,室内级配碎石摊铺压实完成。
三号仓库钢结构安装完成约80%,室内级配碎石摊铺压实完成。
扣留仓库钢结构安装完成80%。
卡口钢结构安装基本完成。

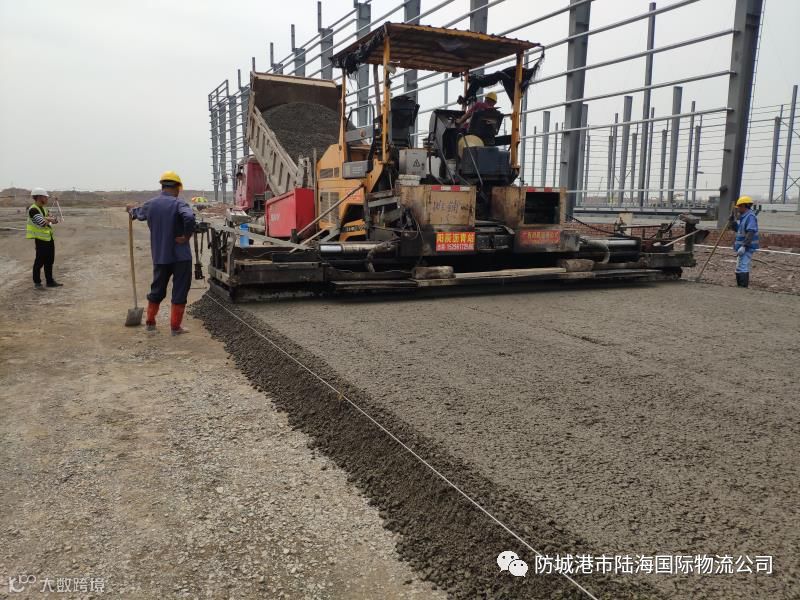

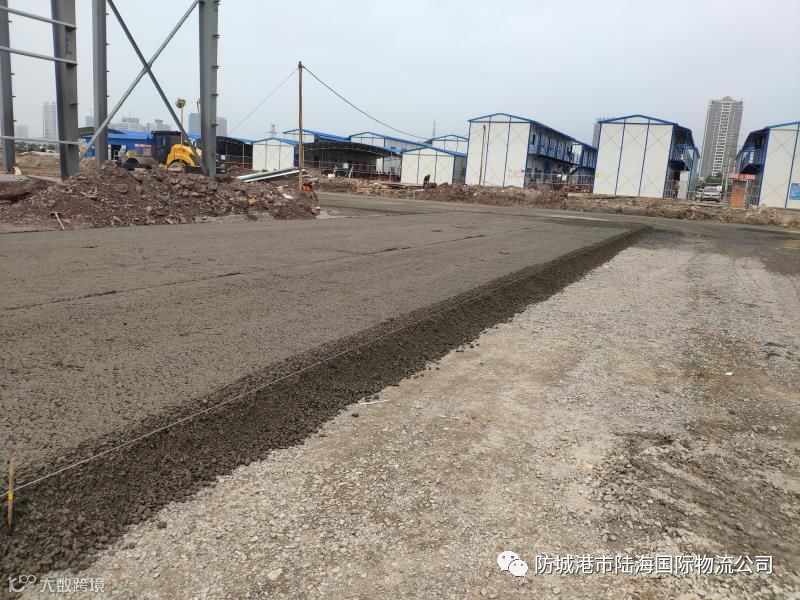

道路路基和排水工程基本完成,其中1#路、4#路、7#路、8#路堆场已开展水稳层结构施工。
下一步工作计划:
1、现阶段施工过程中,信息化系统与现场土建施工密切衔接,提前预埋管道及构件;
2、各单体建筑计划5月20日前陆续完成施工;
3、整个项目5月底全部施工完成,进行试运行调试;
4、7月初封关验收。
