工程能力,可以用“工程别能力表”来将其可视化

Ø 能力的平均化

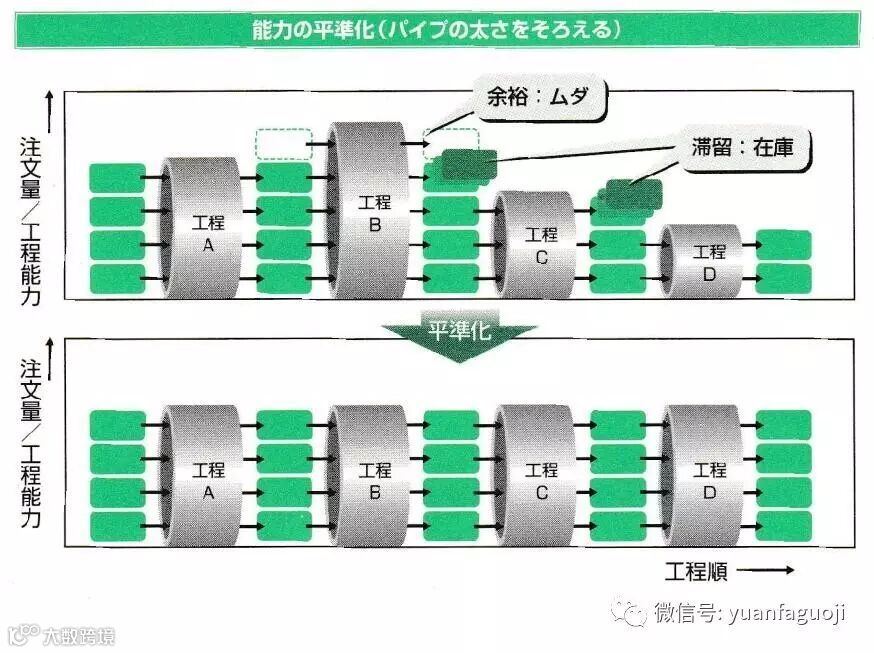

在要经过几道工序,几次机械加工才能做出完成品的场合,各工序(设备)的生产能力就会出现不均衡。因为这个不均衡,就会产生设备投资的浪费。比如:管道的直径,工序A =80CM , 工序B=100CM , 工序C =60CM , 工序D =40CM ,在当中如果以物品流动到最小直径工序D=40CM 为制约条件的话,不管别的工序的生产能力如何,流动中肯定会有“多余物品”的滞留,产生库存,因此,如果将工序A---D工序同步设置在直径80CM的话,就不会存在滞留,物品能够顺畅流动,同样的道理,在赛艇时,即使1个人竭尽全力去划桨,赛艇也不会快速前进,所以,比起“个人”能力,追求整体的效率才是上策。
“工程别能力表”是表示工序加工零件时的加工能力,明确出全工程中的瓶颈工序的一个可视化道具。作为提高工序生产能力的改善线索,可以一边检查订单数,一边检查生产能力,在改善场所进行处理和调整。
Ø 工程别能力表的制作
记录工序名称
记录机器编号

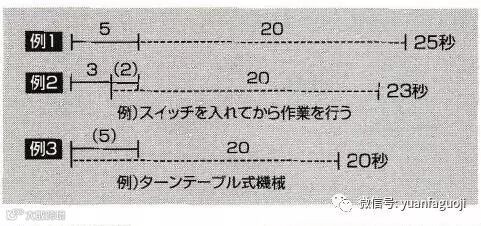

记录基本时间
手工作业时间:作业者走向机械装卸工件的手动作业时间(不包含步行时间)
自动传送时间:从机械启动开始,加工完工件后,直到各装置回复到原位,各机械部位停止运转的时间。
完成时间:每台机械加工完部品所需要的必要时间

记录刀具更换事宜
更换个数:加工多少个工件后,需要更换一次,并规定“更换”的基数
更换时间:更换一次刀具的必要时间
记录加工能力
加工能力():机械(工序)的最大加工数
加工能力=每班稼动时间(定时)\(完成时间\个+刀具更换时间\个)
记录准备栏
手工作业时间:实线
自动传送时间:点线
完成时间:总共时间
