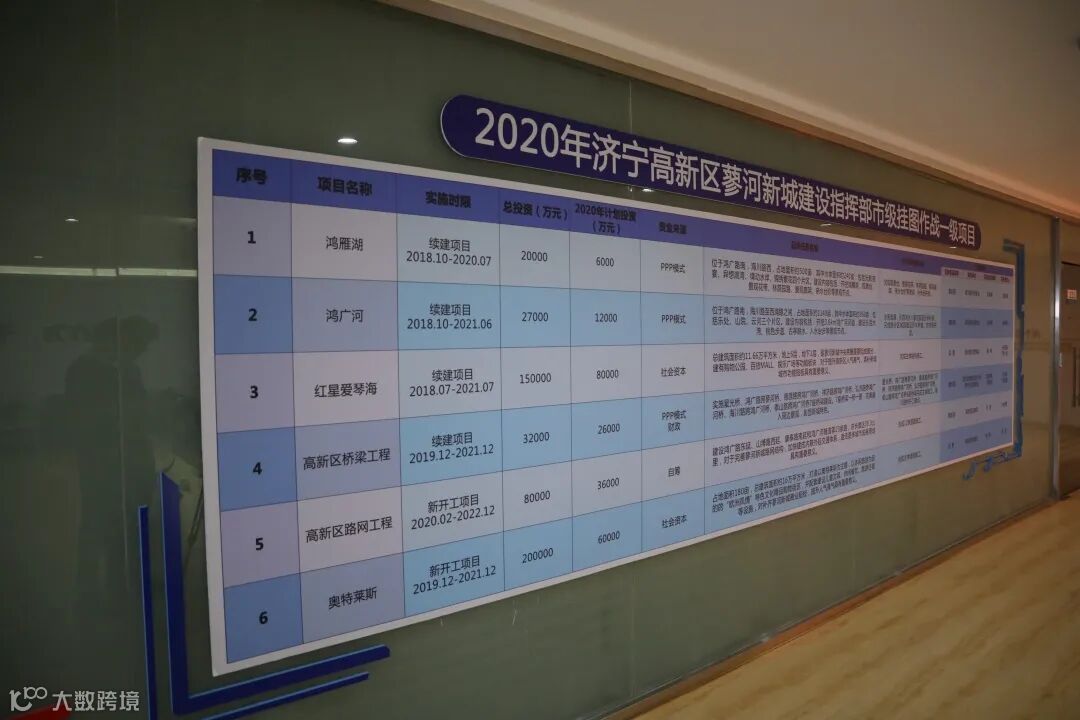

高新区体制机制改革,建立起更加精简高效的管理体制,激励竞争的干部人事管理制度,让一批懂专业、想干事、会干事、干成事的年轻同志走上关键岗位。蓼河新区管委会将以本次改革为契机,全面落实冲刺三季度动员会精神,迎难而上、奋力攻坚,加快河湖水系、路网桥梁、功能载体等项目建设,全力冲刺三季度,为实现全年目标奠定坚实基础。
一是加快河湖水系项目建设。在鸿雁湖试开园的基础上,加快星光桥建设,推进鸿雁湖全面建成;督导建设单位保障建设资金按时到位,全线加快鸿广河园路、广场施工速度,为年底对外开放打下坚实基础;8月份启动蓼源湿地建设,完成泗河取水泵站建设,奠定通水条件。
二是加快路网桥梁工程建设,与属地街道密切配合、全力攻坚,按时完成拆迁清表任务,保障路网桥梁顺利建设。星光桥9月份建成,德源路桥、弘济路桥10月底通车,泰山路桥、祥济路桥、鸿广路桥进行上部结构施工,年底全面完成。群英路东延、鸿广路东延、山博路、康泰路等8条路进行结构层施工,年底前全面完成12条断头路打通任务。
三是全力服务功能载体项目。全面落实功能载体项目包保责任,深度参与项目建设全过程。全力服务红星爱琴海、奥特莱斯等商圈项目,协助解决实际困难,按既定时间完成目标任务。蓼河新区管委会将坚持干在一线,抓好对上争取,担当挑起市级蓼河新城建设指挥部工作担子,用好市挂图作战平台,积极对接市推进保障办,力争更多的“流动红旗”;靠上市“生态环”建设指挥部,在十里湖建设上争取塌陷地治理奖补资金。
