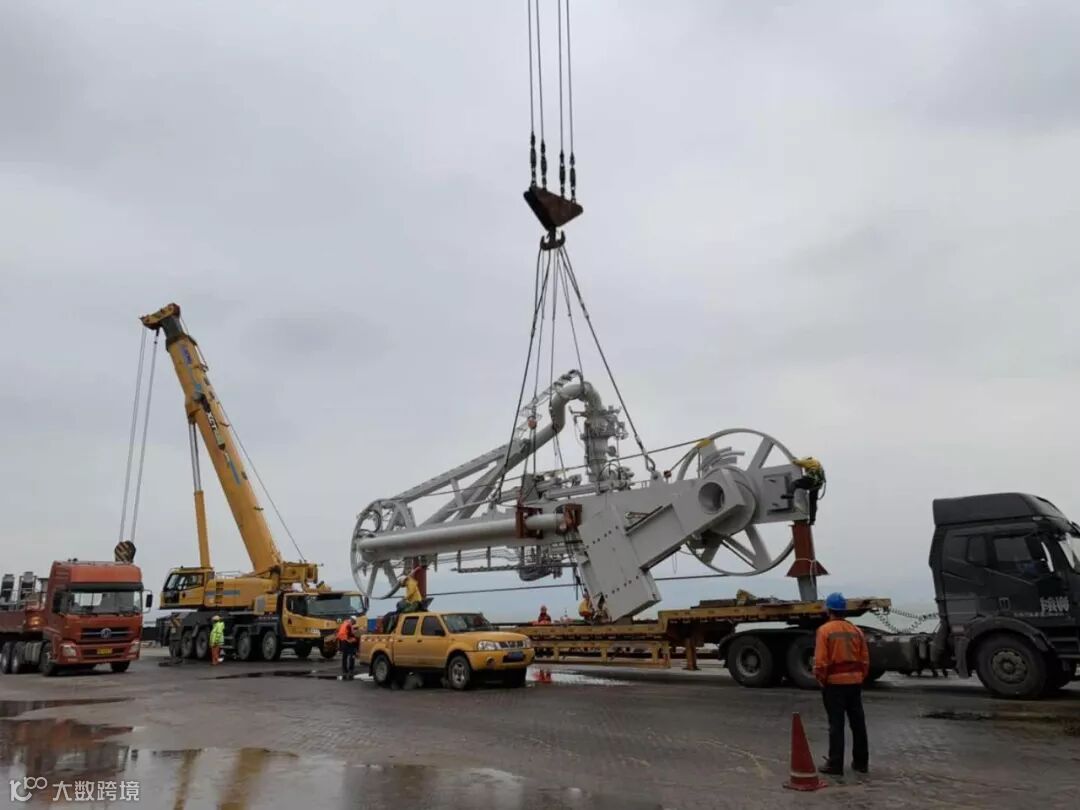

3月25日11:10随着最后一根缆绳的解离,载有日本进口的LNG专用输料臂的驳船“顺畅17”缓缓驶离4#泊位,开向对面湄洲湾北岸,此次大件装船作业圆满结束。
“顺畅17”的作业是中海福建LNG站与肖厝港公司的首次合作,将特型大件交由该公司码头装船转运。整个作业仅在24日当天完成,作业过程不超过一个小时,但前后耗费不止一日之功。本月15日负责大件拆卸的福建抢维修公司先期入场了解路线、场地、配套等信息并做好前期工作;16日由安保部牵头召集全体参与作业外来人员进行公司和部门两级的入场安全培训,配套设备及大件陆续进港;17日开始搭建脚手架及后续施工;此后直至23日对各部位进行再次检查加固。前后九天的铺垫保一个小时的安全平稳。
