近日,浙江杭州220千伏德胜变电站35千伏母线保护,顺利通过“全预制转接装置”更换方案,实现不停电改造。此举标志着继电保护装置更换模式再次革新升级,为老旧保护设备改造提供了宝贵经验。
近年来,变电站内大量二次设备投运年限逐渐接近或超过设备使用年限,设备老化问题导致改造压力日趋增大。其中,母线保护改造需要各间隔逐一轮停,不仅耗时耗力,还存在停电范围广、作业风险高的问题,严重影响老旧保护设备的改造进度。在此背景下,南瑞继保整合优势资源,推动各中心协同攻关,提出了基于“全预制转接装置”的不停电改造方案。该方案满足电缆利旧、端子兼容、改造便捷的迫切需求,可适配各类型标准型号装置,既满足自主可控需求,又适用于各电压等级的继电保护改造场景。

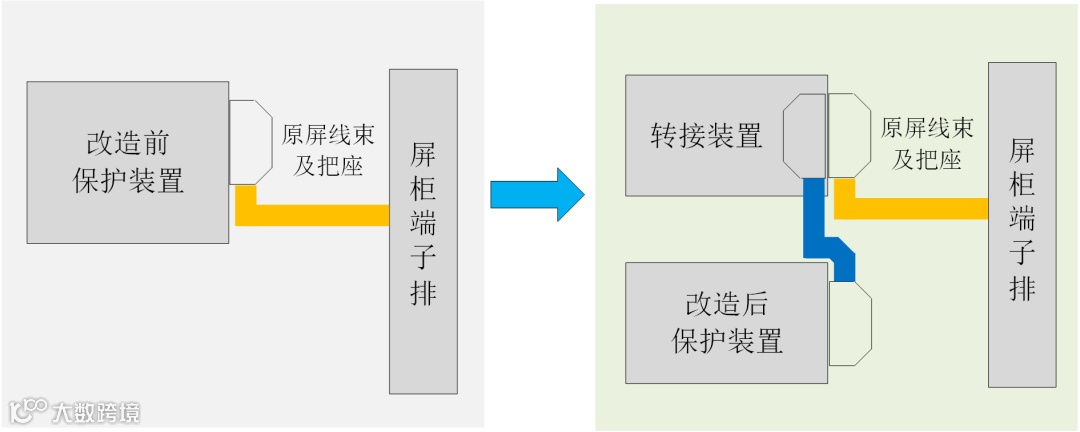

基于转接装置的保护装置改造示意图
为保障本次母线保护改造顺利实施,南瑞继保在厂内搭建了1:1复刻的仿真屏柜,通过模拟实际回路接线、信号传输及保护逻辑校验,全面验证了转接装置与新保护装置的配合性能。本次改造方案通过安装全预制转接件,实现新装置现场“零配线、即插即用”,有效避免了现场配线可能引发的误触、误接线风险,保护改造工期由15天缩短至3天,大幅提升了老旧保护设备改造效率,同时降低了改造风险,得到用户的高度肯定。

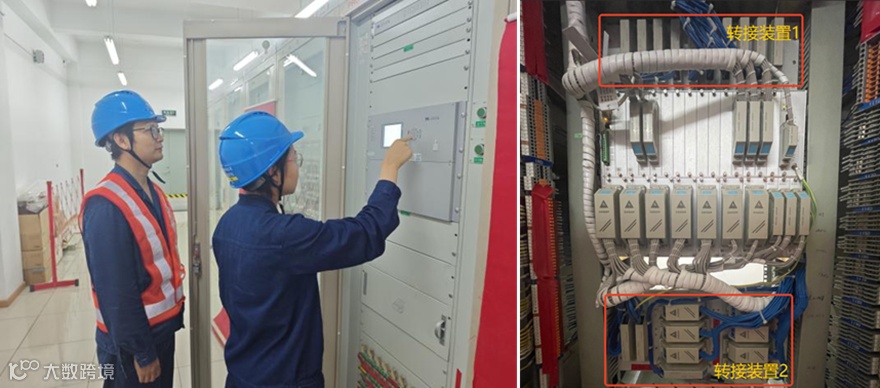

改造后母线保护屏
南瑞继保始终聚焦电网运行现状与发展过程中的实际问题,秉承“务实、求精;协作、创新”的核心价值观,坚持“解决问题就是创新”的文化理念,持续引领行业技术发展方向,为电网安全稳定运行提供有力支撑。
