【项目风采】远见中元 筑梦淮安——巨石集团淮安项目部施工纪实

【项目风采】远见中元  筑梦淮安——巨石集团淮安项目部施工纪实 中元建设集团股份有限公司
2025-09-15
0

点击  蓝字  关注我们


远见中元

筑梦淮安


巨石集团淮安项目部施工纪实



2025年初,集团公司成功承接巨石集团淮安年产10万吨电子玻璃纤维零碳智能生产线建设项目,一场与时间竞速的工程攻坚战就此拉开序幕。

该项目建设单位为巨石集团淮安有限公司,总建筑面积达24.99万平方米,合同总额4.47亿元,计划工期320天。作为巨石集团史上单体面积最大、技术难度最高、工期最紧张的标杆项目,集团公司凭借先进管理模式与技术创新,力保项目提前竣工,以实力诠释“中元担当”。



1

攻坚克难:

以创新破局,以担当筑基


面对工期紧、施工条件复杂的多重挑战,项目团队秉持“遇困不避、迎难而上”的信念,用创新举措与高效管理破解难题,为工程稳步推进筑牢根基。

极速开工,抢出“预备时间”:项目中标后,集团公司桐乡分公司迅速组建精英团队,通过反复研图、多方研讨,精准制定管理组织计划、施工方案及进度计划,同步高效调配材料、机械与班组,仅用5天实现全面进场施工,大幅压缩前期准备周期,为后续建设赢得主动。

双区联动,织密“管理网络”:为兑现“提前竣工”承诺,项目部创新实行“东西双区作业、统一统筹管理”模式——划分东西两大作业区并分别组建项目部,实行“三统一管理”,做到“材料统一采购、人员统一筛选、问题统一协调”,杜绝资源浪费;同时抽调骨干组建36人专职管理团队,严守“小事当场解决、大事不过夜”原则,确保问题零积压。

技术突围,攻克“施工难题”:针对厂房结构跨度大、常规地泵浇筑效率低的问题,项目部经反复调研论证,创新采用“预留汽车泵施工站点”方案,既缩短施工时间,又降低成本,为同类工程提供宝贵借鉴。

应急抢险,守住“建设节奏”:今年6月,持续一夜的强降雨导致基坑被水与泥沙填平,项目部立即调动20余台抽水机排水,组织人员全力清淤,仅用6天(3天清淤、3天恢复施工)便重回正常建设节奏;面对苏北夏季38℃以上高温,项目部提前采购藿香正气水等防暑物资,搭建防暑棚与茶水间,食堂每日供应防暑汤品,全方位守护施工人员健康与安全。



2

“中元速度”:

以实干提速,以品质立碑

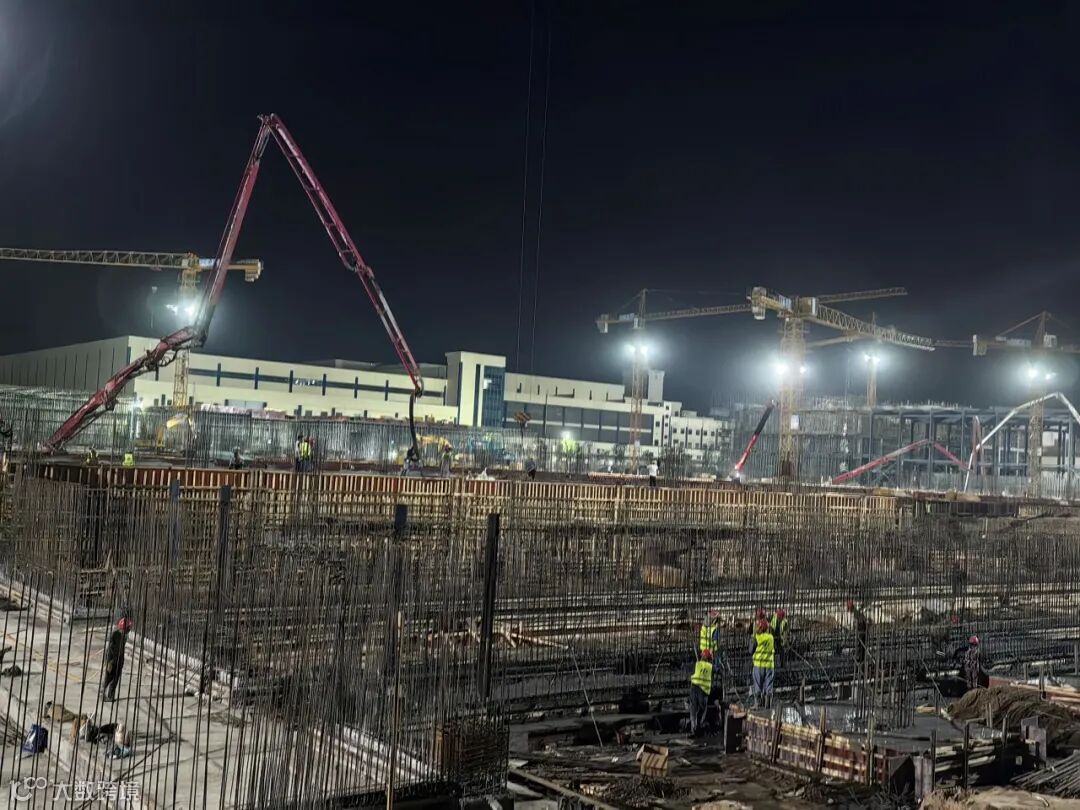

为抢抓工期,项目部创新推行“昼夜轮班、工种错峰”作业模式:白天安排钢筋工、木工绑扎支模,夜间集中开展混凝土浇筑;同步推出“满勤奖励”机制,激发工人出勤积极性。

5-6月建设高峰期,项目交出亮眼“成绩单”:累计浇筑混凝土90422.89立方米,联动4家混凝土公司保障供应;完成钢材制作与绑扎13044.85吨;完成土方开挖与回填40万立方米;5月日均出勤1560余人,6月日均出勤1500余人。

当“工期紧、用工缺口”难题出现,项目部迅速调整为“二班制”(上午休息下午作业、下午休息夜间作业),并从桐乡动员数百名经验丰富的工人支援,缔造了令人瞩目的“中元速度”。

这份高效与品质,不仅赢得甲方高度认可,更吸引地方政府关注:淮安市市委书记史志军、市长顾坤,涟水县委书记洪然、县长朱永兴,及市城建局、劳动局等领导先后到项目视察调研,关切询问现场情况、解决实际困难;涟水县建设局多次组织当地同行前来参观学习,“中元速度”与“中元品质”成为行业标杆。




未来,中元建设团队将继续秉持“在困难面前不低头,在成绩面前不骄傲”的精神,全力以赴推进后续建设,确保工程圆满竣工。我们将以实际行动,为巨石集团打造零碳智能生产线、为淮安复合材料产业发展注入“中元力量”,践行 “远见中元 携手共进”初心,续写更多建设传奇!
