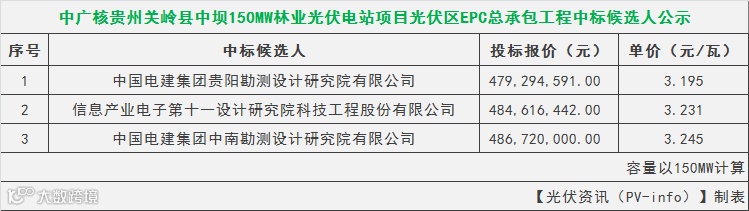

值得注意的是,该EPC总承包招标范围不包含220kv升压站及送出线路EPC。根据招标文件,项目规划总装机容量150MW,项目明确计划于2020年12月31日前完成并网发电。
中坝150MW林光电站项目EPC总承包内容包括不限于:项目竣工验收所涉及到的勘测设计,设备、材料采购、运输和管理;所有工程施工准备与施工;设备安装与调试;所有验收工作;移交以及质保期内的服务设计、采购和施工工作,组件支架基础施工,组件安装、电缆敷设、集电线路施工。从工程起点至实现全站全容量并网安全稳定240小时试运行(含并网和验收各种证照手续办理和调度协议办理,并承担此过程中发生的各项费用)、消缺、性能试验、整套系统的性能保证的考核验收、技术和售后服务、完成竣工验收所涉及到的所有工作并承担相应费用(消防备案及验收、质检、防雷接地评估及验收、水土保持验收、环境保护验收、劳动安全及职业健康验收、定值计算、所有性能测试及试验等),同时也包括生产准备所必须的备品备件、专用工具、标识标牌、消耗品以及相关技术资料的提供、围栏采购及施工、土地流转测量、场地移交后的所有协调等工作(包括土地流转协议签订和进入施工场地临时通道的征地协调)。
