2、整理施工现场,保证排水畅通。
3、检查场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间排出积水。根据实际情况,利用施工现场的集水井就近为原则作为现场排水集中点。
2、检查食堂、厕所等的排水沟,及时疏通污水管道。大雨来临前要清理化粪池,避免化粪池因大雨袭击而溢出。

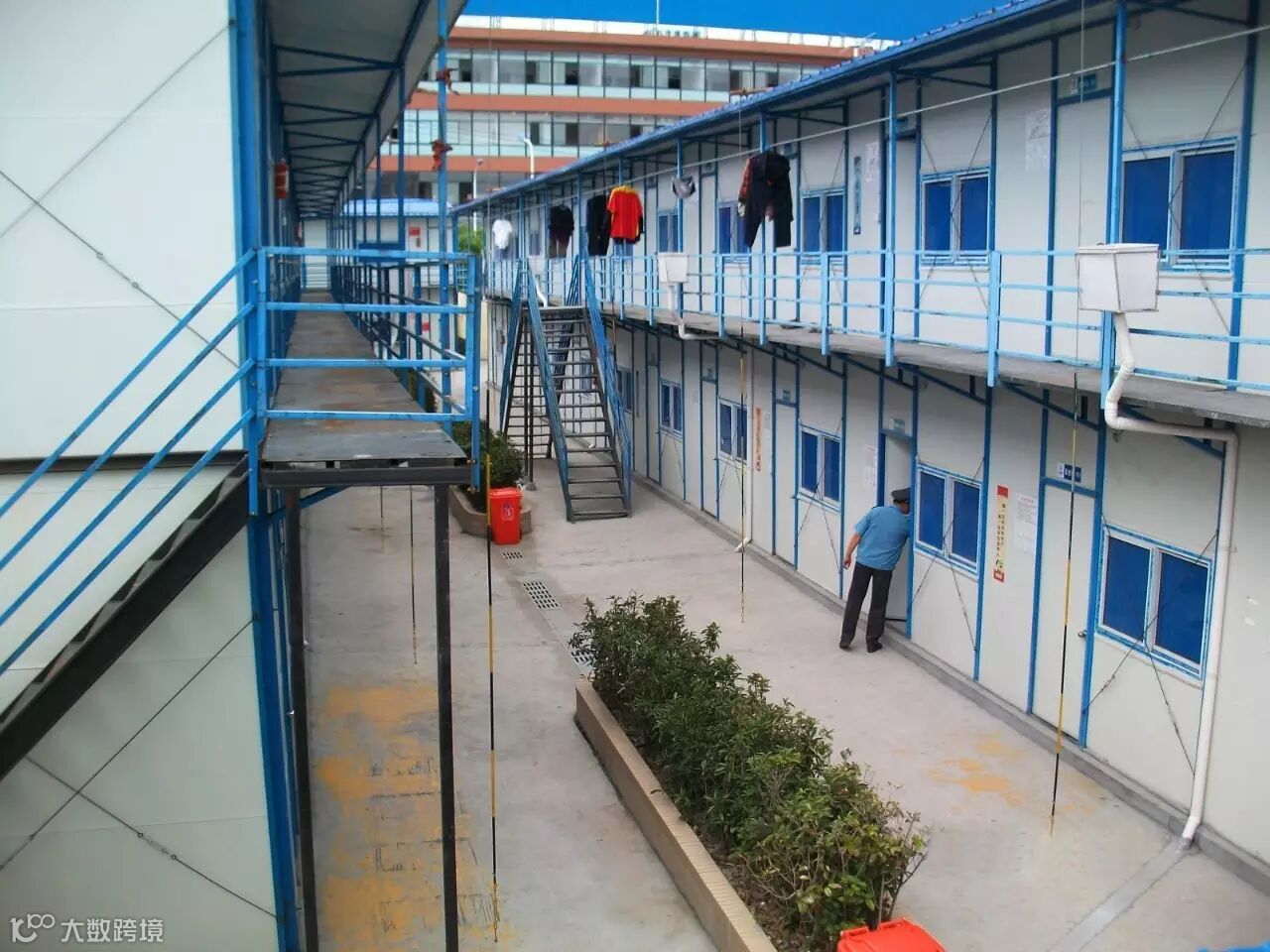

3、施工现场人员宿舍、围墙等的基础应高出自然地面300mm以上,并用灰砂砖做大放脚,以保证该部分结构的安全。室内地面应高出室外100mm以上,防止雨水等浸入。
2、水泥要搭设库房,做好库房的防雨工作及地面的防潮工作,防止受潮。 其它材料应根据材料的性质采取相应的堆放措施。
3、所有材料均要求堆放在基坑边坡外不少于3m的安全地方,应不得在边坡旁堆放易散落的材料。
2、如遭雨水淋浸泡,则应将积水处的松软灰土除去并重新补填新灰土夯实,受浸湿的灰土,应在晾干后再夯打密实。石灰、土要准备好塑料薄膜遇雨时进行覆盖。

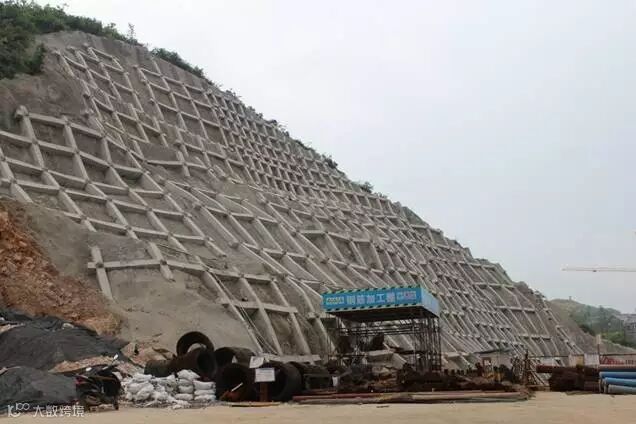

2、在雨期施工前检查边坡是否有偏移、裂纹,并用水泥砂浆找坡坡向排水沟,保持边坡四周无积水。
3、做好坡边沉降记录,遇到大雨以上天气应随时测量。
2、雷雨天气严禁进行焊接工作,若遇特殊情况施焊时,必须有必要的防雨措施,防止雨水淋湿焊接接头造成钢筋连接性能的改变,从而影响工程质量。

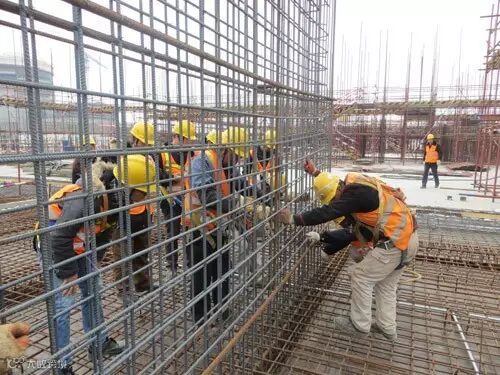

3、绑扎完成的钢筋如遇雨天,雨后钢筋视情况进行除锈除污,不得把锈蚀及粘上污泥的钢筋用于工程中。
2、支立好的墙模,如遇大雨未浇筑混凝土,应进行遮盖,防止因雨淋而造成脱模剂的失效。雨后要认真检查其平整度、垂直度和脱模剂附着情况,合格后方可浇筑混凝土。

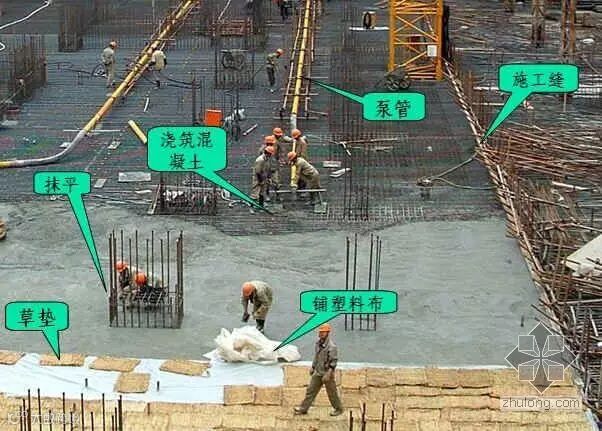

3、为把好混凝土质量关,雨期施工期间,要求混凝土搅拌厂家根据砂、石的实际含水率及时调整混凝土的用水量,保证混凝土的质量。并定期派人去搅拌站检查其砂、石堆料场,水泥仓库,检查砂、石的含泥量,水泥的防雨情况。严禁将含泥量超标的砂、石和失效的水泥用于工程中。
2、砌筑时如出现浆水顺墙面流淌现象,说明砌块(砖)的含水量达到饱和,则应选择干砖与湿砖搭配砌筑,或用稠度较小的砂浆。
3、水泥应入库存放,库内地面应砌筑高于室外地面300mm的砖地垄墙,在墙上铺脚手板,铺垫油毡,防止水泥受潮。水泥库四周要进行有效维护,并挖好排水沟,防止雨水流入库内。
4、砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场内。
5、砂浆搅拌应集中,搅拌站应搭设防雨棚,运送砂浆的车辆要作防雨盖以防雨水进入砂浆内。
6、项目试验员根据天气情况,定期对砂、石含水率进行测量,要求施工前对砂、石含水率进行测量,及时调整配合比,严格控制砂浆稠度。
7、下雨时,禁止露天砌筑作业。在零星小雨中必须砌筑时,应适当减少砂浆稠度
2、屋面保温材料在运输存施过程中,严禁雨淋并防止受潮。

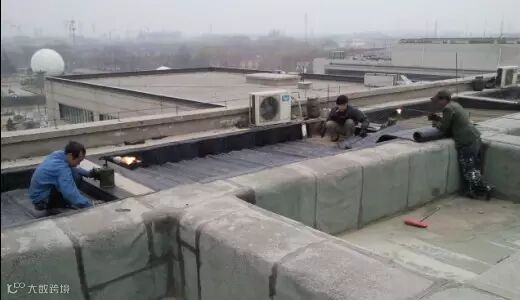

3、屋面上铺筑保温层时,宜划成小施工段,及时做好上部找平层,以防突然降雨淋湿和浸泡保温层。
4、穿越保温层、找平层的孔洞以及预留锚钩等细部节点,应随时做好临时封闭遮盖,防止雨水侵入。
5、在粘铺防水层时,施工前应根据所用材料的技术工艺要求认真做好找平层含水率的测试和粘结试验,符合技术要求后方可施工,以确保防水层铺粘质量。
6、雨水水落管等应争取及早安装,以防止屋面雨水顺外墙面冲刷,污染外装修。内排水的雨水管安装前,应先做好临时排水道路,防止雨水不能通畅排除而积存在管内。
2、垫层混凝土施工时,按要求做好排水坡度,并在坑边设置积水坑,及时抽水。
3、卫生间、消防泵房等通风不畅部位的防水施工应采取通风和排风措施,保证空气流通,做好个人防护,同时做好防火消防工作。
4、外墙防水施工时,应密切注意边坡土体的稳定性,每次雨后应检查边坡的位移情况,位移较大时应停止施工。
2、室外抹灰应及时注意遮盖,防止突然降雨冲刷,降雨时严禁进行外墙面装修作业。
3、安装好的门窗,应有人负责管理,降雨时应及时关闭并应插销,以防止风雨损坏。
4、各种门窗和细木制品以及其它各类龙骨及装饰材料、玻璃、配件等,在运输、存放过程中要严禁雨淋和受潮,以防止粘接、变形或生锈。
5、石膏条板、纸面石膏板、石膏覆面复合板以及其它请质隔墙材料严禁雨淋、浸水和受潮,以防材质变性造成质量隐患。
6、外墙涂料应在晴天组织施工。
2、观察基础沉陷情况,并作好观测记录,如有沉降应立即进行处理,保证塔吊使用时的安全。大雨、暴雨及大风时应停止吊装作业。
3、高空操作人员雨后施工,要注意防滑,要穿胶底鞋,不准穿硬底鞋上高空操作。塔吊接地电阻值要进行实测,其电阻值不大于4欧姆。
4、塔吊基础四周挖200mm×300mm的排水沟与现场临时排水沟连接,内侧抹灰,沟底向临时排水沟方向设5‰的流水坡度。

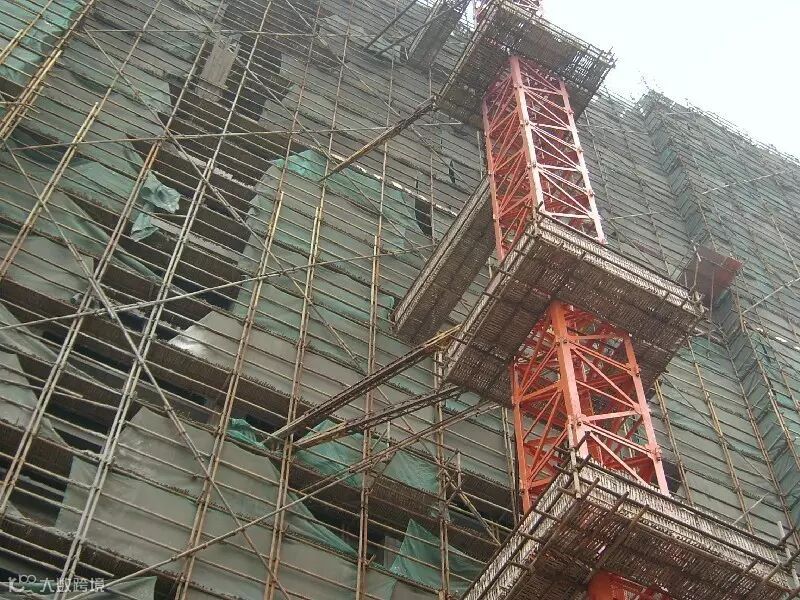

2、雨季防滑,在工作面、马道等人员通行的地方设必要的防滑设施。
3、 在距脚手架外立杆外设一排水沟,及时将雨水排走,以免脚手架基础被雨水浸泡造成地基沉陷。设专人在雨前检查立杆垫木是否有效,有无塌陷;雨后基础有无沉陷,立杆有无下沉,脚手架有无变形,如有不正常之处,须迅速加以加固和修整。
4、 大雨期间,不得进行脚手架的搭设和拆除;大雨、大风后应及时对脚手架进行检查修理,有安全隐患的整改合格后方可投入使用。
5、 脚手架地基应坚实,立杆下应设通长垫木或垫块。
6、 在外架上搭设的回填土施工用的专用通道,必须严格按照JGJ130-2011建筑施工扣件式钢管脚手架安全技术规范中门洞开设的构造要求进行拆除与搭设,同时必须经现场安全员检查验收通过后方可使用。
