攻坚2020|龙慧公司助力的这一国家级工程收尾啦

攻坚2020|龙慧公司助力的这一国家级工程收尾啦 中油龙慧
2020-10-20
1
导读:建精品工程,铸诚信品牌

这是龙慧公司551篇文章



金秋十月,是个收获的季节

喜看稻菽千重浪,遍地英雄下夕烟

龙慧公司承建的国家互联互通重点工程

福州联络线项目

也进入了收尾阶段



一年多的时间

实施人员

克服艰苦环境

兢兢业业

致力打造精品工程



天然气基础设施互联互通福州联络线工程作为国家重点工程,龙慧公司承担本工程的管道数字化、智能化建设。

整个项目工程起于中国石油西气东输三线福州末站,止于中国海油青口分输站,管道线路全长约21.4公里,总体沿山区敷设。其中,涉及隧道2处,穿越铁路5处、高速6处(2处在规划中)、国道1处、河流大开挖5处。

据悉,项目建成后,将实现福建省海上及路上管道互联互通,提高福建省天然气供应调配灵活性,解决西气东输向福建省供气瓶颈问题,满足地区经济发展对能源的需求。


带大家先看看时间轴


2019年9月18日

开展PCM系统培训,9月20日PCM系统开始上线使用。

2019年9月25日

福州联络线工程举办开工仪式。

2019年9月29日

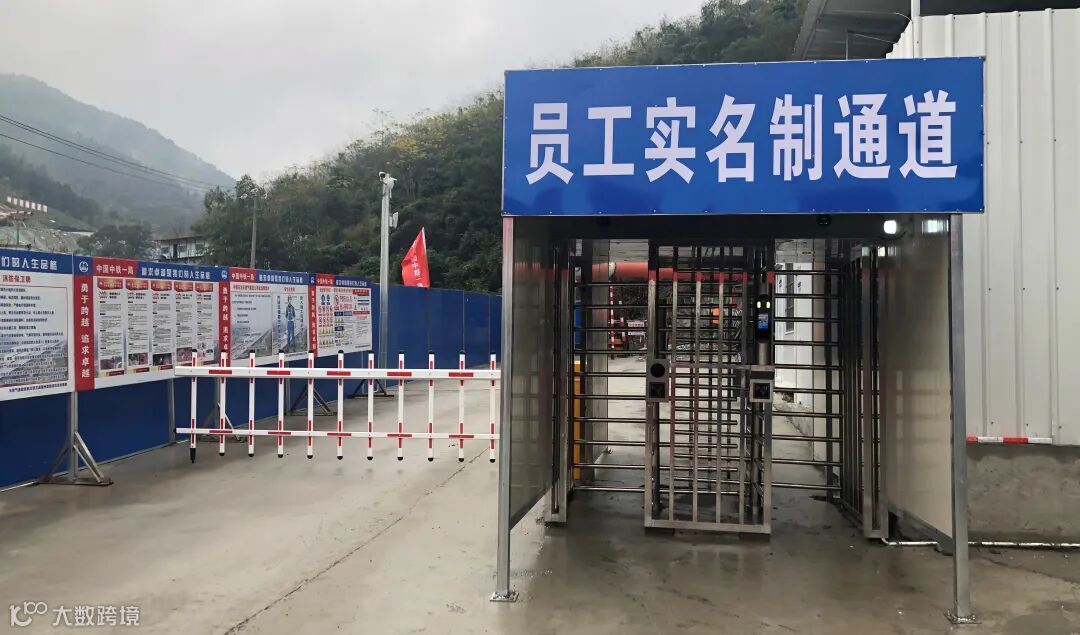

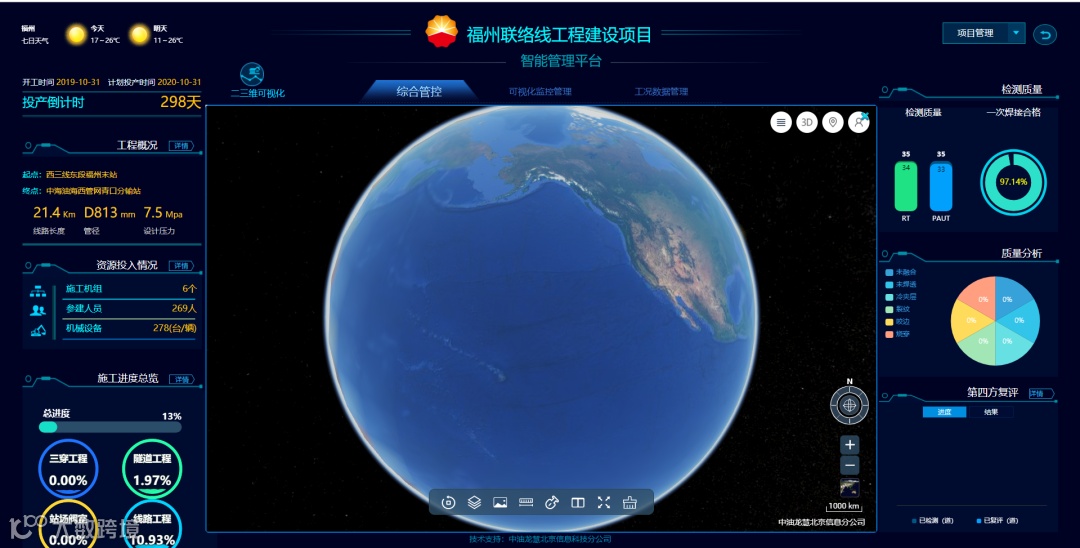

项目分部可视化监控分中心搭建完毕,一体化管控平台上线,福州联络线智慧管道建设正式开始。

2019年9月28日-10月8日

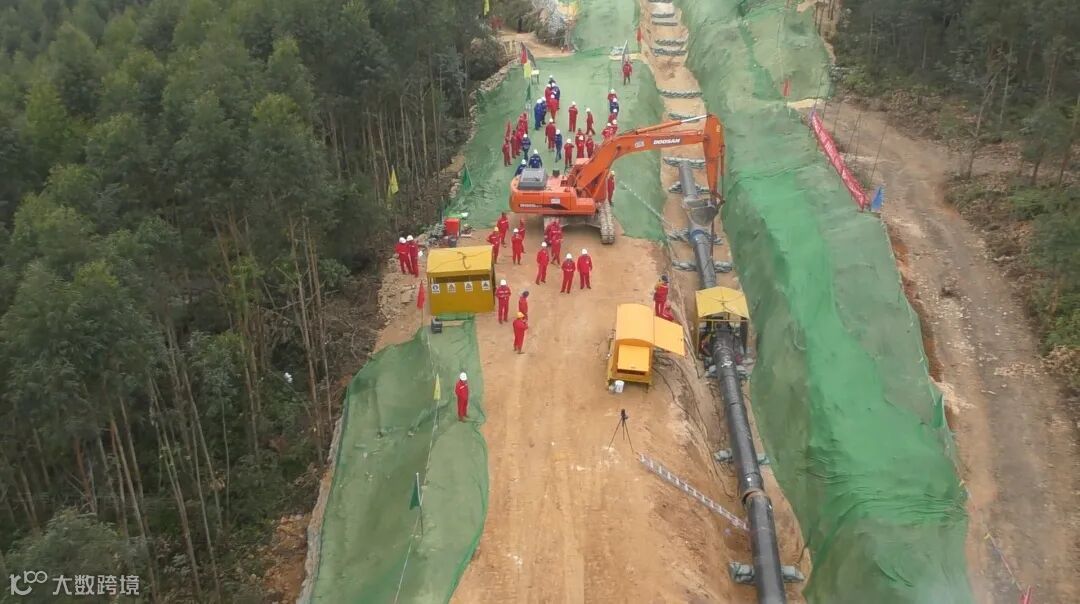

工业级无人机首次完成线路扫线前全线航拍。

2019年11月11日

金鸡山隧道出口首次试爆,项目分部监控岗通过视频监控远程监督现场作业。

2019年12月7日

福州联络线第一个智能工地:金鸡山出口智能工地搭建完毕,监控、闸机、气体监测及人员定位等设备运转正常。

2019年12月23日

半自动焊接工况设备调试完毕,12月25日正式上线使用。

2020年2月23日

新冠肺炎疫情爆发,为协助业主准确掌控复工人员信息,实现“零感染”目标,2月26日西气东输福州联络线项目疫情数据填报系统正式上线。

2020年5月1日

福州末站智能工地搭建完毕,至此福州联络线项目智能工地全部搭建完成。

2020年5月27日

开展新版PCM系统培训,福州联络线工程正式应用新版PCM系统。

2020年7月27日

福州联络线工程开始作为竣工资料数字化应用试点。

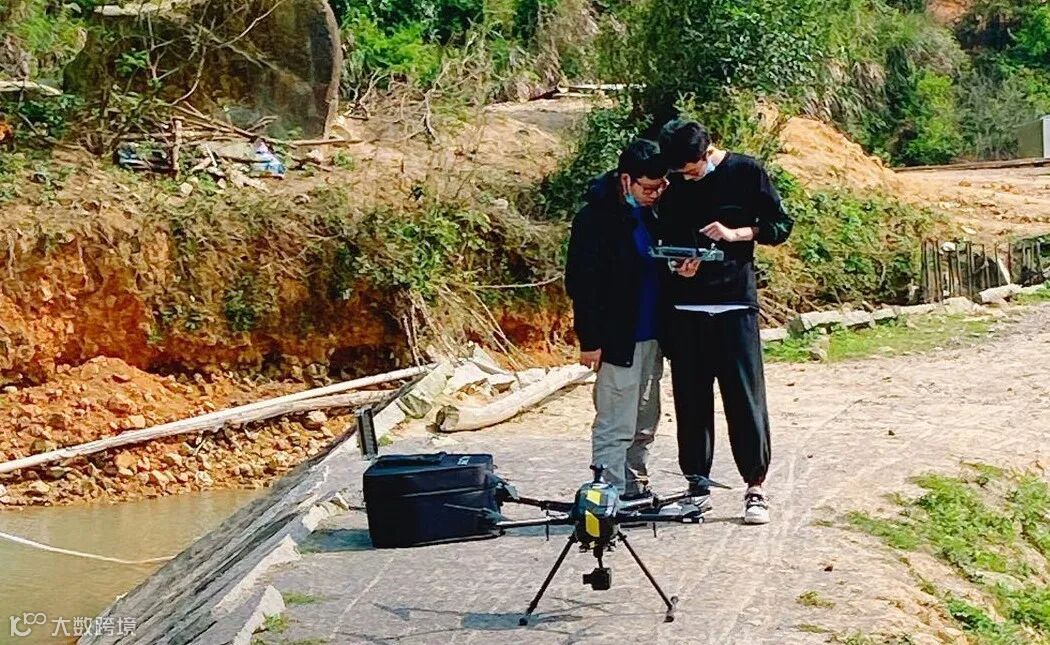

项目开展期间,龙慧公司提供无人机航拍服务,累计完成6次工业级无人机航拍,23次消费级无人机全线航拍,全面覆盖清点扫线、开挖、焊接、防腐及回填等各道工序。通过监控、执法记录仪及无人机等设备为本工程留存大量施工影像。

这一国家级工程马上收尾,预计月底投产,龙慧公司福州联络线项目组脚踏实地用成果见证了自己的实力,打造“秒懂”信息平台,树立了智能化标杆工程,为项目实现了管理革新,获得了业主的超高认可。


我们将继续秉承

“建精品工程,铸诚信品牌”

的质量管理方针

积极服务国家能源通道建设

为工程提供

最先进的技术

最优质的服务

图文|鉴纪康

编辑|刘飘飘  王子雯

审核|孙    超

发现“分享”“赞”了吗,戳我看看吧


【声明】内容源于网络
0
0
中油龙慧
中油龙慧科技有限公司官方订阅号
内容 338
粉丝 0
中油龙慧 中油龙慧科技有限公司官方订阅号
总阅读84
粉丝0
内容338
