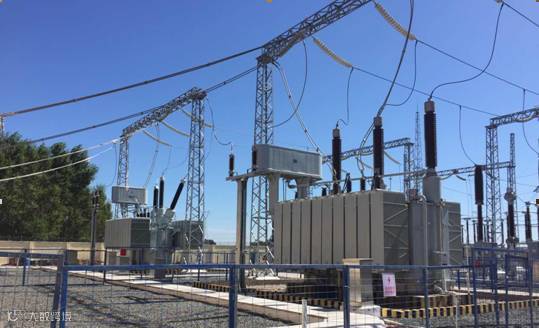

8月29日12:38,滨洲项目部传来好消息,里木店牵引变电所2号主变更换工作顺利完成并送电冲击成功。

里木店牵引变电所2号主变更换工作是滨洲线与哈齐线共用的5座变电所(高家变电所、大庆东变电所、里木店变电所、宋站变电所、红旗营东变电所)10台主变更换的一部分,也是截止目前施工难度最大、安全风险最高的一台主变更换工作。按照施工计划,里木店牵引变电所2号主变更换工作于8月19日07:00开始施工。滨洲项目部变电专业在不断总结高家变电所、大庆东变电所更换完成4台主变成功经验基础上,结合本所高压设备单回路停电的施工特点,经项目精心组织,所有参与施工人员严格按照本所编制的主变更换方案实施施工,历经11天,安全、高效满完成了本所既有2号主变的拆除、新2号主变的安装及冲击投运工作,实现了滨洲线主变更换工作时间过半任务过半的阶段性工作目标,为10月30日滨洲线送电奠定了基础。
本次滨洲线主变更换施工不仅是四电工程变电专业施工的关键工序,也是公司变电专业单项施工技能培训和提升的一种有效途径,通过滨洲电化已顺利完成的5台主变更换施工,实现了进一步锻炼和提升了参与本次施工的公司变电专业人员的专业技能和施工组织与协调能力的初步目标,为公司今后做强、做优变电专业工程施工奠定了夯实的基础。
