抓重点 保开通 高家变电所1号新主变完成安装 拉开滨洲电化开通变电专业攻坚序幕

抓重点 保开通 高家变电所1号新主变完成安装  拉开滨洲电化开通变电专业攻坚序幕 中铁电气化局沈阳电化公司
2016-07-08
2
导读:7月6日,在经历了紧张有序的6天6夜施工后,沈阳公司负责施工的滨洲铁路电气化改造工程ZHSD-I标牵引变电专业第一台变压器更换——高家变电所1号变压器更换安装试验顺利完成。

7月6日14:35,随着集团公司电气试验中心现场试验人员完成滨洲电化项目高家变电所1号新主变介质损耗角测量最后一组数据记录,在经历了紧张有序的6天6夜施工后,沈阳公司负责施工的滨洲铁路电气化改造工程ZHSD-I标牵引变电专业第一台变压器更换——高家变电所1号变压器更换安装试验顺利完成。

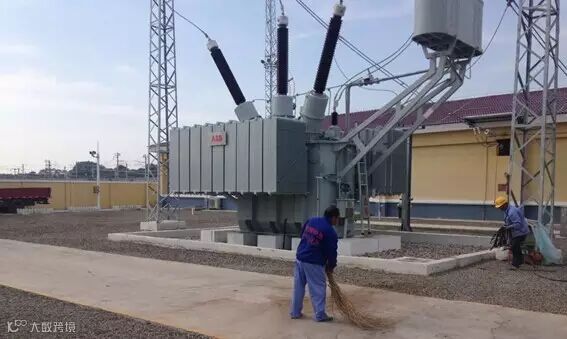

高家变电所既有1号主变

高家变电所已更换安装完成的1号新主变

施工人员进行高家所1号新主变软母线制作

       根据滨洲电化工程牵引变电专业设计内容,滨洲电化项目与已开通运行的哈齐客专项目共用里木店、宋站、大庆东、高家、红旗营5座牵引变电所,需对上述5所共计10台变压器进行增容,本次滨洲电化牵引变电5所增容更换任务均由沈阳公司承担。

变压器安装安装标准高、安全风险大是牵引变电所施工的主要特点,本次变压器更换工作又涉及到哈齐客专运行所的停电施工,为确保本次施工安全、按期实施,公司组织公司范围内变电专业技术带头人和滨洲项目相关技术人员集体会商,提前深入现场踏勘编制施工方案,同时,滨洲指挥部和集团公司也给予了方案专家会审和电气试验等多方支持与帮助。

按照滨洲电化工程的总体施工进度安排,沈阳公司滨洲电化变电专业7月1日按期展开了首所(高家变电所)首台(1号变压器)更换工作。现场施工人员组织有序,严格执行方案与标准施工,设置安全防护隔离、拆除既有1号主变、安装就位新1号主变、附件安装、试验,大家加班加点,终于在7月6日14:35完成1号主变安装及试验工作。

下一步,我们将按计划有序推进高家所1号变压器的验收、冲击送电,二号变压器的更换工作,并将及时总结经验、优化施工流程,力争里木店、宋站、大庆东、红旗营东四所的更换施工提前完成,以确保滨洲项目的整体开通目标如期兑现。

                                                              工程管理部   程卫军
