8月19日晚21:15,由第八项目部承建的滨洲线信号改造站改工程西庙台子站顺利开通。
西庙台子站位于哈尔滨市道里区松北区松浦镇境内;站中心里程为江北K2+330,站房位于左侧。车站与哈尔滨北站相邻,下行与北松浦站相邻。本站设到发线4条(含2条正线),到发线有效长均为825m~937m。本次改建方案在车站站房侧增设到发线1条,往北松浦端咽喉区延长,将到发线有效长延长至1050m并电化,新建接触网工区,此次施工为Ш级。

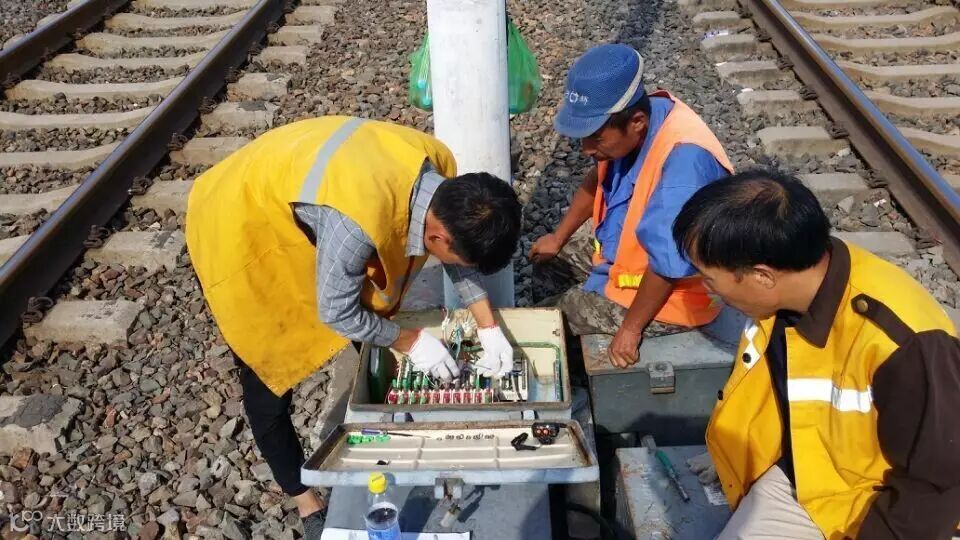

工作人员现场紧张配线
近期滨洲线处于开通高潮大干阶段,项目总工穆红普及工程部长任江江,项目副经理刘团团,安质部长赵卫东每天穿插在各站之间,盯岗、查漏补缺,遇到问题第一时间处理,为西庙台子站的顺利开通提供了有力保障。开通当天,项目部经理高建民提前到岗坐镇指挥,全体施工人员毫不松懈,从上到下,严格审核方案,合理安排施工,封锁令一下,施工人员凭着这么多站的历练经验,动作娴熟,争分夺秒,最终在大家共同努力下顺利开通。
西庙台子站是滨洲线信号开通的第23站。截至目前,信号工程剩余联锁及CTC软件更换剩余1站(让湖路西站8月25日完成),全站联锁大修剩余1站(徐南),现状电化剩余2站(江南线路所、新松浦);计划本月完成安达-烟筒屯段扼流接入,9月完成万乐-安达及王万线扼流接入。徐南线路所原计划9月底完成,由于设计变更,计划10月初完成。江南线路所及新松浦现状电化结合滨北桥工程同步实施,计划10月底全部完成。
