作者:任振军、郭海军 /摄影:孙进章
8月3日17点30分,中铁电气化局沈阳分公司通霍项目部接到通辽供电段值班调度电话,通霍线通辽北至通辽南区间上行线BN7+800-BN8+400,大郑上行线DZ252+100-DZ252+600处线路遭暴雨严重冲毁,已造成列车停运,接触网支柱随时有倾倒危险,需要通霍项目部配合进行接触网抢修。就这样,一次紧张有序的接触网抢险任务开始了。
通霍项目部接触网作业队按照正常的施工计划,冒着大雨进行通辽站北场接触网支柱安装施工。施工结束后,副队长杨双全带领作业人员对近期新浇筑的接触网基础及安装完成的混凝土支柱进行巡视,防止大暴雨造成接触网安全隐患。
杨双全在完成巡视返回驻地的途中,接到供电段值班调度电话,告知通辽北南区间上行线BN7+800-BN8+400,大郑上行线DZ252+100-DZ252+600处线路遭暴雨严重冲毁,需要通霍项目部协助进行抢修。副队长杨双全随即带领人员奔赴灾情现场,同时上报通霍项目部。险情就是命令。通霍项目部获悉险情后,立即启动了《防汛应急预案》及《接触网抢修预案》,迅速成立了抢险领导小组,由任振军任抢险小组组长,接触网副经理郭海军任副组长,接触网作业队全员为组员,全力以赴投入铁路抢险。
由于持续的大暴雨,施工现场、通辽市区、铁路便道、过往的涵洞全部积水,通往抢险地点的路段被堵,交通工具因涉水而故障,抢险人员只能冒雨坐着货车,到达距离险情地点最近位置后,肩扛手抬,徒步将各类抢险物资运至抢险地点。

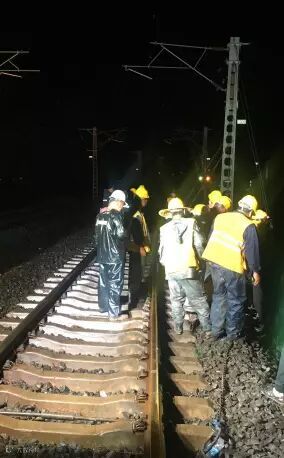

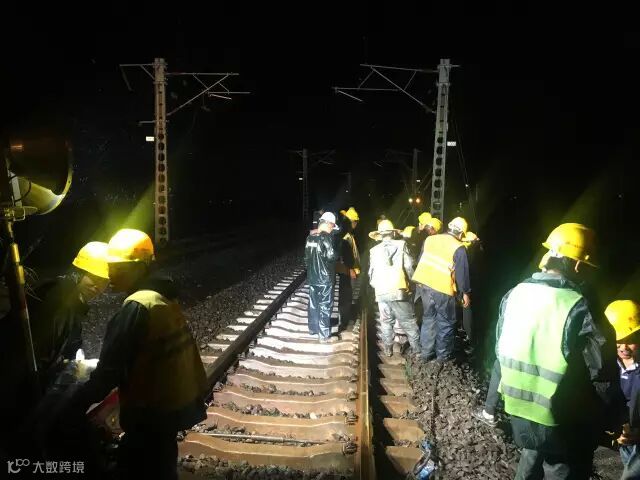

抢险人员及物资陆续到达指定地点,领导小组立即安排人员对线路冲毁范围内接触网下部基础进行了险情确认及严重程度分析,确定抢险方案,并协助供电段上报沈阳调度所进行接触网停电,按照抢险程序开始挂地线、基础加固、支柱整正加固、数据测量复核等抢险工作。
经过6个小时的连续奋战,抢险人员完成8根倾斜支柱的恢复加固,测量调整接触网1.1公里,接触网满足开通条件。本次接触网抢险任务,共投入抢险车辆10辆、抢险人员150人。
虽然现场风雨持续不断,所有抢险人员都浑衣衫尽湿,但是抢险任务一刻也没有耽误,在抢险关键时刻,通霍项目部冲锋在前,战斗在前,积极发扬“特别能吃苦,特别能奉献,特别能战斗,特别能攻坚”的企业传统,演绎了一曲"通霍线上展风采、勇当电化排头兵"的动人乐章,用实际行动谱写了一首壮丽的“铁军之歌”。
