5月11日,沈阳分公司长春快轨北湖线小城子街至丙三十二街区间5锚段左右线接触网全部架设完成。至此,北湖线接触网正线全部贯通,为后续热滑实验奠定了坚实的基础。

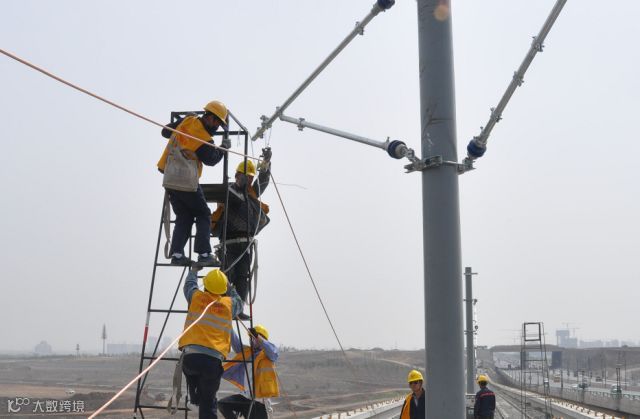

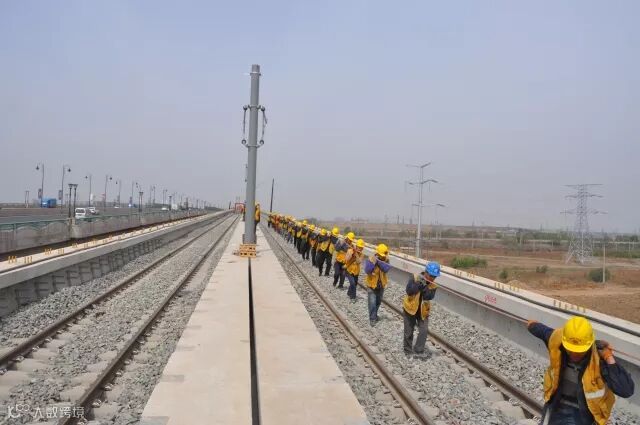

施工现场
自复工以来,北湖线接触网员工始终秉承着“进场即大干、开工即决战”的信念,强攻硬上,掀起了施工大干高潮。面对工程施工环境复杂、安全压力大等不利因素,项目部加强了现场管理和领导盯控,强化了员工们的安全红线意识及安全教育,紧追站前施工进度,夜以继日拼搏奋战,最终克服重重困难,顺利按期实现了施工节点。
目前接触网专业已完工作量:
支柱安装681根完成设计数量91.41%,腕臂安装1093套完成设计数量90.26%,接触线架设54.2条公里完成设计数量71.35%,承力索架设50.38条公里完成设计数量73.63%,附加线架设16.46条公里完成设计数量79.8%,环网电缆敷设41441米完成设计数量97.28%。
来源:北湖项目部
摄影:唐路浩
编辑:周轶男
