8月13日,沈阳电化公司承建的沈白高铁吉林段工程建设取得新进展,已顺利完成首条10kV高压贯通电缆敷设和首条接触网专业承力索架设两项重大节点。

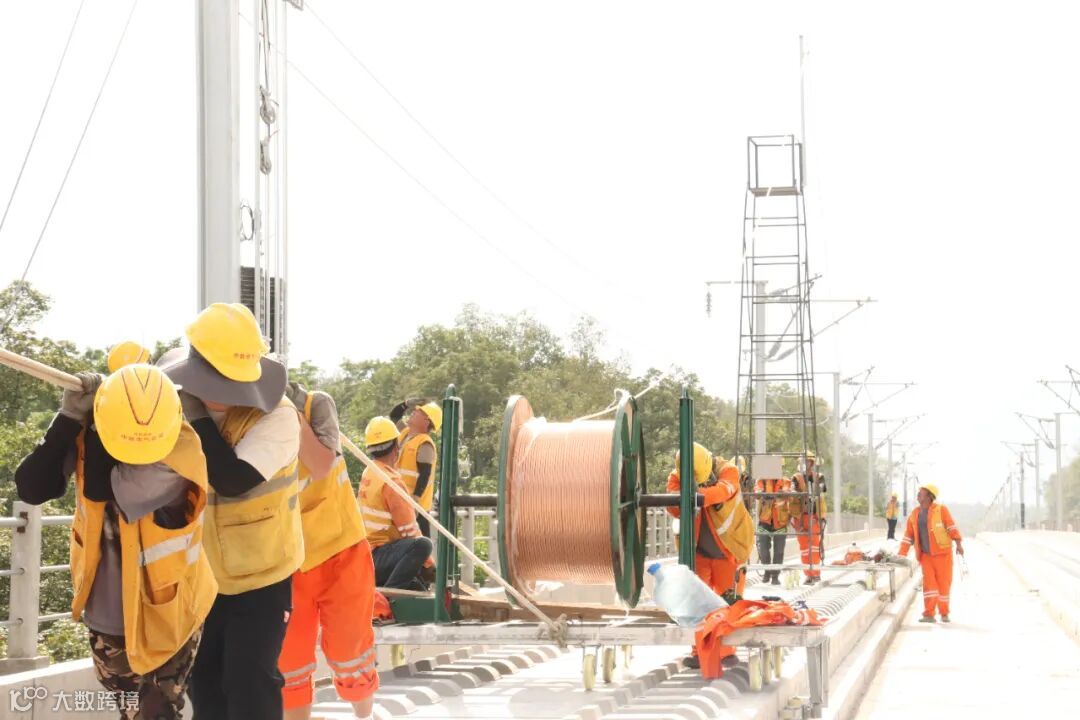

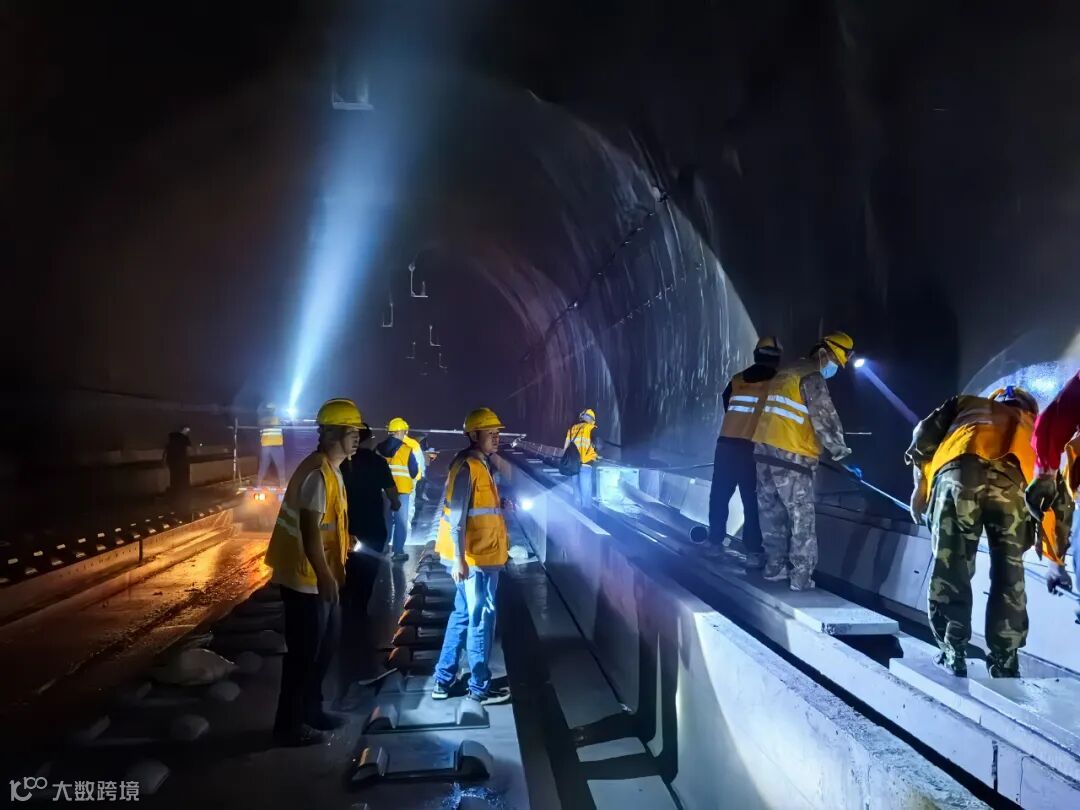

13日上午,经过3个小时的紧张作业,施工人员在白山隧道下行侧完成了首条10kV高压贯通电缆敷设任务。此次施工敷设贯通电缆3根,共计7.94千米,为后续全线送电提供了强有力保障。

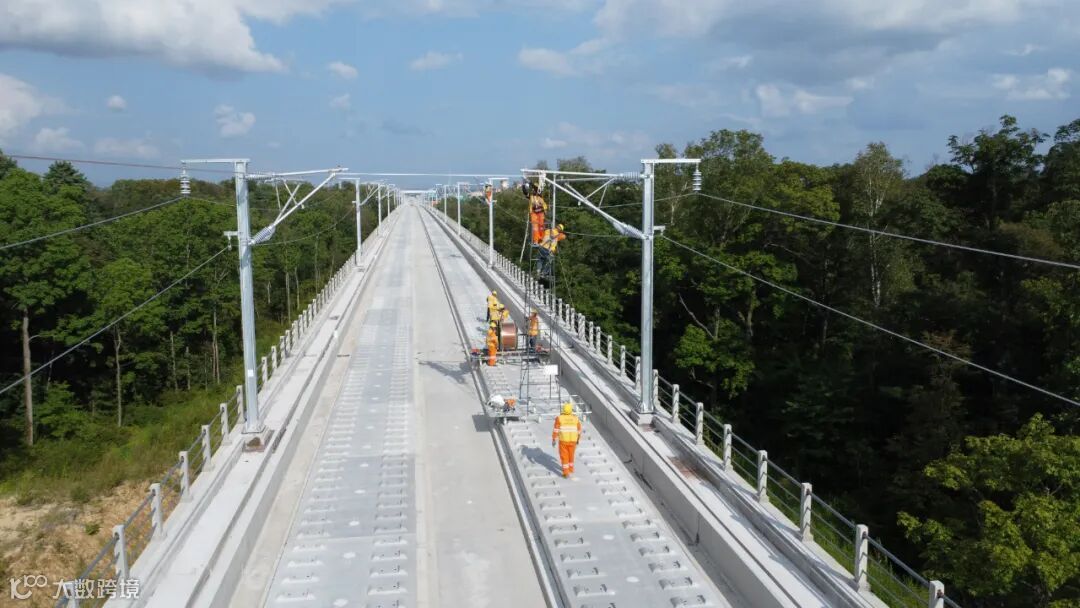

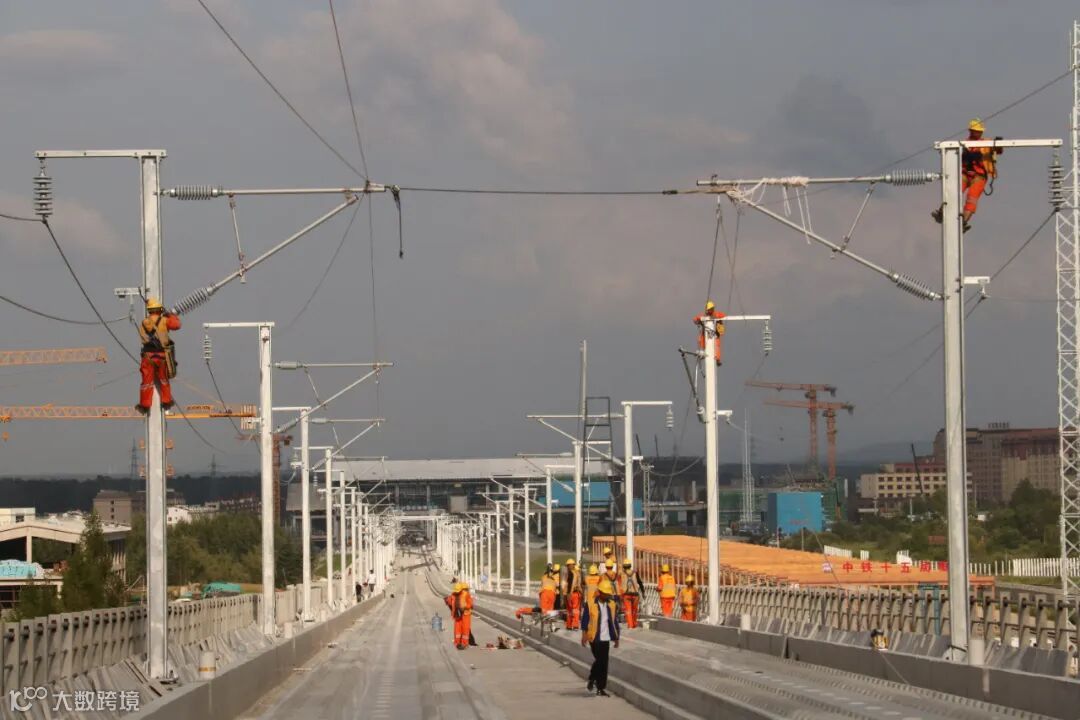

13日下午,沈白高铁在湾沟至松江河区间成功架设首条承力索,标志着该工程进入接触网系统组网施工阶段。

承力索是悬挂接触网导线的装置,是接触网关键部件之一,承担着输电和悬挂接触网导线的双重作用,相当于接触网的“大动脉”。为确保首条承力索成功架设,项目部提前筹划、周密部署,认真优化施工组织、严格落实安全技术培训交底,强化重点环节和重点工序把控,确保此次架设的1.35条公里承力索在起锚、展放、落锚的施工流程一次成优。

截至目前,沈白高铁吉林段电力专业已完成箱式变电站安装43台、10kV配电所高压设备安装357套。变电专业主地网敷设21945米,完成69%;自耦变安装24台,牵引变压器安装12台。接触网专业H型钢柱组立3698根,完成82%;隧道AF吊柱安装5709根,完成46%。
